欢迎来到优知文库! | 帮助中心 分享价值,成长自我!
优知文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 优知文库 > 资源分类 > DOC文档下载
    分享到微信 分享到微博 分享到QQ空间

    某科技楼临时用电专项施工方案(湖南) .doc

    • 资源ID:1207309       资源大小:938.50KB        全文页数:52页
    • 资源格式: DOC        下载积分:9金币
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录
    二维码
    扫码关注公众号登录
    下载资源需要9金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    某科技楼临时用电专项施工方案(湖南) .doc

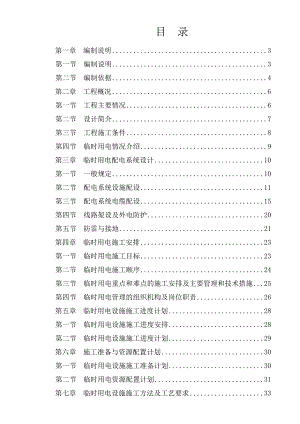

    目 录第一章 编制说明3第一节 编制说明3第二节 编制依据4第二章 工程概况6第一节 工程主要情况6第二节 设计简介7第三节 工程施工条件8第四节 临时用电情况介绍9第三章 临时用电配电系统设计10第一节 一般规定10第二节 配电系统设施配设11第三节 配电系统电缆配设15第四节 线路架设及外电防护20第五节 防雷与接地21第四章 临时用电施工安排23第一节 临时用电施工目标23第二节 临时用电施工顺序24第三节 临时用电重点和难点的施工安排及主要管理和技术措施25第四节 临时用电管理的组织机构及岗位职责26第五章 临时用电设施施工进度计划28第一节 临时用电设施施工进度安排28第二节 临时用电设施施工进度计划29第六章 施工准备与资源配置计划30第一节 临时用电设施施工准备计划30第二节 临时用电资源配置计划31第七章 临时用电设施施工方法及工艺要求33第一节 临时用电施工方法及施工工艺要求33第二节 重点说明40第三节 季节性施工47附件:临时供电配电系统图及平面布置图48第一章 编制说明第一节 编制说明本方案是湖南科技大学工科教学楼工程临时用电专项施工方案,是在湖南科技大学工科教学楼工程施工组织设计的基础上对该专项工程的内容进一步具体化,经施工、建设、监理单位审批后,是直接指导该专项工程的施工管理和技术经济活动的专用文件。第二节 编制依据一、与工程建设有关的法律、法规和文件1、 中华人民共和国安全生产法;2、 建设工程安全生产管理条例(国务院令第393号);3、 住房和城乡建设部危险性较大的分部分项工程安全管理办法(建质200987号);4、 住房和城乡建设部绿色施工导则(建质2007223号);5、 本工程施工组织总设计(施工计划、设备清单及平面布置图等);6、 公司施工组织设计与报批管理办法7、 公司重大危险源安全监督管理办法二、国家现行有关标准和技术经济指标1、 建筑施工组织设计规范(GB/T50502-2009);2、 建筑工程施工质量验收统一标准(GB50300-2001);3、 建设工程施工现场供用电安全规范(GB5019493);4、 建筑电气工程施工质量验收规范(GB50303-2011);5、 建筑施工安全检查评定标准(JGJ59-2011);6、 施工现场临时用电安全技术规范(JGJ46-2005);7、 建筑机械使用安全技术规程(JGJ33-2012);8、 工业与民用配电设计手册(第三版)。三、工程所在地区行政主管部门的批准文件,建设单位对施工的要求。1、 湖南省湘潭市城乡规划局颁发的建设工程规划许可证2、 湘潭市规划建设房产局颁发的建筑工程施工许可证;3、 根据施工合同文件要求,本工程合同工期为450天,质量要求为合格,安全要求无重大伤亡事故。四、工程施工合同湖南科技大学工科教学楼工程施工合同;五、工程设计文件1、 深圳市建筑设计研究总院提供的湖南科技大学工科教学楼工程建筑、结构、电气、暖通、给排水施工图(出图日期为2013年8月日及以后修改图)。第二章 工程概况 第一节 工程主要情况一、工程名称工程名称:湖南科技大学工科教学楼工程二、工程参建单位的相关情况建设单位:湖南科技大学设计单位:深圳市建筑设计研究总院有限公司施工单位:湖南省第四工程有限公司监理单位:湖南新纪工程建设监理咨询有限公司三、施工范围湖南科技大学工科教学楼工程的总承包工程,乙方按甲方提供的设计图纸、承建标准、承包范围进行施工总承包。四、施工合同、招标文件或总承包单位对工程施工涉及临时用电的重点要求第二节 设计简介一、施工范围内工程设计内容湖南省建筑科学研究院设计的湖南科技大学工科教学楼工程建筑、结构、电气、报警、暖通、给排水施工图纸。1、 建筑概况 湖南科技大学工科教学楼工程总建筑面积21923,建筑高度为23.37m,其中地下1层,地上6层。2、 结构概况本工程设计使用年限50年,建筑类别为多层建筑,建筑耐火等级为地上二级/地下室一级,抗震设防烈度为6度,结构类型为钢筋混凝土框架结构,人防工程等级为抗力(核等级常6级)、防化(丙级)。二、施工范围内工程相关要求本工程合同工期为450天,质量要求为合格,安全要求无重大伤亡事故。第三节 工程施工条件一、当地供电情况施工电力均可由湘潭市电力局供应、且能满足施工要求,无需现场再采取其它措施。施工现场能提供的电源方式:从施工场地西南边由湘潭市电力局(湖南科技大学)供电的变压器(630KVA)接入场内。二、施工条件本施工总承包工程的现场界限范围已由承包单位砌筑好围墙。整个现场可供布置的临建场地狭小。施工现场设施工出入口,场内施工道路、材料堆场、生产场地进行硬化处理。本工程临时配电间设置于场地东北向。第四节 临时用电情况介绍一、临时用电设施情况介绍1、 本工程施工阶段主要施工机具及技术参数主要施工机具及技术参数表 (附表2)序号设备名称规格、型号数量总功率施工阶段垂直运输塔吊JL6013,TC6013130KW结构、装修、屋面双吊篮快速提升机SCD60/60415KW结构、装修砼施工机具振动机30、5034.5KW基础、结构平板振动机B1111.5KW基础、结构高压水泵D80-30×5(80)115KW主体砂浆机JW350211KW装修钢筋施工机具交流电焊机BX3-300236KW基础、结构电渣压力焊机HYS-630240KW基础、结构对焊机UNI-1001110KW基础、结构切断机GQ40A17.5KW基础、结构弯曲机GJBF-4013KW基础、结构冷拉调直机GT4/815.5KW基础、结构圆盘锯DJ-50012.5KW基础、结构木工施工机具平刨机MB10614KW基础、结构电锯710.5KW基础、结构电钻33KW基础、结构其他潜水泵24.4KW施工全过程打夯机215KW基础室内外照明121.5KW施工全过程注:施工器具数量按实际情况可作适当调整。第三章 临时用电配电系统设计第一节 一般规定一、本工程施工现场临时用电采用TNS接地、接零保护系统;二、本工程施工现场临时用电采用三级配电系统;三、本工程施工现场临时用电采用二级漏电保护系统。四、本工程施工现场临时用电的配电系统的设置遵守以下四项规则,即:1、 分级分路规则;2、 动力与照明分设规则;3、 尽可能缩短分配电箱与开关箱之间、开关箱与用电设备之间的距离规则;4、 符合环保及安全的规则。第二节 配电系统设施配设一、配电间配设1、 本工程临时配电间设置于场地西南向,配电间净空尺寸按4m×3m×3m设置。室内干燥、无积水、整洁无杂物,应有防止小动物进入配电室的措施,四周无易燃、易爆及腐蚀介质,门向外开。2、 柜下宜有沟槽放置电缆,柜的下边高于室内地面约250mm,柜安装稳定,柜顶距房顶应大于500mm,柜周边应有1m以上空间。3、 应有二个彼此独立的照明系统,一为正常照明,一为事故照明。4、 应配备两个以上的四氯化炭灭火器和灭火用沙桶。5、 配电柜应按分路容量选用大小,一般采用高2.2m,厚0.6m,宽度按分路容量选取的铁质配电柜,并配备工作、停电、检修、警示等标志牌。二、全场临时用电回路配设1、 从建设方提供的电源引入现场配电间的配电屏后,用基础钢筋作接地、避雷专用的保护线,从电源到配电间用三相五线,配电间内通过总配电屏、总开关、总电流表、电压表后分四个回路至施工现场: 分路1:为办公区、生活区用电。 分路2:为塔吊、各楼层施工用电。 分路3:为两个钢筋加工车间、木工加工车间等施工用电。 分路4:砂浆搅拌机、物料提升机等施工机组用。2、 每分路布置支路对各加工区和各设备进行控制。三、配电柜、配电箱及开关箱配设施工现场的配电系统的过载与短路的保护是在配电系统中设置隔离开关、熔断断路器与漏电保护器等电器来完成。因此按现有的国产电器产品来选型,应优选HR型带熔断器式隔离开关,而其中HR6型是现行国内最具可靠灭弧的产品,DZ型漏电塑壳断路器,DZ47LE标准漏电保护断路器均是较优产品。对于供对焊机、埋弧焊机、大型塔机、砼输送泵等线路的输电大于200A,可在其单支线路中加装一道CDM型塑壳断路器,以利于其供电合闸时有效灭弧。1、一级配电柜配设 根据本工程总用电电流为320kvA(高峰期时段),总配电箱内设置总隔离开关、总断路器、分隔离开关、分漏电保护器。其配电系统是采用先分路,再在各分路设置漏电保护器的基本保护系统,电器布置按从上到下的接线方式,其漏电器的额定漏电电流一般定为50mA。电器布置按从左到右的接线方式,且进出线均在箱底。尽可能从柜中多输出分路以利于实际工作,可参照公司制定的现场临时用电安全管理规程图LDBZ0601。 配电柜中的地(PE)排要作成通排,设置好配电室的专门入地线,其入地电阻<4,注意其入地点要远离市电网的供电变压器约20m以上。 每项回路设用电标识,相线分色区分,在电源进线端总隔离开关前设置配电室专用事故照明回路。箱体前面上方装设各种仪表(电流表、电压表、电度表),在箱体下端设PE线和N线接线排,总配电箱原理布置图如下:(见下图)(附图1)2、 二级配电箱配设 根据现场的用电负荷,设置适当数量的二级分配电箱,主要供大型机械设备用。 二级箱采用1000mm×800mm×200mm的铁皮箱,现场要悬挂稳妥,中心离地1.3m,要有防雨措施。 二级箱主要起分路作用,可不装漏电保护器,但分箱的配电电路应对预防过载、短路等危害故障具有有效的技术保证措施。电器布置按从左到右的接线方式,且进出线均在箱底。其柜内电器的设置可参照公司制定的现场临时用电安全管理规程图LDBZ0602a、02b。 二级箱中的地(PE)排,长度需300mm,其上的电气连接必须用螺栓与鼻头紧固,不能用螺钉紧固;要作好重复入地线,入地电阻<10。 在二级箱内应专设一分路作为照明分路,负担该区域的照明供电。3、 三级开关箱配设 三级开关箱一般分为机械设备用、楼层施工机具用、彩板房照明生活用。内中应按负载需求来设置相应电器。柜内电器布置按从左到右的接线方式,且进出线均在箱底。 各机械设备的开关箱应采用600mm×500mm×170mm的铁皮箱,在机器旁就近固定安装稳妥,中心离地1.5m,要有防雨措施,贯彻“一机、一箱、一闸、一漏”原则,其漏电器的额定漏电动作电流为<30mA,要有预防过载、短路危害的有效保证措施,参照公司制定的现场临时用电安全管理规程图LDBZ 06-03a。塔机开关箱要

    注意事项

    本文(某科技楼临时用电专项施工方案(湖南) .doc)为本站会员(王**)主动上传,优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知优知文库(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 yzwku网站版权所有

    经营许可证编号:宁ICP备2022001189号-2

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知优知文库网,我们立即给予删除!

    收起
    展开
