欢迎来到优知文库! | 帮助中心 分享价值,成长自我!
优知文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 优知文库 > 资源分类 > DOC文档下载
    分享到微信 分享到微博 分享到QQ空间

    某停车楼工程雨季施工方案.doc

    • 资源ID:1205458       资源大小:18KB        全文页数:5页
    • 资源格式: DOC        下载积分:3金币
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录
    二维码
    扫码关注公众号登录
    下载资源需要3金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    某停车楼工程雨季施工方案.doc

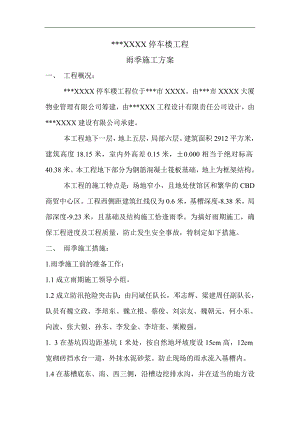

    *XXXX停车楼工程雨季施工方案一、 工程概况:*XXXX停车楼工程位于*市XXXX。由*市XXXX大厦物业管理有限公司筹建,由*XXX工程设计有限责任公司设计,由*XXXX建设有限公司承建。本工程地下一层,地上五层,局部六层。建筑面积2912平方米,建筑高度18.15米,室内外高差0.15米,±0.000相当于绝对标高40.38米。本工程地下部分为钢筋混凝土筏板基础,地上为框架结构。本工程的施工特点是:场地窄小,且地处使馆区和繁华的CBD商贸中心区。工程西侧距建筑红线仅为0.6米,基槽深度-8.38米,局部深度-9.23米,且基础及结构施工恰逢雨季。为搞好雨期施工,确保工程进度及工程质量,防止发生安全事故,特制定如下措施。二、 雨季施工措施:1.雨季施工前的准备工作:1.1成立雨期施工领导小组。1.2成立防汛抢险突击队:由闫斌任队长,邓志辉、梁建周任副队长,队员有魏立政、李培东、魏立根、蔡俊、刘宗友、魏朝元、何小东、向波、张大银、孙东、李发金、李培奎、栗殿强。1. 3在基坑四边距基坑1米处,按自然地坪坡度设15cm高,12cm宽砌砖挡水台一道,外抹水泥砂浆。防止现场的雨水流入基槽内。1.4在基槽底东、南、西三侧,沿槽边挖排水沟,并在适当的地方设集水坑,用水泵将槽内雨水排出场外。1.5购置足够的防雨材料,设备和工具:塑料薄膜、彩条布、雨衣、雨靴、污水泵等,以便及时处理下雨时所发生的各种情况。1.6设专人每天按时收听天气预报,收集气象资料,随时掌握雨情,提供给施工管理人员和防汛领导小组。按天气情况安排施工生产、处理险情。1.7雨施期间设专人值班,检查雨前、雨中、雨后的现场情况,发现问题及时处理。1.8高车、外脚手架必须加设避雷装置,并在四周设排水沟,避免积水造成基础下沉而发生安全事故。现场机电设备、电焊机、卷扬机、配电箱等,均须按规定加设防雨装置或防雨棚,且所有机电设备必须加设两道漏电保护漏电保护装置。1. 9将地下室消防入口进行临时封挡,以免雨水灌入地下室。2. 雨施期间材料的供应与保管:2.1雨施前,由各专业工长提前制定材料进场计划,由技术负责人审批后,报项目经理批准,转交材料部门落实供应计划。凡雨季运输有困难的材料,都要制定可靠的措施,防止出现停工待料现象。2.2因本工程现场窄小,材料多为现进现用,但料场四周也要排水畅通。钢筋、管材等要垫离地面10cm以上,码放整齐,并要有防雨措施,防止雨淋生锈。3.雨季施工技术措施:3.1基础施工支模板时,不要把立柱直接支撑在土层上,应下垫不小于50mm厚的通长脚手板,以防止土层下沉,造成模板变形,而影响工程质量和产生安全隐患。3.2砼浇筑施工时,要及时收听、掌握天气情况,根据气象预报适当调整施工计划,合理安排砼浇筑时间。若施工中突然下雨,要尽量安排停止在合理的施工部位上。已入模的砼要尽快完成振捣工序,并及时用塑料布覆盖未凝结的砼表面,防止被雨水冲刷失浆,造成表面粗糙,甚至产生松散石子。而后要及时修补被雨水冲刷的砼表面。3.3钢筋绑扎严禁使用未除锈的生锈钢筋。对于绑扎完成的成品,遇雨淋生锈时,要在打砼之前用钢丝刷将锈除去,以免影响钢筋与砼之间的握裹力。3.4模板支撑时下面要垫板,涂刷模板隔离剂要注意防止雨水冲刷,浇筑砼前,应清除模板内的积水。3.5基础肥槽回填时,将槽底积水、淤泥等杂物清除干净。回填土时做到:“随筛、随拌、随夯、随盖”的标准,要连续作业尽快完成施工,防止回填土遭雨水浸泡。回填土如遇雨水浸泡,须将积水、淤泥和松散土清理干净,并补填夯实,受浸泡的灰土要晒干后再夯打密实。回填土时要严格控制含水率,防止出现”橡皮土“。回填灰土应手握成团,落地开花或两指轻捏即碎。当天铺填的土必须夯实完才能收工。当日内基槽中不得留虚土,收工后工作面用塑料布盖好。雨季中回填土完毕后,方可进行结构施工。3.6屋面防水层施工时,必须选择晴天和无雨天进行。基层必须保持干燥。防水卷材铺贴前先对基层进行简易检测:既取1平米的卷材静置平铺在基层上34小时,掀开后检查卷材底无水印既为基层干燥方可以进行防水施工。防水卷材严禁在潮湿的基层上强行进行施工,以免造成防水层空鼓、脱层。屋面防水层施工前,须将内排水系统一次做完,出口甩出建筑物。以确保屋面雨水全部排出室外。4.雨季施工安全措施:4.1高车、外架子等安装搭设前,基座必须夯实平整,高出现场自然地坪不小于100mm,四周排水通畅。雨季中定期进行检查,发现基础沉降、倾斜、扣件松动等问题,要及时处理。消除隐患后,方可继续使用。4.2楼层内使用电焊机、焊把线应当绝缘良好,施工时接好保护地线。焊接工作完成后及时切断电源。操作人员须戴好绝缘手套,穿好绝缘鞋,以免焊把或焊把线漏电伤人。4.3现场机电设备配电闸箱,要做好防雨措施。漏电保安器必须灵敏有效。4.4高车、外架子等要安装避雷设施。电气专业人员定期进行接地电阻摇测,其数值不大于4。4.6高空作业结构施工面上,用结构钢筋作为避雷装置。从基础开始层层焊接,处处连通,做好钢筋的保护接地。4.7注意施工人员防暑降温。准备充足的卫生饮用水,避免中暑现象发生。施工时尽量避开高温时的露天作业,工地准备充足的防中暑药物。4.8大风、大雨过后,对高车、外架子、供用电设备进行全面检查,确认无安全隐患后方可使用。

    注意事项

    本文(某停车楼工程雨季施工方案.doc)为本站会员(王**)主动上传,优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知优知文库(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 yzwku网站版权所有

    经营许可证编号:宁ICP备2022001189号-2

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知优知文库网,我们立即给予删除!

    收起
    展开
