[监理资料]工地监理例会会议纪要.docx

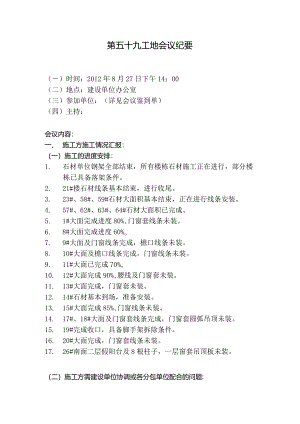

第五十九工地会议纪要()时间:2012年8月27日下午14:00(二)地点:建设单位办公室(三)参加单位:(详见会议鉴到单)(四)主持:会议内容:一、 施工方施工情况汇报:(一)施工的进度安排:1. 石材单位钢架全部结束,所有楼栋石材施工正在进行,部分楼栋已具备落架条件。2. 21#楼石材线条基本结束,进行收尾。3. 23#、58#、59#石材大面积基本结束,正在进行线条安装。4. 57#、62#、63#、64#石材大面积已完成。5. 1#大面完成进度80%,门窗套线条未装。6. 8#大面完成进度60%o7. 9#大面及门窗线条完成,檐口线条未装。8. 10#大面及檐口线条完成,门窗线条未装。9. 11#大面已完成70%o10. 12#大面完成90%,腰线及门窗套未装。11. 13#大面完成,门窗套未装。12. 14#石材基本到场,准备安装。13. 15#大面完成85%,门窗线条未装。14. 17#、18#大面及门窗套线条完成,门窗套圆弧吊顶未装。15. 19#完成收口,具备脚手架拆除条件。16. 20#大面完成,门窗套线条未装。17. 26#南面二层假阳台及8根柱子,一层窗套吊顶板未装。(二)施工方需建设单位协调或各分包单位配合的问题:18. 57#地下室石材做法待定。19. 61#檐口部分结构偏低,石材无法安装,总包负责剔除多余部分校结构。20. 55#楼北面门套结构下完成面靠墙,上完成面距离墙面5cmo(墙面垂直度不理想)21. 11#小烟囱石材安装须搭设脚手架,相关费用由石材单位承担。22. 二期沉降观察点建议,总包先装。23. 二期防水卷材有影响时,总包、分包单位及时沟通。24. 石材板材开孔及龙骨调整(溪石单位)可直接于石材单位蓝经理联系。25. 二期穿墙螺杆粉刷修补由总包负责费用由石材单位承担。26. 二期门窗套粉刷时门窗洞口尺寸不要粉刷过大,按图施工即可。27. 部分檐口石材过高,GRC线条无法安装,待现场察看后再做调整。二、 监理方提出本工程中要求施工方需整改及注意问题:1. 一期工程资料抓紧移交档案室。2. 二期总包工程资料严重滞后于施工进度,要求施工单位抓紧提交监理。3. 二期石材打胶开始,部分楼幢胶缝不顺直、阴阳角部位有个别存在漏胶现象。(如:56#楼)4. 二期石材单位施工时注意成品保护,小屋面筒瓦普遍存在被踩破的现象。5. 二期地下室普遍潮湿、积水,总包单位须加强自检及时抽水,确认是否有渗漏。6. 二期石材单位岩棉板试验抓紧落实。7. 石材单位大墙面板材安装时注意拉线并使用靠尺检查石材垂直度及平整度。三、甲方要求施工方整改问题:1. 二期总包单位抓紧粉刷窗边、门边石材线条完成安装的。2. 二期各单位注意成品保护,特别是粉刷门窗套时,注意石材的成品保护。3. 1#楼、61#楼檐口水平度不理想,石材线条无法安装,总包须整改。4. 55#墙体向内倾斜,须总包单位整改。5. 二期铁艺制品已全部到场,总包单位抓紧安排人员安装。6. 二期外墙石材线条注意控制石材色差,特别是门窗套线条。7. 48#55#抓紧完成二层门窗线条部位的打胶。8. 17#、18#、19#、22#、25#外墙落水管可以开始安装。9. 二期下沉式庭院部位一层是石材的石材也做到底。(如挡住箱体门开关的则在上部收线或现场察看后确定)10. 一期9#、13#楼一层平台圆弧处外墙脚需做防水修补。11. 二期石材线条抓紧加工、下单。12. 二期石材板面水平度、垂直度加强控制。13. 二期壁炉、烟道的百叶窗抓紧报价。(材料为铝合金,颜色同门窗色)14. 二期要求各外墙干挂施工单位逐幢收尾,方便后续施工单位开始施工。15. 进度要求:1)、外墙干挂施工单位提供施工计划,按幢号组织单元交接便于其余分包商施工,做好单体工程收尾、验收。2)、落实威卢克斯窗施工进度。16. 质量要求:1)、线条拼接缝原厂组合拼装清洁、现场安装不得将胶接缝打硅胶处理,要求同色干挂胶密缝拼接。2)、线条及窗台面散水坡度满足设计要求。3)、外墙石材胶缝宽度控制在8mm左右。4)、墙面严格控制平整及垂直度。5)、穿墙螺杆点的内墙粉饰修补工作总包负责,费用由石材干挂单位承担。6)、壁炉烟道出口做百叶格栅,总包报价施工。17. 甲方组织进户门、车库门、天窗等分包单位的施工安排及技术复核工作。工程建设监理有限公司2012年8月27日
