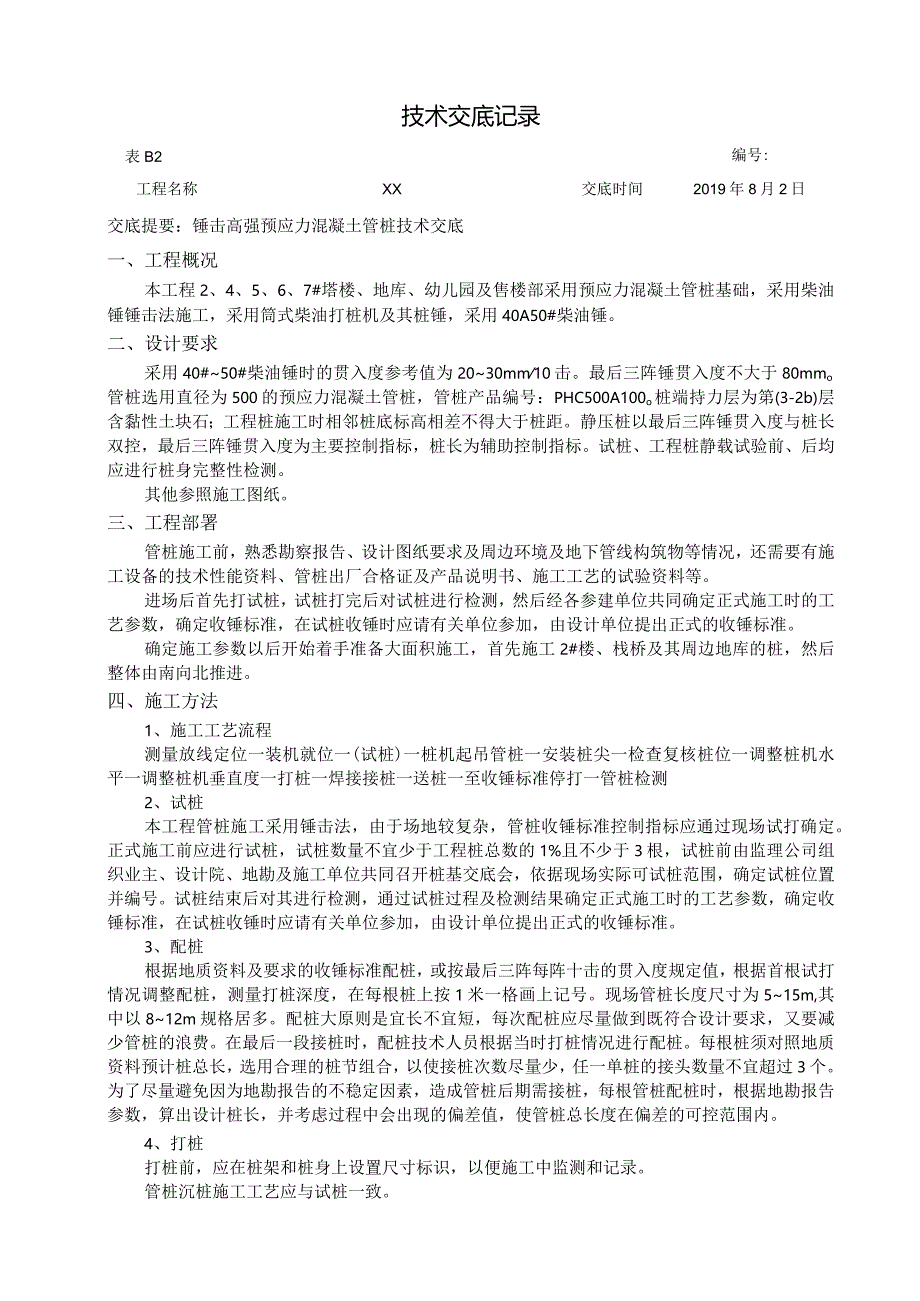

1、技术交底记录表B2编号:工程名称XX交底时间2019年8月2日交底提要:锤击高强预应力混凝土管桩技术交底一、工程概况本工程2、4、5、6、7#塔楼、地库、幼儿园及售楼部采用预应力混凝土管桩基础,采用柴油锤锤击法施工,采用筒式柴油打桩机及其桩锤,采用40A50#柴油锤。二、设计要求采用40#50#柴油锤时的贯入度参考值为2030mm10击。最后三阵锤贯入度不大于80mmo管桩选用直径为500的预应力混凝土管桩,管桩产品编号:PHC500A100o桩端持力层为第(3-2b)层含黏性土块石;工程桩施工时相邻桩底标高相差不得大于桩距。静压桩以最后三阵锤贯入度与桩长双控,最后三阵锤贯入度为主要控制指标,
2、桩长为辅助控制指标。试桩、工程桩静载试验前、后均应进行桩身完整性检测。其他参照施工图纸。三、工程部署管桩施工前,熟悉勘察报告、设计图纸要求及周边环境及地下管线构筑物等情况,还需要有施工设备的技术性能资料、管桩出厂合格证及产品说明书、施工工艺的试验资料等。进场后首先打试桩,试桩打完后对试桩进行检测,然后经各参建单位共同确定正式施工时的工艺参数,确定收锤标准,在试桩收锤时应请有关单位参加,由设计单位提出正式的收锤标准。确定施工参数以后开始着手准备大面积施工,首先施工2#楼、栈桥及其周边地库的桩,然后整体由南向北推进。四、施工方法1、施工工艺流程测量放线定位一装机就位一(试桩)一桩机起吊管桩一安装桩
3、尖一检查复核桩位一调整桩机水平一调整桩机垂直度一打桩一焊接接桩一送桩一至收锤标准停打一管桩检测2、试桩本工程管桩施工采用锤击法,由于场地较复杂,管桩收锤标准控制指标应通过现场试打确定。正式施工前应进行试桩,试桩数量不宜少于工程桩总数的1%且不少于3根,试桩前由监理公司组织业主、设计院、地勘及施工单位共同召开桩基交底会,依据现场实际可试桩范围,确定试桩位置并编号。试桩结束后对其进行检测,通过试桩过程及检测结果确定正式施工时的工艺参数,确定收锤标准,在试桩收锤时应请有关单位参加,由设计单位提出正式的收锤标准。3、配桩根据地质资料及要求的收锤标准配桩,或按最后三阵每阵十击的贯入度规定值,根据首根试打
4、情况调整配桩,测量打桩深度,在每根桩上按1米一格画上记号。现场管桩长度尺寸为515m,其中以812m规格居多。配桩大原则是宜长不宜短,每次配桩应尽量做到既符合设计要求,又要减少管桩的浪费。在最后一段接桩时,配桩技术人员根据当时打桩情况进行配桩。每根桩须对照地质资料预计桩总长,选用合理的桩节组合,以使接桩次数尽量少,任一单桩的接头数量不宜超过3个。为了尽量避免因为地勘报告的不稳定因素,造成管桩后期需接桩,每根管桩配桩时,根据地勘报告参数,算出设计桩长,并考虑过程中会出现的偏差值,使管桩总长度在偏差的可控范围内。4、打桩打桩前,应在桩架和桩身上设置尺寸标识,以便施工中监测和记录。管桩沉桩施工工艺应
5、与试桩一致。桩管对位使用十字交叉法,以桩点的中心,向外引伸四个点(距桩点约6080cm),以便随时检查桩位偏差情况;桩管安装稳固后即焊接安装桩尖,使用桩机自身的水平仪调整桩机自身水平及桩的垂直度(偏差不能超过0.5%),符合要求后施打,记录桩身每米入土锤击数,第一节桩顶离地面0.5In时停打,此时垂直度偏差不得大于0.5%;起吊第二节桩,起吊操作同前,至上节桩中心线与下节桩重合时,同样方法校正垂直度,确保上下节桩重合,错位偏差不得大于2mm,接桩后继续施打至设计要求,当桩身垂直度偏差超过0.8%时,应找出原因并作出纠正处理。当桩入土达4倍桩径时用经纬仪或吊锤重新测量垂直度,发现偏斜立即纠正,在

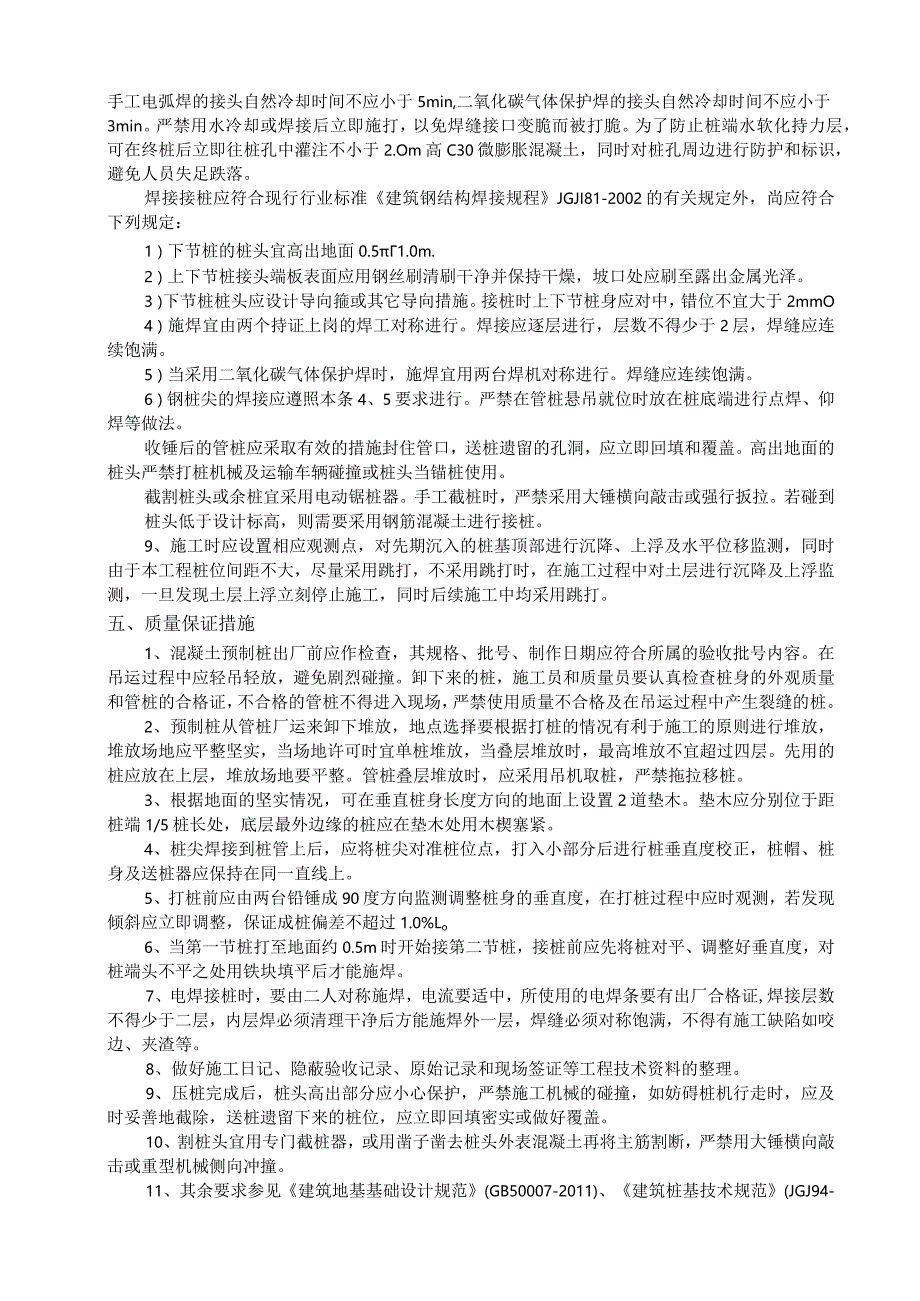

6、不加油的情况下用锤轻轻敲击,桩入土深度达到桩径的6倍左右时再校正一次。以后在继续施打过程中,如果发现偏差超出规范要求者,应采取适当的措施予以纠正。在桩帽与锤、桩帽与桩之间加设弹性衬垫。桩帽与桩锤之间用62832mm的钢丝绳盘在桩帽内腔,在桩帽与桩的接触处,垫80mm左右的硬木或胶合板,对于作为弹性衬垫的钢丝绳和硬木或胶合板5当出现破损或者出现桩顶破坏时应及时予以更换。桩在穿越淤泥层时,重打贯入深度可能较大,也较可能产生垂直度偏差,要轻落轻击,发现偏斜尽快纠偏。在打瓦过程中,当桩距相隔小时但配桩的桩长相差较大时而施打不动或贯入度突然变小,以及在出现下面一些情况之一时应暂停打桩,并及时与有关单位研

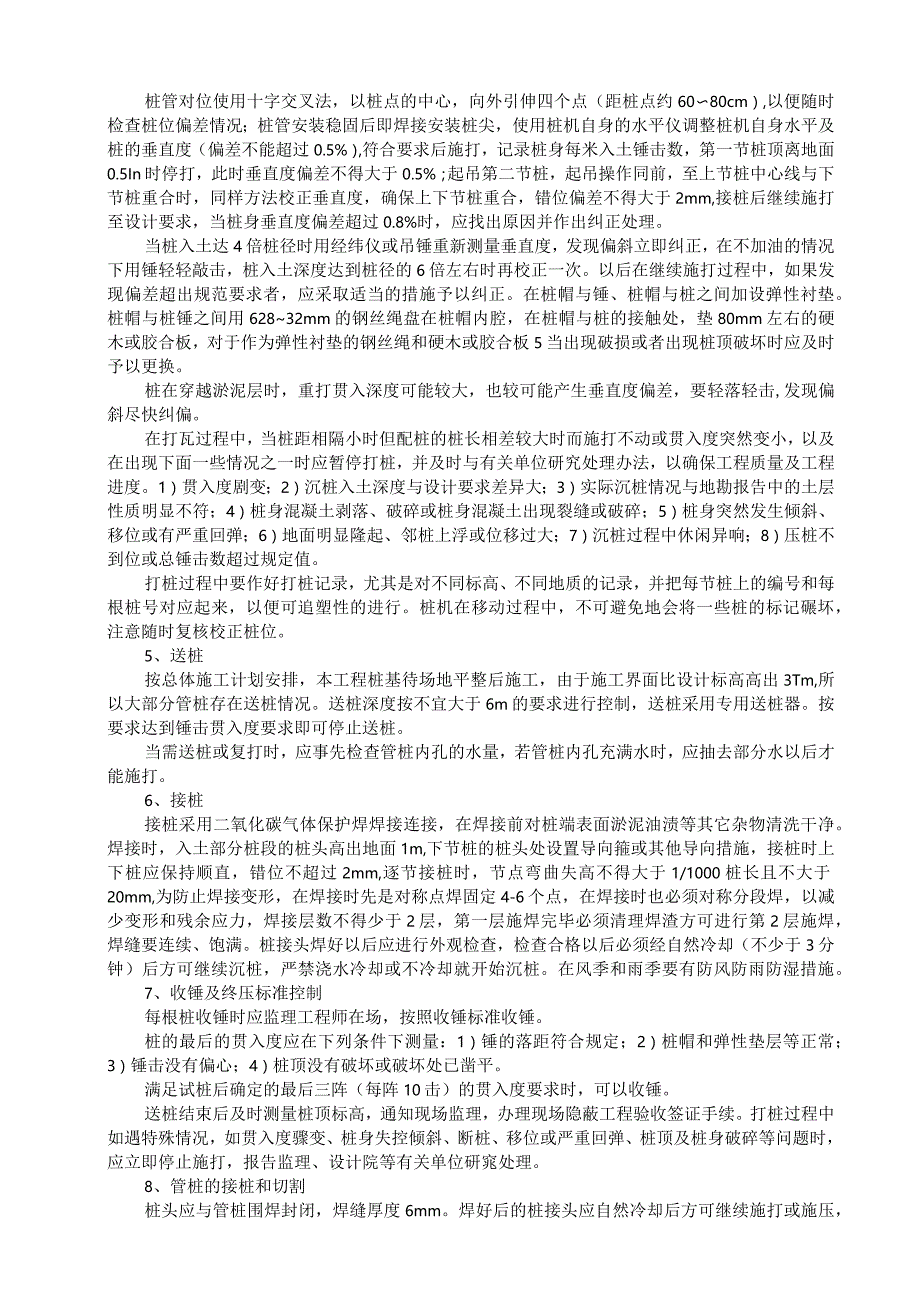

7、究处理办法,以确保工程质量及工程进度。1)贯入度剧变;2)沉桩入土深度与设计要求差异大;3)实际沉桩情况与地勘报告中的土层性质明显不符;4)桩身混凝土剥落、破碎或桩身混凝土出现裂缝或破碎;5)桩身突然发生倾斜、移位或有严重回弹;6)地面明显隆起、邻桩上浮或位移过大;7)沉桩过程中休闲异响;8)压桩不到位或总锤击数超过规定值。打桩过程中要作好打桩记录,尤其是对不同标高、不同地质的记录,并把每节桩上的编号和每根桩号对应起来,以便可追塑性的进行。桩机在移动过程中,不可避免地会将一些桩的标记碾坏,注意随时复核校正桩位。5、送桩按总体施工计划安排,本工程桩基待场地平整后施工,由于施工界面比设计标高高出3
8、Tm,所以大部分管桩存在送桩情况。送桩深度按不宜大于6m的要求进行控制,送桩采用专用送桩器。按要求达到锤击贯入度要求即可停止送桩。当需送桩或复打时,应事先检查管桩内孔的水量,若管桩内孔充满水时,应抽去部分水以后才能施打。6、接桩接桩采用二氧化碳气体保护焊焊接连接,在焊接前对桩端表面淤泥油渍等其它杂物清洗干净。焊接时,入土部分桩段的桩头高出地面1m,下节桩的桩头处设置导向箍或其他导向措施,接桩时上下桩应保持顺直,错位不超过2mm,逐节接桩时,节点弯曲失高不得大于1/1000桩长且不大于20mm,为防止焊接变形,在焊接时先是对称点焊固定4-6个点,在焊接时也必须对称分段焊,以减少变形和残余应力,焊
