脱硝项目(建筑+安装)工程主要施工方案及特殊施工措施.docx
《脱硝项目(建筑+安装)工程主要施工方案及特殊施工措施.docx》由会员分享,可在线阅读,更多相关《脱硝项目(建筑+安装)工程主要施工方案及特殊施工措施.docx(96页珍藏版)》请在优知文库上搜索。
1、脱硝项目(建筑+安装)工程主要施工方案及特殊施工措施1 土建专业技术方案1.1 土建专业施工概述2 .1.1主要施工内容1)脱硝装置区SCR钢架:含土方、承台、钢架安装(材料甲供)、封闭(烧结砖+复合保温压型彩钢板)、锅炉运转平台等。SCR区配电间:钢柱、钢梁吊装(材料甲供)、塑钢门窗、复合保温压型彩钢墙板等。CEMS小间:内容同上。2)氨区防雨棚:土方、基础、防火堤、围堰、上部钢架结构、地面硬化、烧结砖挡墙等。3)设备基础:土方、设备基础。4)废水池:混凝土池。5)氨区电控室:土方(含级配砂石换填)、基础、混凝土框架、混凝土砌块墙体封闭、防静电地面、屋面SBS防水、塑钢门窗、内外墙涂料装饰等

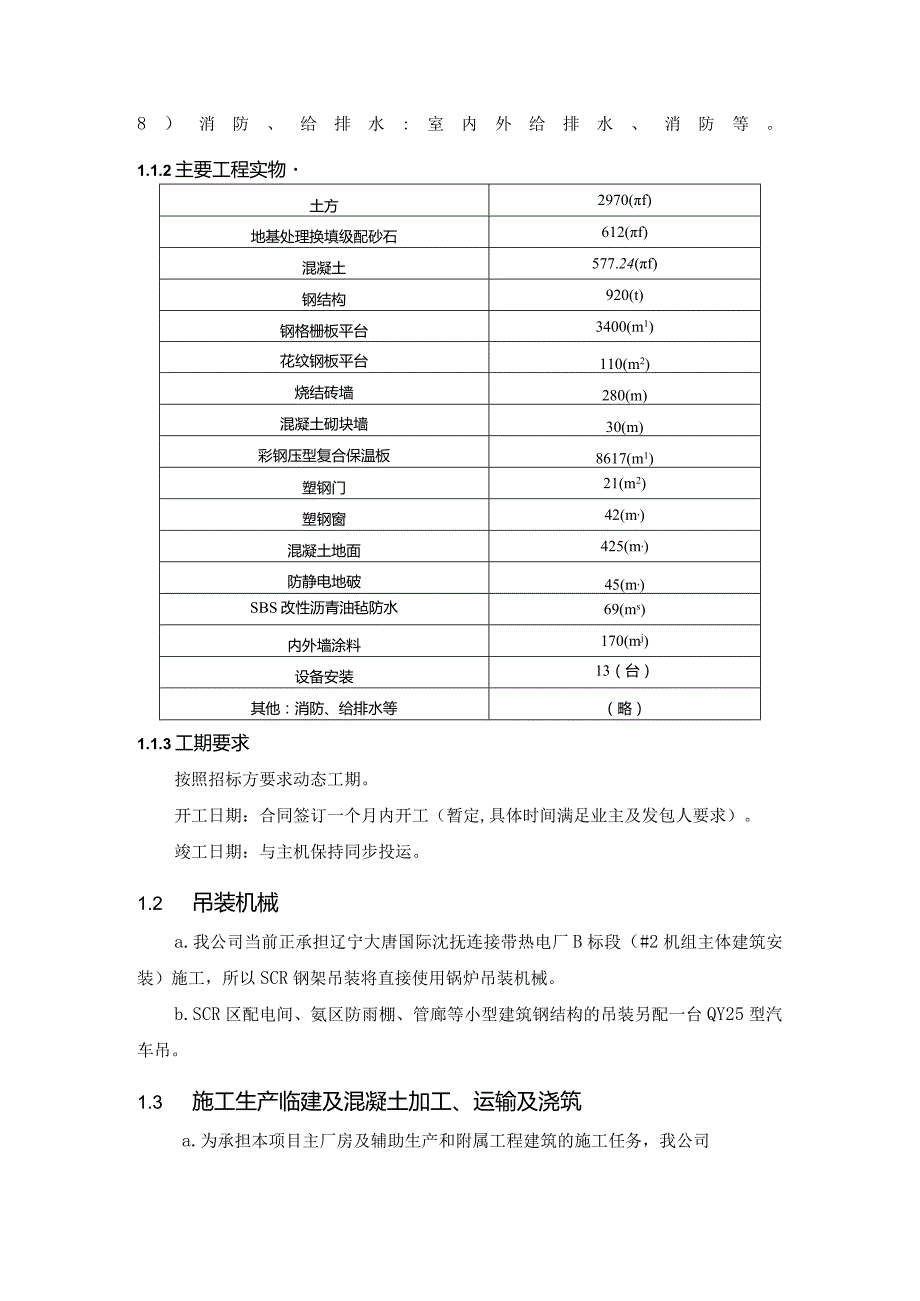

2、。6)管廊:土方、基础、钢架制安。7)暖通:风机、空调、铝合金百叶窗安装。8)消防、给排水:室内外给排水、消防等。1.1.2主要工程实物土方2970(f)地基处理换填级配砂石612(f)混凝土577.24(f)钢结构920(t)钢格栅板平台3400(m1)花纹钢板平台110(m2)烧结砖墙280(m)混凝土砌块墙30(m)彩钢压型复合保温板8617(m1)塑钢门21(m2)塑钢窗42(m,)混凝土地面425(m,)防静电地破45(m,)SBS改性沥青油毡防水69(ms)内外墙涂料170(mj)设备安装13(台)其他:消防、给排水等(略)1.1.3工期要求按照招标方要求动态工期。开工日期:合同签
3、订一个月内开工(暂定,具体时间满足业主及发包人要求)。竣工日期:与主机保持同步投运。1.2 吊装机械a.我公司当前正承担辽宁大唐国际沈抚连接带热电厂B标段(#2机组主体建筑安装)施工,所以SCR钢架吊装将直接使用锅炉吊装机械。b.SCR区配电间、氨区防雨棚、管廊等小型建筑钢结构的吊装另配一台QY25型汽车吊。1.3 施工生产临建及混凝土加工、运输及浇筑a.为承担本项目主厂房及辅助生产和附属工程建筑的施工任务,我公司在现场建设有完备的模板配制、钢筋加工、钢结构制作等土建专业施工生产临建设施,能满足脱销工程施工的需要。b.同时,我公司在现场业主规划场地建设有混凝土集中搅拌站,配备了专用混凝土运输罐
4、车和浇筑用泵车,可保证脱销混凝土工程的施工。c.本标段施工用水、排水等设施均利用已由资源,不在新建。1.4 主要施工方案1.4.1 施工测在主厂房建筑开工前,已经完成了该区域施工测量控制网的布设,脱销工程位于锅炉尾部,因此可直接使用主厂房施工测量网成果。1.4.2 土方工程a. 土方开挖的准备:1)施工机械配置液压反铲挖掘机(WYI60)1台自卸车(视外运土距离)3辆2)基坑开挖尺寸按以下原则确定: 基坑边坡暂按1:0.75坡度设计; 施工作业面按1.5m取值(包括50Omm宽的排水沟); )基坑排水措施根据招标文件资料,在主厂房基础土方开挖过程中有可能遇到-3.0m-4.0In的上层滞水,同
5、时为应对极端天气(当地有11T2月份发生降雨记录)的出现,沿基坑底部四周设宽度500Inm排水明沟,排水沟深度200400mm,并按3540m间隔设一座1.0m1.0m1.2m的集水坑(坑内铺300三厚的碎石或卵石),安装4”泥浆泵排水,保证土方开挖及基础施工的正常进行。b. 土方开挖1)开挖作业程序测量定位立厂施测控标E建主房工量制石施放开挖边线机械分层开外总土方人工清 底、开 挖排水 沟、集 水坑集水坑 安装泥 浆泵、 敷设排 水管地基验槽交付基础施工2)开挖顺序将5台液压反铲挖掘机同时投入主厂房基础开挖作业,其中汽机房、煤仓间场地布置2台,沿9-9a线(即与B标段分界线)一固定端1线方向
6、开挖;锅炉间布置2台,沿自西向东方向开挖,集控楼场地布置1台,沿由北向南方向开挖。3) 土方开挖 液压反铲挖掘机应呈“之”字形走向,2台机在一处场地作业时,应留有15m以上的距离,以保证施工人员与土方机械作业的安全。基坑开挖场地布置一台装载机,负责开挖过程中施工道路的维护工作,将另一台装载机和一台推土机安排在存、弃土场,配合自卸车卸土和土场的整理。坡道处车辆碾轧频度高,受力大,需要经常性维护,必要时,在坡道表面铺垫40050On)In厚的山皮石土,保证畅通。 主厂房基础、锅炉基础、汽机基础等采用桩承台设计(桩的种类及型号目前尚未设计确定,不属于本标段施工范围),所以在主厂房基础开挖前必须首先完
7、成桩基施工的交接,桩基础施工单位应准确提供施工记录,标明每根桩的桩顶实际标高(挤土预制桩尤为重要)。机械开挖作业必须严格在测量人员现场跟踪和监视下作业,必须留出一定的安全距离(0.5m),防止造成桩的破坏。 主厂房基坑内,由于各基础承台底标高存在设计差值,所以开挖需分区域多次进行才能完成,需要挖掘机司机在测量人员的协同指挥下小心操作。4)关于存、弃土场地招标文件要求,承包人自行选择存、弃土场地,业主不直接承担此项费用(需投标人报价时综合考虑),所以施工前事先组织施工管理人员对周边环境进行考察,预先选择好存、弃土场地。由于部分挖出的土可以用于基础回填,所以要根据设计图纸准确计算出回填土的数量,折
