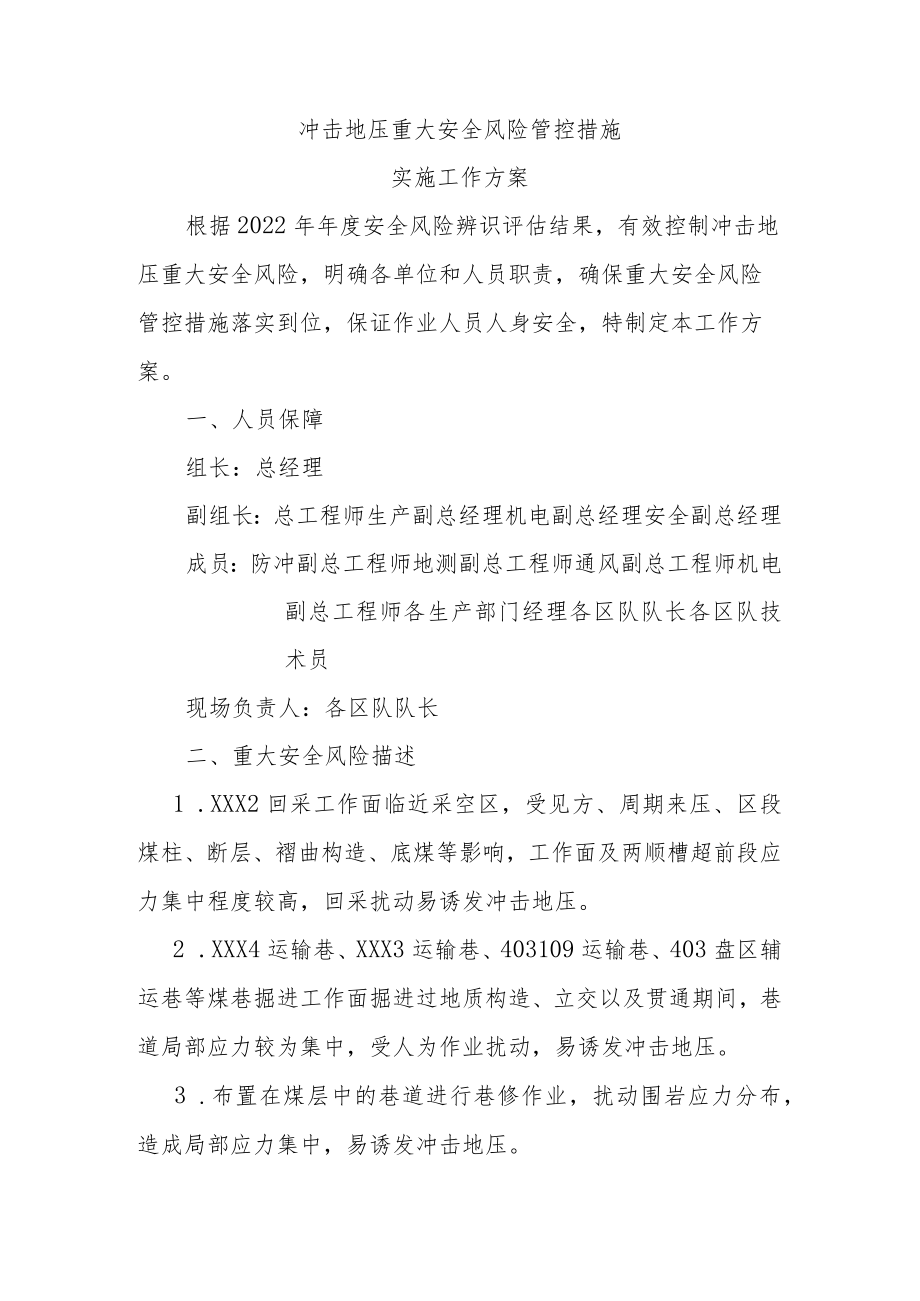

《煤矿冲击地压重大安全风险管控措施实施工作方案.docx》由会员分享,可在线阅读,更多相关《煤矿冲击地压重大安全风险管控措施实施工作方案.docx(17页珍藏版)》请在优知文库上搜索。
1、冲击地压重大安全风险管控措施实施工作方案根据2022年年度安全风险辨识评估结果,有效控制冲击地压重大安全风险,明确各单位和人员职责,确保重大安全风险管控措施落实到位,保证作业人员人身安全,特制定本工作方案。一、人员保障组长:总经理副组长:总工程师生产副总经理机电副总经理安全副总经理成员:防冲副总工程师地测副总工程师通风副总工程师机电副总工程师各生产部门经理各区队队长各区队技术员现场负责人:各区队队长二、重大安全风险描述1 .XXX2回采工作面临近采空区,受见方、周期来压、区段煤柱、断层、褶曲构造、底煤等影响,工作面及两顺槽超前段应力集中程度较高,回采扰动易诱发冲击地压。2 .XXX4运输巷、X
2、XX3运输巷、403109运输巷、403盘区辅运巷等煤巷掘进工作面掘进过地质构造、立交以及贯通期间,巷道局部应力较为集中,受人为作业扰动,易诱发冲击地压。3 .布置在煤层中的巷道进行巷修作业,扰动围岩应力分布,造成局部应力集中,易诱发冲击地压。4 .中央大巷断层构造区域受XXX2工作面回采扰动,围岩应力较为集中,易诱发冲击地压。5 .中央大巷、401盘区大巷、403盘区大巷布置在4#煤层区域,受中央一号回风大巷巷修、XXX2工作面回采扰动,局部应力集中程度较高,易诱发冲击地压。三、重大风险管控目标1.XXX2回采工作面过地质构造、联巷、碉室、周期来压等特殊时期,确保各项卸压措施有效落实,各监测

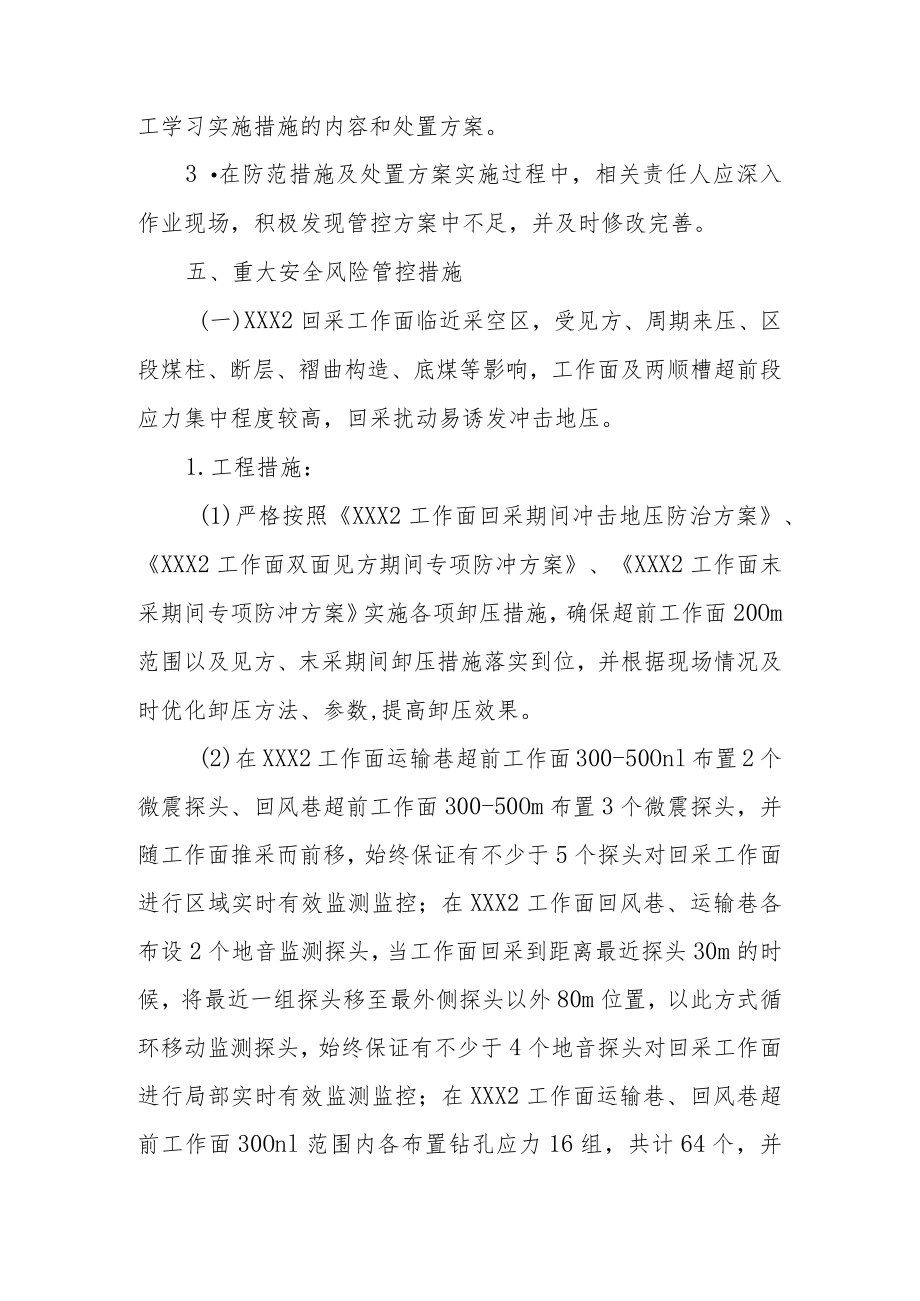

3、系统监测数据不超过预警值,各项防冲管理措施严格落实,安全平稳推采。2,煤巷掘进工作面过地质构造、立交,贯通等特殊时期,确保各项卸压措施有效落实,各监测系统监测数据不超过预警值,各项防冲管理措施严格落实到位。3 .布置在煤层中的巷道进行维修前,编制并审批防冲专项措施,杜绝多点作业,与采掘工作面保持安全距离,各项防冲措施落实到位,确保作业安全。4 .中央大巷断层构造区域严格实行封闭或限员管理,冲击地压监测系统安装到位,监测数据不超过预警值。四、技术保障1.该管控方案必须由总工程师负责组织,相关部室人员配合,根据重大安全风险可能失控原因,共同编制防范措施及处置方案,并报总负责人审批。2 在防范措施及
4、处置方案出台后,相关单位要认真组织职工学习实施措施的内容和处置方案。3 在防范措施及处置方案实施过程中,相关责任人应深入作业现场,积极发现管控方案中不足,并及时修改完善。五、重大安全风险管控措施(一)XXX2回采工作面临近采空区,受见方、周期来压、区段煤柱、断层、褶曲构造、底煤等影响,工作面及两顺槽超前段应力集中程度较高,回采扰动易诱发冲击地压。1.工程措施:(1)严格按照XXX2工作面回采期间冲击地压防治方案、XXX2工作面双面见方期间专项防冲方案、XXX2工作面末采期间专项防冲方案实施各项卸压措施,确保超前工作面20Om范围以及见方、末采期间卸压措施落实到位,并根据现场情况及时优化卸压方法
5、、参数,提高卸压效果。(2)在XXX2工作面运输巷超前工作面300-50Onl布置2个微震探头、回风巷超前工作面300-50Om布置3个微震探头,并随工作面推采而前移,始终保证有不少于5个探头对回采工作面进行区域实时有效监测监控;在XXX2工作面回风巷、运输巷各布设2个地音监测探头,当工作面回采到距离最近探头30m的时候,将最近一组探头移至最外侧探头以外80m位置,以此方式循环移动监测探头,始终保证有不少于4个地音探头对回采工作面进行局部实时有效监测监控;在XXX2工作面运输巷、回风巷超前工作面30Onl范围内各布置钻孔应力16组,共计64个,并随着工作面推采不断补充安装钻孔应力计,确保对XX
6、X2回采工作面超前30Om范围进行局部实时有效监测监控。(3)爆破卸压严格按照装药结构图装药、封泥,严格落实躲炮距离、时间规定,执行“一炮三检”及“三人连锁放炮”制度。(4)加强巷道支护及围岩变形观测,及时对支护破坏及薄弱区域补强支护。(5)出现超预警指标及时采取卸压解危措施,经效果检验无危险后方可恢复施工。(6)在距回采工作面25-4Onl处、防冲管理站以及爆破警戒点、回风巷有人施工处安设压风自救装置。4 .管理措施:(1)加强监测监控,及时预测预报。(2)严格执行冲击危险区域“限员管理”、“人员准入”、“设备、物料、管路限位固定”制度。(3)严格控制采掘工作面之间的错距,确保错距符合防冲相
7、关规定,以避免相互影响。(4)严格按照月度生产组织通知单、每日生产推进度通知单控制回采速度,尽量保持匀速回采。(5)加强人员站位及支架架间行走管理,及时对冲击危险区域进行封闭管理。(6)现场如发生大能量事件(5X10J及以上)或者煤炮声频繁,立即停止作业并撤人至安全区域,同时汇报矿调度室及防冲部。5 .培训教育措施:(1)作业人员必须贯彻学习各项防冲方案的规定,熟知卸压方法及施工参数。(2)作业人员必须熟悉各自岗位作业流程。(3)定期组织防冲知识培训、考试。6 .应急措施:井下作业人员必须熟知井下避灾路线,当发生冲击地压时,作业人员能迅速沿避灾路线进行撤离。7 .个体防护措施:作业人员必须正确
8、穿戴合格的防冲服、防冲帽。8 .资金保障:(1) 2022年度全矿防冲服、防冲帽购买计划投入资金88.78万元,确保所有入井人员防冲服、防冲帽配备到位。(2)地面冲击地压综合预警平台、地音、微震、应力在线、矿压监测系统购置、维护投入资金496万元,确保所有监测设备正常运转。(3)卸压钻机购置、维护费用计划投入资金90万元,确保卸压工程施工机具配备到位。(4)安全风险管控措施保障资金,必须专款专用,不得随意变更使用。(二)XXX4运输巷、XXX3运输巷、403109运输巷、403盘区辅运巷等煤巷掘进工作面掘进过地质构造、立交以及贯通期间,巷道局部应力较为集中,受人为作业扰动,易诱发冲击地压。1.
9、工程措施:(1)过地质构造区、立交以及贯通前必须制定防冲专项方案,现场严格按照方案要求实施各项卸压措施,并根据现场情况及时优化卸压方法、参数,提高卸压效果。(2)在距掘进工作面迎头30m、IlOm位置分别布置一个地音探头,当掘进工作面迎头距离最近探头IIonl时,将最远一组探头移至距迎头30m位置,以此方式循环移动监测探头,确保对掘进工作面进行局部实有效时监测;确保至少有4个微震探头可以对掘进工作面进行区域实时有效监测,并根据巷道掘进情况及时挪移微震探头。(3)爆破卸压严格按照装药结构图装药、封泥,严格落实躲炮距离、时间规定,执行“一炮三检”及“三人连锁放炮”制度。(4)加强巷道支护及围岩变形
10、观测,及时对支护破坏及薄弱区域补强支护。(5)出现超预警指标及时采取卸压解危措施,经效果检验无危险后方可恢复施工。(6)在距掘进工作面25-4Onl处、防冲管理站以及爆破警戒点安设压风自救装置。2 .管理措施:(1)加强监测监控,及时预测预报。(2)严格执行冲击危险区域“限员管理”、“人员准入”、“设备、物料、管路限位固定”制度。(3)严格控制采掘工作面之间的错距,确保错距符合防冲相关规定,以避免相互影响。(4)严格按照月度生产组织通知单、每日生产推进度通知单控制掘进速度,保持匀速掘进(5)现场如发生大能量事件(10J及以上)或者煤炮声频繁,立即停止作业并撤人至安全区域,同时汇报矿调度室及防冲
11、部。3 .培训教育措施:(1)作业人员必须贯彻学习各项防冲方案的规定,熟知卸压方法及施工参数。(2)作业人员必须熟悉各自岗位作业流程。(3)定期组织防冲知识培训、考试。4 .应急措施:井下作业人员必须熟知井下避灾路线,当发生冲击地压时,作业人员能迅速沿避灾路线进行撤离。5 .个体防护措施:作业人员必须正确穿戴合格的防冲服、防冲帽。6 .资金保障:(1) 2022年度全矿防冲服、防冲帽购买计划投入资金88.78万元,确保所有入井人员防冲服、防冲帽配备到位。(2)地面冲击地压综合预警平台、地音、微震、应力在线、矿压监测系统购置、维护投入资金496万元,确保所有监测设备正常运转。(3)卸压钻机购置、
12、维护费用计划投入资金90万元,确保卸压工程施工机具配备到位。(4)安全风险管控措施保障资金,必须专款专用,不得随意变更使用。(三)布置在煤层中的巷道进行巷修作业,扰动围岩应力分布,造成局部应力集中,易诱发冲击地压。1.工程措施:(1)必须制定巷修作业防冲专项措施,现场严格落实到位。(2)确保至少有4个微震探头可以对巷修作业区域进行实时有效监测。(3)爆破卸压严格按照装药结构图装药、封泥,严格落实躲炮距离、时间规定,执行“一炮三检”及“三人连锁放炮”制度。(4)进入施工区域前进行敲帮问顶,确认作业场所安全后方可进入。(5)出现超预警指标及时采取卸压解危措施,经效果检验无危险后方可恢复施工。(6)

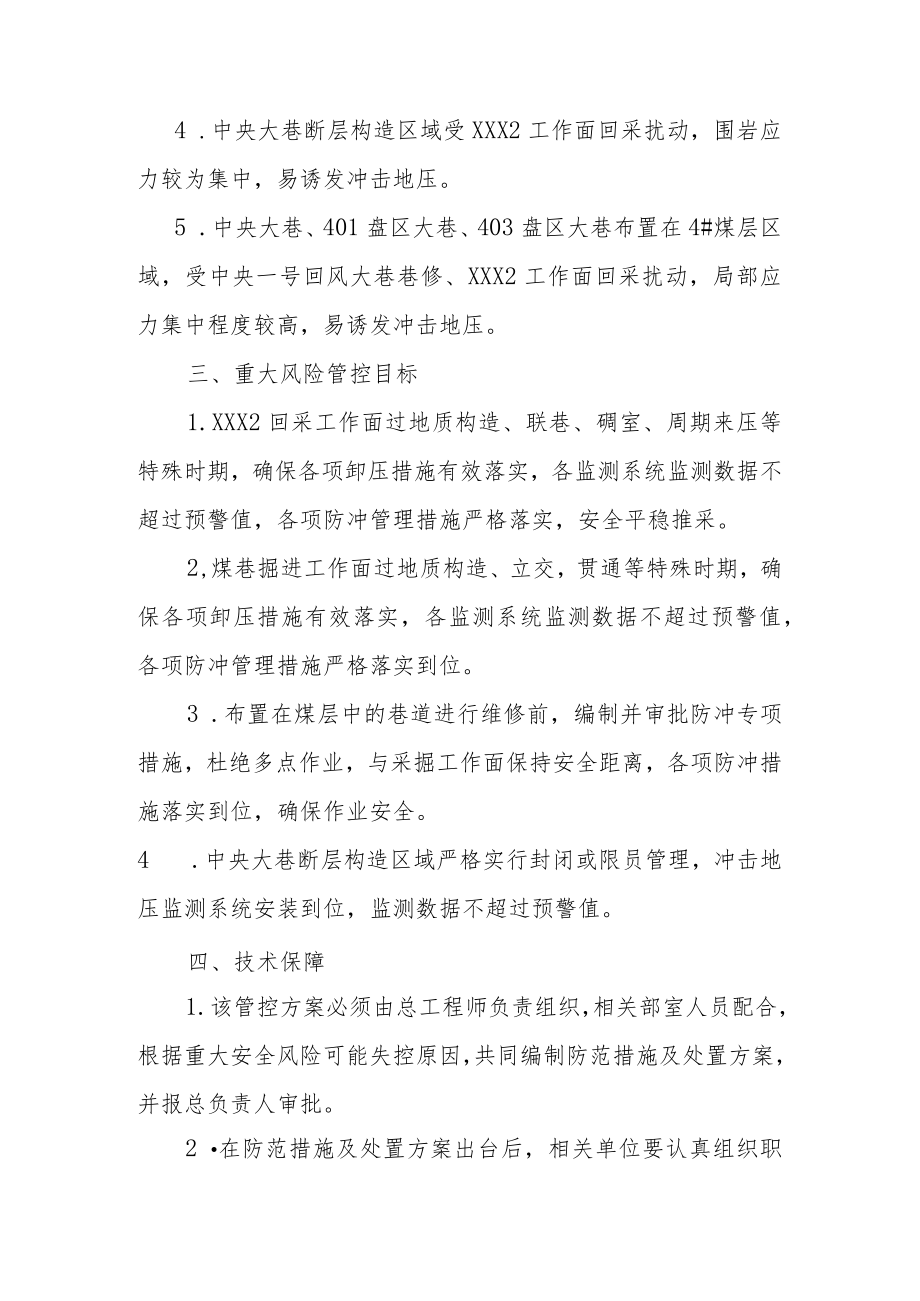

13、在距巷修作业点25-4OnI处、防冲管理站以及爆破警戒点安设压风自救装置。2.管理措施:(1)加强监测监控,及时预测预报。(2)严禁多点巷修作业。(3)采动影响区内严禁巷修与回采平行作业。(4)严格执行冲击危险区域“限员管理”、“人员准入”、“设备、物料、管路限位固定”制度。(5)现场如发生大能量事件(10J及以上)或者煤炮声频繁,立即停止作业并撤人至安全区域,同时汇报矿调度室及防冲部。3 .培训教育措施:(1)作业人员必须贯彻学习各项防冲方案的规定,熟知卸压方法及施工参数。(2)作业人员必须熟悉各自岗位作业流程。(3)定期组织防冲知识培训、考试。4 .应急措施:井下作业人员必须熟知井下避灾路
14、线,当发生冲击地压时,作业人员能迅速沿避灾路线进行撤离。5 .个体防护措施:作业人员必须正确穿戴合格的防冲服、防冲帽。6 .资金保障:(1) 2022年度全矿防冲服、防冲帽购买计划投入资金88.78万元,确保所有入井人员防冲服、防冲帽配备到位。(2)地面冲击地压综合预警平台、地音、微震、应力在线、矿压监测系统购置、维护投入资金496万元,确保所有监测设备正常运转。(3)卸压钻机购置、维护费用计划投入资金90万元,确保卸压工程施工机具配备至U位。(4)安全风险管控措施保障资金,必须专款专用,不得随意变更使用。(四)中央大巷断层构造区域受XXX2工作面回采扰动,围岩应力较为集中,易诱发冲击地压。1
15、.工程措施:(1)确保至少有4个微震探头可以对断层构造区域进行实时有效监测。(2)加强巷道支护及顶板观测,及时对支护破坏及薄弱区域补强支护。(3)出现超预警指标及时采取卸压解危措施,经效果检验无危险后方可恢复施工。(4)严格执行“设备、物料、管路限位固定”制度。2 .管理措施:(1)加强监测监控,及时预测预报。(2)冲击危险区域实行封闭管理。(3)现场如发生大能量事件(10J及以上)或者煤炮声频繁,立即停止作业并撤人至安全区域,同时汇报矿调度室及防冲部。3 .培训教育措施:(1)作业人员必须贯彻学习各项防冲方案的规定,熟知卸压方法及施工参数。(2)作业人员必须熟悉各自岗位作业流程。(3)定期组织防冲知识培训、考试。4 .应急措施:井下作业人员必须熟知井下避灾路线,当发生冲击地压时,作业人员能迅速沿避灾路线进行撤离。5 .个体防护措施:作业人员必须正确穿戴合格的防冲服、防冲帽。6 .资金保障:(1) 2022年度全矿防冲服、防冲帽购买计划投入资金88.78万元,确保所有入井人员防冲服、防冲帽配备到位。(2)地面冲击地压综合预警平台、地音、微震、应力在线、矿压监测系统购置、维护投入资金496万元,确保所有监测设备正常运转。(3)卸压钻机购置、维
