冬季施工方案.docx
《冬季施工方案.docx》由会员分享,可在线阅读,更多相关《冬季施工方案.docx(19页珍藏版)》请在优知文库上搜索。

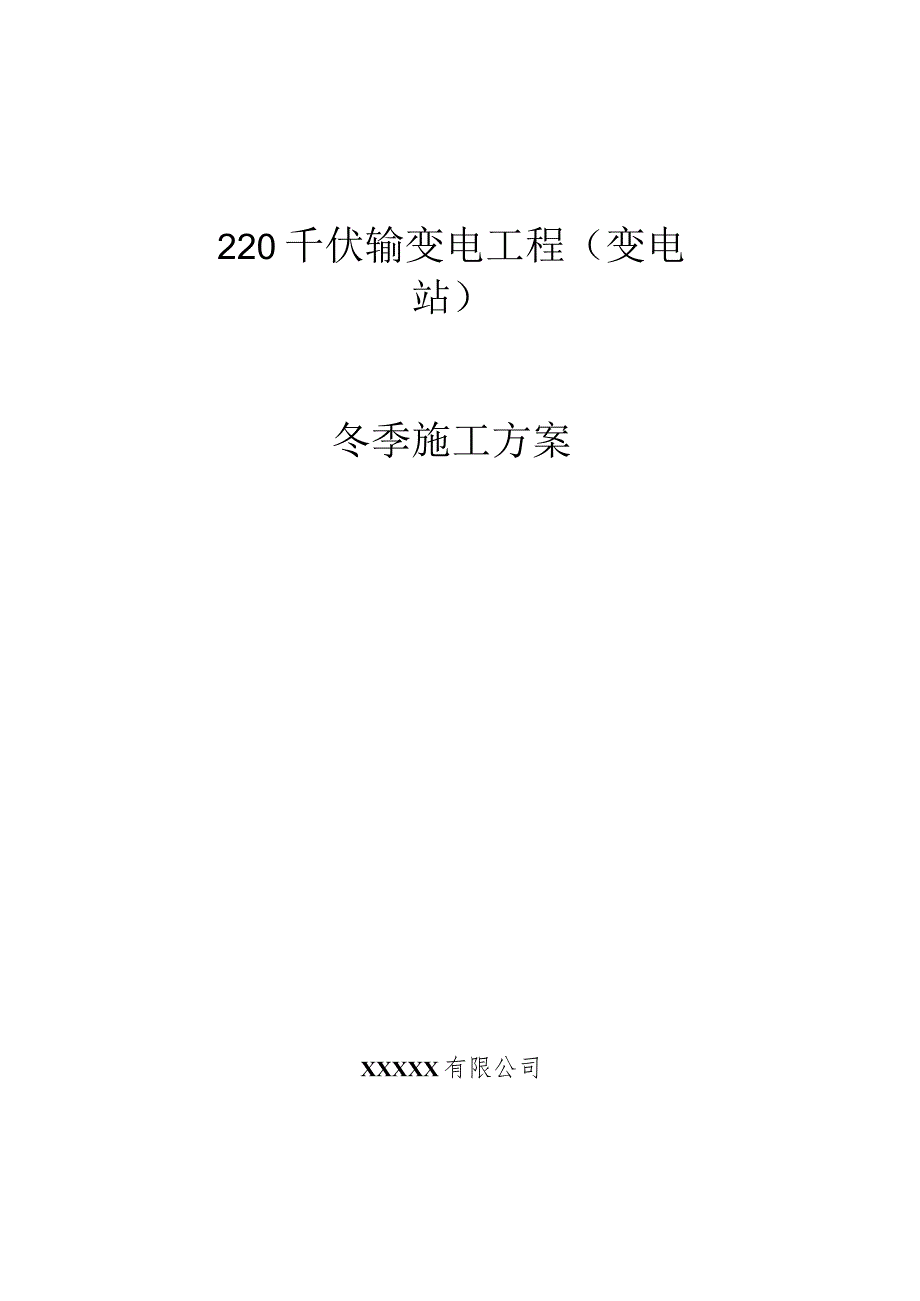

1、220千伏输变电工程(变电站)冬季施工方案XXXXX有限公司XXX220kV变电站施工项目部11XX年XXX月批准:年一月日审核:年一月日编写:年一月日一、编制依据1二、工程概况1三、冬期施工方案的主要内容:1四、冬期施工准备工作2五、 冬季施工主要的技术措施4六、 混凝土冬季施工的质量通病以及预防措施10七、 冬季施工的安全和防火12八、冬季施工人员培训13九、冬期施工安全管理13冬季施工方案一、编制依据建筑工程冬期施工规程(JGJlo42011)XXX22OkV变电站施工图二、工程概况XXXXX22OkV变电站工程位于XXXX,规划XXXX内。变电站XXXX,北侧为一条规划道路。站址位于上
2、XXXXXX,该区属北亚热带季风气候,四季分明,冬夏两季长,春秋两季短,冬季较寒冷,夏季较炎热、湿润,多雷暴雨降水。年内光、温、水同季。根据建筑施工手册(第四版),上海市日平均温度W+5度的起止日期一般为11月24日至2月23日。洞泾22OkV变电站马上进入土建施工期,由于冬季临近,根据“建筑工程冬期施工规程”(JGJ104-2011)的规定,室外日平均气温连续5天稳定低于5。C即进入冬期施工;当室外日平均气温连续5天稳定高于5。C时解除冬期施工,为确保工程质量,项目部编制XXXXX22OkV变电站冬季施工方案。三、冬期施工方案的主要内容:1)本次XXXXX站冬季施工作业内容有土方工程、钢筋加
3、工及安装、混凝土工程、砖墙砌筑等;2)冬期施工生产任务安排及施工部署。3)工程项目的实物量和工作量,施工程序、进度计划和分项工程在不同的冬期施工阶段中施工方法及技术措施。4)保温材料、外加剂材料计划。5)冬期施工人员技术培训、劳动力计划。6)工程质量控制要点。7)冬期安全生产及防火技术措施。四、冬期施工准备工作进入冬期施工的工程,应进行全面的调研,认真察看现场,同时掌握必要的数据,如冬期施工的面积、工程项目、工作量、施工部位及技术要求等。同时要对图纸进行全面复查,如有不适合冬期施工的工程项目和部位,我项目部将及时调整施工计划,确保冬季工程施工质量。4.1技术准备1、施工技术方案(措施)的制定必
4、须以确保施工质量及生产安全为前提,具有一定的技术可靠性和经济合理性。2、制定的施工技术方案(措施)中,应具有以下内容:施工部署(进度安排),施工程序,施工方法,机具与材料调配计划,施工人员技术培训(测温人员,掺外加剂人员)与劳动力计划,保温材料与外加剂材料计划,操作要点,质量控制要点,检测项目等方面。4.2 生产准备根据制定的进度计划安排好施工任务及现场准备工作,如现场供水管道的保温防冻,搅拌机棚的保温,场地的整平及临时道路的设置。4.3 冬期施工场地的准备工作:1)排除现场积水、对施工现场进行必要的修整,截断流入现场的水源,做好排水措施,消除现场施工用水造成场地结冰现象。2)如有积雪,施工场
5、地积雪清扫后,不应放在机电设备、构件堆放场地附近。3)保证消防道路的畅通。4)搅拌机棚的保温搅拌机棚前后台的出入口应做好封闭。搅拌机清洗时的污水应做好组织排水、封闭好沉淀池、防止冻结、定期清理、污水管理保持畅通。5)上水管、阀门井等应做好保温。4.4 冬期施工资源准备1)外加剂材料准外加剂品种的稳定。根据冬期施工方案中所选择的外加剂品种,结合市场供应情况,最后提出外加剂使用配方、品种、数量。2)保温材料的准备1 .保温材料的选择根据情况,本次保温材料将选择保温性能好、价格便宜的土工布及麻袋;2 .混凝土表面覆盖保温:首先必覆盖土工布,然后覆盖麻布;3 .保温材料数量及计划根据冬季施工方法所选定
6、的保温材料品种、规格、使用周转次数和工程量,算出年度计划用量,向材料部门提出计划和进场日期。4.5 冬期施工热源设备的准备1)生活用的空调安装。4.6 各期施工仪器仪表准备大气温度测试:最高最低温度计。室内测温:干湿温度计。各种测温:表格及文具。五、冬季施工主要的技术措施5.1 土方工程1、基础土方工程应尽量避开在冬季施工,如需在冬季施工,则应制定详尽的施工计划,合理的施工方案及切实可行的技术措施,同时组织好施工管理,争取在短时间内完成施工。2、施工现场的道路要保持畅通,运输车辆及行驶道路均应增设必要的防滑措施(例如沿路撒石子)。3、基坑槽内应做好排水措施,防止产生积水,造成由于土壁下部受多次
7、冻融循环而形成塌方。5、开挖好的基坑底部应采取必要的保温措施,如保留脚泥或铺设草包。6、土方回填前,应将基坑底部的冰雪及保温材料清理干净。7、室外基坑或管沟可用含冻土块的土回填,但冻土块体积不超过填土总体积的15%o室内的坑,槽,管沟不得用含有冻土块的土回填。8、回填采用人工回填时,每层铺土厚度不超过20cm,夯实厚度为1015cm09、回填土工作应连续进行,防止基土或填土层受冻。5、2混凝土工程1、基本要求1)冬季施工的混凝土宜选用硅酸盐水泥或普通硅酸盐水泥,水泥标号不宜低于32.5,每立方米混凝土中的水泥用量不宜少于300kg,水灰比不应大于O.55,并加入早强剂。由必要时应加入防冻剂(根
