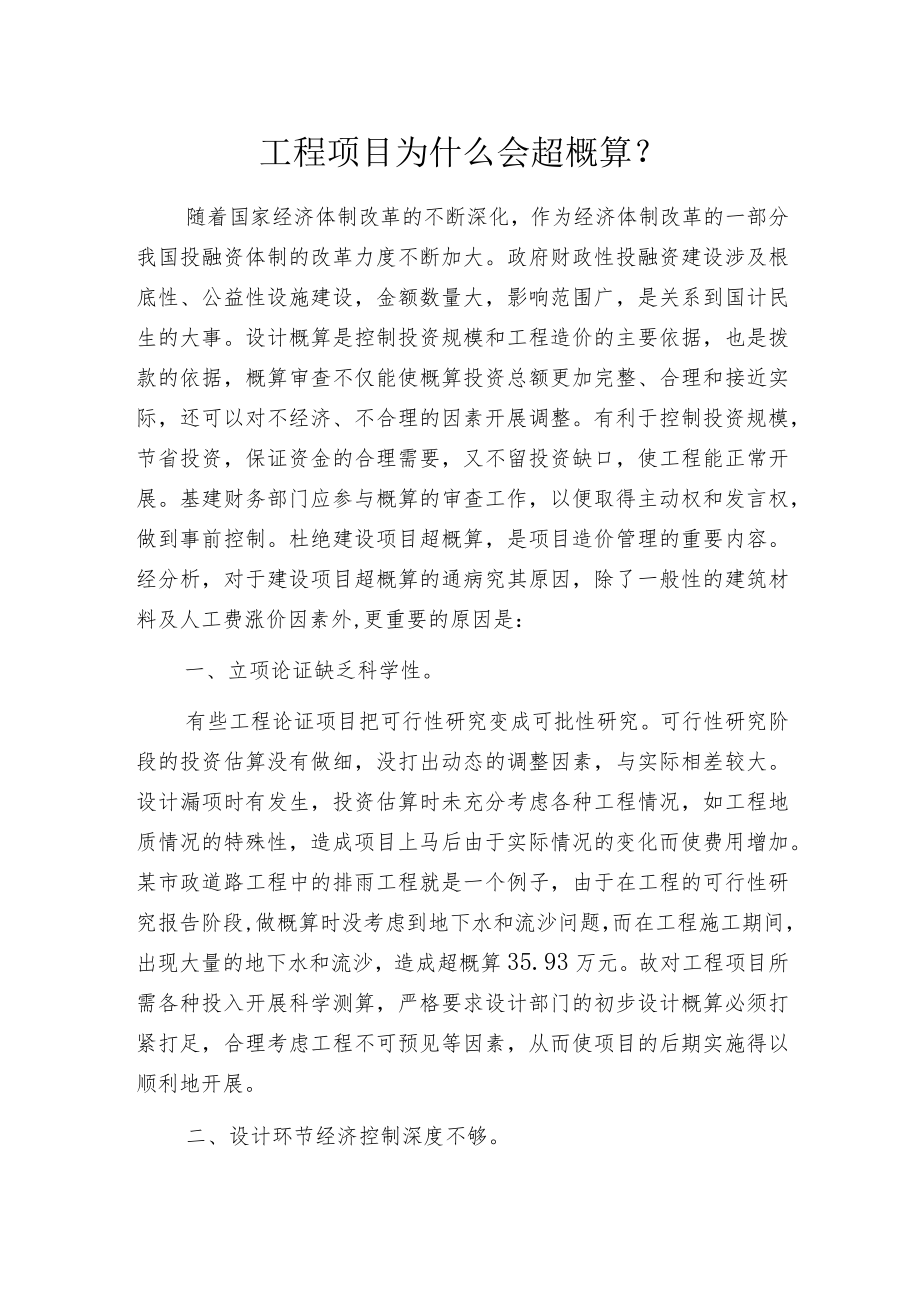

1、工程项目为什么会超概算?随着国家经济体制改革的不断深化,作为经济体制改革的一部分我国投融资体制的改革力度不断加大。政府财政性投融资建设涉及根底性、公益性设施建设,金额数量大,影响范围广,是关系到国计民生的大事。设计概算是控制投资规模和工程造价的主要依据,也是拨款的依据,概算审查不仅能使概算投资总额更加完整、合理和接近实际,还可以对不经济、不合理的因素开展调整。有利于控制投资规模,节省投资,保证资金的合理需要,又不留投资缺口,使工程能正常开展。基建财务部门应参与概算的审查工作,以便取得主动权和发言权,做到事前控制。杜绝建设项目超概算,是项目造价管理的重要内容。经分析,对于建设项目超概算的通病究其
2、原因,除了一般性的建筑材料及人工费涨价因素外,更重要的原因是:一、立项论证缺乏科学性。有些工程论证项目把可行性研究变成可批性研究。可行性研究阶段的投资估算没有做细,没打出动态的调整因素,与实际相差较大。设计漏项时有发生,投资估算时未充分考虑各种工程情况,如工程地质情况的特殊性,造成项目上马后由于实际情况的变化而使费用增加。某市政道路工程中的排雨工程就是一个例子,由于在工程的可行性研究报告阶段,做概算时没考虑到地下水和流沙问题,而在工程施工期间,出现大量的地下水和流沙,造成超概算35.93万元。故对工程项目所需各种投入开展科学测算,严格要求设计部门的初步设计概算必须打紧打足,合理考虑工程不可预见

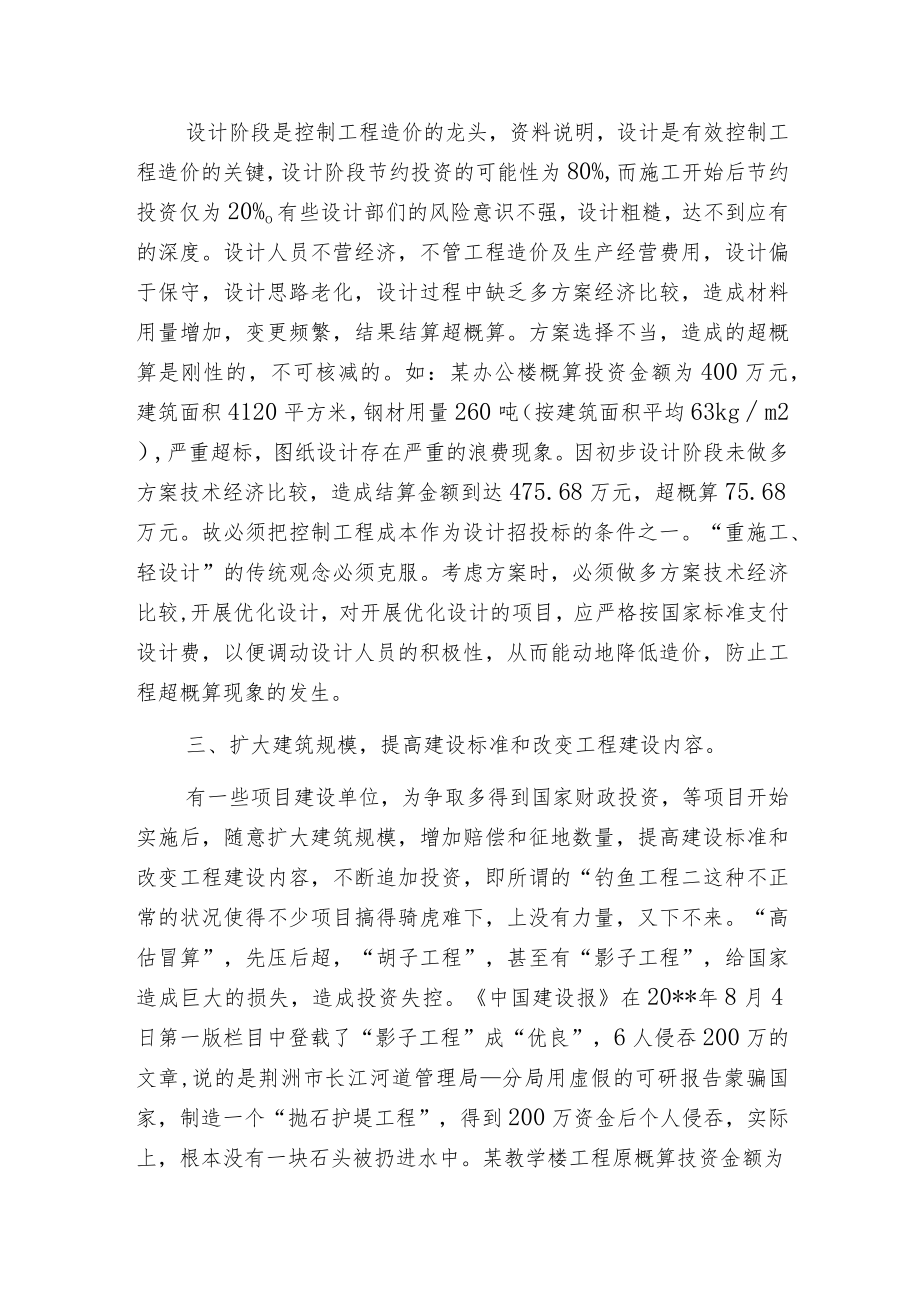

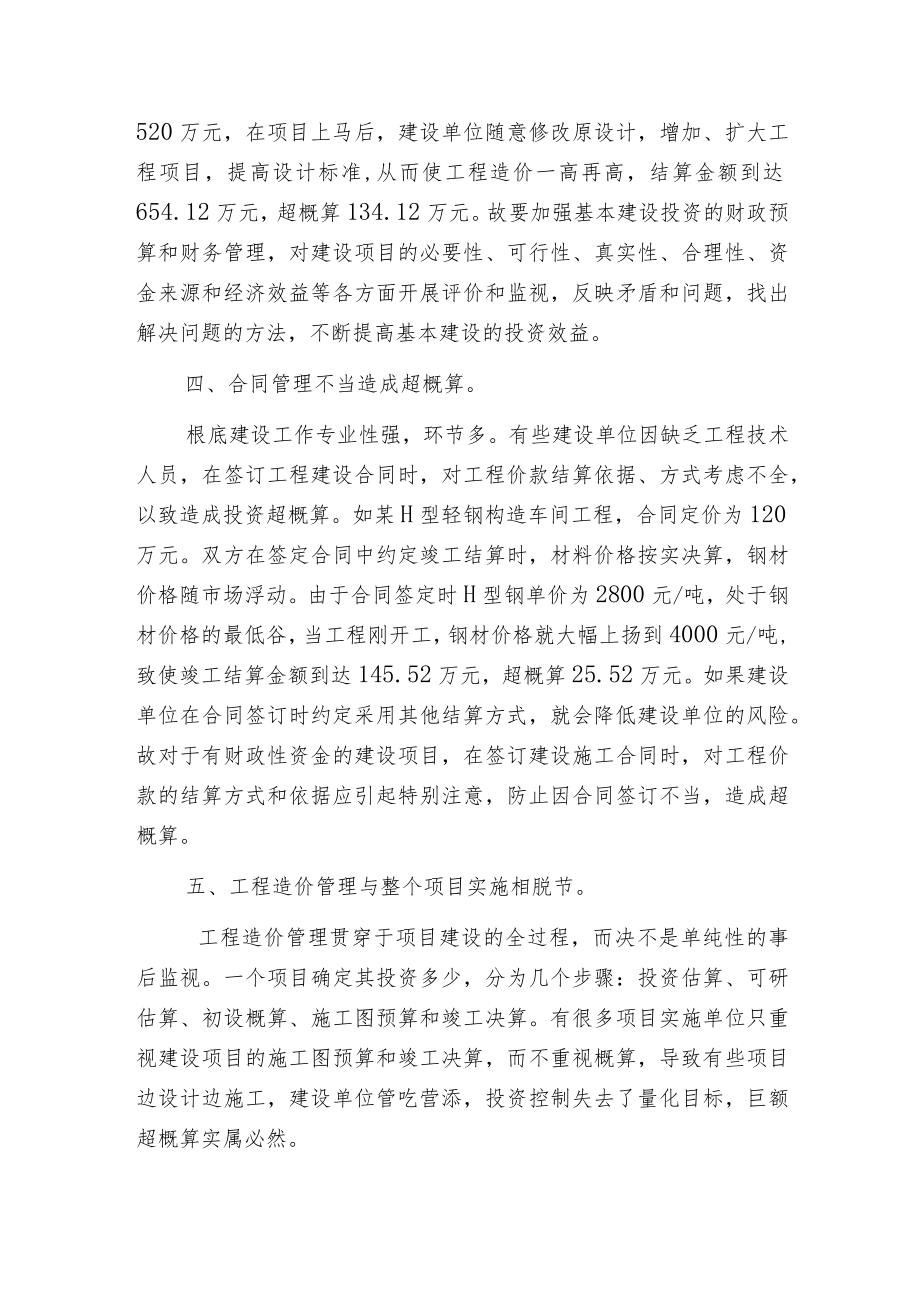

3、等因素,从而使项目的后期实施得以顺利地开展。二、设计环节经济控制深度不够。设计阶段是控制工程造价的龙头,资料说明,设计是有效控制工程造价的关键,设计阶段节约投资的可能性为80%,而施工开始后节约投资仅为20%o有些设计部们的风险意识不强,设计粗糙,达不到应有的深度。设计人员不营经济,不管工程造价及生产经营费用,设计偏于保守,设计思路老化,设计过程中缺乏多方案经济比较,造成材料用量增加,变更频繁,结果结算超概算。方案选择不当,造成的超概算是刚性的,不可核减的。如:某办公楼概算投资金额为400万元,建筑面积4120平方米,钢材用量260吨(按建筑面积平均63kgm2),严重超标,图纸设计存在严重的
- 配套讲稿:
如PPT文件的首页显示word图标,表示该PPT已包含配套word讲稿。双击word图标可打开word文档。
- 特殊限制:
部分文档作品中含有的国旗、国徽等图片,仅作为作品整体效果示例展示,禁止商用。设计者仅对作品中独创性部分享有著作权。
- 关 键 词:
- 工程项目 为什么 概算
