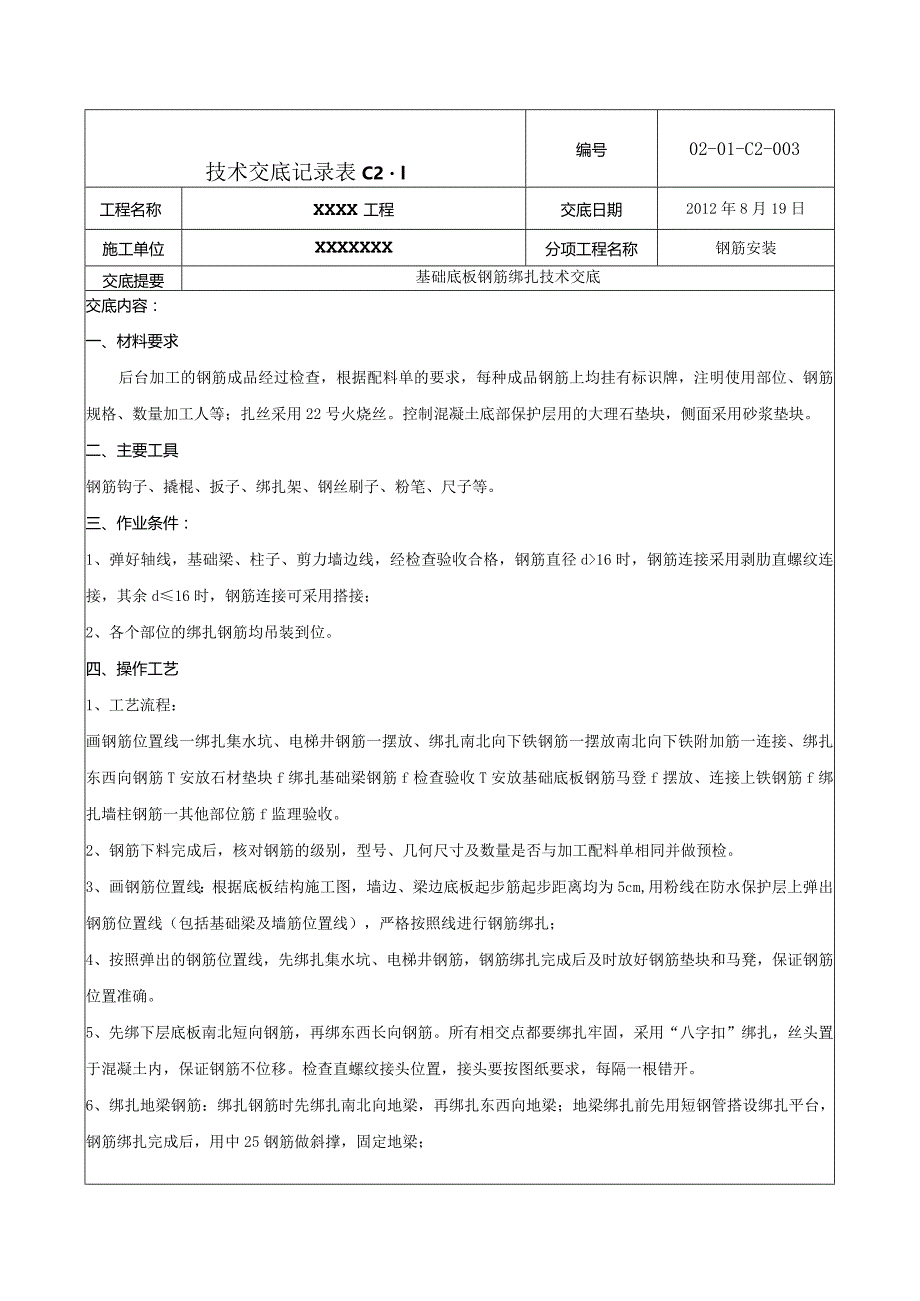

1、技术交底记录表C2l编号02-01-C2-003工程名称XXXX工程交底日期2012年8月19日施工单位XXXXXXX分项工程名称钢筋安装交底提要基础底板钢筋绑扎技术交底交底内容:一、材料要求后台加工的钢筋成品经过检查,根据配料单的要求,每种成品钢筋上均挂有标识牌,注明使用部位、钢筋规格、数量加工人等;扎丝采用22号火烧丝。控制混凝土底部保护层用的大理石垫块,侧面采用砂浆垫块。二、主要工具钢筋钩子、撬棍、扳子、绑扎架、钢丝刷子、粉笔、尺子等。三、作业条件:1、弹好轴线,基础梁、柱子、剪力墙边线,经检查验收合格,钢筋直径d16时,钢筋连接采用剥肋直螺纹连接,其余d16时,钢筋连接可采用搭接;2、
2、各个部位的绑扎钢筋均吊装到位。四、操作工艺1、工艺流程:画钢筋位置线一绑扎集水坑、电梯井钢筋一摆放、绑扎南北向下铁钢筋一摆放南北向下铁附加筋一连接、绑扎东西向钢筋T安放石材垫块f绑扎基础梁钢筋f检查验收T安放基础底板钢筋马登f摆放、连接上铁钢筋f绑扎墙柱钢筋一其他部位筋f监理验收。2、钢筋下料完成后,核对钢筋的级别,型号、几何尺寸及数量是否与加工配料单相同并做预检。3、画钢筋位置线:根据底板结构施工图,墙边、梁边底板起步筋起步距离均为5cm,用粉线在防水保护层上弹出钢筋位置线(包括基础梁及墙筋位置线),严格按照线进行钢筋绑扎;4、按照弹出的钢筋位置线,先绑扎集水坑、电梯井钢筋,钢筋绑扎完成后及
3、时放好钢筋垫块和马凳,保证钢筋位置准确。5、先绑下层底板南北短向钢筋,再绑东西长向钢筋。所有相交点都要绑扎牢固,采用“八字扣”绑扎,丝头置于混凝土内,保证钢筋不位移。检查直螺纹接头位置,接头要按图纸要求,每隔一根错开。6、绑扎地梁钢筋:绑扎钢筋时先绑扎南北向地梁,再绑扎东西向地梁;地梁绑扎前先用短钢管搭设绑扎平台,钢筋绑扎完成后,用中25钢筋做斜撑,固定地梁;7、摆放底板钢筋保护层:保护层用垫块采用石材垫块,垫块间距为600mm梅花状布置;底板保护层厚度40mmo8、绑完底板下层钢筋和暗梁钢筋后,摆放上层钢筋支架,底板钢筋绑扎时用南北向的通长马凳,马凳高度二(底板厚度-底板钢筋上下保护层厚度-

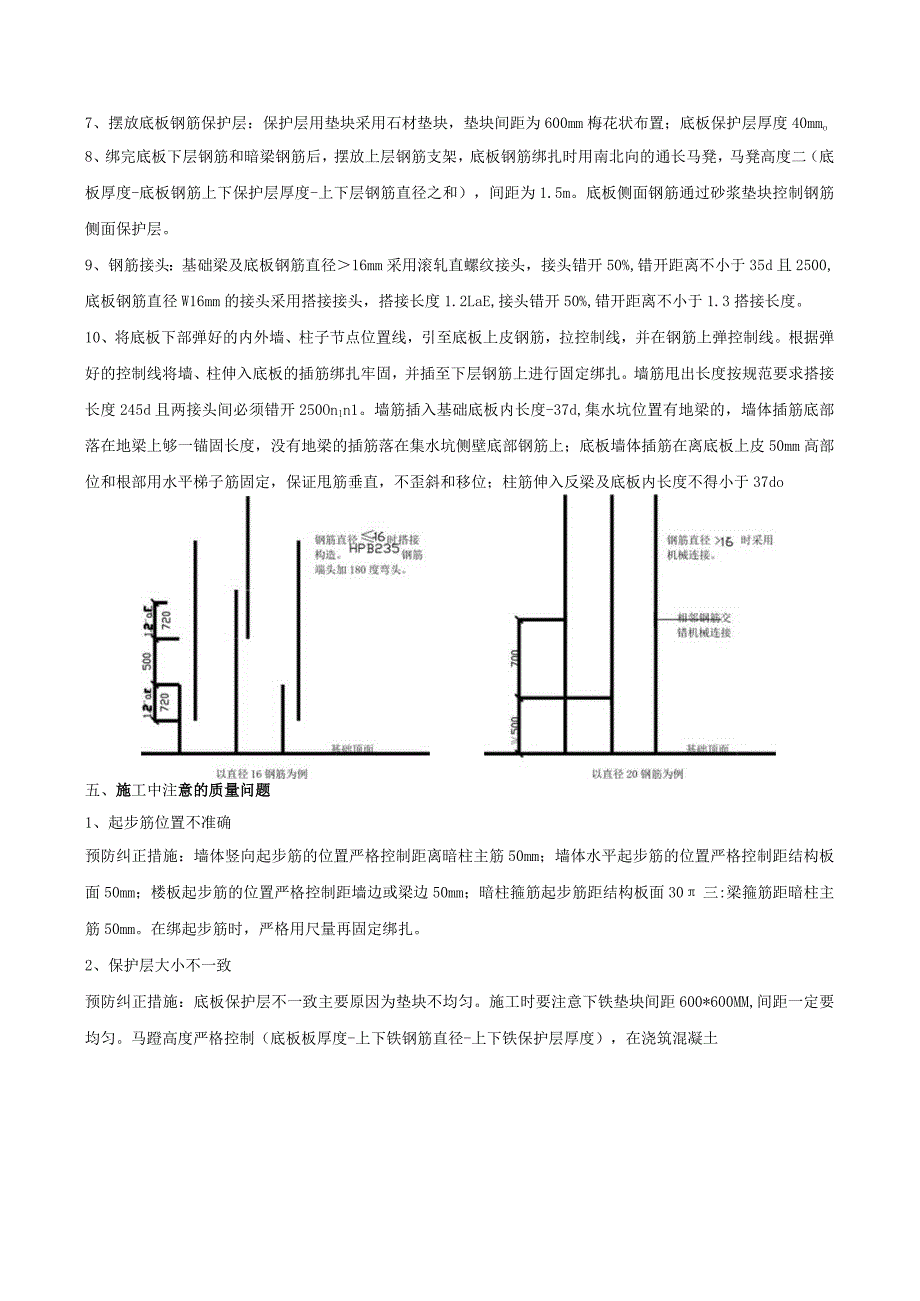

4、上下层钢筋直径之和),间距为1.5m。底板侧面钢筋通过砂浆垫块控制钢筋侧面保护层。9、钢筋接头:基础梁及底板钢筋直径16mm采用滚轧直螺纹接头,接头错开50%,错开距离不小于35d且2500,底板钢筋直径W16mm的接头采用搭接接头,搭接长度1.2LaE,接头错开50%,错开距离不小于1.3搭接长度。10、将底板下部弹好的内外墙、柱子节点位置线,引至底板上皮钢筋,拉控制线,并在钢筋上弹控制线。根据弹好的控制线将墙、柱伸入底板的插筋绑扎牢固,并插至下层钢筋上进行固定绑扎。墙筋甩出长度按规范要求搭接长度245d且两接头间必须错开250Onln1。墙筋插入基础底板内长度-37d,集水坑位置有地梁的,

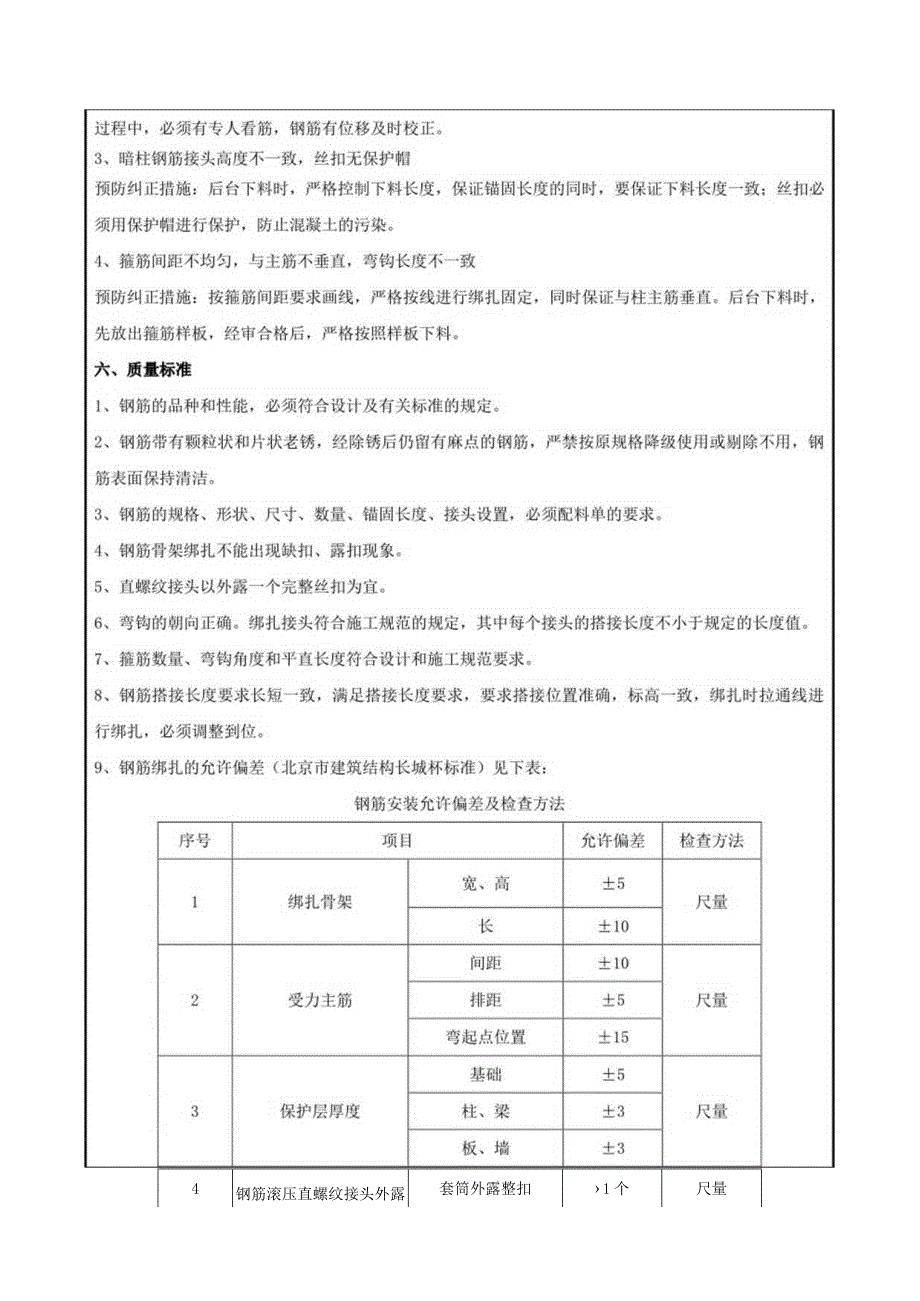

- 配套讲稿:
如PPT文件的首页显示word图标,表示该PPT已包含配套word讲稿。双击word图标可打开word文档。
- 特殊限制:
部分文档作品中含有的国旗、国徽等图片,仅作为作品整体效果示例展示,禁止商用。设计者仅对作品中独创性部分享有著作权。
- 关 键 词:
- 基础 底板 钢筋 绑扎 技术 交底
