房地产工程计量管理规定.docx
《房地产工程计量管理规定.docx》由会员分享,可在线阅读,更多相关《房地产工程计量管理规定.docx(1页珍藏版)》请在优知文库上搜索。

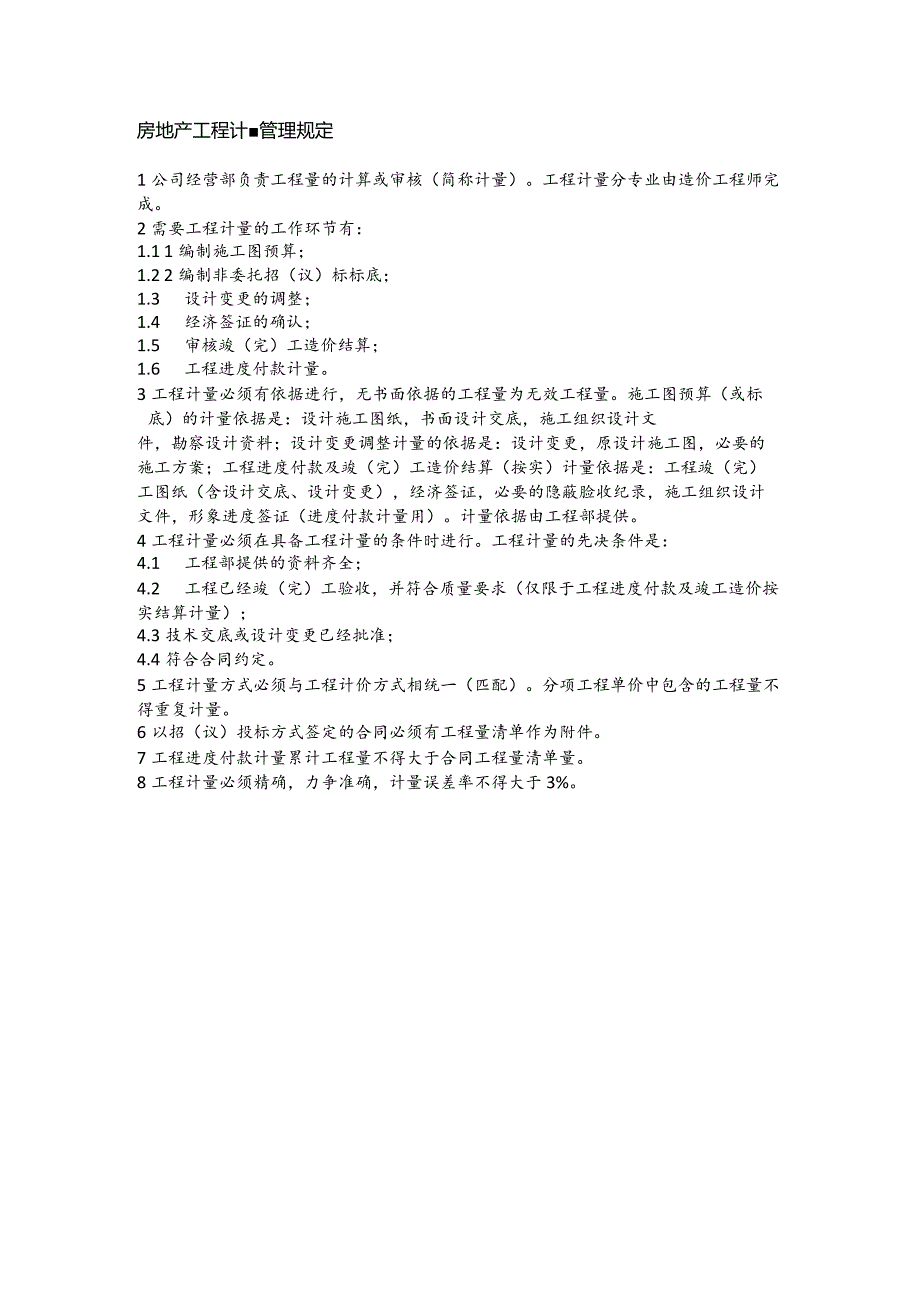

1、房地产工程计管理规定1公司经营部负责工程量的计算或审核(简称计量)。工程计量分专业由造价工程师完成。2需要工程计量的工作环节有:1.1 1编制施工图预算;1.2 2编制非委托招(议)标标底;1.3 设计变更的调整;1.4 经济签证的确认;1.5 审核竣(完)工造价结算;1.6 工程进度付款计量。3工程计量必须有依据进行,无书面依据的工程量为无效工程量。施工图预算(或标底)的计量依据是:设计施工图纸,书面设计交底,施工组织设计文件,勘察设计资料;设计变更调整计量的依据是:设计变更,原设计施工图,必要的施工方案;工程进度付款及竣(完)工造价结算(按实)计量依据是:工程竣(完)工图纸(含设计交底、设
2、计变更),经济签证,必要的隐蔽脸收纪录,施工组织设计文件,形象进度签证(进度付款计量用)。计量依据由工程部提供。4工程计量必须在具备工程计量的条件时进行。工程计量的先决条件是:4.1 工程部提供的资料齐全;4.2 工程已经竣(完)工验收,并符合质量要求(仅限于工程进度付款及竣工造价按实结算计量);4.3技术交底或设计变更已经批准;4.4符合合同约定。5工程计量方式必须与工程计价方式相统一(匹配)。分项工程单价中包含的工程量不得重复计量。6以招(议)投标方式签定的合同必须有工程量清单作为附件。7工程进度付款计量累计工程量不得大于合同工程量清单量。8工程计量必须精确,力争准确,计量误差率不得大于3%。
- 配套讲稿:
如PPT文件的首页显示word图标,表示该PPT已包含配套word讲稿。双击word图标可打开word文档。
- 特殊限制:
部分文档作品中含有的国旗、国徽等图片,仅作为作品整体效果示例展示,禁止商用。设计者仅对作品中独创性部分享有著作权。
- 关 键 词:
- 房地产 工程 计量 管理 规定
