1、旅游景区道路工程施工技术工艺(一)道路施工测量施工测量包括:道路导线、中线、水准点复测、横断面检查与补测、增设临时水准点、路基填、挖方边坡坡口线、路堤边坡脚线、边沟与排水沟位置等测量与放样等工作。1、路中线用J2经纬仪以坐标法进行复测。全面恢复道路中线并可靠固定路线的起迄中点、平面特征点、竖曲线转点、主要构造物位置等主要控制桩。路中线恢复过程中,特别注意检查路线中线与相邻标段的路中线是否闭合。复测报告交监理工程师认可。若出现超出规范规定的误差或其他问题,报监理工程师以便查找原因,及时纠正。2、施工测量时对原水准点进行校核,若超过允许误差范围,将报告监理工程师。在挖填高度较大的地段和地形复杂地段
2、将增设临时水准点并保证可靠固定、精度满足规范要求。施工过程中根据情况随时进行水准点的复测与校核。3、根据恢复的路中线及设计文件与施工工艺要求等,定出路基用地界桩、路堤坡脚线、路堑堑顶线、弃土堆、临时截水沟、排水沟位置等先行施工内容所需要的施工范围,并在距路中线一定安全距离处设间距不大于50m的施工控制边桩,标明填挖值。由于采用机械化施工路基土石方,在距路中线一定安全距离设置控制施工标高的控制桩。控制边桩放样完毕即进行边坡放样,并根据施工进展需要随时进行中线复测,以控制边坡坡度。4、临时截水沟及排水沟施工放样时,每隔20m(曲线段每隔IOm)在沟边缘设控制桩并标明施工里程及挖深。5、施工过程中注

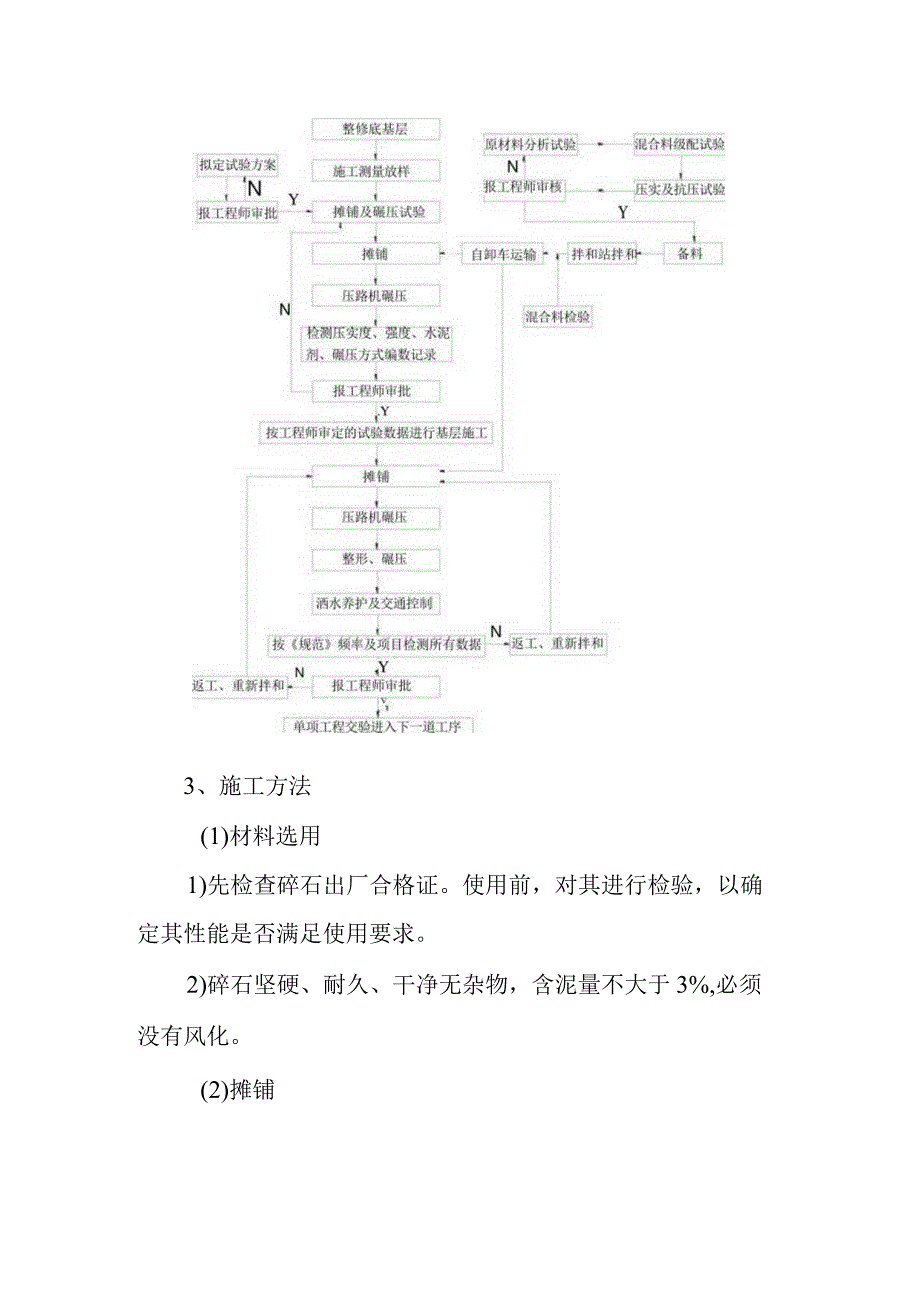

3、意保护施工测量标志特别是原始标志和记录。(二)级配碎石垫层施工1、施工机械级配碎石可在拌和好后运至施工场地,随即用推土机进行推平,振动压路机碾压成型的施工工艺,采用压路机与自卸汽车相配合。2、工艺流程框图3、施工方法(1)材料选用1)先检查碎石出厂合格证。使用前,对其进行检验,以确定其性能是否满足使用要求。2)碎石坚硬、耐久、干净无杂物,含泥量不大于3%,必须没有风化。(2)摊铺1)土路基经验收合格后进行级配碎石的摊铺。非雨天才进行基层施工。2)根据工程实际情况,可采用人工摊铺,打夯机夯实。3)控制碎石的松铺厚度。(3)碾压1)石料摊铺、整平后,立即使用压路机进行压实。碾压遵循“先轻后重,先边
4、后中,先慢后快”的原则。即先用8t压路机对路基进行稳压,稳压次数2遍,再用1215的压路机碾压68遍。碾压速度先慢后快,头两遍的碾压速度为L51.7km/h,后68遍为2.02.5km/ho相邻碾压的轮迹每次重叠的宽度为1/2后轮宽。使用1215t压路机碾压,碾压次数不小于6遍,头两遍的碾压速度采用L51.7kmh,然后用2.02.5kmh0相邻碾压每次重叠的宽度为1/2后轮宽。2)碾压过程从稳压至碾压成型,设置施工警示牌,禁止一切车辆驶入稳定层施工范围。3)分段进行施工,接缝施工时,将前一段施工末端的斜口铲除,使碎石层端头面与路床垂直,再进行下一段摊铺。4、施工技术措施1、摊铺材料松铺厚度先
5、以压实厚度的1.3倍计,进行试铺,摊铺压实后,凿探孔检查成型厚度,据结果对松铺系数做适当调整。2、压实以不出现弹簧状况为准,含水量过高或过低效果均差。3、从加水拌合到碾压终了的延迟时间不应超过3小时。4、采用16t以上振动压路机碾压,先路边后路中;先稳压后振动碾压,碾压速度要均匀,轮迹要互相重叠1/3左右。5、碾压遍数以达到无明显轮迹为准。确保压实度达到施工规范要求。6、碾压过程中要随时进行人工铲高补低,以保护竣工面的平整。7、严禁用薄层贴补的办法找平。8、成型后要适时蓄水或覆盖洒水养护并做密实度检测。养生7天后及时做强度试验,合格后方能进行基层施工。(三)水泥稳定石粉施工本工程水泥稳定层是路
6、基30厘米厚6%水泥稳定石粉层,采用稳定土拌和机集中厂拌,自动调平的平地机摊铺,振动压路机碾压成型的施工工艺。1、施工工艺流程:验收移交2、主要施工机械水泥稳定土拌和机6台平地机2台压路机3台自卸车4台3、施工方法(1)材料选用水泥进场时,检查水泥的出厂合格证及厂家的化验报告,严格控制不使用没有出厂合格证及厂家化验报告的水泥。水泥使用前,对其进行检验,以确定其性能是否满足使用要求。石屑坚硬、耐久、干净无杂物,含泥量不大于3%,最大粒径不超过ICm。按照JTJO57-94标准方法试验时,基层的压碎值不大于30%,底基层的压碎值不大于35%,石屑必须没有风化。(2)拌和由实验室在进行选择比较的基础
7、上提出配合比,并在预先试验段开工前14天以前提交监理工程师批准。现场设置集中搅拌站,拌和料按设计配合比规定用量采用自动计量装置进行计量,确保拌和料达到最佳含水量。拌和用水清洁,不含有害杂质。(3)摊铺土路基经验收合格后进行6%水泥石屑稳定层的摊铺。气温在+8以上和非雨天才进行基层施工。 稳定层单层铺筑,采用平地机按要求厚度摊铺,在摊铺机无法工作的路段或部位,采用人工摊铺,打夯机夯实。 控制稳定层的松铺厚度:水泥石屑稳定层的压实系数约为:1.31.5o(4)碾压 混合料摊铺、整平后,立即使用压路机进行压实。碾压遵循“先轻后重,先边后中,先慢后快”的原则,并在水泥终凝前完成。即先用8t压路机对路基
