某出铁场厂房钢屋架制作与安装方案.docx

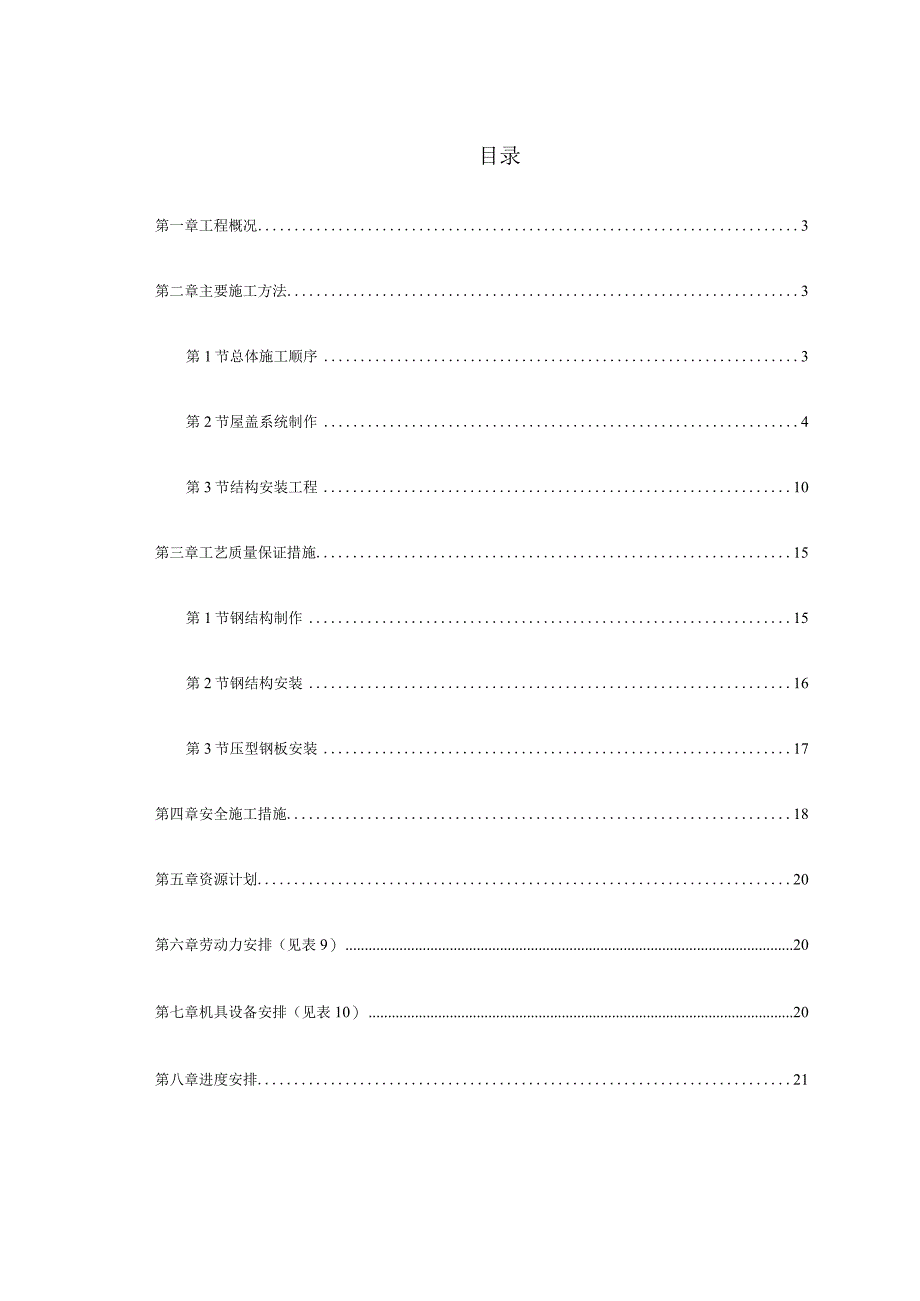

《某出铁场厂房钢屋架制作与安装方案.docx》由会员分享,可在线阅读,更多相关《某出铁场厂房钢屋架制作与安装方案.docx(21页珍藏版)》请在优知文库上搜索。

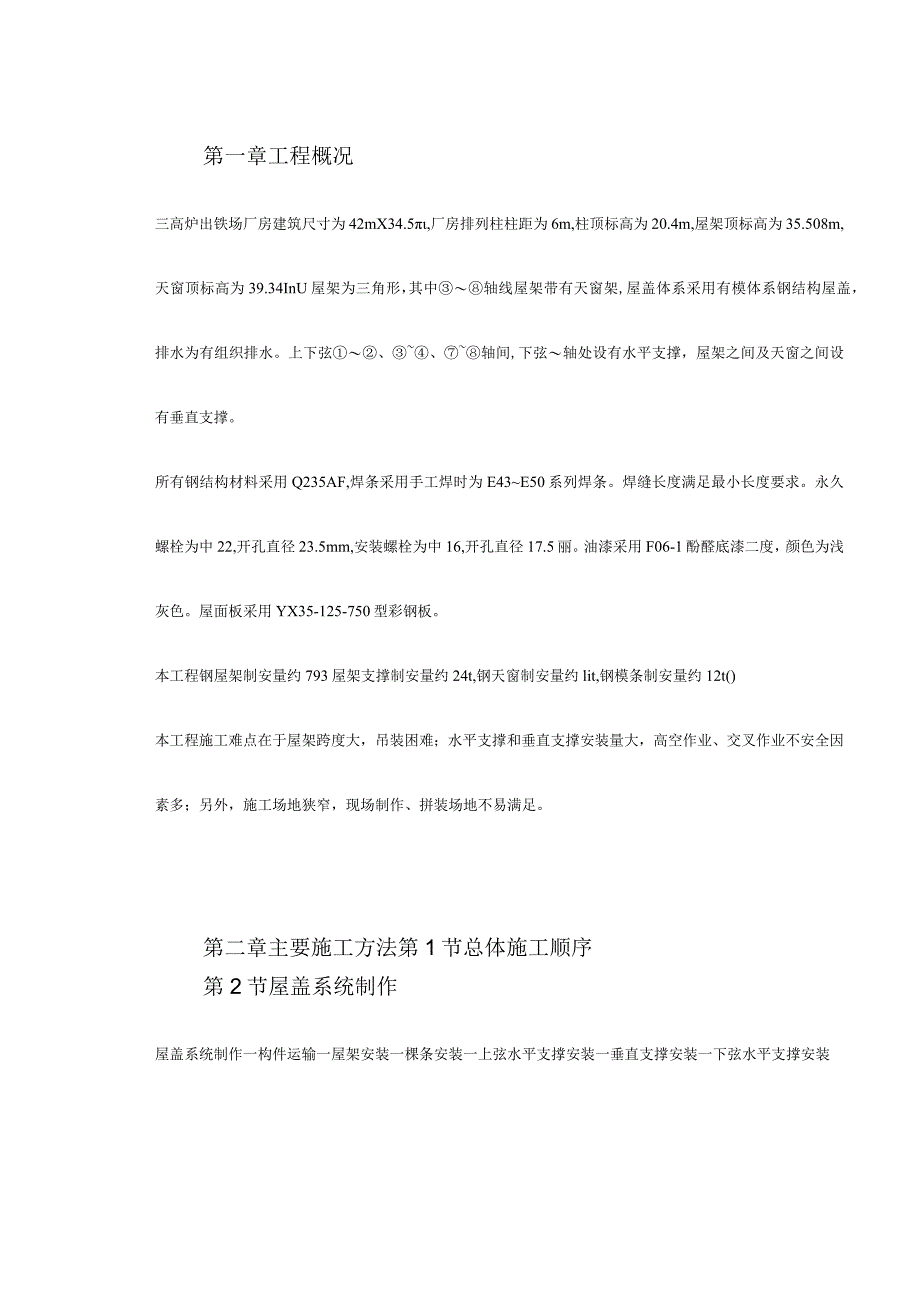

1、某出铁场厂房钢屋架制作与安装方案编制:审核:审批:20xx年XX月目录第一章工程概况3第二章主要施工方法3第1节总体施工顺序3第2节屋盖系统制作4第3节结构安装工程10第三章工艺质量保证措施15第1节钢结构制作15第2节钢结构安装16第3节压型钢板安装17第四章安全施工措施18第五章资源计划20第六章劳动力安排(见表9)20第七章机具设备安排(见表10)20第八章进度安排21第一章工程概况三高炉出铁场厂房建筑尺寸为42mX34.5,厂房排列柱柱距为6m,柱顶标高为20.4m,屋架顶标高为35.508m,天窗顶标高为39.34InU屋架为三角形,其中轴线屋架带有天窗架,屋盖体系采用有模体系钢结构
2、屋盖,排水为有组织排水。上下弦、轴间,下弦轴处设有水平支撑,屋架之间及天窗之间设有垂直支撑。所有钢结构材料采用Q235AF,焊条采用手工焊时为E43E50系列焊条。焊缝长度满足最小长度要求。永久螺栓为中22,开孔直径23.5mm,安装螺栓为中16,开孔直径17.5丽。油漆采用F06-1酚醛底漆二度,颜色为浅灰色。屋面板采用YX35-125-750型彩钢板。本工程钢屋架制安量约793屋架支撑制安量约24t,钢天窗制安量约lit,钢模条制安量约12t()本工程施工难点在于屋架跨度大,吊装困难;水平支撑和垂直支撑安装量大,高空作业、交叉作业不安全因素多;另外,施工场地狭窄,现场制作、拼装场地不易满足
3、。第二章主要施工方法第1节总体施工顺序第2节屋盖系统制作屋盖系统制作一构件运输一屋架安装一棵条安装一上弦水平支撑安装一垂直支撑安装一下弦水平支撑安装一屋面板安装。屋盖系统包括屋架、支撑、檄条等,其制作方法以屋架制作为代表,屋架包括支撑等部件,故在此只作屋架制作方法叙述,其他构件制作参考进行。由于现场场地狭窄,屋架拟安排在场外制作,每福屋架分两段制作,安装前在现场进行拼装,拼装方式采用屋脊节点拼装,拼装完成经检查合格后进行吊装及安装工作。图1三角形钢屋架制造工艺流程图屋架的制作工艺流程见图1:2.2.1操作平台的制作为了保证钢结构构件的制作质量,在施工现场设有两个大平台。其中平台I是利用/间的出
4、铁场平台,平台11为在25mX15m地坪作为操作平台,屋架拼装在平台I上进行。2.2.2放样根据施工图纸要求及采用的规范标准,严格审阅图纸。根据审阅后的施工图进行现场的施工放样,放样按1:1的比例实物放样进行,制作出样板和样杆,作为下料加工的依据。样板和样杆应注明工号、图号、件号、数量等,样板、样杆应妥善保管,直至工程结束方可销毁。放样划线时,应清楚标明装配标记、螺孔标注、加强板的位置方向、倾斜标记及中心线、基准线和检验线,必要时制作样板。注意预留制作,安装时的焊接收缩余量(按2mm考虑);切割、刨边和铳加工余量;安装预留尺寸要求。划线前,材料的弯曲和变形应予以矫正。放样和样板的允许偏差见表1
5、。项目允许偏差表1平行线距离和分段尺寸+0.5mm对角线差1.Omm宽度、长度0.5mm加工样板角度20孔距0.5mm质量检验方法:用钢尺检测2.2.3下料根据样板和配料表进行套裁,尽可能节约材料,同时便于切割。钢材下料采用气割,型材采用切割,以保证切断面的质量。切割前应将钢材切割区表面铁锈、污物等清除干净,切割后应清除熔渣和飞溅物。下料的允许偏差见表2:项目允许偏差(mm)表2外形尺寸1.0孔距0.5号料时应预留焊接收缩余量、切割、端面及边缘加工的加工余量,经验数据见表3所示。切割及机加工余量(mm表3加工余量锯切剪切手工切割半自动切割精密切割切割缝1453423刨边23233411铳平34
6、234523232.2.4边缘加工焊接X形V形接口时,采用火焰加工,加工后用砂轮磨平,其表面粗糙度按精密切割检查。坡口加尺寸的误差,应符合国家标准和规定的要求,构件端面加工在成品校正后进行,加工面垂直于中心线。2.2.5组装组装前各部件应检查合格,连接接触面和沿焊边缘每出3050(nun)范围应清理干净,板材在型材的拼接后组装前进行,物件的组装应在各部件焊接矫正后进行,桁架结构件轴线交叉点的允许偏差不得大于3uno2.2.6焊接焊接前应熟悉施工图,焊工必须要有焊工操作证。施焊前应反复检查焊接件接头质量和焊工的处理,焊接时,焊工应遵守焊接工艺,不得自行施焊及不得在焊道上二母材上引弧。各道焊应连续
7、施焊,每焊完一层要及时清除焊渣,并检查焊接质量。2.2.7螺栓连接屋架与天窗、天窗支撑与天窗的连接采用螺栓与现场焊接。若施工中确有把握,可取消部分安装螺栓,直接现场焊接。安装螺栓孔的位置偏差设计未明确给出,需按规范进行,其偏差应按表4、表5要求进行。螺栓孔偏差(mm)表4直径1.0圆度2.0垂直度O.03t且不大于2.0螺栓孔距偏差(mm)表5项目5005011200120030003000同一组内任意孔间距离1.01.5相邻两组的端孔的距离1.52.02.5+3.02.2.8材料拼接材料拼接包括十字形、工字形梁的横向接缝(沿长度方向)及屋架等型钢材料的长度对接,所有工厂材料对接焊缝均为一级焊
- 配套讲稿:
如PPT文件的首页显示word图标,表示该PPT已包含配套word讲稿。双击word图标可打开word文档。
- 特殊限制:
部分文档作品中含有的国旗、国徽等图片,仅作为作品整体效果示例展示,禁止商用。设计者仅对作品中独创性部分享有著作权。
- 关 键 词:
- 出铁 厂房 屋架 制作 安装 方案
