1、风电、光伏工程质量工艺标准化(吊顶工程)1适用范围适用于变电站工程的主控楼、辅助建(构)筑中需要以龙骨为骨架,以各种面板为罩面板的吊顶装饰工程。2工艺流程质量蛉评施工准务3施工流程及控制要点3. 1施工准备(1) 材料准备:龙骨、配件、吊杆、拉钾钉、面板等,检查原材料型号、规格、尺寸出厂合格证等。(2) 技术准备:1) 做好图纸会审工作。2) 施工前,每个分项工程必须分级进行施工技术交底。技术交底内容要充实,具有针对性和指导性。全体施工人员应参加交底并签名,形成书面交底记录。3.2 设计、排版、弹线根据图纸要求及空间具体尺寸,对室内吊顶进行设计、排版,在房间四周墙体弹出顶棚水平线;对吊顶吊杆间
2、距进行划分、弹十字线。排版安装以中心对称原则向两边分,但两边不得出现小于1/2块的面板。3.3 吊件安装按顶棚弹线尺寸在安装吊杆。根据吊顶设计图和起拱要求,将可调节金属吊杆与角钢块的孔固定,吊杆间距不大于120Omnb吊杆距主龙骨端部不大于300mm,吊杆高度大于1.5m应增加斜向支撑,吊杆按房间短向跨度的整3%起拱。3.4 主龙骨安装(I)安装主龙骨:主龙骨安装时采用与主龙骨相配套的吊件和吊杆连接。主龙骨与吊杆固定时,应用双螺帽在螺杆穿过部位上下固定,然后按标高线调整主龙骨的标高,使其在同一水平面上。主龙骨接头不允许在同一直线上,应相互错开,靠边龙骨与墙体固定。(2) 安装边龙骨:设标高线固
3、定边龙骨的底面与标高线齐平;边龙骨的固定方法可以用水泥钉直接钉在墙、柱面、或窗帘盒上,固定位置的间隔为400600mmo(3)安装次龙骨:按装饰板材的尺寸在主龙骨底部划线,用挂件固定,并使其固定牢固,不得有松动,吊挂件安装方向应交错进行,遇有送风口、照明灯具及下部有轻钢龙骨墙体时,应在吊顶相应部位按设计节点详图附加布设中龙骨或小龙骨。3.5面板的预选、加工及安装吊顶检修口(1) 为了保证吊顶饰面完整性和安装可靠性,在确定龙骨位置线后,需要根据板材尺寸规格以及吊顶面积来安排骨架的结构尺寸,四周靠墙边缘部分不符合板材的模数时,局部进行材料加工,确保板材组合的图案完整,四周留边尺寸对称、均匀。如遇管

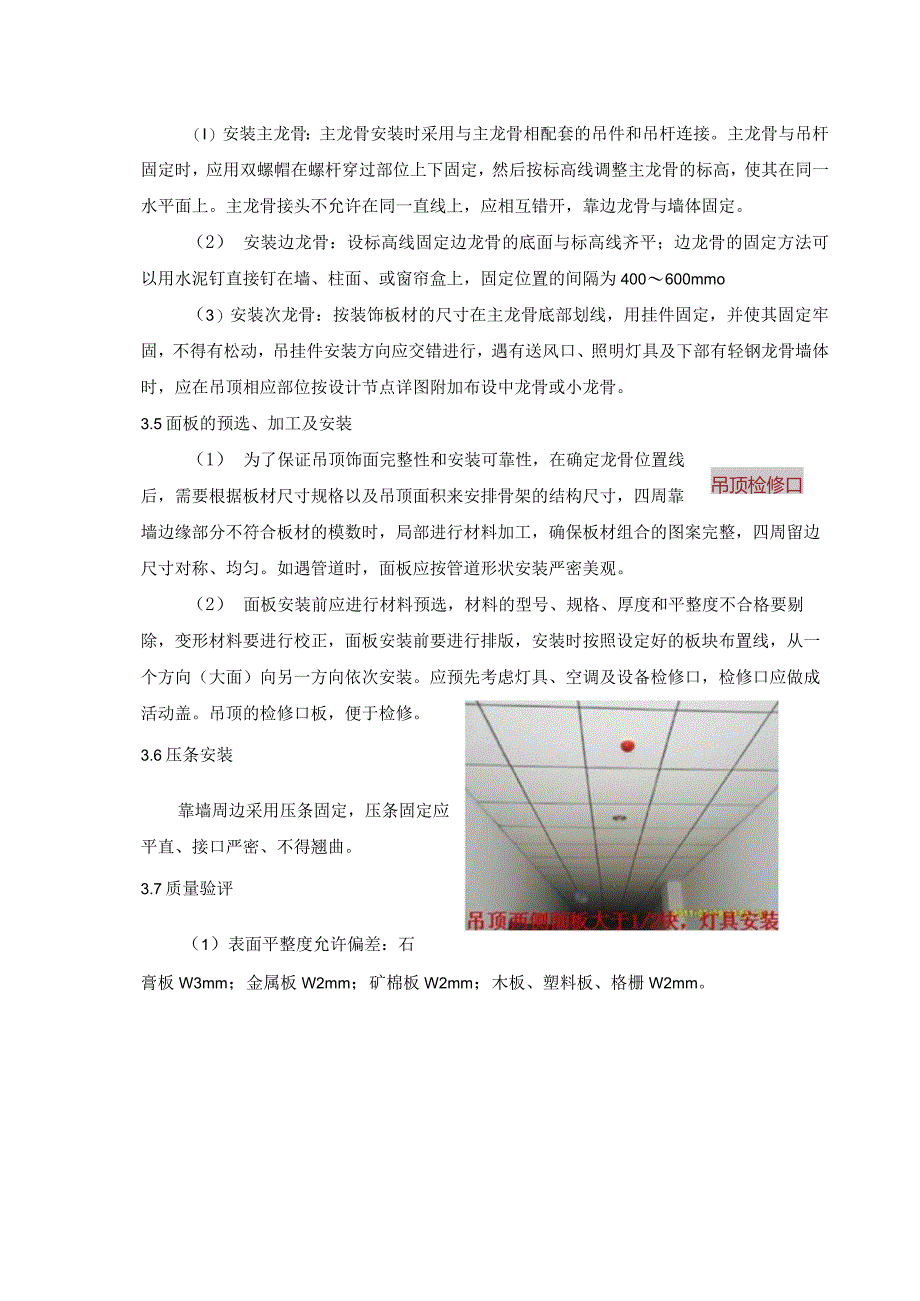

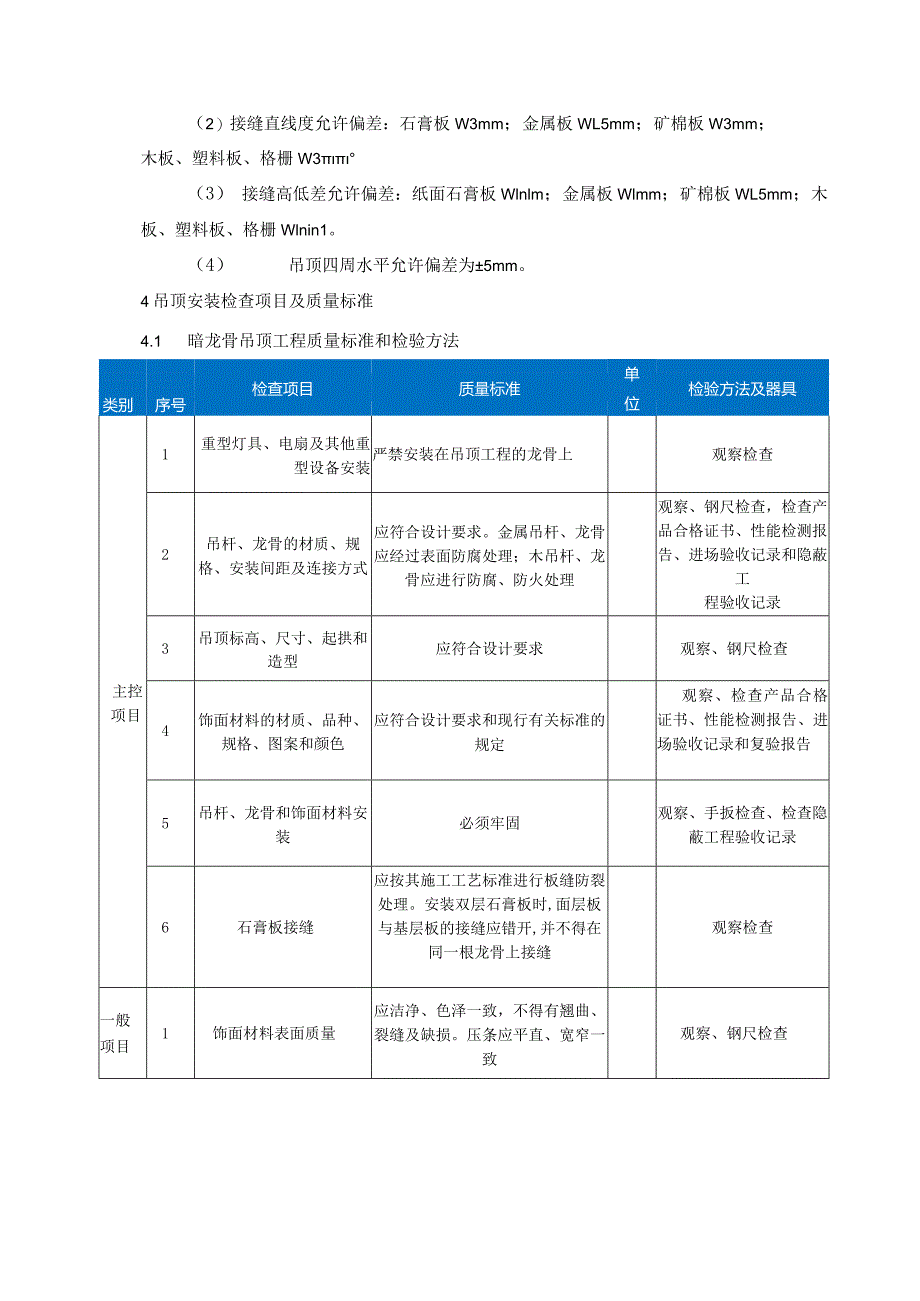

4、道时,面板应按管道形状安装严密美观。(2) 面板安装前应进行材料预选,材料的型号、规格、厚度和平整度不合格要剔除,变形材料要进行校正,面板安装前要进行排版,安装时按照设定好的板块布置线,从一个方向(大面)向另一方向依次安装。应预先考虑灯具、空调及设备检修口,检修口应做成活动盖。吊顶的检修口板,便于检修。3.6压条安装靠墙周边采用压条固定,压条固定应平直、接口严密、不得翘曲。3.7质量验评(1)表面平整度允许偏差:石膏板W3mm;金属板W2mm;矿棉板W2mm;木板、塑料板、格栅W2mm。(2)接缝直线度允许偏差:石膏板W3mm;金属板WL5mm;矿棉板W3mm;木板、塑料板、格栅W3(3) 接
- 配套讲稿:
如PPT文件的首页显示word图标,表示该PPT已包含配套word讲稿。双击word图标可打开word文档。
- 特殊限制:
部分文档作品中含有的国旗、国徽等图片,仅作为作品整体效果示例展示,禁止商用。设计者仅对作品中独创性部分享有著作权。
- 关 键 词:
- 建筑工程 质量 工艺 标准化 吊顶 工程
