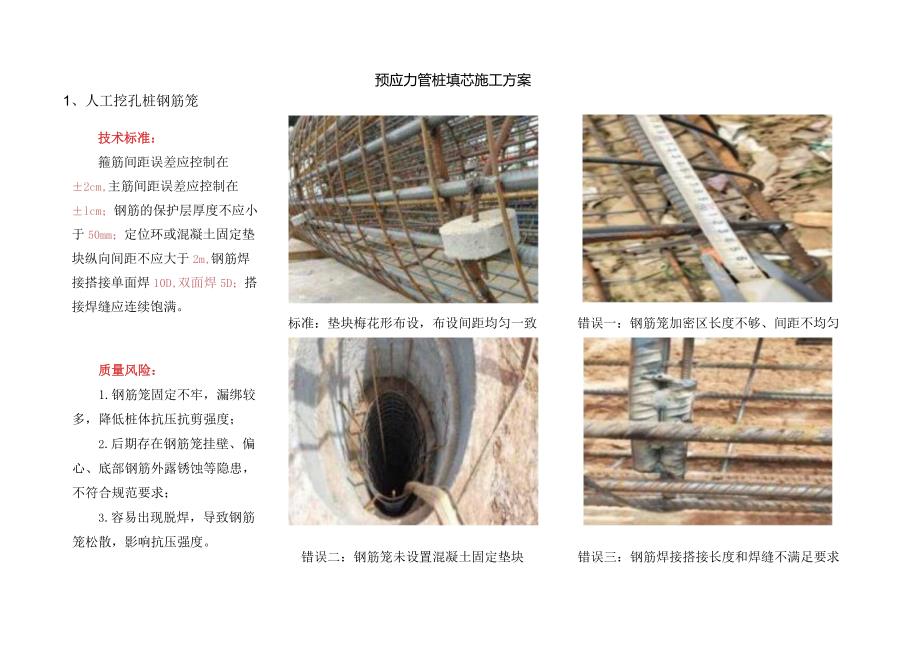

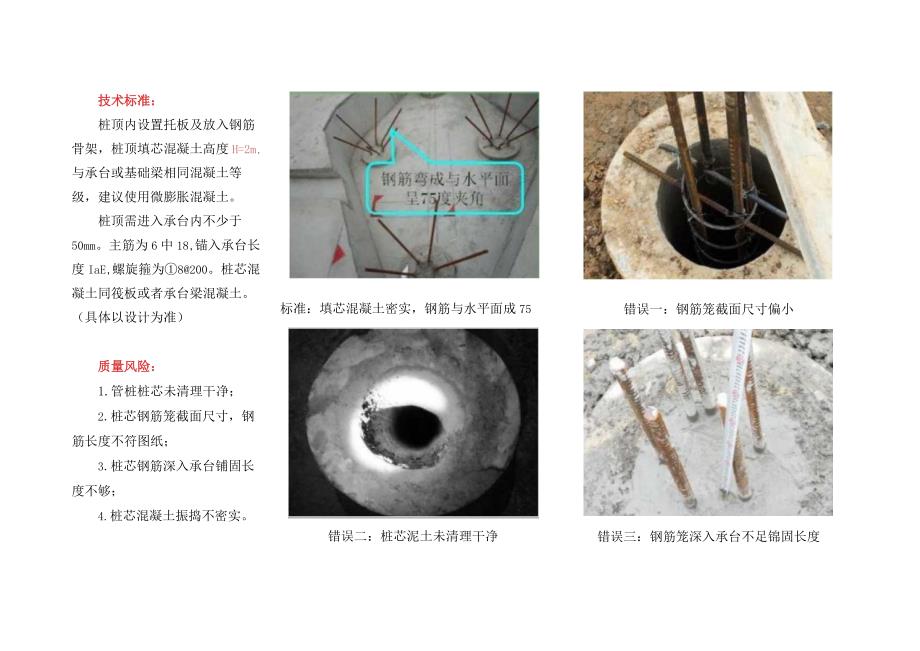

1、人工挖孔桩钢筋笼技术标准:箍筋间距误差应控制在2cm,主筋间距误差应控制在lcm;钢筋的保护层厚度不应小于50mm;定位环或混凝土固定垫块纵向间距不应大于2m,钢筋焊接搭接单面焊10D,双面焊5D;搭接焊缝应连续饱满。质量风险:1.钢筋笼固定不牢,漏绑较多,降低桩体抗压抗剪强度;2.后期存在钢筋笼挂壁、偏心、底部钢筋外露锈蚀等隐患,不符合规范要求;3.容易出现脱焊,导致钢筋笼松散,影响抗压强度。预应力管桩填芯施工方案标准:垫块梅花形布设,布设间距均匀一致错误二:钢筋笼未设置混凝土固定垫块错误一:钢筋笼加密区长度不够、间距不均匀错误三:钢筋焊接搭接长度和焊缝不满足要求技术标准:桩顶内设置托板及放入钢筋骨架,桩顶填芯混凝土高度H=2m,与承台或基础梁相同混凝土等级,建议使用微膨胀混凝土。桩顶需进入承台内不少于50mm。主筋为6中18,锚入承台长度IaE,螺旋箍为8200。桩芯混凝土同筏板或者承台梁混凝土。(具体以设计为准)标准:填芯混凝土密实,钢筋与水平面成75错误一:钢筋笼截面尺寸偏小质量风险:1.管桩桩芯未清理干净;2.桩芯钢筋笼截面尺寸,钢筋长度不符图纸;3.桩芯钢筋深入承台铺固长度不够;4.桩芯混凝土振捣不密实。错误二:桩芯泥土未清理干净错误三:钢筋笼深入承台不足锦固长度
