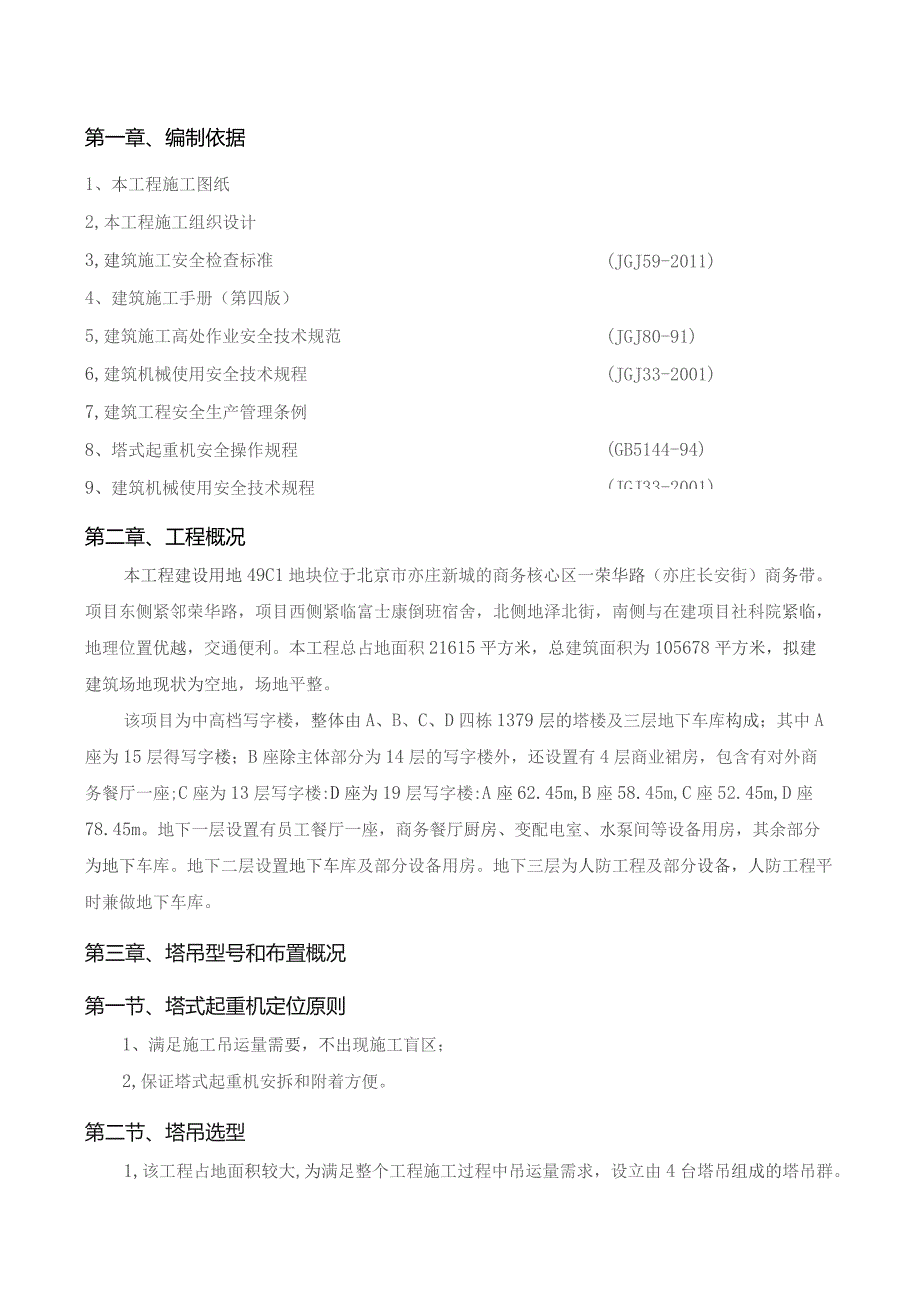

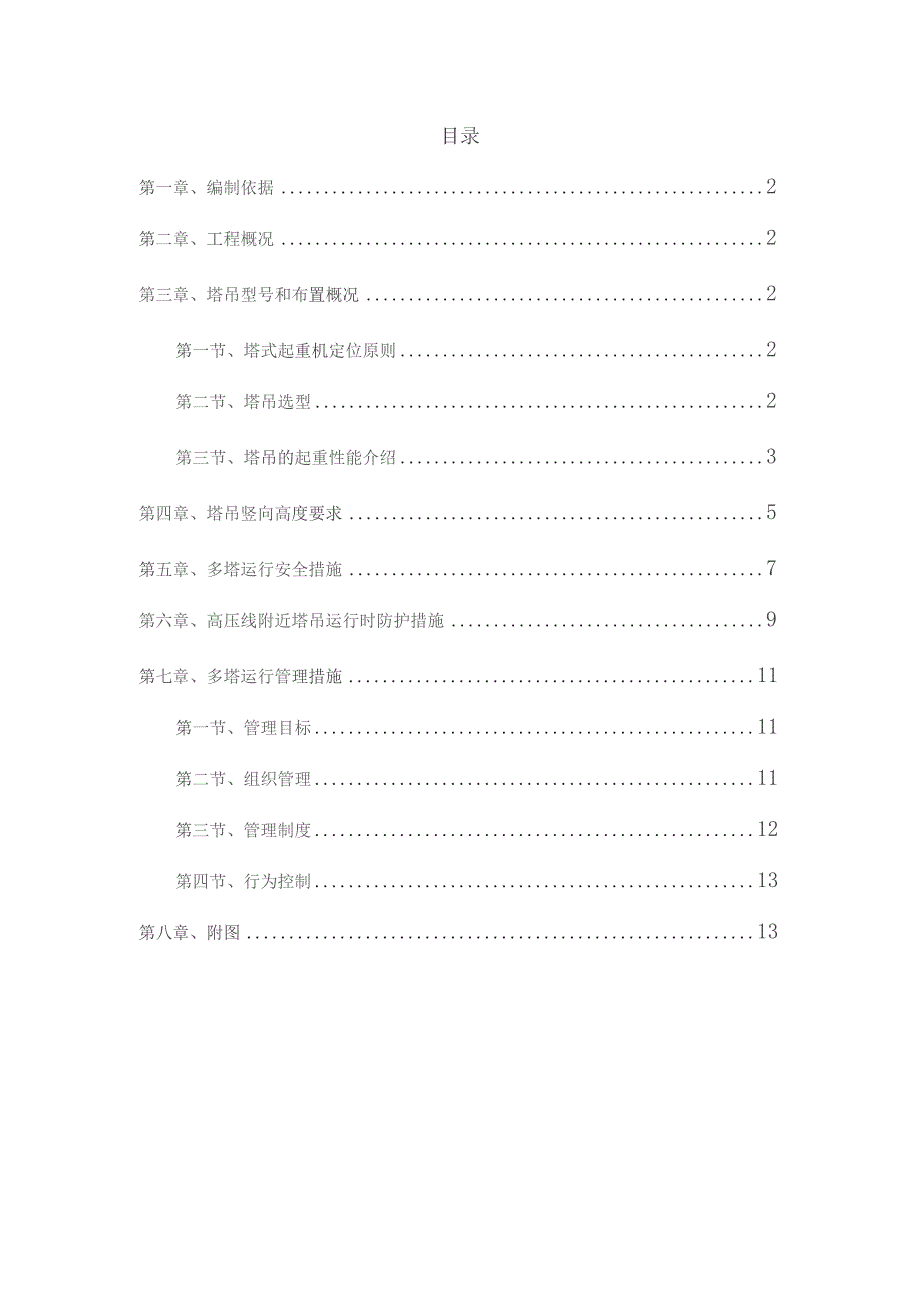

1、目录第一章、编制依据2第二章、工程概况2第三章、塔吊型号和布置概况2第一节、塔式起重机定位原则2第二节、塔吊选型2第三节、塔吊的起重性能介绍3第四章、塔吊竖向高度要求5第五章、多塔运行安全措施7第六章、高压线附近塔吊运行时防护措施9第七章、多塔运行管理措施11第一节、管理目标11第二节、组织管理11第三节、管理制度12第四节、行为控制13第八章、附图13第一章、编制依据1、本工程施工图纸2,本工程施工组织设计(JGJ59-2011)(JGJ80-91)(JGJ33-2001)(GB5144-94)(JGJ33-2001)3,建筑施工安全检查标准4、建筑施工手册(第四版)5,建筑施工高处作业安全
2、技术规范6,建筑机械使用安全技术规程7,建筑工程安全生产管理条例8、塔式起重机安全操作规程9、建筑机械使用安全技术规程第二章、工程概况本工程建设用地49C1地块位于北京市亦庄新城的商务核心区一荣华路(亦庄长安街)商务带。项目东侧紧邻荣华路,项目西侧紧临富士康倒班宿舍,北侧地泽北街,南侧与在建项目社科院紧临,地理位置优越,交通便利。本工程总占地面积21615平方米,总建筑面积为105678平方米,拟建建筑场地现状为空地,场地平整。该项目为中高档写字楼,整体由A、B、C、D四栋1379层的塔楼及三层地下车库构成;其中A座为15层得写字楼;B座除主体部分为14层的写字楼外,还设置有4层商业裙房,包含

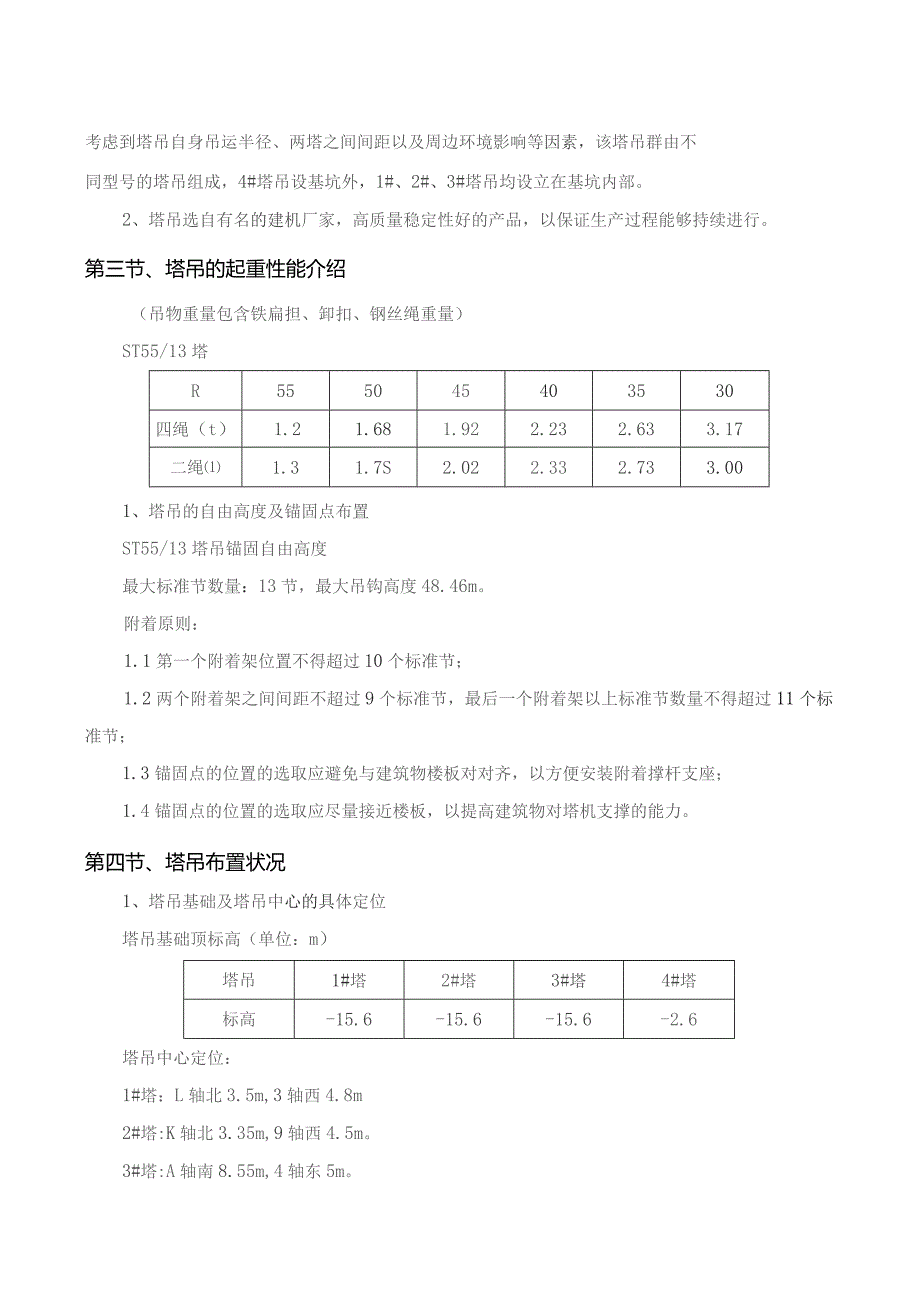

3、有对外商务餐厅一座;C座为13层写字楼:D座为19层写字楼:A座62.45m,B座58.45m,C座52.45m,D座78.45m。地下一层设置有员工餐厅一座,商务餐厅厨房、变配电室、水泵间等设备用房,其余部分为地下车库。地下二层设置地下车库及部分设备用房。地下三层为人防工程及部分设备,人防工程平时兼做地下车库。第三章、塔吊型号和布置概况第一节、塔式起重机定位原则1、满足施工吊运量需要,不出现施工盲区;2,保证塔式起重机安拆和附着方便。第二节、塔吊选型1,该工程占地面积较大,为满足整个工程施工过程中吊运量需求,设立由4台塔吊组成的塔吊群。考虑到塔吊自身吊运半径、两塔之间间距以及周边环境影响等因
4、素,该塔吊群由不同型号的塔吊组成,4#塔吊设基坑外,1#、2#、3#塔吊均设立在基坑内部。2、塔吊选自有名的建机厂家,高质量稳定性好的产品,以保证生产过程能够持续进行。第三节、塔吊的起重性能介绍(吊物重量包含铁扁担、卸扣、钢丝绳重量)ST55/13塔R555045403530四绳(t)1.21.681.922.232.633.17二绳1.31.7S2.022.332.733.001、塔吊的自由高度及锚固点布置ST55/13塔吊锚固自由高度最大标准节数量:13节,最大吊钩高度48.46m。附着原则:1.1第一个附着架位置不得超过10个标准节;1.2两个附着架之间间距不超过9个标准节,最后一个附着
5、架以上标准节数量不得超过11个标准节;1.3锚固点的位置的选取应避免与建筑物楼板对对齐,以方便安装附着撑杆支座;1.4锚固点的位置的选取应尽量接近楼板,以提高建筑物对塔机支撑的能力。第四节、塔吊布置状况1、塔吊基础及塔吊中心的具体定位塔吊基础顶标高(单位:m)塔吊1#塔2#塔3#塔4#塔标高-15.6-15.6-15.6-2.6塔吊中心定位:1#塔:L轴北3.5m,3轴西4.8m2#塔:K轴北3.35m,9轴西4.5m。3#塔:A轴南8.55m,4轴东5m。4#塔:A轴南5.5m,11轴东5m2、塔吊中心间距见下表:1#-2#塔吊55.065m1#-3#塔吊103.766m1#-4#塔吊128
6、.422m2#-3#塔吊99.455m2#-4#塔吊93.965m3#-4#塔吊63.081m3#塔吊比较塔身间距与臂长关系,没有塔臂碰撞塔身情况发生。吊4#塔吊塔吊和各栋号位置详见施工现场塔吊平面布置图。第四章、塔吊竖向高度要求塔吊初次顶升高度,1#、4#为36m,2#为42m,3#为48m。4#塔吊待裙房施工完毕即拆除。1#、2#塔吊做一道错i固,3#塔吊做两道锚固,4#塔吊不做错固。塔吊最终顶升高度1#为76m,2#为86m,3#为IOonu各塔顶升和锚固之前必须通知项目部安全主管人员,由项目部安排顶塔时间和其顶升后的高度,防止高度不合适塔臂之间相互碰撞。塔吊初次安差高度图塔吊最终安装高
7、度图两台起重机之间的最小架设距离应保证处于低位的起重机的臂架端部与另一台起重机的塔身之间至少有2m的距离;处于高位起重机的最低位置的部件(吊钩升至最高点或最高位置的平衡重)与低位起重机中处于最高位置部件之间的垂直距离不得小于2m。具体见下图:群塔立塔高差要求示意图1#O塔高暮求示it图2第五章、多塔运行安全措施由于各栋楼立塔时间不统一,立塔及运行须遵守:低塔让高塔,后塔让先塔,动塔让静塔,轻车让重车,客塔让主塔的原则。1、建立机械安全生产责任制,各机械设各责任人员。2,起重机械的证件(制造商、产品合格证等)要齐全。3,签订租赁合同和安全管理办法。4、悬挂安全操作措施和岗位责任制、定责任人。5,
