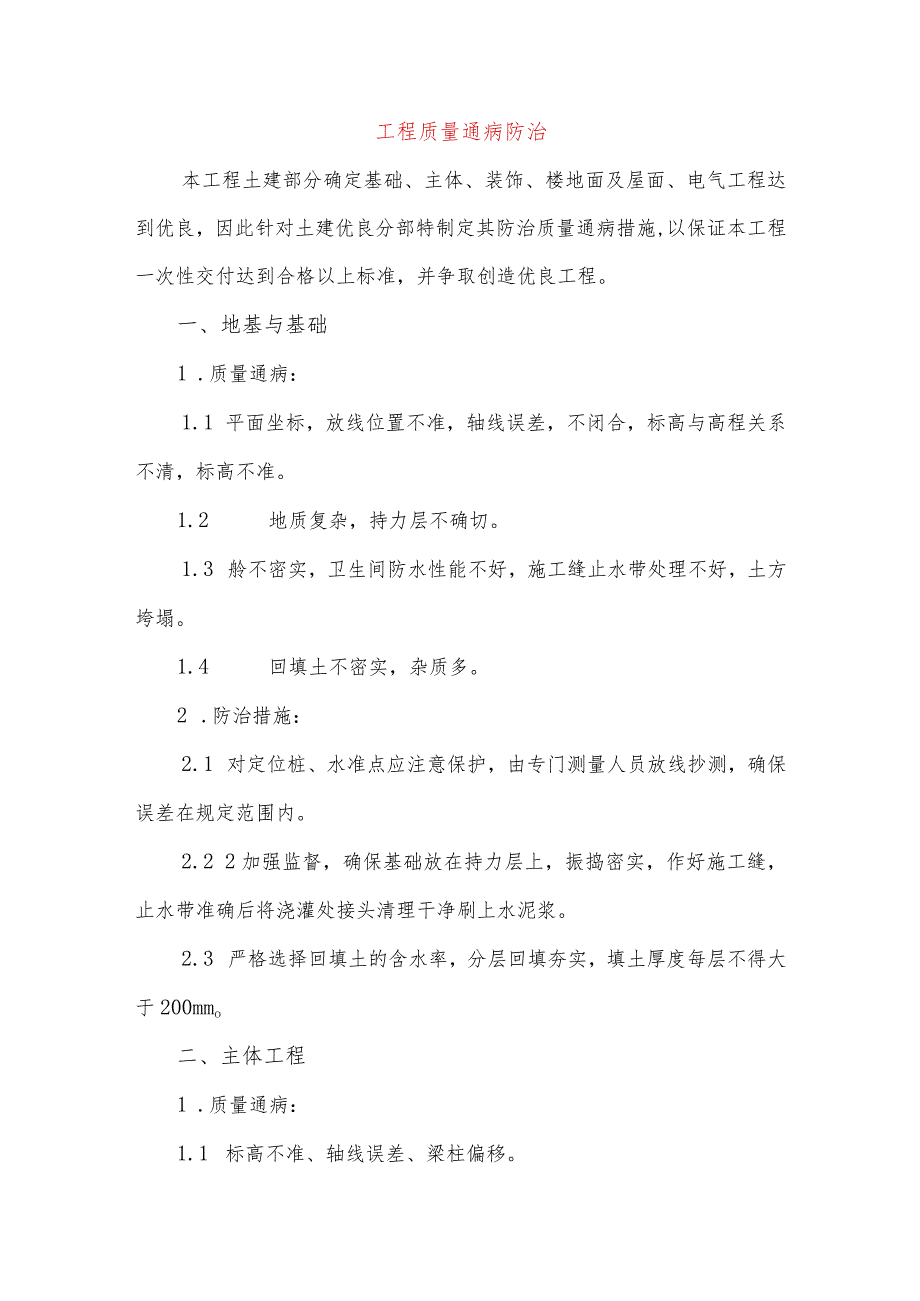

1、工程质量通病防治本工程土建部分确定基础、主体、装饰、楼地面及屋面、电气工程达到优良,因此针对土建优良分部特制定其防治质量通病措施,以保证本工程一次性交付达到合格以上标准,并争取创造优良工程。一、地基与基础1 .质量通病:1.1 平面坐标,放线位置不准,轴线误差,不闭合,标高与高程关系不清,标高不准。1.2 地质复杂,持力层不确切。1.3 舲不密实,卫生间防水性能不好,施工缝止水带处理不好,土方垮塌。1.4 回填土不密实,杂质多。2 .防治措施:2.1 对定位桩、水准点应注意保护,由专门测量人员放线抄测,确保误差在规定范围内。2.2 2加强监督,确保基础放在持力层上,振捣密实,作好施工缝,止水带

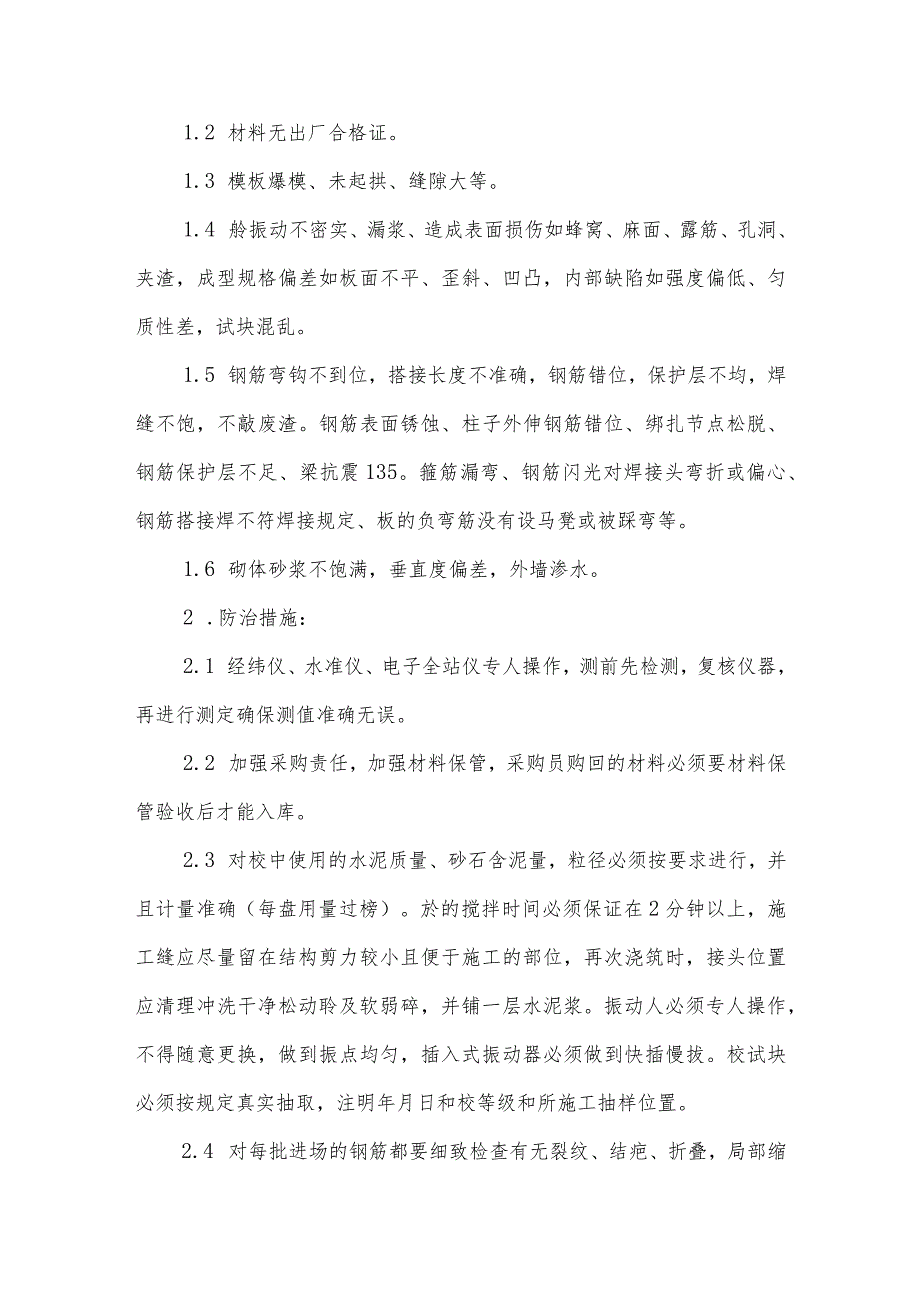

2、准确后将浇灌处接头清理干净刷上水泥浆。2.3 严格选择回填土的含水率,分层回填夯实,填土厚度每层不得大于200mmo二、主体工程1 .质量通病:1.1 标高不准、轴线误差、梁柱偏移。1.2 材料无出厂合格证。1.3 模板爆模、未起拱、缝隙大等。1.4 舲振动不密实、漏浆、造成表面损伤如蜂窝、麻面、露筋、孔洞、夹渣,成型规格偏差如板面不平、歪斜、凹凸,内部缺陷如强度偏低、匀质性差,试块混乱。1.5 钢筋弯钩不到位,搭接长度不准确,钢筋错位,保护层不均,焊缝不饱,不敲废渣。钢筋表面锈蚀、柱子外伸钢筋错位、绑扎节点松脱、钢筋保护层不足、梁抗震135。箍筋漏弯、钢筋闪光对焊接头弯折或偏心、钢筋搭接焊不
3、符焊接规定、板的负弯筋没有设马凳或被踩弯等。1.6 砌体砂浆不饱满,垂直度偏差,外墙渗水。2 .防治措施:2.1 经纬仪、水准仪、电子全站仪专人操作,测前先检测,复核仪器,再进行测定确保测值准确无误。2.2 加强采购责任,加强材料保管,采购员购回的材料必须要材料保管验收后才能入库。2.3 对校中使用的水泥质量、砂石含泥量,粒径必须按要求进行,并且计量准确(每盘用量过榜)。於的搅拌时间必须保证在2分钟以上,施工缝应尽量留在结构剪力较小且便于施工的部位,再次浇筑时,接头位置应清理冲洗干净松动聆及软弱碎,并铺一层水泥浆。振动人必须专人操作,不得随意更换,做到振点均匀,插入式振动器必须做到快插慢拔。校

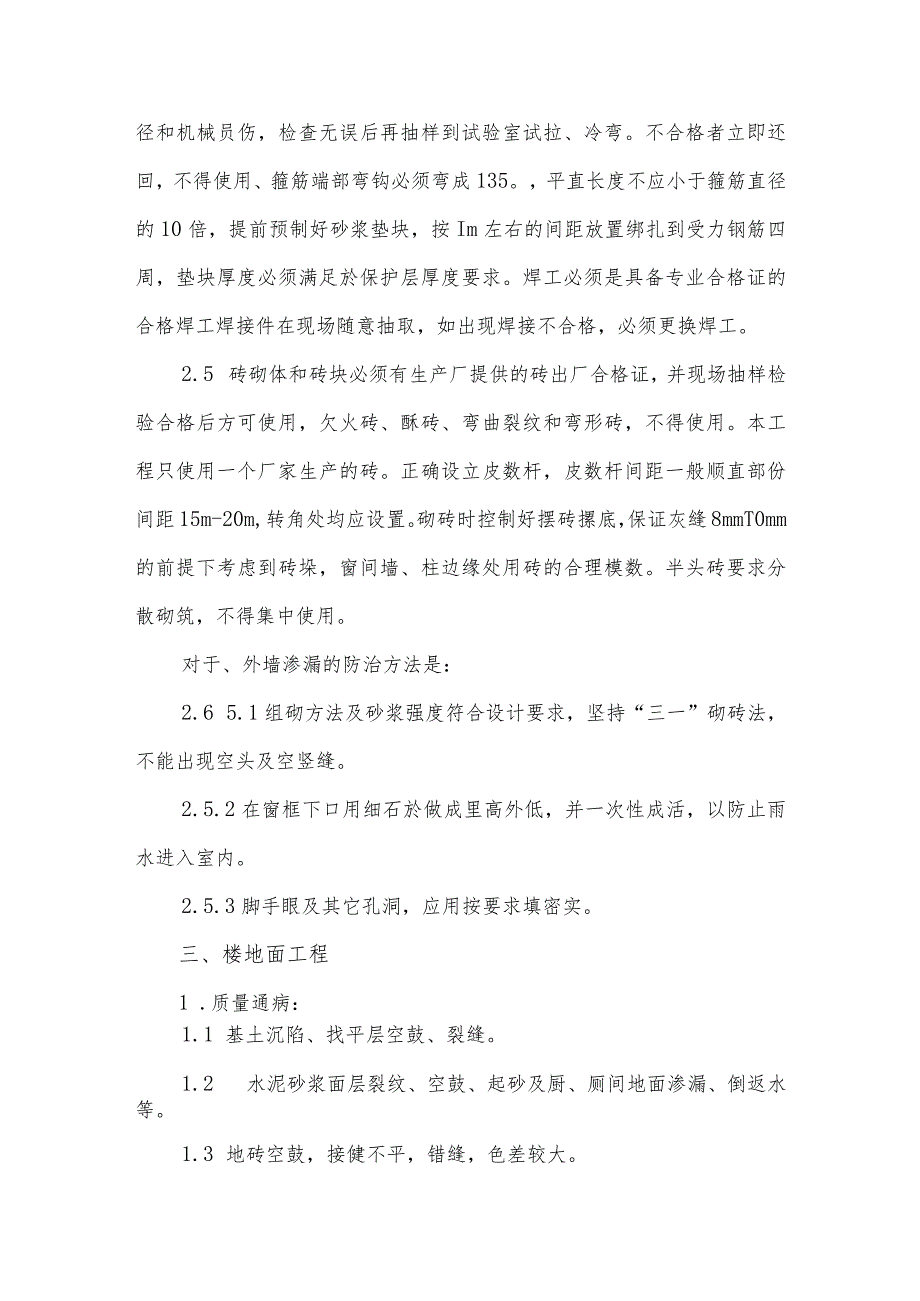

4、试块必须按规定真实抽取,注明年月日和校等级和所施工抽样位置。2.4 对每批进场的钢筋都要细致检查有无裂纹、结疤、折叠,局部缩径和机械员伤,检查无误后再抽样到试验室试拉、冷弯。不合格者立即还回,不得使用、箍筋端部弯钩必须弯成135。,平直长度不应小于箍筋直径的10倍,提前预制好砂浆垫块,按Im左右的间距放置绑扎到受力钢筋四周,垫块厚度必须满足於保护层厚度要求。焊工必须是具备专业合格证的合格焊工焊接件在现场随意抽取,如出现焊接不合格,必须更换焊工。2.5 砖砌体和砖块必须有生产厂提供的砖出厂合格证,并现场抽样检验合格后方可使用,欠火砖、酥砖、弯曲裂纹和弯形砖,不得使用。本工程只使用一个厂家生产的砖
5、。正确设立皮数杆,皮数杆间距一般顺直部份间距15m-20m,转角处均应设置。砌砖时控制好摆砖摞底,保证灰缝8mmT0mm的前提下考虑到砖垛,窗间墙、柱边缘处用砖的合理模数。半头砖要求分散砌筑,不得集中使用。对于、外墙渗漏的防治方法是:2.6 5.1组砌方法及砂浆强度符合设计要求,坚持“三一”砌砖法,不能出现空头及空竖缝。2.5.2在窗框下口用细石於做成里高外低,并一次性成活,以防止雨水进入室内。2.5.3脚手眼及其它孔洞,应用按要求填密实。三、楼地面工程1 .质量通病:1.1 基土沉陷、找平层空鼓、裂缝。1.2 水泥砂浆面层裂纹、空鼓、起砂及厨、厕间地面渗漏、倒返水等。1.3 地砖空鼓,接健不
6、平,错缝,色差较大。2 .防治措施:2.1 1回填土前如室内有积水应排除,严禁水夯。回填时,应分层夯实,并按规定做好土壤密实度取样试验。室内四周应夯击到位,以防产生不均匀沉陷。2.2 铺筑找平层时,对其下一层表面必须清理干净并要求粗糙,如表面光滑应进行斩毛处理,确保找平层与基体粘结牢固。2.3 水泥砂浆面层抹面前,基层表面有积灰应清理干净,同时基层表面应适当湿润,刷素水泥浆后及时铺灰,水泥砂浆水灰比不能过大,面层压光不能过早,以免产生游离水,造成强度和抗磨性能降低,易起砂。2.4 4卫生间管道四周孔洞堵塞,应有专人负责,责任到人,操作者应认真,堵塞孔洞应分二次施工,孔洞堵塞完后要蓄水试水24小
7、时,察看有否渗漏,做好试水记录,并经甲方、监理单位认可,所作记录为内业资料之一而入档。2.5 卫生间应按设计图纸找坡,不得有积水和倒反水现象。2.6 水泥应采用425#安定性合格的水泥,不使用过期及受潮结块的水泥;砂、石含泥量均不得超过3%o严格配合比计量,水灰比为0.55,拌合时间为3min。2.7 地砖按计划一次性进料,贴前先选好砖,大尺寸与大尺寸安排在一间,小尺寸与小尺寸安排在一间,提前将房间分好线,将要切割的砖安排在不显眼的边角上,各房间缝子对齐。贴时将砖背面刮Imm厚素水泥浆,用木锤轻击,用铝合金纵横检查无误。贴好后24小时不能进人。2.8 严禁在面层碎强度未达要求时在其上面施工作业
