冲孔灌注桩施工方案.docx
《冲孔灌注桩施工方案.docx》由会员分享,可在线阅读,更多相关《冲孔灌注桩施工方案.docx(9页珍藏版)》请在优知文库上搜索。

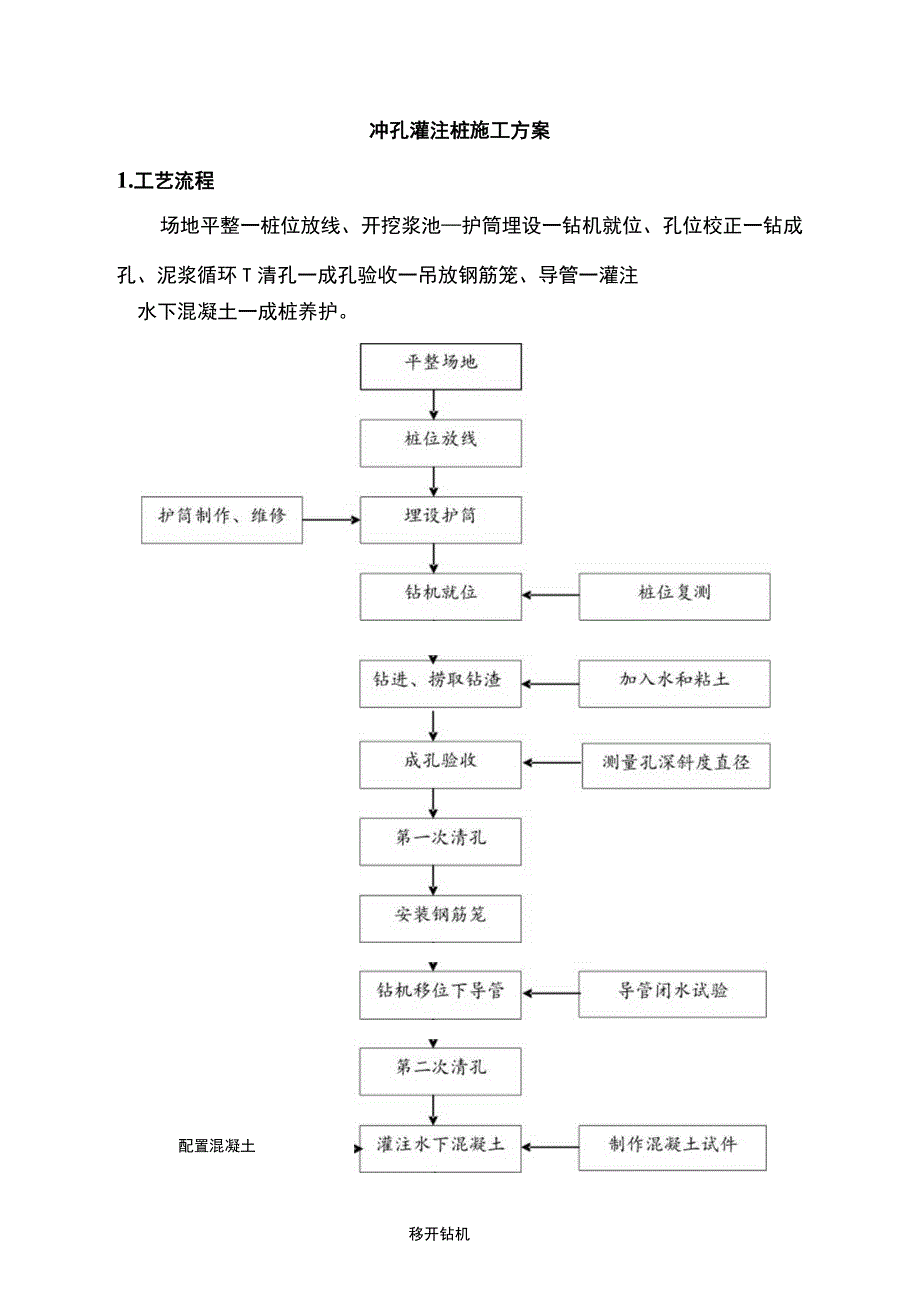

1、冲孔灌注桩施工方案1.工艺流程场地平整一桩位放线、开挖浆池护筒埋设一钻机就位、孔位校正一钻成孔、泥浆循环T清孔一成孔验收一吊放钢筋笼、导管一灌注水下混凝土一成桩养护。配置混凝土移开钻机2.施工方法(1)施工准备:冲孔前需进行的准备工作有:平整场地、修筑便道、挖泥浆池(泥浆池的设置及布置见泥浆池布置图准备合格的粘土、架设配电线路及安装配电柜、配送用电和用水接口、钻机进场安装就位。(2)桩位测量:使用全站仪进行导线闭合测量,合格后测放桩位标记,并做好标记保护工作。(3)埋设护筒:护筒用68mm钢板制作,在护筒的上、下段及中部外侧各焊一道加强筋增加刚度,护筒内径大于设计桩径02m,高度为1.8m2.
2、3m,在护筒顶下20cm处设一个20cm40cm溢浆孔。护筒制作完毕后,根据桩位标记拉十字线、打木桩标记桩中心线,然后人工挖土坑埋设护筒。护筒埋设完成后再次对中校核中心点位,护筒中心与桩位中心偏差50mm护筒底部用水泥砂浆处理,在其周围60cm范围内以粘土分层夯填到护筒顶平。挖埋式护简(示意)(4)钻机就位钻孔采用12台zz-5型钻机成孔。钻机进场后检查钻头直径并及时进行焊接修补,本工程采用直径670mm的一字钻,保证钻孔直径70050mmo如若在冲孔过程中,检测到成孔直径不满足要求,则停止钻孔,重新对钻头进行焊接,直到满足要求后,再进行钻进工作。安装钻机前使用全站仪复核点位,开钻前用水准仪测

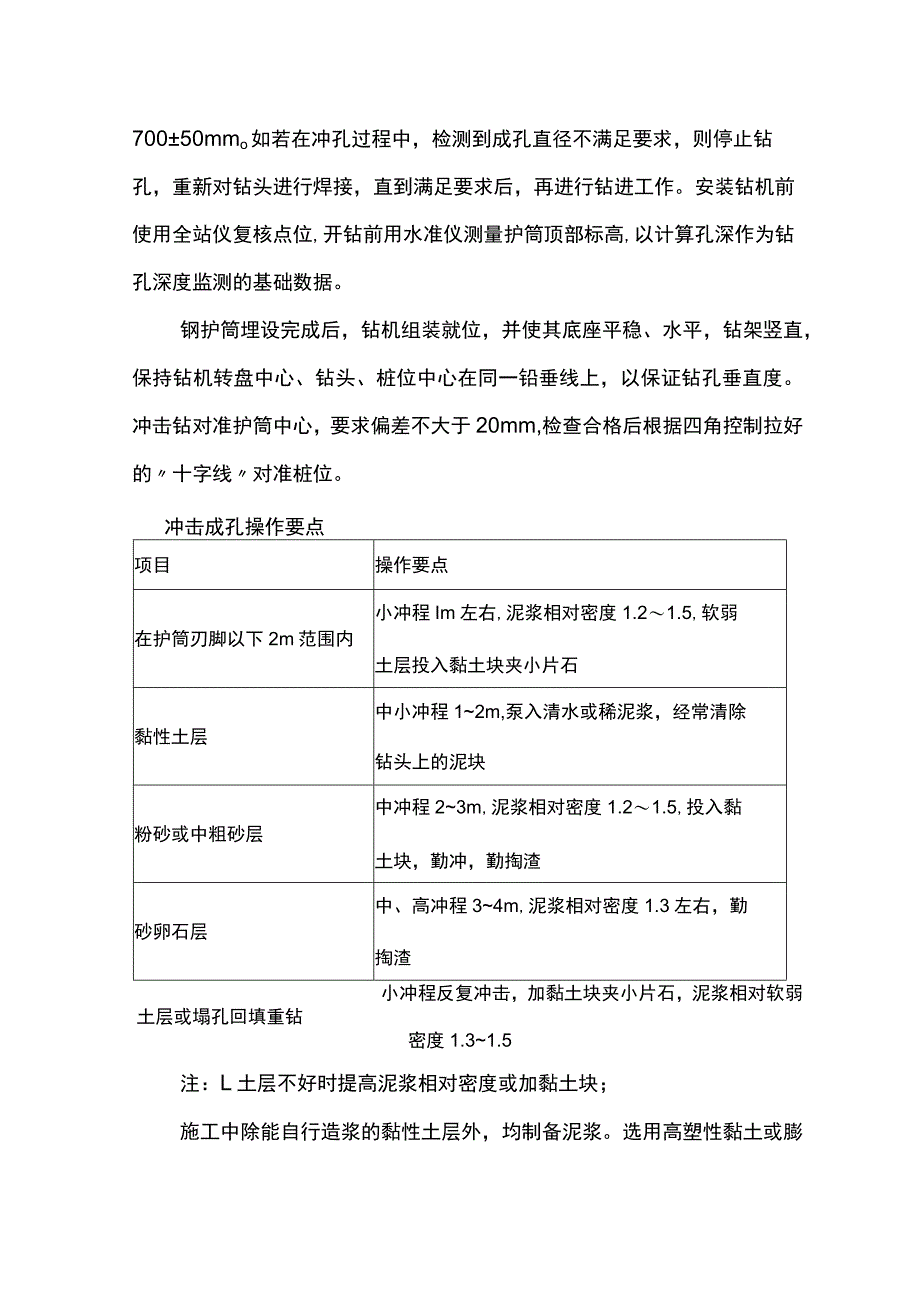

3、量护筒顶部标高,以计算孔深作为钻孔深度监测的基础数据。钢护筒埋设完成后,钻机组装就位,并使其底座平稳、水平,钻架竖直,保持钻机转盘中心、钻头、桩位中心在同一铅垂线上,以保证钻孔垂直度。冲击钻对准护筒中心,要求偏差不大于20mm,检查合格后根据四角控制拉好的十字线对准桩位。冲击成孔操作要点项目操作要点在护筒刃脚以下2m范围内小冲程Im左右,泥浆相对密度1.21.5,软弱土层投入黏土块夹小片石黏性土层中小冲程12m,泵入清水或稀泥浆,经常清除钻头上的泥块粉砂或中粗砂层中冲程23m,泥浆相对密度1.21.5,投入黏土块,勤冲,勤掏渣砂卵石层中、高冲程34m,泥浆相对密度1.3左右,勤掏渣小冲程反复冲
4、击,加黏土块夹小片石,泥浆相对软弱土层或塌孔回填重钻密度1.31.5注:L土层不好时提高泥浆相对密度或加黏土块;施工中除能自行造浆的黏性土层外,均制备泥浆。选用高塑性黏土或膨润土造浆,使泥浆的比重、粘度、含砂率、胶体率达到设计和规范要求。特别是钻进到砂卵石层时应加强监测,如泥浆指标达不到要求,及时抛填粘土,通过钻头钻进时的冲击力重新造浆,使泥浆指标满足要求。(5)泥浆护壁应符合下列规定:施工期间护筒内的泥浆面高出地下水位LOm以上,在收水位涨落影响时,泥浆面应高出最高水位L5m以上;在清孔过程中,应不断置换泥浆,直至灌注水下混凝土;施工中废弃的浆渣未经沉淀池沉淀不得排放,在施工结束泥浆基本晒干
5、后,同干土拌和挖运出场。钻进过程中每5米验一次孔并作好原始记录。成孔顺序采用跳打法,隔一根桩钻孔,以避免桩孔颈缩,变形。(6)桩基检测混凝土灌筑桩质量检验标准及检测方法序号检查项目允许偏差或允许值检杳方法单位数值主控1桩位13根桩、群桩基础中的边桩:d/6且不大于IO0;群桩基坑开挖前量护筒,开挖后量桩中心项目基础中的中间桩:d/4且不大于1502孔深mm300用重锤测,嵌岩桩应确保进入设计要求的嵌岩深度3桩体质量检验按基桩检测技术规范按基桩检测技术规范和见设计图纸结施054混凝土强度设计要求试块报告5承载力按基桩检测技术规范按基桩检测技术规范和见设计图纸结施05般项目1垂直度1%桩长用钢筋探
- 配套讲稿:
如PPT文件的首页显示word图标,表示该PPT已包含配套word讲稿。双击word图标可打开word文档。
- 特殊限制:
部分文档作品中含有的国旗、国徽等图片,仅作为作品整体效果示例展示,禁止商用。设计者仅对作品中独创性部分享有著作权。
- 关 键 词:
- 冲孔 灌注 施工 方案
