光储项目储能系统并网调试方案指导.docx
《光储项目储能系统并网调试方案指导.docx》由会员分享,可在线阅读,更多相关《光储项目储能系统并网调试方案指导.docx(9页珍藏版)》请在优知文库上搜索。

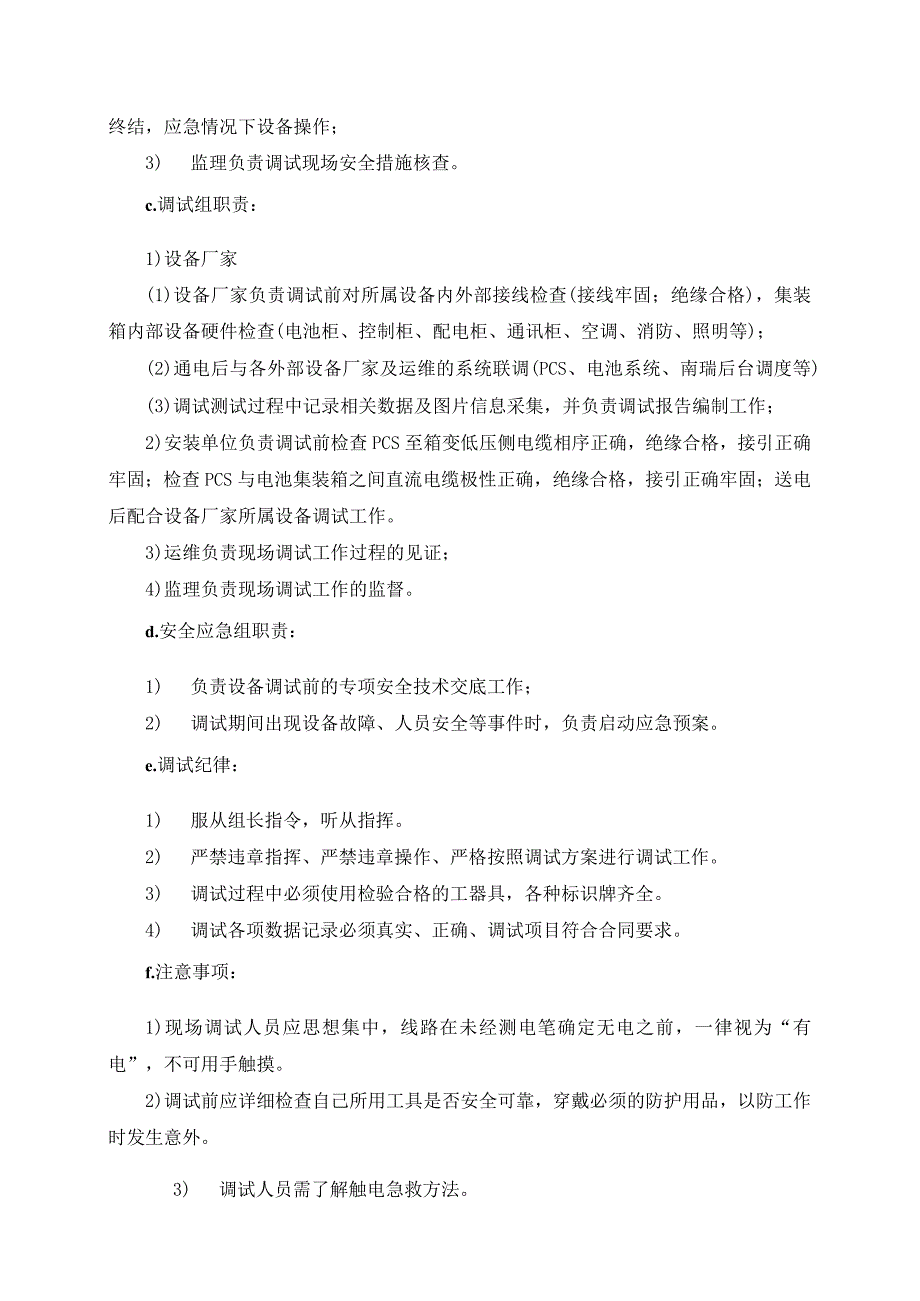

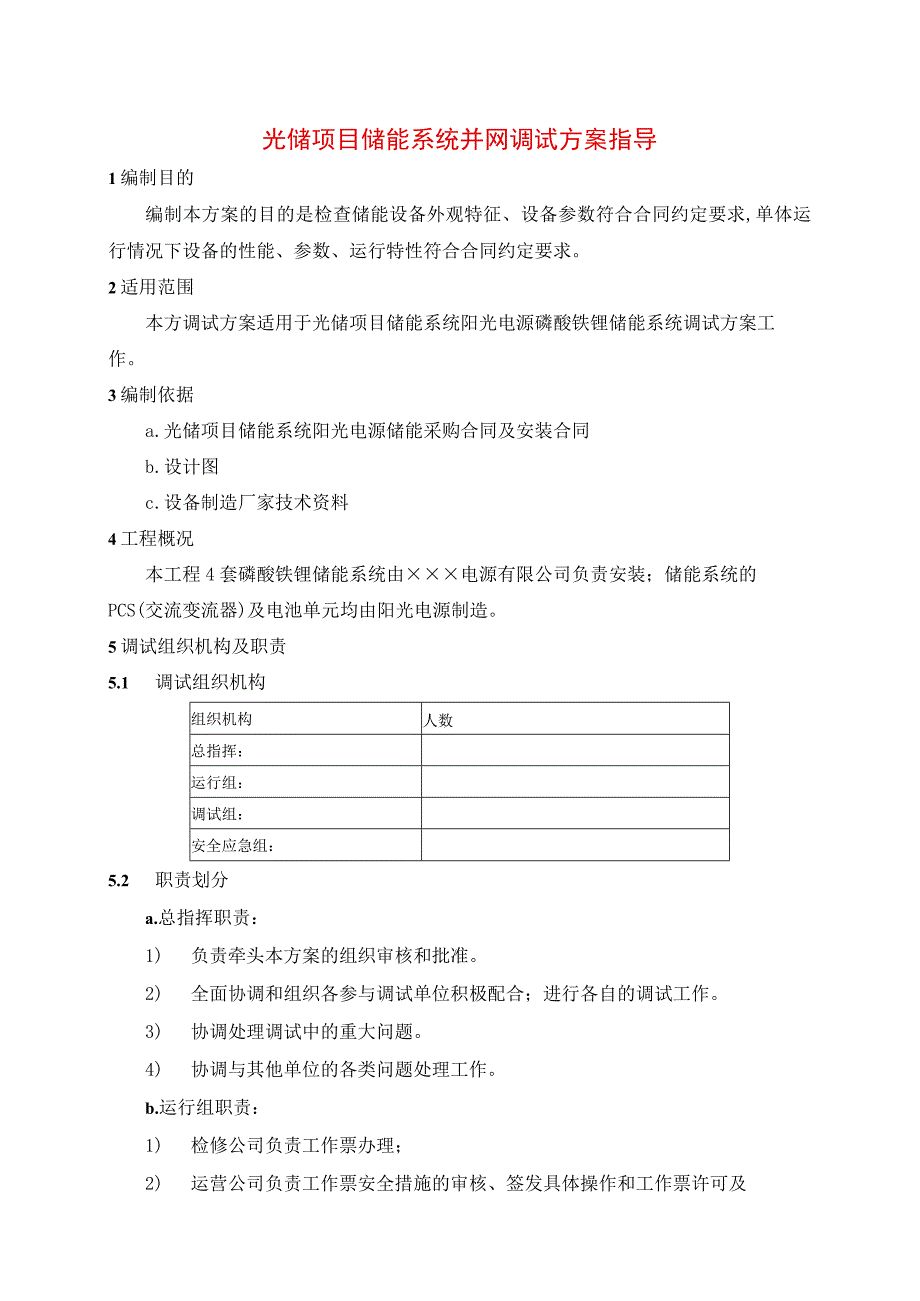

1、光储项目储能系统并网调试方案指导1编制目的编制本方案的目的是检查储能设备外观特征、设备参数符合合同约定要求,单体运行情况下设备的性能、参数、运行特性符合合同约定要求。2适用范围本方调试方案适用于光储项目储能系统阳光电源磷酸铁锂储能系统调试方案工作。3编制依据a.光储项目储能系统阳光电源储能采购合同及安装合同b.设计图c.设备制造厂家技术资料4工程概况本工程4套磷酸铁锂储能系统由电源有限公司负责安装;储能系统的PCS(交流变流器)及电池单元均由阳光电源制造。5调试组织机构及职责5.1 调试组织机构组织机构人数总指挥:运行组:调试组:安全应急组:5.2 职责划分a.总指挥职责:1) 负责牵头本方案
2、的组织审核和批准。2) 全面协调和组织各参与调试单位积极配合;进行各自的调试工作。3) 协调处理调试中的重大问题。4) 协调与其他单位的各类问题处理工作。b.运行组职责:1) 检修公司负责工作票办理;2) 运营公司负责工作票安全措施的审核、签发具体操作和工作票许可及终结,应急情况下设备操作;3) 监理负责调试现场安全措施核查。c.调试组职责:1)设备厂家(1)设备厂家负责调试前对所属设备内外部接线检查(接线牢固;绝缘合格),集装箱内部设备硬件检查(电池柜、控制柜、配电柜、通讯柜、空调、消防、照明等);(2)通电后与各外部设备厂家及运维的系统联调(PCS、电池系统、南瑞后台调度等)(3)调试测试
3、过程中记录相关数据及图片信息采集,并负责调试报告编制工作;2)安装单位负责调试前检查PCS至箱变低压侧电缆相序正确,绝缘合格,接引正确牢固;检查PCS与电池集装箱之间直流电缆极性正确,绝缘合格,接引正确牢固;送电后配合设备厂家所属设备调试工作。3)运维负责现场调试工作过程的见证;4)监理负责现场调试工作的监督。d.安全应急组职责:1) 负责设备调试前的专项安全技术交底工作;2) 调试期间出现设备故障、人员安全等事件时,负责启动应急预案。e.调试纪律:1) 服从组长指令,听从指挥。2) 严禁违章指挥、严禁违章操作、严格按照调试方案进行调试工作。3) 调试过程中必须使用检验合格的工器具,各种标识牌

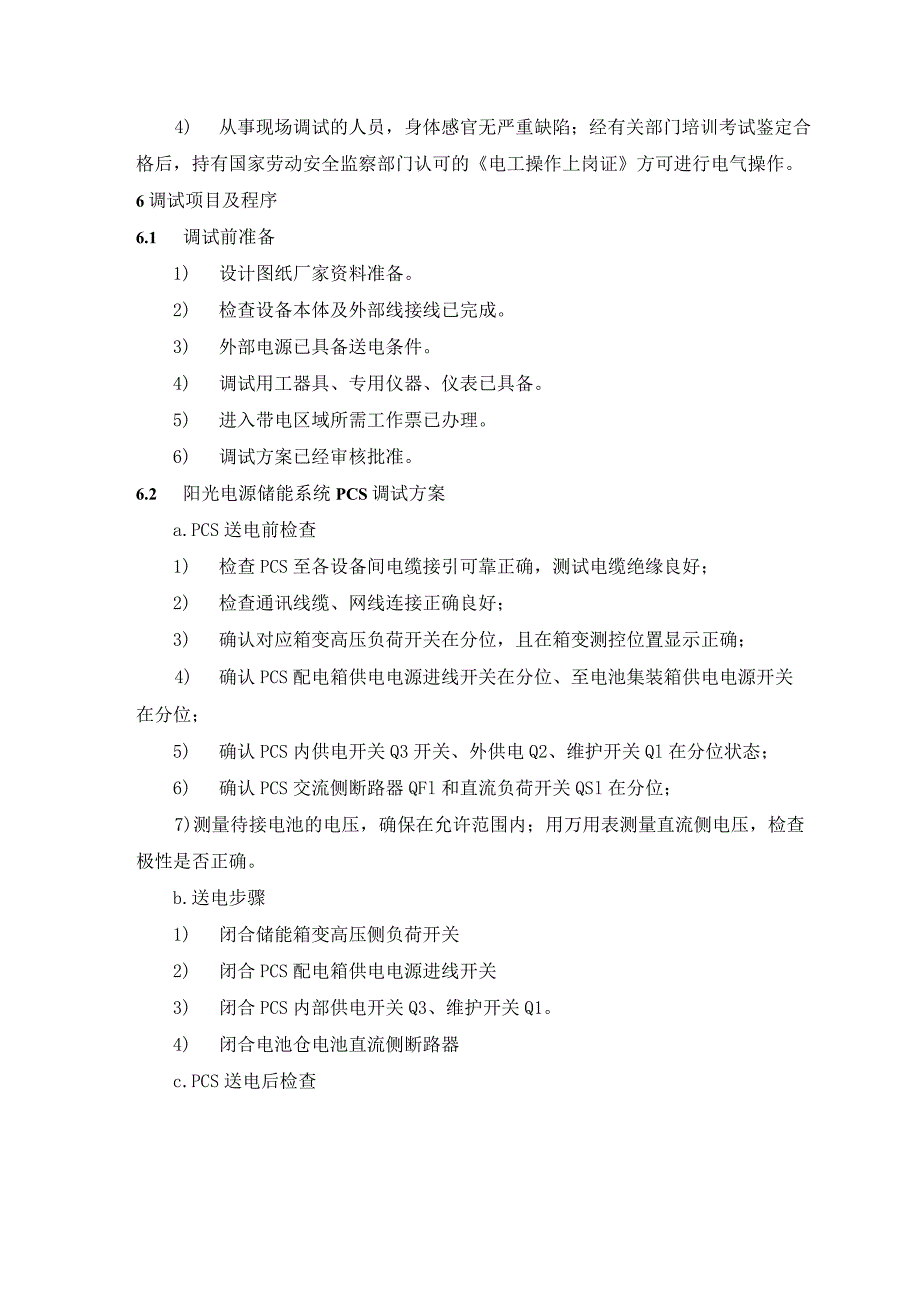

4、齐全。4) 调试各项数据记录必须真实、正确、调试项目符合合同要求。f.注意事项:1)现场调试人员应思想集中,线路在未经测电笔确定无电之前,一律视为“有电”,不可用手触摸。2)调试前应详细检查自己所用工具是否安全可靠,穿戴必须的防护用品,以防工作时发生意外。3) 调试人员需了解触电急救方法。4) 从事现场调试的人员,身体感官无严重缺陷;经有关部门培训考试鉴定合格后,持有国家劳动安全监察部门认可的电工操作上岗证方可进行电气操作。6调试项目及程序6.1 调试前准备1) 设计图纸厂家资料准备。2) 检查设备本体及外部线接线已完成。3) 外部电源已具备送电条件。4) 调试用工器具、专用仪器、仪表已具备。
5、5) 进入带电区域所需工作票已办理。6) 调试方案已经审核批准。6.2 阳光电源储能系统PCS调试方案a.PCS送电前检查1) 检查PCS至各设备间电缆接引可靠正确,测试电缆绝缘良好;2) 检查通讯线缆、网线连接正确良好;3) 确认对应箱变高压负荷开关在分位,且在箱变测控位置显示正确;4) 确认PCS配电箱供电电源进线开关在分位、至电池集装箱供电电源开关在分位;5) 确认PCS内供电开关Q3开关、外供电Q2、维护开关Ql在分位状态;6) 确认PCS交流侧断路器QFl和直流负荷开关QSl在分位;7)测量待接电池的电压,确保在允许范围内;用万用表测量直流侧电压,检查极性是否正确。b.送电步骤1)
- 配套讲稿:
如PPT文件的首页显示word图标,表示该PPT已包含配套word讲稿。双击word图标可打开word文档。
- 特殊限制:
部分文档作品中含有的国旗、国徽等图片,仅作为作品整体效果示例展示,禁止商用。设计者仅对作品中独创性部分享有著作权。
- 关 键 词:
- 项目 系统 并网 调试 方案 指导
