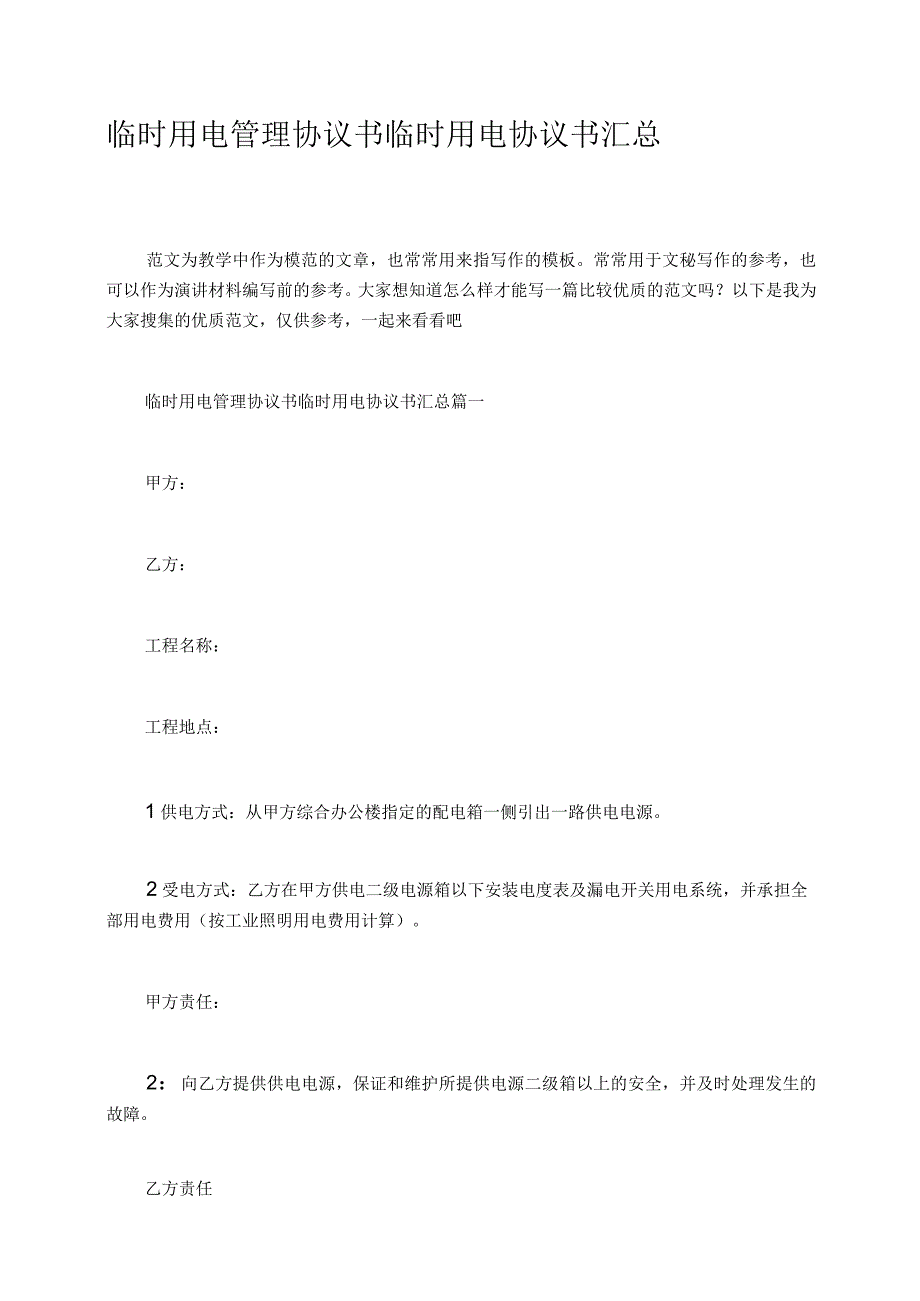

1、临时用电管理协议书临时用电协议书汇总范文为教学中作为模范的文章,也常常用来指写作的模板。常常用于文秘写作的参考,也可以作为演讲材料编写前的参考。大家想知道怎么样才能写一篇比较优质的范文吗?以下是我为大家搜集的优质范文,仅供参考,一起来看看吧临时用电管理协议书临时用电协议书汇总篇一甲方:乙方:工程名称:工程地点:1供电方式:从甲方综合办公楼指定的配电箱一侧引出一路供电电源。2受电方式:乙方在甲方供电二级电源箱以下安装电度表及漏电开关用电系统,并承担全部用电费用(按工业照明用电费用计算)。甲方责任:2:向乙方提供供电电源,保证和维护所提供电源二级箱以上的安全,并及时处理发生的故障。乙方责任1:乙方

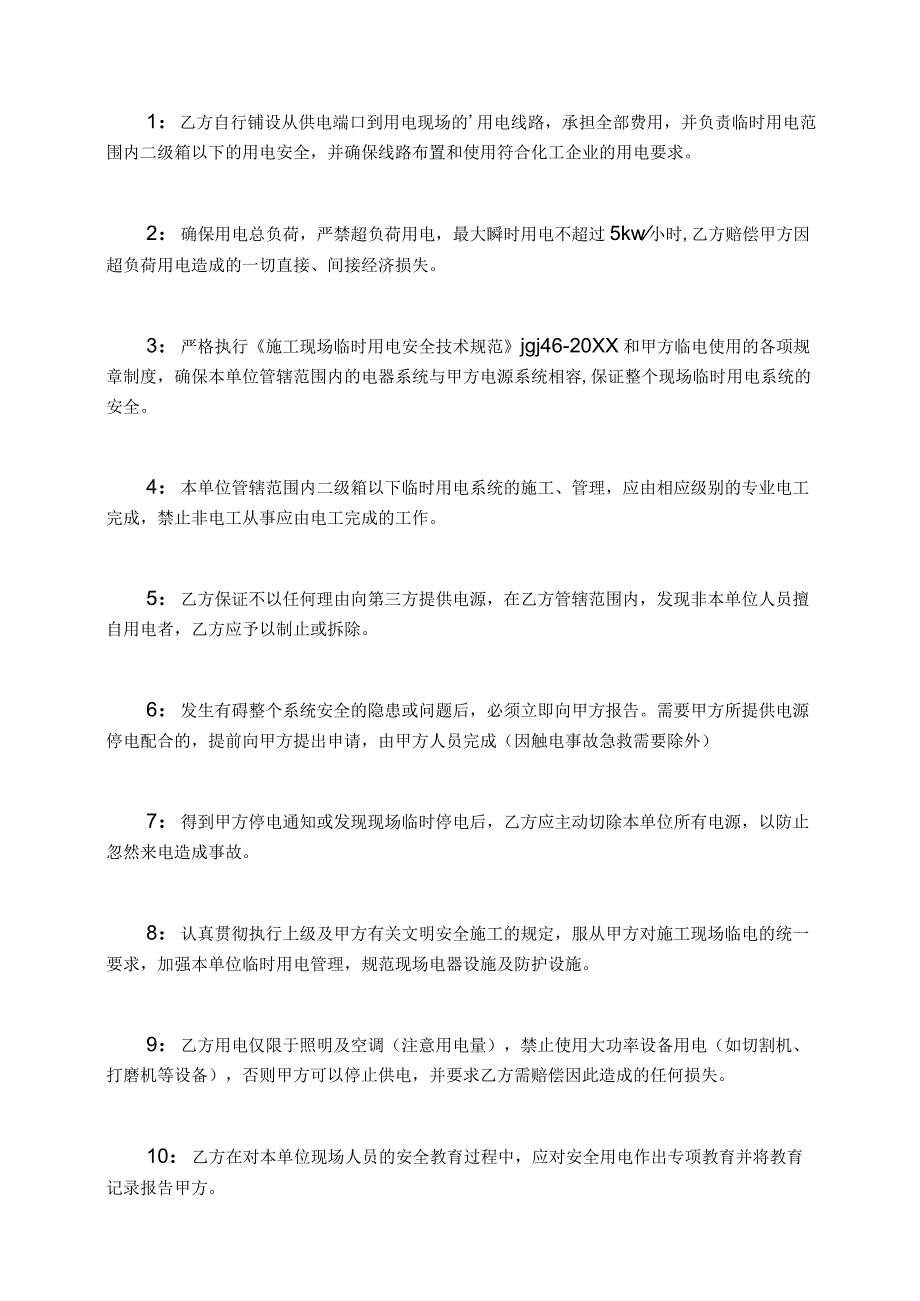

2、自行铺设从供电端口到用电现场的用电线路,承担全部费用,并负责临时用电范围内二级箱以下的用电安全,并确保线路布置和使用符合化工企业的用电要求。2:确保用电总负荷,严禁超负荷用电,最大瞬时用电不超过5kw小时,乙方赔偿甲方因超负荷用电造成的一切直接、间接经济损失。3:严格执行施工现场临时用电安全技术规范jgj46-20XX和甲方临电使用的各项规章制度,确保本单位管辖范围内的电器系统与甲方电源系统相容,保证整个现场临时用电系统的安全。4:本单位管辖范围内二级箱以下临时用电系统的施工、管理,应由相应级别的专业电工完成,禁止非电工从事应由电工完成的工作。5:乙方保证不以任何理由向第三方提供电源,在乙方管
3、辖范围内,发现非本单位人员擅自用电者,乙方应予以制止或拆除。6:发生有碍整个系统安全的隐患或问题后,必须立即向甲方报告。需要甲方所提供电源停电配合的,提前向甲方提出申请,由甲方人员完成(因触电事故急救需要除外)7:得到甲方停电通知或发现现场临时停电后,乙方应主动切除本单位所有电源,以防止忽然来电造成事故。8:认真贯彻执行上级及甲方有关文明安全施工的规定,服从甲方对施工现场临电的统一要求,加强本单位临时用电管理,规范现场电器设施及防护设施。9:乙方用电仅限于照明及空调(注意用电量),禁止使用大功率设备用电(如切割机、打磨机等设备),否则甲方可以停止供电,并要求乙方需赔偿因此造成的任何损失。10:
4、乙方在对本单位现场人员的安全教育过程中,应对安全用电作出专项教育并将教育记录报告甲方。11:因乙方违反有关规范、标准、规定及本协议,引起电气灾害事故,造成人员伤害和经济损失的,一切责任、经济损失由乙方承担。12:乙方全面承担临时用电的合法性,若因违背其他相关法律法规要求进行生产活动给甲方造成影响,乙方全面赔偿甲方因此造成的全部直接经济、法律责任。13:乙方承担用电过程的全部用电责任及连带责任,承担用电线路的维护保养,承担长途输电过程中给第三方造成的全部人身、财产损失和伤害。14:乙方每月25日向甲方确认用电数量,并结清用电费用。本协议有效期自:年月日起,至双方书面解除用电协议止。甲方单位(盖章
5、)乙方单位(盖章)甲方负责人签字:乙方负责人签字:年月日年月日临时用电管理协议书临时用电协议书汇总篇二乙方:为贯彻“安全第一、预防为主”的方针,明确甲乙双方的临电安全管理责任,切实做好贵安新区贵安小镇中八安置房一期施工二标项目的临电安全管理,根据中华人民共和国劳动法、中华人民共和国建筑法、中华人民共和国安全生产法、建设工程安全生产管理条例、施工现场临时用电安全技术规范(jgj46-2005)、建设工程施工现场供用电安全规范(gb50194-93)、地方、公司及本项目的临时用电安全生产管理规定,认真落实安全生产责任制,确保贵安新区贵安小镇中八安置房一期施工二标项目安全管理目标的实现,同时依据甲乙
6、双方合同要求,特签订此临时用电安全管理协议书。1、甲乙双方应根据合同及本协议要求,分别认真做好各自的临电安全管理工作,最大限度减少和杜绝各类电气伤亡事故的发生。2、甲乙双方在履行法律法规要求的安全职责过程中,需要甲乙双方合作共同完成的工作,甲乙双方必须严格按照协议约定的工作程序执行,确保法律法规要求的职责得到落实。3、甲乙双方依据国家地方法律法规、合同及本协议内容在施工过程中留存的书面记录,做为甲乙双方履行各自安全职责的主要证据。甲乙双方分别作为独立的法人单位,均必须严格执行有关临电安全的法律、法规、标准、规范要求作为法人单位应当履行的责任,切实加强各自单位临电安全管理工作,健全各自的临电安全
7、管理体系。1、甲方严格执行施工现场临时用电安全技术规范(jgj46-2005)建设工程施工现场供用电安全规范(gb5019493)及国家、地方、甲方上级单位等相关法律法规、规范标准、规定等要求,监督现场所有施工单位遵照执行。2、甲方电气专业人员应熟悉施工现场临时用电的技术、操作、使用、安全等相关知识和要求,定期组织对现场用电线路及设备进行检查。3、甲方负责提供用电电源及从箱变到二级配电箱的配电系统设施,负责组织临电施工人员按照规范要求安装从箱变到二级配电箱的配电系统,组织其验收并上报电气安全主管部门。4、因甲方提供配电设施自身质量问题造成的设备和线路电气事故,由甲方承担主要责任。5、甲方负责现
8、场从箱变到二级配电箱的配电设备、线路的运行、维护、检修及监督管理,保证以上配电系统的正常安全运行,并定期对以上设施监督检查。6、从二级配电箱以下(包括从二级配电箱接出的电缆)的所有配电设施由所用电单位负责提供,甲方负责对其进行监督管理。7、甲方定期对乙方施工人员进行临时用电安全常识教育。8、甲方负责按照施工现场临时用电管理规定对各施工单位进行监督管理,对违反规定的施工单位按照施工现场临时用电管理规定进行处理。1、乙方严格执行施工现场临时用电安全技术规范(jgj46-2005)建设工程施工现场供用电安全规范(gb5019493)及国家、地方、甲方单位等相关法律法规、规范标准、规定等要求,严格执行
9、甲方制定的施工现场临时用电管理规定并接受甲方的监督管理。2、乙方负责自行提供从二级配电箱以下(包括从二级配电箱接出的电缆)的所有配用电设施,并设置临电负责人,由其负责本单位所有配用电设施的运行、维护、维修管理。乙方自行提供的配用电设备、设施、工具、线缆存在缺陷造成的安全事故,由乙方承担主要责任。3、乙方自行提供的配用电设备、设施、工具、线缆必须满足规范及甲方要求,如乙方不按照规定要求配置,甲方有权禁止其入场使用并要求乙方立即整改;如乙方不按规定要求配置自行提供用电设施而导致的安全事故,由乙方承担主要责任。4、乙方必须在进场前一周提交用电申请表,将本单位所需用电电源负荷及数量上报甲方,由甲方批准
10、后根据甲方制定方案措施由乙方负责实施。乙方未提交用电申请或未经甲方批准或批准后不按甲方制定方案措施实施的,而造成伤亡事故的,由乙方负主要责任。5、乙方必须在进场后一周内负责将本单位临电人员名单及低压电工操作证上报甲方。乙方现场所有临电人员必须持有效电工操作证上岗,操作证不得作假,不得超过有效期限;无证上岗人员造成的安全事故,由乙方承担主要责任。6、未经项目批准,乙方不得随意挪动现场临时用电设施,不得乱接拉电源。一经发现,甲方按施工现场临时用电管理规定处理。7、建筑物内不得随意设置220/38OV照明、插座等用电设施,如需设置,必须提前向甲方报请用途及批准后方可设置。8、乙方宿舍、厨房、库房等场

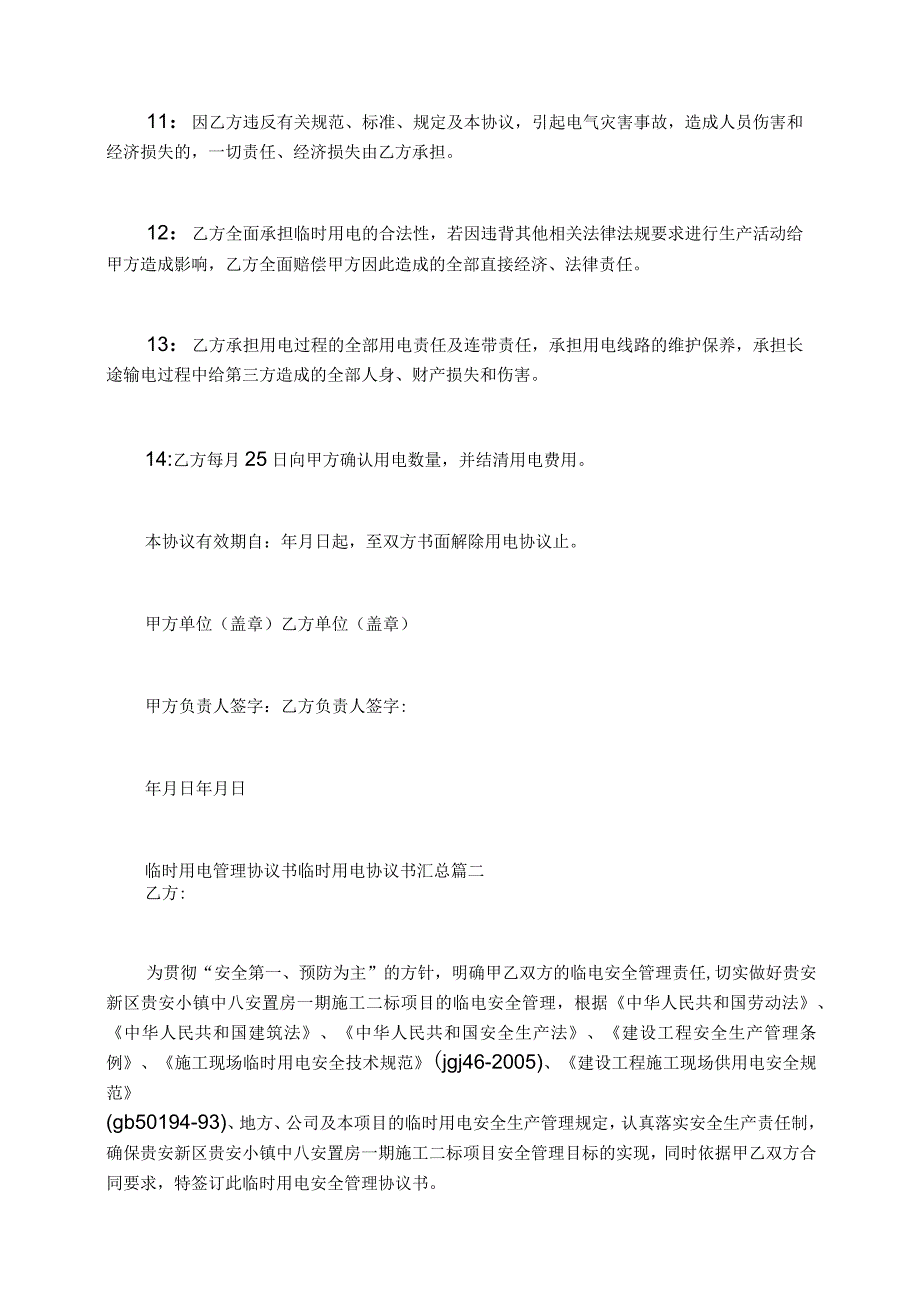

11、所照明用电严格按照临电规范和项目规章制度,禁止随意使用220380v电压照明,其他生活用电在经甲方同意并有用电批准单后方可使用。乙方负责本单位节约用电工作,人走灯灭,杜绝设备空载、超载运行。乙方未经甲方批准就使用而发生事故,由乙方承担主要责任。9、甲方在乙方每间宿舍内安装了漏电配电箱及220V插座1个,此插座用途为提供手机充电及夏天电风扇、冬季电暖器用电,限定负荷上限为IkW(单相),此插座严禁改变使用用途,严禁用于电炉、电热水器、电热毯、电饭锅等用电,严禁超负荷使用,乙方不得私自改变插座位置,严格遵守生活区宿舍用电管理规定。乙方不遵守本条规定内容发生安全事故,由乙方承担主要责任。10、乙方不
12、得私自移动、改动现场的一切用电设施、设备和线路。不得随意乱拉乱接线路及设备,防止触电及火灾的发生。如确有需要,必须经甲方电气专业工程师查看同意后,通知临电电工接线安装,按批准方案进行施工。乙方未经甲方同意私自改动而发生事故的,由乙方承担主要责任。11、乙方人员不得砸撬破坏配电设施和电气线路,必须严格服从甲方项目及临电人员的监督管理。使用过程中乙方必须由临电专业人员巡回检查,发现电气安全隐患及时处理、及时上报甲方,确保安全用电。12、施工现场配电箱、柜周围3米内严禁堆放易燃易爆及其他一切材料和物品。13、乙方负责严格遵守执行甲方制定的施工现场临时用电管理规定,接受甲方监督管理。14、乙方配合甲方
13、做好现场用电安全管理工作,由乙方临电负责人负责。乙方领导及现场负责人、主要管理人员要认真做好每个在场人员用电的安全教育,并以身作则严格遵守甲方的用电规定。15、乙方在完工退场前,必须把从甲方领取的设备和剩余材料按收发记录量退回,如有丢失和损坏,按实物采购价格的两倍扣罚。16、各种施工机械、电气设备在使用前必须经机修人员及电工检测,检测合格后方可投入使用。17、开关箱与所控制的固定式用电设备的水平距离不得大于3米,与分配电箱的距离不得大于30米。开关箱内安装漏电开关、熔断器及插座。电源线采用橡套软电缆线,从分配电箱引出,接入开关箱上闸口。18、现场每台电气设备应有各自专用的开关箱,开关箱安装漏电
14、保护开关的漏电动作电流应为30ma以下,必须实行“一机一闸一漏一箱”制,严禁同一个开关电器直接控制两台及两台以上用电设备(含插座)。配电室至各支路均采用三相五线制,接地保护。19、施工现场照明用的流动性碘鸨灯应采用封闭式碘鸨灯,采用金属支架安装时,支架应稳固,灯具与金属支架之间必须用不小于0.2米的绝缘材料隔离,严禁采用木棒作支架。照明线路不得拴在金属脚手架上,严禁在地面上乱拉、乱拖。20、施工现场所使用的各种电焊机,焊接时二次线必须双线到位,严禁借用金属管道、金属脚手架、轨道及结构钢筋作回路地线。焊把线无破损,绝缘良好。焊把线必须加装电焊机漏电保护器。其一次线长度不得超过5米,二次线应使用专
15、门的焊把线且必须使用快速插头,其长度不得超过30米,两侧接线应压接牢固,必须安装可靠防护罩。21、施工现场设置配电箱,其前后2米范围内不得堆放任何材料,防止影响电工的维护和操作。22、配电箱、柜放置应平稳,移动式配电箱不得置于地面上随意拖拉,应固定在支架上,其箱底与地面的垂直距离应大于0.6米,小于1.5米。23、维修时应切断电源,挂醒目的警告标志牌(如禁止合闸、线路有人工作等字样)或一人工作、一人看护。24、如发现电气出现烧蚀、松动等情况,应立即进行检修。任何人均不得将任何用电设备的电源线直接勾挂在电气装置上,一经发现应立即加以制止。25、施工现场地下室、潮湿场所、施工作业面等处照明使用36v低压,甲方仅提供楼层、楼梯低压照明干线,低压照明支线、低压灯泡及行灯由乙方自行解决。26、现场配电箱需上锁并由临电人员负责维修及保养,所有施工人员不准擅自撬、拉、拽配电箱门,违者按施工现场临时用电管理规定接受罚款。本协议经立协议双方法人单位盖章或现场负责人签字后生效,有效期从XX年XX月XX日至合同任务结束。本协议一式二份,甲、乙双方各存放一份。甲方(盖章):乙方(盖章):负责人(签字):负责人(签字):XX年XX月XX0XX年XX月XX0临时用电管理协议书临时用电协议书汇总篇三乙方(承包方):为了确保施工现场临时用电安全,防止触电事故发生,依据中华人民共和国安全生产法、建设工程安全
