高压喷射注浆地基施工工艺全套.docx
《高压喷射注浆地基施工工艺全套.docx》由会员分享,可在线阅读,更多相关《高压喷射注浆地基施工工艺全套.docx(7页珍藏版)》请在优知文库上搜索。

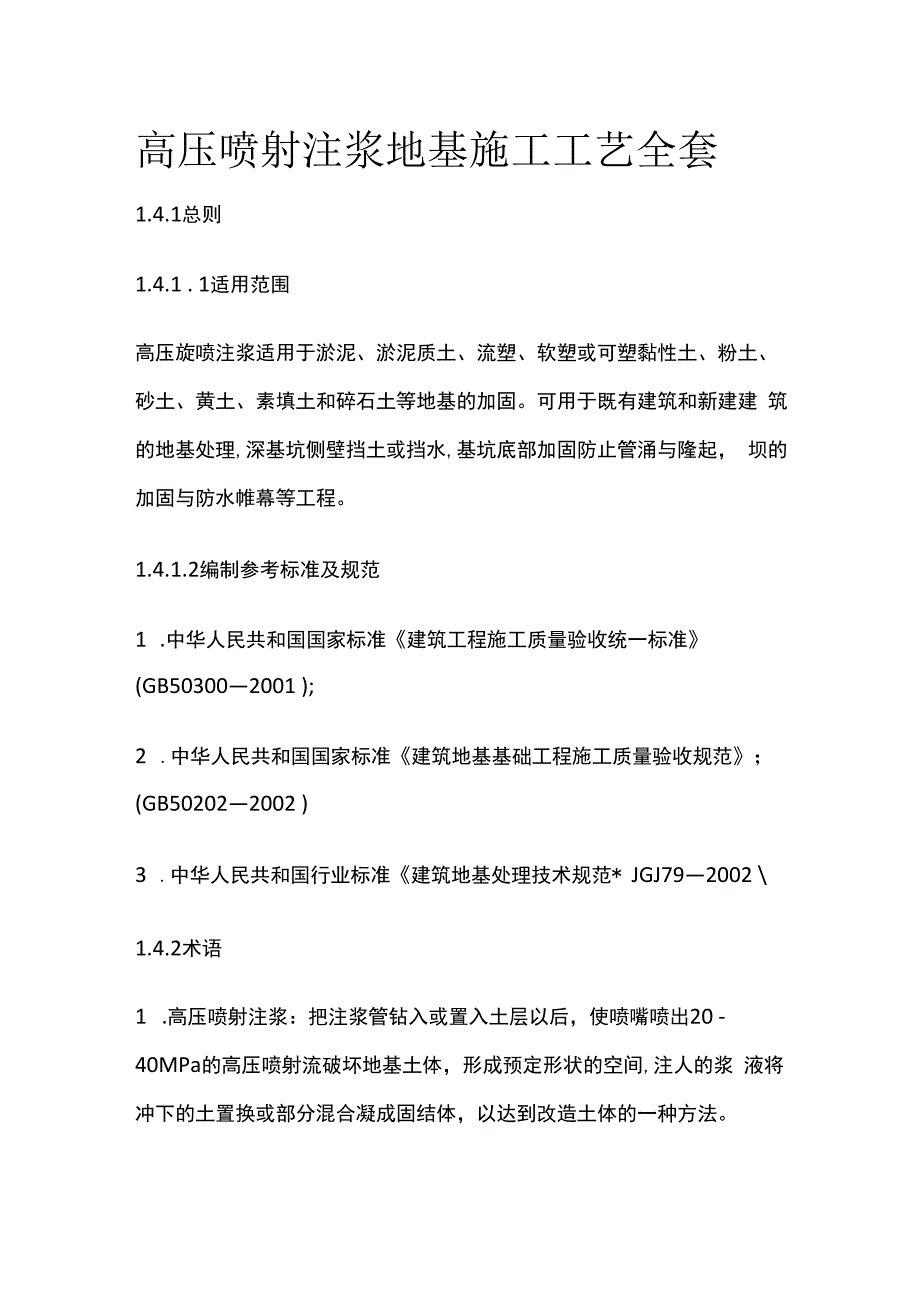

1、高压喷射注浆地基施工工艺全套1.4.1总则1.4.1 . 1适用范围高压旋喷注浆适用于淤泥、淤泥质土、流塑、软塑或可塑黏性土、粉土、 砂土、黄土、素填土和碎石土等地基的加固。可用于既有建筑和新建建 筑的地基处理,深基坑侧壁挡土或挡水,基坑底部加固防止管涌与隆起, 坝的加固与防水帷幕等工程。1.4.1.2编制参考标准及规范1 .中华人民共和国国家标准建筑工程施工质量验收统一标准 (GB503002001 );2 .中华人民共和国国家标准建筑地基基础工程施工质量验收规范; (GB502022002 )3 .中华人民共和国行业标准建筑地基处理技术规范* JGJ792002 1.4.2术语1 .高压喷

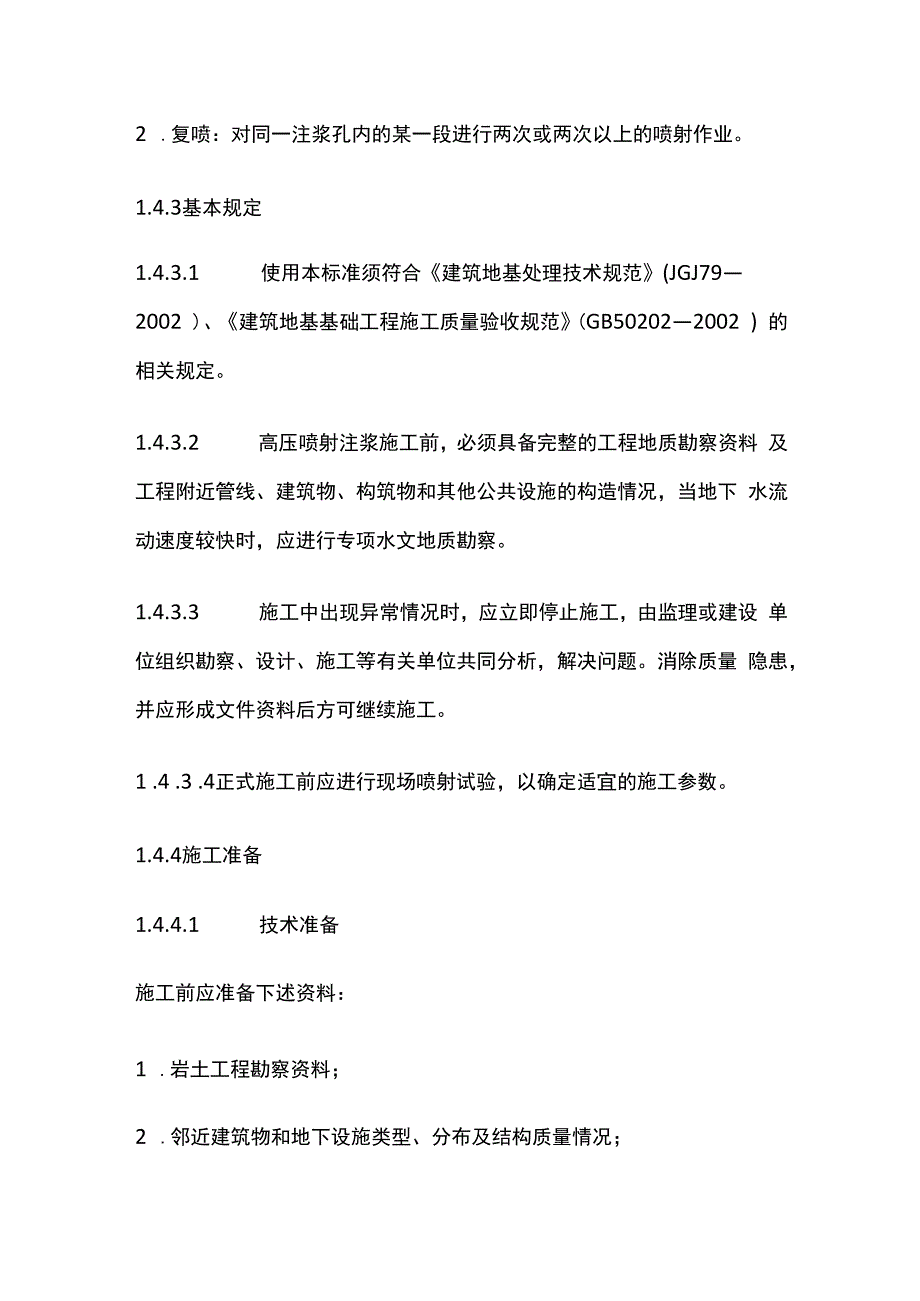

2、射注浆:把注浆管钻入或置入土层以后,使喷嘴喷出20 - 40MPa的高压喷射流破坏地基土体,形成预定形状的空间,注人的浆 液将冲下的土置换或部分混合凝成固结体,以达到改造土体的一种方法。2 .复喷:对同一注浆孔内的某一段进行两次或两次以上的喷射作业。1.4.3基本规定1.4.3.1 使用本标准须符合建筑地基处理技术规范(JGJ79 2002 )、建筑地基基础工程施工质量验收规范(GB502022002 ) 的相关规定。1.4.3.2 高压喷射注浆施工前,必须具备完整的工程地质勘察资料 及工程附近管线、建筑物、构筑物和其他公共设施的构造情况,当地下 水流动速度较快时,应进行专项水文地质勘察。1.

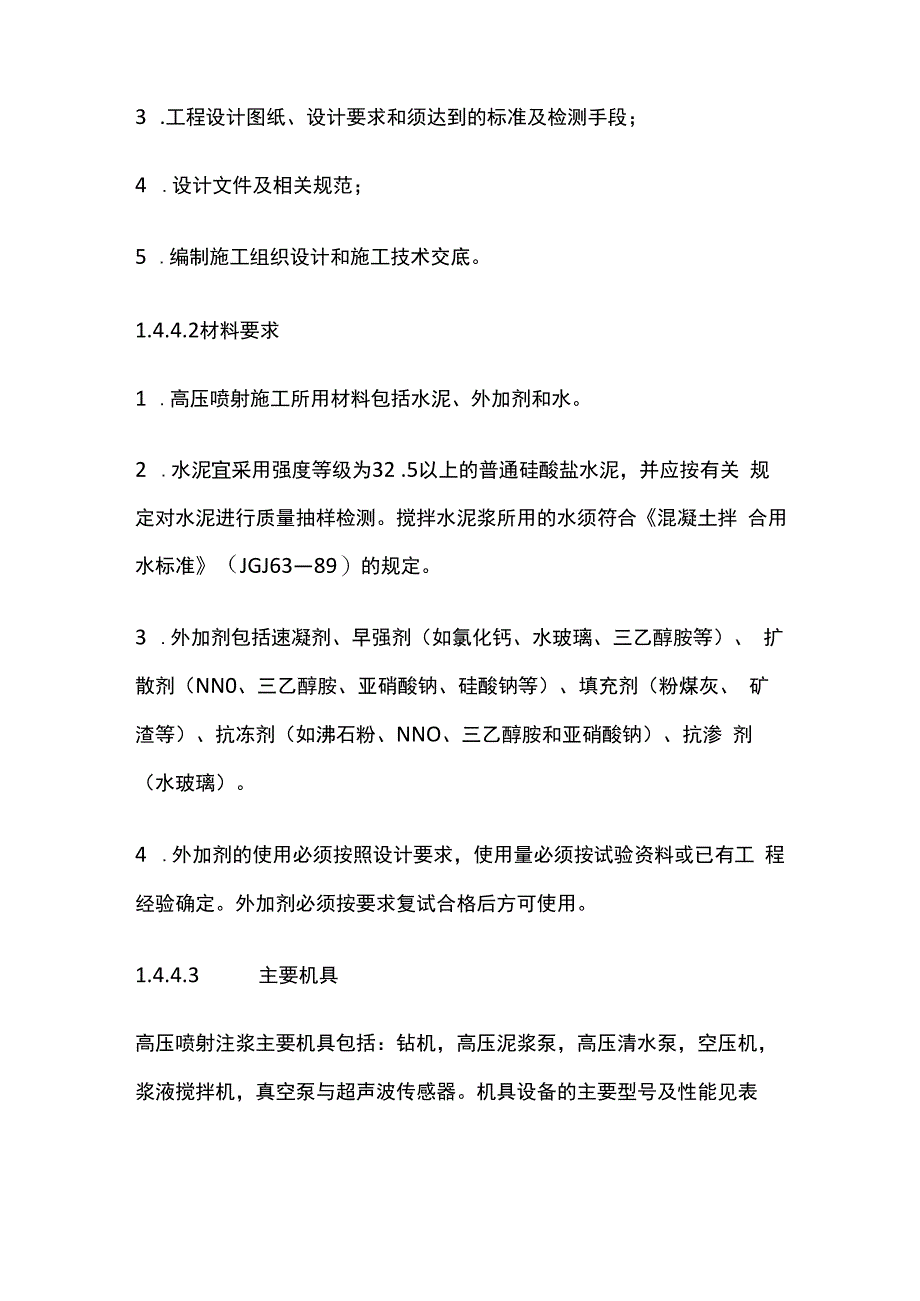

3、4.3.3 施工中出现异常情况时,应立即停止施工,由监理或建设 单位组织勘察、设计、施工等有关单位共同分析,解决问题。消除质量 隐患,并应形成文件资料后方可继续施工。1 .4 .3 .4正式施工前应进行现场喷射试验,以确定适宜的施工参数。1.4.4施工准备1.4.4.1 技术准备施工前应准备下述资料:1 .岩土工程勘察资料;2 .邻近建筑物和地下设施类型、分布及结构质量情况;3 .工程设计图纸、设计要求和须达到的标准及检测手段;4 .设计文件及相关规范;5 .编制施工组织设计和施工技术交底。1.4.4.2材料要求1 .高压喷射施工所用材料包括水泥、外加剂和水。2 .水泥宜采用强度等级为32 .
4、5以上的普通硅酸盐水泥,并应按有关 规定对水泥进行质量抽样检测。搅拌水泥浆所用的水须符合混凝土拌 合用水标准(JGJ6389)的规定。3 .外加剂包括速凝剂、早强剂(如氯化钙、水玻璃、三乙醇胺等)、 扩散剂(NN0、三乙醇胺、亚硝酸钠、硅酸钠等)、填充剂(粉煤灰、 矿渣等)、抗冻剂(如沸石粉、NNO、三乙醇胺和亚硝酸钠)、抗渗 剂(水玻璃)。4 .外加剂的使用必须按照设计要求,使用量必须按试验资料或已有工 程经验确定。外加剂必须按要求复试合格后方可使用。1.4.4.3 主要机具高压喷射注浆主要机具包括:钻机,高压泥浆泵,高压清水泵,空压机, 浆液搅拌机,真空泵与超声波传感器。机具设备的主要型号
- 配套讲稿:
如PPT文件的首页显示word图标,表示该PPT已包含配套word讲稿。双击word图标可打开word文档。
- 特殊限制:
部分文档作品中含有的国旗、国徽等图片,仅作为作品整体效果示例展示,禁止商用。设计者仅对作品中独创性部分享有著作权。
- 关 键 词:
- 高压 喷射 地基 施工工艺 全套
