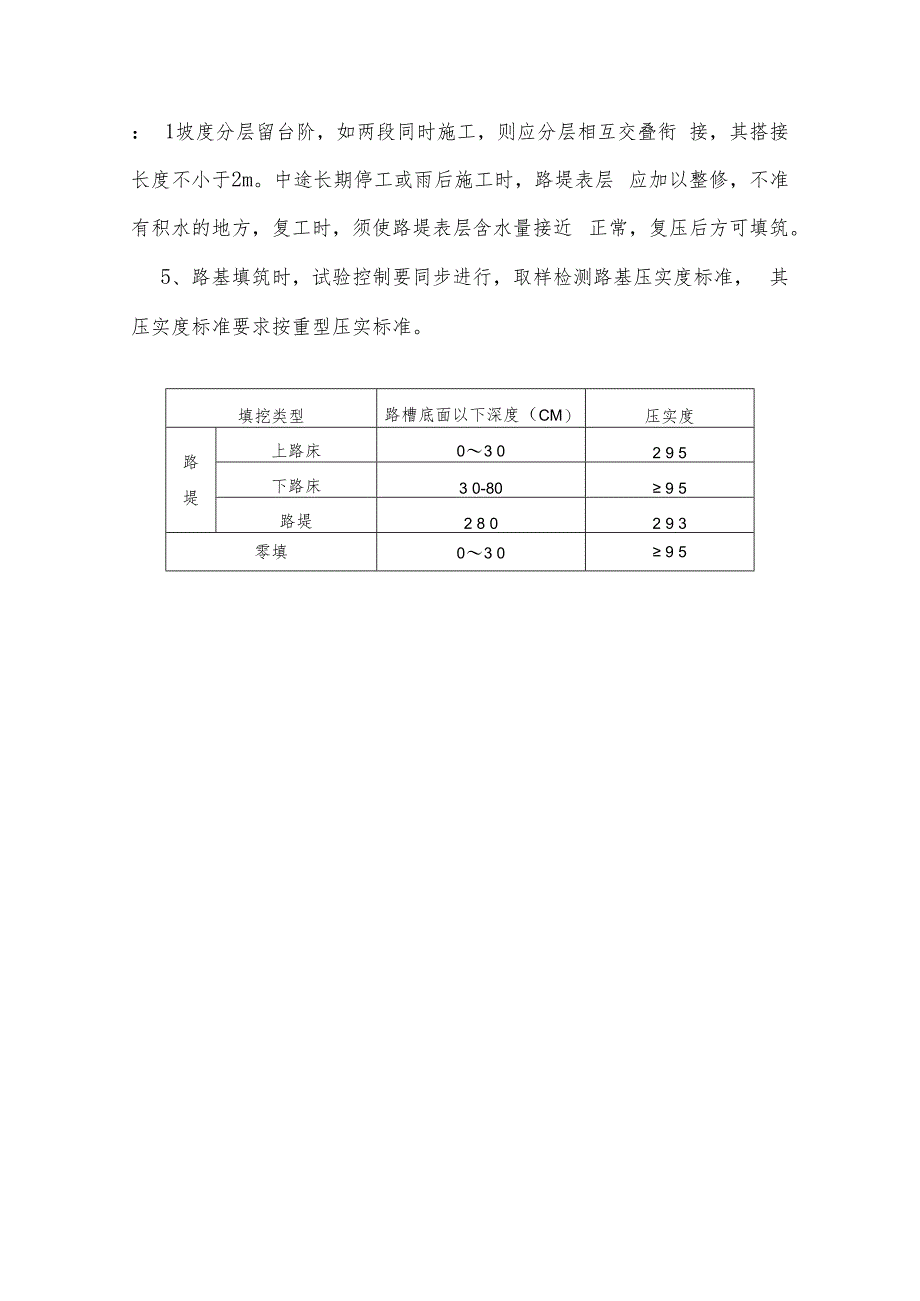

1、路基施工方案和施工方法丰兴隆大桥工程路基部分包括南、北桥引道、人工岛辅道三部分, 均为填方路基,共12000?路基土方的工程量,因其工程量较小,为 不影响桥梁主体工程的施工,该部分路基待桥梁主体部分完工后进行。 其施工工艺见表路基填筑施工工艺框图。(一)、施工准备1、组织技术人员认真阅读设计图纸和技术资料,熟悉合同文件和 技术规范。2、组织有关人员对路线走向、水准点及控制桩等进行全面的调查、 核对。3、根据现场实际情况,编制更为具体、更为有效的施工方案和实 施性施工组织计划。4、将用做路基填方的士按规范要求取样送试验室进行检验,测定 最佳含水量和标准重型击实密度,液、塑限,塑性指数,颗粒分析,
2、 CBR值。并编写开工报告,报监理工程师审批。5、在路基占地范围内和取土场范围内,进行场地清理,清除表土、 杂草、树根、淤泥、拆除障碍物。清场后填土区的地表用压路机及时 碾压,达到施工技术规范规定的压实度。(二)、路基填筑施工1、恢复路线中心控制。每20米按整桩号控制路基中心的各点测设 中心桩,桩面用红漆写明里程号。测设路基边坡线,测出各桩左中右 三点的高程,做好记录,计算出各桩号左右两侧的路基填筑宽度。按 路堤设计面宽度加宽50 Cm以保证边坡压实和压路机械的安全而增加 的宽度。测量现状地面高程,绘制原状断面图,确定填土层数及填挖 面顶层标 O2、路基填筑采用整幅施工根据现场位置应采用向前推
