《油罐内外壁喷砂除锈防腐紧急施工实施方案.docx》由会员分享,可在线阅读,更多相关《油罐内外壁喷砂除锈防腐紧急施工实施方案.docx(13页珍藏版)》请在优知文库上搜索。

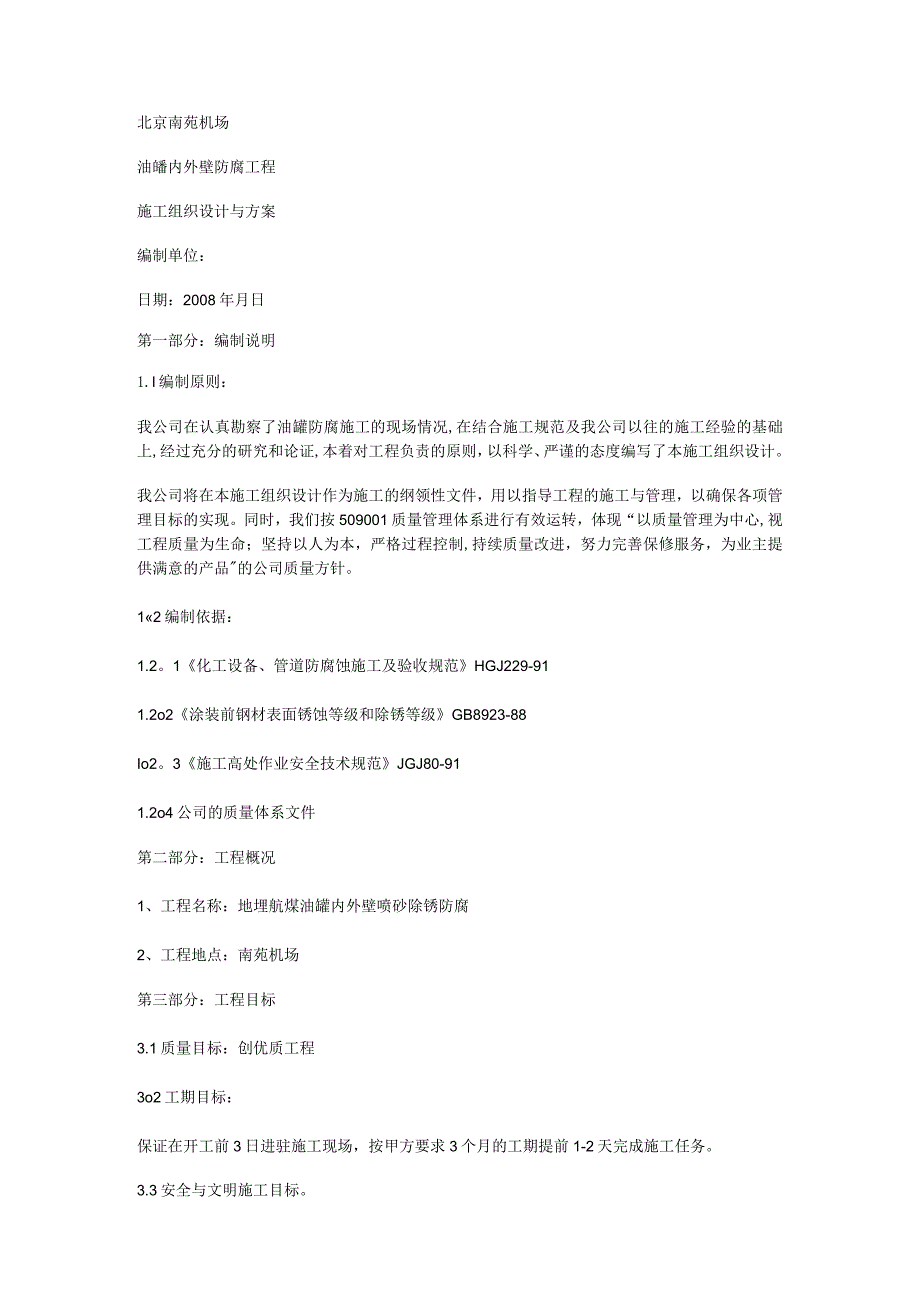

1、北京南苑机场油皤内外壁防腐工程施工组织设计与方案编制单位:日期:2008年月日第一部分:编制说明1.l编制原则:我公司在认真勘察了油罐防腐施工的现场情况,在结合施工规范及我公司以往的施工经验的基础上,经过充分的研究和论证,本着对工程负责的原则,以科学、严谨的态度编写了本施工组织设计。我公司将在本施工组织设计作为施工的纲领性文件,用以指导工程的施工与管理,以确保各项管理目标的实现。同时,我们按509001质量管理体系进行有效运转,体现“以质量管理为中心,视工程质量为生命;坚持以人为本,严格过程控制,持续质量改进,努力完善保修服务,为业主提供满意的产品的公司质量方针。12编制依据:1.2。1化工设
2、备、管道防腐蚀施工及验收规范HGJ229-911.2o2涂装前钢材表面锈蚀等级和除锈等级GB8923-88Io2。3施工高处作业安全技术规范JGJ80-911.2o4公司的质量体系文件第二部分:工程概况1、工程名称:地埋航煤油罐内外壁喷砂除锈防腐2、工程地点:南苑机场第三部分:工程目标3.1质量目标:创优质工程3o2工期目标:保证在开工前3日进驻施工现场,按甲方要求3个月的工期提前1-2天完成施工任务。3.3安全与文明施工目标。331杜绝死亡和重伤事故的发生,杜绝重大设备、火灾和交通事故。3。3o2轻伤事故频率控制在2以内.3.3。3项目部特种作业人员和安全员必须经过培训,且持证上岗.3.4环

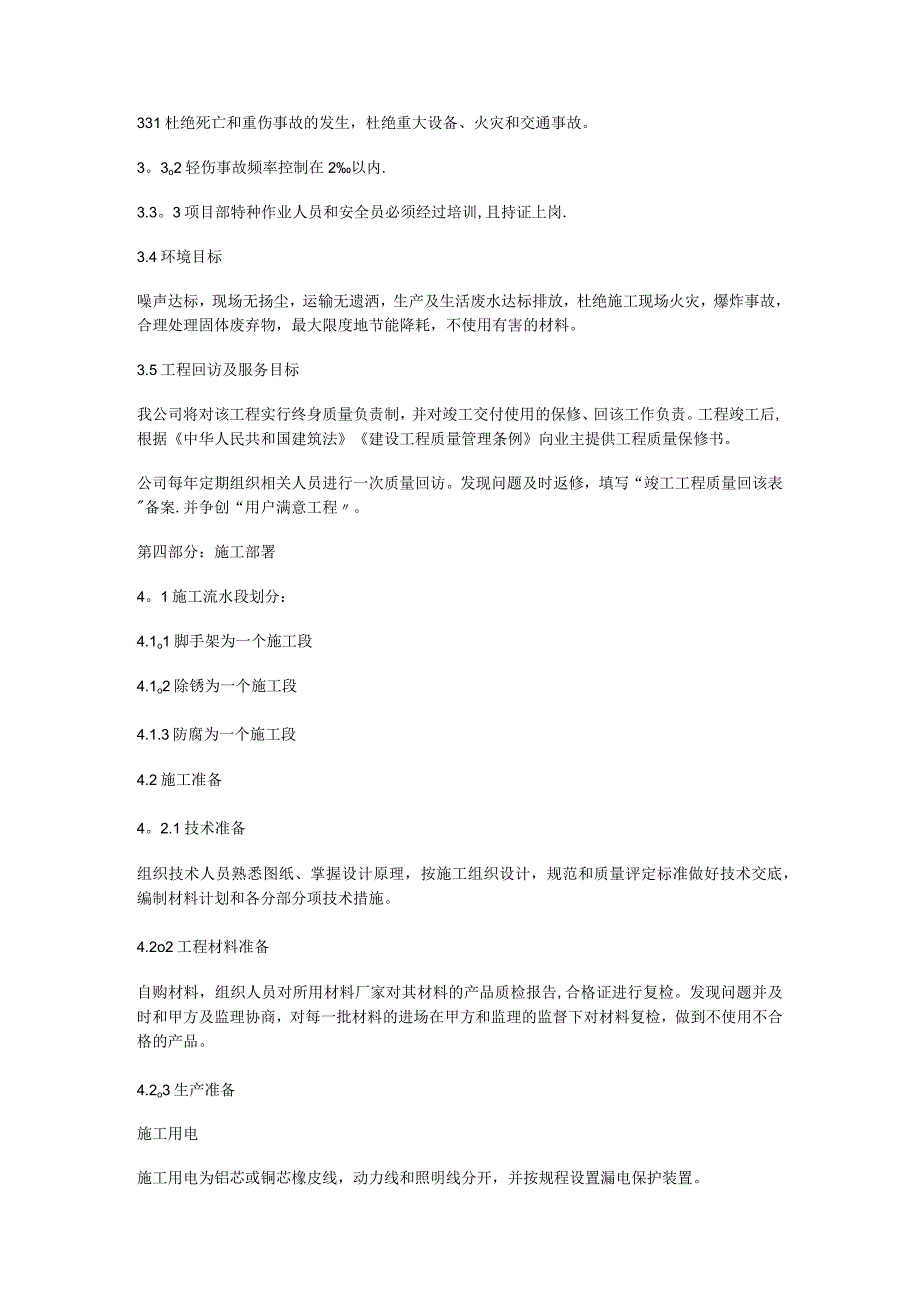

3、境目标噪声达标,现场无扬尘,运输无遗洒,生产及生活废水达标排放,杜绝施工现场火灾,爆炸事故,合理处理固体废弃物,最大限度地节能降耗,不使用有害的材料。3.5工程回访及服务目标我公司将对该工程实行终身质量负责制,并对竣工交付使用的保修、回该工作负责。工程竣工后,根据中华人民共和国建筑法建设工程质量管理条例向业主提供工程质量保修书。公司每年定期组织相关人员进行一次质量回访。发现问题及时返修,填写“竣工工程质量回该表备案.并争创“用户满意工程。第四部分:施工部署4。1施工流水段划分:4.1o1脚手架为一个施工段4.1o2除锈为一个施工段4.1.3防腐为一个施工段4.2施工准备4。2.1技术准备组织技

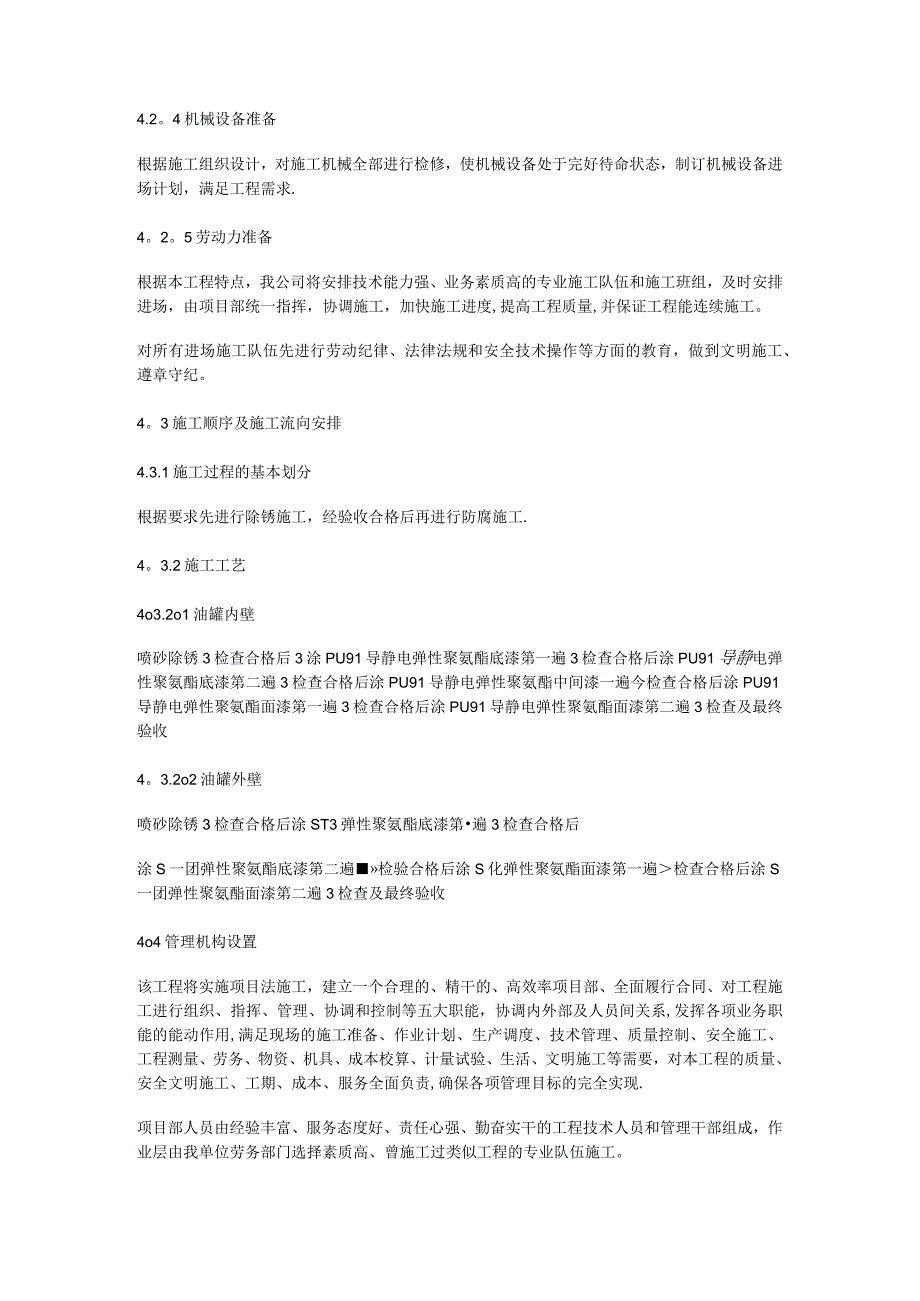

4、术人员熟悉图纸、掌握设计原理,按施工组织设计,规范和质量评定标准做好技术交底,编制材料计划和各分部分项技术措施。4.2o2工程材料准备自购材料,组织人员对所用材料厂家对其材料的产品质检报告,合格证进行复检。发现问题并及时和甲方及监理协商,对每一批材料的进场在甲方和监理的监督下对材料复检,做到不使用不合格的产品。4.2o3生产准备施工用电施工用电为铝芯或铜芯橡皮线,动力线和照明线分开,并按规程设置漏电保护装置。4.2。4机械设备准备根据施工组织设计,对施工机械全部进行检修,使机械设备处于完好待命状态,制订机械设备进场计划,满足工程需求.4。2。5劳动力准备根据本工程特点,我公司将安排技术能力强、
5、业务素质高的专业施工队伍和施工班组,及时安排进场,由项目部统一指挥,协调施工,加快施工进度,提高工程质量,并保证工程能连续施工。对所有进场施工队伍先进行劳动纪律、法律法规和安全技术操作等方面的教育,做到文明施工、遵章守纪。4。3施工顺序及施工流向安排4.3.1施工过程的基本划分根据要求先进行除锈施工,经验收合格后再进行防腐施工.4。3.2施工工艺4o3.2o1油罐内壁喷砂除锈3检查合格后3涂PU91导静电弹性聚氨酯底漆第一遍3检查合格后涂PU91导静电弹性聚氨酯底漆第二遍3检查合格后涂PU91导静电弹性聚氨酯中间漆一遍今检查合格后涂PU91导静电弹性聚氨酯面漆第一遍3检查合格后涂PU91导静电
6、弹性聚氨酯面漆第二遍3检查及最终验收4。3.2o2油罐外壁喷砂除锈3检查合格后涂ST3弹性聚氨酯底漆第遍3检查合格后涂S一团弹性聚氨酯底漆第二遍检验合格后涂S化弹性聚氨酯面漆第一遍检查合格后涂S一团弹性聚氨酯面漆第二遍3检查及最终验收4o4管理机构设置该工程将实施项目法施工,建立一个合理的、精干的、高效率项目部、全面履行合同、对工程施工进行组织、指挥、管理、协调和控制等五大职能,协调内外部及人员间关系,发挥各项业务职能的能动作用,满足现场的施工准备、作业计划、生产调度、技术管理、质量控制、安全施工、工程测量、劳务、物资、机具、成本校算、计量试验、生活、文明施工等需要,对本工程的质量、安全文明施
7、工、工期、成本、服务全面负责,确保各项管理目标的完全实现.项目部人员由经验丰富、服务态度好、责任心强、勤奋实干的工程技术人员和管理干部组成,作业层由我单位劳务部门选择素质高、曾施工过类似工程的专业队伍施工。4。5工程项目专业配置根据本工程的施工内容,在工程进展中必须确保各专业配置齐全,以做到每项施工内容都有科学、合理、专业的归口和管理,切实做到不同专业配置齐全,切实做到不同专业之间的配合和衔接,在本工程中大范围配置为架子工施工专业、除锈工专业和防腐工施工专业.4。6主要材料供应计划及材料质量保证措施4.6.1对油漆等材料采用分批进入现场(根据实际工程量),第一批在开工前3天,第二批为施工后1个
8、月。4。6.2材料的质量保证措施建立合格材料供应商的档案,并对进场的材料按厂家、品种、规格、材质型号等方面进行检查,要求必须符合国家质量标准,并要具有产品质量合格证,材料进场后要按规定进行复验,不合格者,立即返场,不得投入使用。4.7隐蔽工程施工管理人员应对隐蔽工程作详细的施工记录,每道工序经甲方和监理验收合格后再进行下道工序的施工,工程完工后,隐蔽工程记录作为交工资料交付甲方。第五部分:主要施工方法5.1 脚手架5。1.1油罐内脚手架用满堂红,搭设应牢固,油罐外部用满堂红和双排脚手架.5。1.2脚手架采用木杆搭设。5.1.3结构脚手架立杆间距不得大于1.5m,大横杆间距不得大于1.2m,小横
9、杆间距不得大于1m.5.1.4脚手架必须按结构拉接牢固,挂结点垂直距离不得超过4m,水平距离不得在于6m,拉结所用材料强度不得低于双股8#铁丝强度。外架纵向内外排立杆之间设置剪刀撑,间距控制在1520m一个5.1。5脚手架操作面满铺架板,离墙面不得大于20Omm,不得有空隙和探头板、飞跳板,严禁用竹笆做脚手板。脚手架下层设水平网,操作面外侧设两道护身栏和一道挡脚板,立面挂安全网。5olo6脚手架高度在20m以上的脚手板,纵向必须设剪力撑,其宽度不得超过7根立杆,与水平面头角为4560度,高度在20m以下的必须设置正反斜支撑。5.1.7脚手架派专人负责日常管理及检查,拆除时按规定程序进行。5。I
10、o8油罐外壁因与山体距离太近,无法搭设脚手架,在进行高处作业时应采取吊板施工。5o2喷砂除锈技术要求:基体表面要求清洁,而具有一定的粗糙度,即达到GB8923-88涂装前钢材表面锈蚀等级的除锈标准、HGJ229-91工业设备防腐蚀工程施工及验收规范的Sa2。5级除锈标准,彻底除净表面的油质、氧化皮、锈蚀等一切杂物。并用干燥、洁净的压缩空气清除粉尘。表面无任何可见的残留物,呈现金属均一本色,并有一定的粗糙度.喷砂的主要参数应注意以下几点:(1)喷砂距离:指喷砂嘴端面到基材表面的直线距离.随着喷砂距离的增加,磨料对基材表面的冲刷作用减弱,同时磨料分散。该参数的选择取决于喷砂方式、空气压力大小以及工
11、件的具体情况.合适的距离既能使表面达到一定的粗糙度,又有较高的喷砂效率,同时要避免磨料给表面造成很大的压应力和避免工件发生变形。一般控制在100300mm的范围内。压力或喷砂距离比射吸式要长。(2)喷砂角度:指磨料喷射的轴线与基材表面的夹角,应保持在6075度的范围内,要避免成90度。以防止砂粒嵌入表面.(3)空气压力:以压缩空气为动力,供给喷砂装置进口的压力。随压力升高,磨料喷射速度增加,对表面冲刷作用加剧,磨料破碎率提高.因此压力的选择要考虑到磨料的粗细,工件厚薄及表面粗糙度的要求。压力式喷砂一般为Oo30.5Mpa,射吸式喷砂为0。50.6MPa.压力式喷砂要考虑到喷砂管较长造成的压力损
12、失,应适当提高压力.(4)喷砂嘴孔径:在空气压力一定的情况下,喷嘴孔径加大,空气耗量和出砂量增加,喷砂效率提高。孔径的选择受空气供给量的制约,一般为815mm。由于磨损,当喷砂嘴孔径增大25%时,应更换新喷嘴(5)喷砂枪的移动速度:通过喷砂枪和工件表面的相对移动来获得均匀的粗化面.移动速度无严格要求,主要视表面粗化的均匀性来控制喷砂时间,过长的喷砂时间会导致不希望的表面结构。喷砂质量要求与控制:喷砂质量直接影响到涂层的结合强度,因而在表面处理的喷砂质量技术要求标准中提出了严格要求,确定为最高等级。喷砂质量主要指标有以下三个方面。(1)表面净化和活化程度:喷砂后的表面应无油、无脂、无污物、无轧制
13、铁鳞、无锈斑、无腐蚀物、无氧化物、无油漆及其他外来物.对于金属基材,应露出均质的金属木色。这种表面被称之为“活化”的表面。(2)表面粗糙度:3080微米。(3)喷砂表面的均匀性:基材被喷砂粗化的状况应该在整个表面上是均匀的,不应出现所谓的“花斑”现象。磨料硬度要达到要求,且含水率不得大于1%,压缩空气要干燥.(4)表面处理完毕后,验收合格后,才能进行下道工序。5.3油漆涂装5o3。1涂装前还应对处理过的表面进行清理,除去灰尘杂物,经检查合格填写隐蔽施工签字后方可涂装。1.1.1 2防腐涂料使用前,还应做二次抽查,合格后方可涂装。5。3。3使用涂料时,应搅拌均匀,对双组份涂料要严格按说明配比,不
14、能随意更改。5o3o4使用稀释剂时,其种类和用量应符合生产厂家的标准规定,配制涂料时,必须用细铜丝网过滤,并用涂一4杯测定粘度后使用。5.3.5 施工温度、湿度要按说明书要求,如遇雨、雾、大风天气不得进行室外施工。5.3.6 涂层的第一道漆膜表干后,方可进行下道涂层施工,涂刷时层间要纵横交错,均匀涂刷,每层应往复进行。5.3.7 所有涂层不得漏涂,涂层表面应光滑平整,颜色一致,无针孔气泡、流挂,剥落、粉漆、破损等缺陷,结合力达二级以上每道厚度及总干膜厚度应完全满足该涂料的技术指标。5。3.8每道涂层间隔不宜超过24小时,最好在第一道漆未干透时作第二道漆,时固化己久涂层用砂布打磨后再刷下一道漆。
15、5。3。9每道工序施工隐蔽前要经甲方质检人员检查验收后,做到表面洁净,无油漆、灰尘、每道漆膜要采用漆膜测厚仪检测干膜厚度是否符合设计要求.5.3o10施工应严格控制各涂层的厚度,厚度要达到设计要求。5311外部构件上死角、难刷部位,应用小刷子先涂,先刷以免出现漏涂、漏刷现象。5312小型构件的除锈要彻底,防腐时可采用喷漆,来保证漆膜的完整性。5o4质量检查5.4.1 外观检查:涂层应光滑平整,颜色一致,无针孔、汽泡、剥落缺陷.用5-10倍的放大镜检查,无微孔者合格。5.4.2 涂层厚度检查:采用磁性(或超声波)测厚仪检测,要求涂层厚度均匀,涂层厚度和层数应符合设计要求.具体要求如下:A:采用磁性测厚仪测厚,相临之三点读数的平均值得出一点读数。B:检查点为设备上、中、下部位均匀取5个点,并作好记录。C:涂层干膜厚度不得低于规定值,也不得高于规定值,允许偏差为5%.5.4。3涂层附着力检查:用打叉划格法检查涂层附着力.第六部分:确保工程质量的技术组织措施我们的质量目标是:创优质工程.为了达到这一目标,在整个施工过程中,我们将以质量管理为中心,视工程质量为生命,坚持以人为本,严格过程控制,持续质量改进;努力完善保修服务,为业主提供满意的产品;编制项目质量计划
