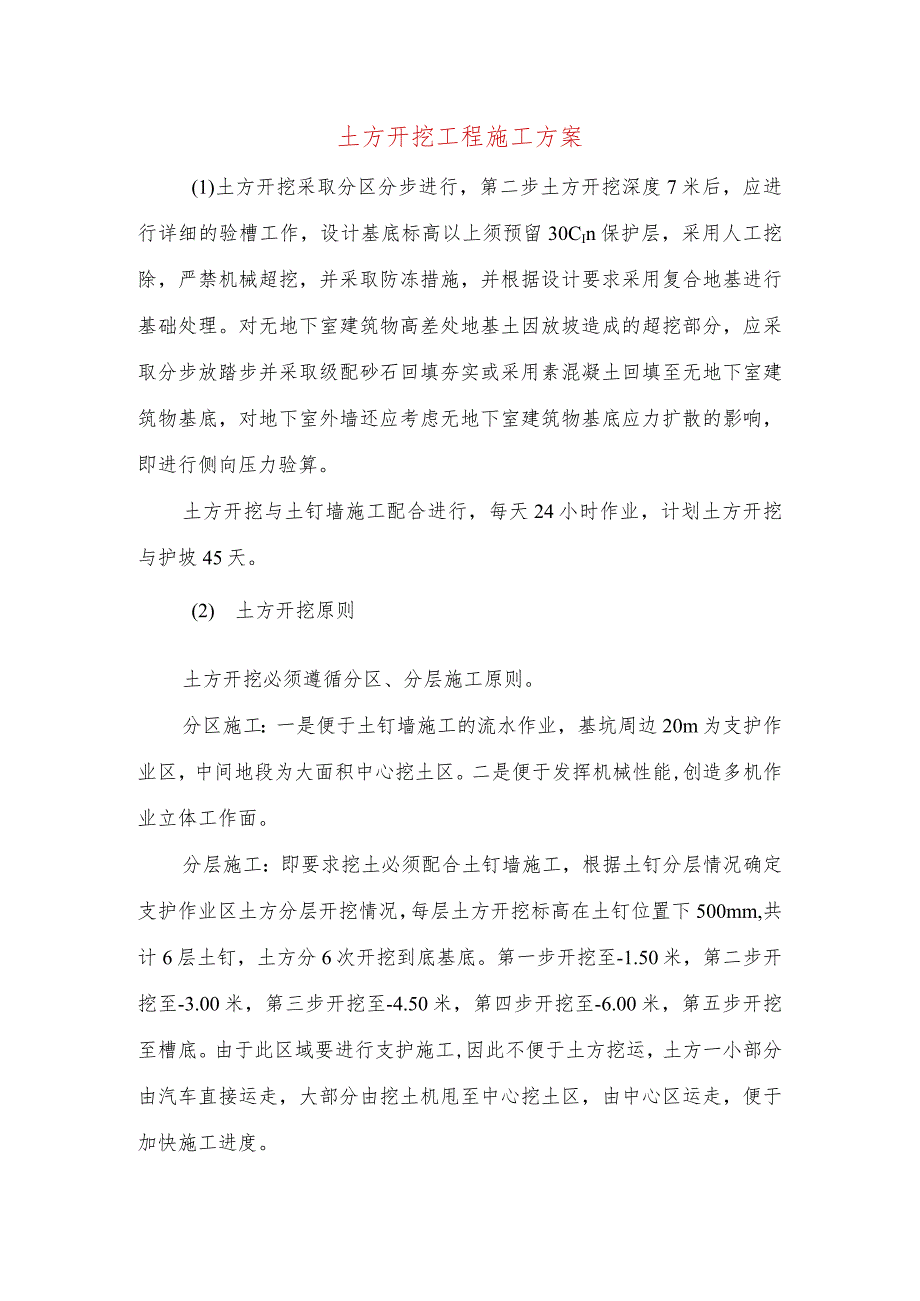

1、土方开挖工程施工方案(1)土方开挖采取分区分步进行,第二步土方开挖深度7米后,应进行详细的验槽工作,设计基底标高以上须预留30CIn保护层,采用人工挖除,严禁机械超挖,并采取防冻措施,并根据设计要求采用复合地基进行基础处理。对无地下室建筑物高差处地基土因放坡造成的超挖部分,应采取分步放踏步并采取级配砂石回填夯实或采用素混凝土回填至无地下室建筑物基底,对地下室外墙还应考虑无地下室建筑物基底应力扩散的影响,即进行侧向压力验算。土方开挖与土钉墙施工配合进行,每天24小时作业,计划土方开挖与护坡45天。(2) 土方开挖原则土方开挖必须遵循分区、分层施工原则。分区施工:一是便于土钉墙施工的流水作业,基坑

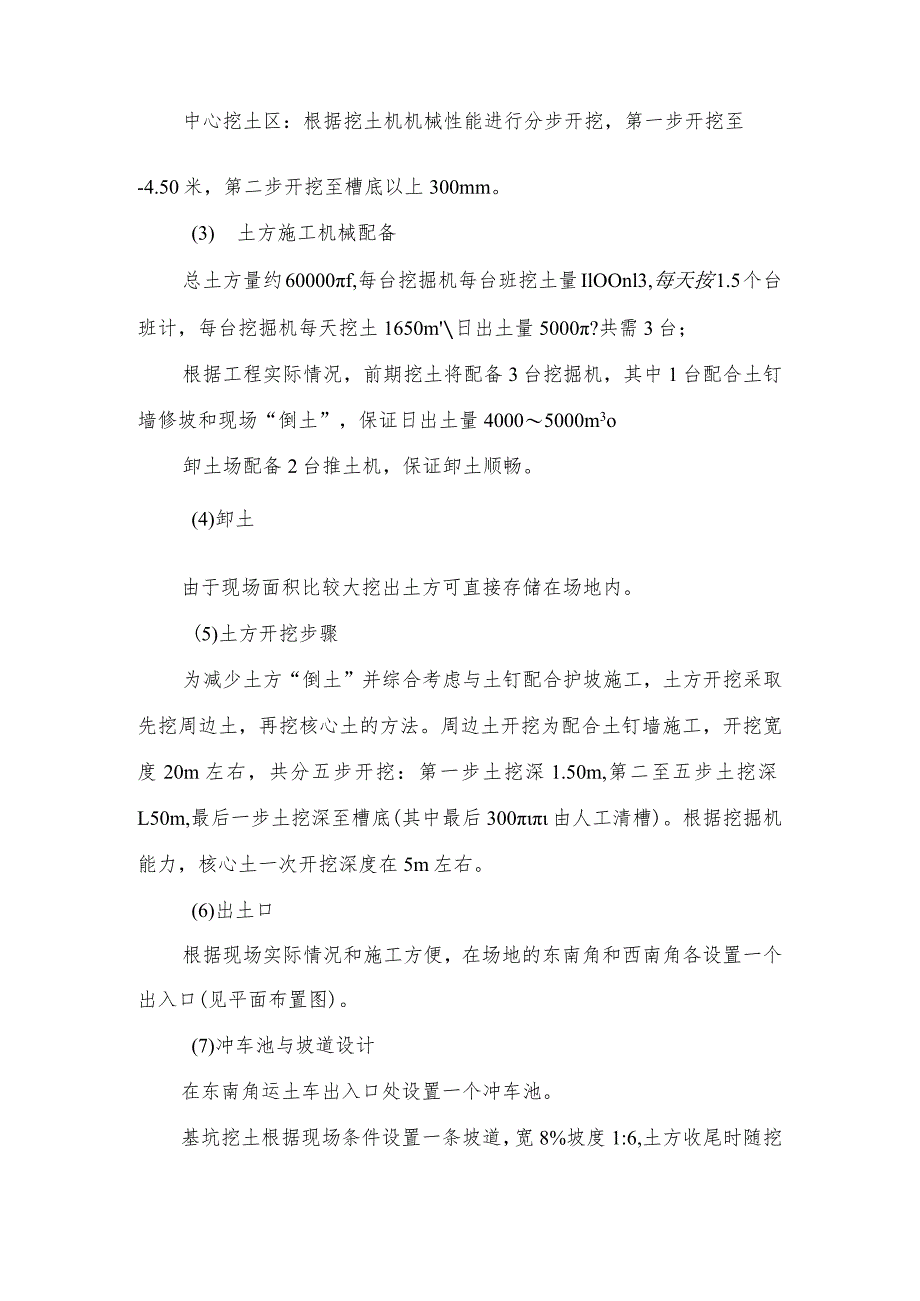

2、周边20m为支护作业区,中间地段为大面积中心挖土区。二是便于发挥机械性能,创造多机作业立体工作面。分层施工:即要求挖土必须配合土钉墙施工,根据土钉分层情况确定支护作业区土方分层开挖情况,每层土方开挖标高在土钉位置下500mm,共计6层土钉,土方分6次开挖到底基底。第一步开挖至-1.50米,第二步开挖至-3.00米,第三步开挖至-4.50米,第四步开挖至-6.00米,第五步开挖至槽底。由于此区域要进行支护施工,因此不便于土方挖运,土方一小部分由汽车直接运走,大部分由挖土机甩至中心挖土区,由中心区运走,便于加快施工进度。中心挖土区:根据挖土机机械性能进行分步开挖,第一步开挖至-4.50米,第二步开
