1、宁波市郅州区综合活动中心A楼a区、b区、E区土方开挖施工方案编制人:职务(称):审核人:全为职务(称):人乙次批准人:职务(称):IL批准部门盖章:批准日期:某年六月一日挖土专项施工方案一、工程概况工程名称:宁波市邺州区综合活动中心建设单位:设计单位:宁波市郸州建筑设计院监理单位:宁波京甬建设监理总承包公司施工单位:曙光控股总承包公司总承包公司宁波分公司宁波市郅州区综合活动中心位于郅州新城区惠风东路以北、学士路以西、前塘河以东,老宁波市勤州区行政服务中心南侧。本工程室内地坪0.00。相当于黄海高程m,室外自然地坪为-2m,相当于黄海高程mo工程结构为框架结构,层数层,建筑面积m2,因A楼a区离
2、地下室距离较小,应大面积卸土至承台底,挖土深度约1.7m,其中留20Omm为人工开挖。二、编制依据1、 本工程施工图。2、 地质勘察报告及周边环境状况。3、 建筑地基与基础工程施工质量验收规范GB50202-20024、 宁波市有关渣土管理、市政管理有关文件规定。5、 公司技术力量、机械设备等综合能力。三、施工目标1、质量目标:保证达到GB50202-2002建筑地基与基础工程施工质量验收规范中第5节“土方工程”的质量验收规范。2、安全目标:不发生重大人身伤害事故和机械交通事故。3、环境目标:达到国家及地方法律法规的要求,防止污染环境,保证有关部门对施工环境满意。四、施工准备1、审核施工图,如
3、地质勘察报告,认真了解地下室管线和障碍物状况。2、了解运土交通道路和卸土场地环境,保证运土畅通。3、在出口设置冲洗车辆场地,保证运土车辆不污染市政路面,及时冲洗路面。4、合理组织施工机械设备和劳动力及夜间施工设备。5、做好书面技术交底,使职工了解施工技术要求的质量、安全及进度目标。6、汇同建设单位、监理单位做好基坑定位工作和基准标高水准点设置工作。7、做好排水、降水设施及围护所需的应急物资、工具。五、挖土顺序1、修坑外卸土区土体,设地表坡面硅面层,并设好地表面排水明沟及集水井放坡开挖土体至地下室底板标高人工边修土边设坑底垫层,并设好坑底集中排水一挖地槽至承台及梁底标高,并立即做好垫层及砖胎膜做

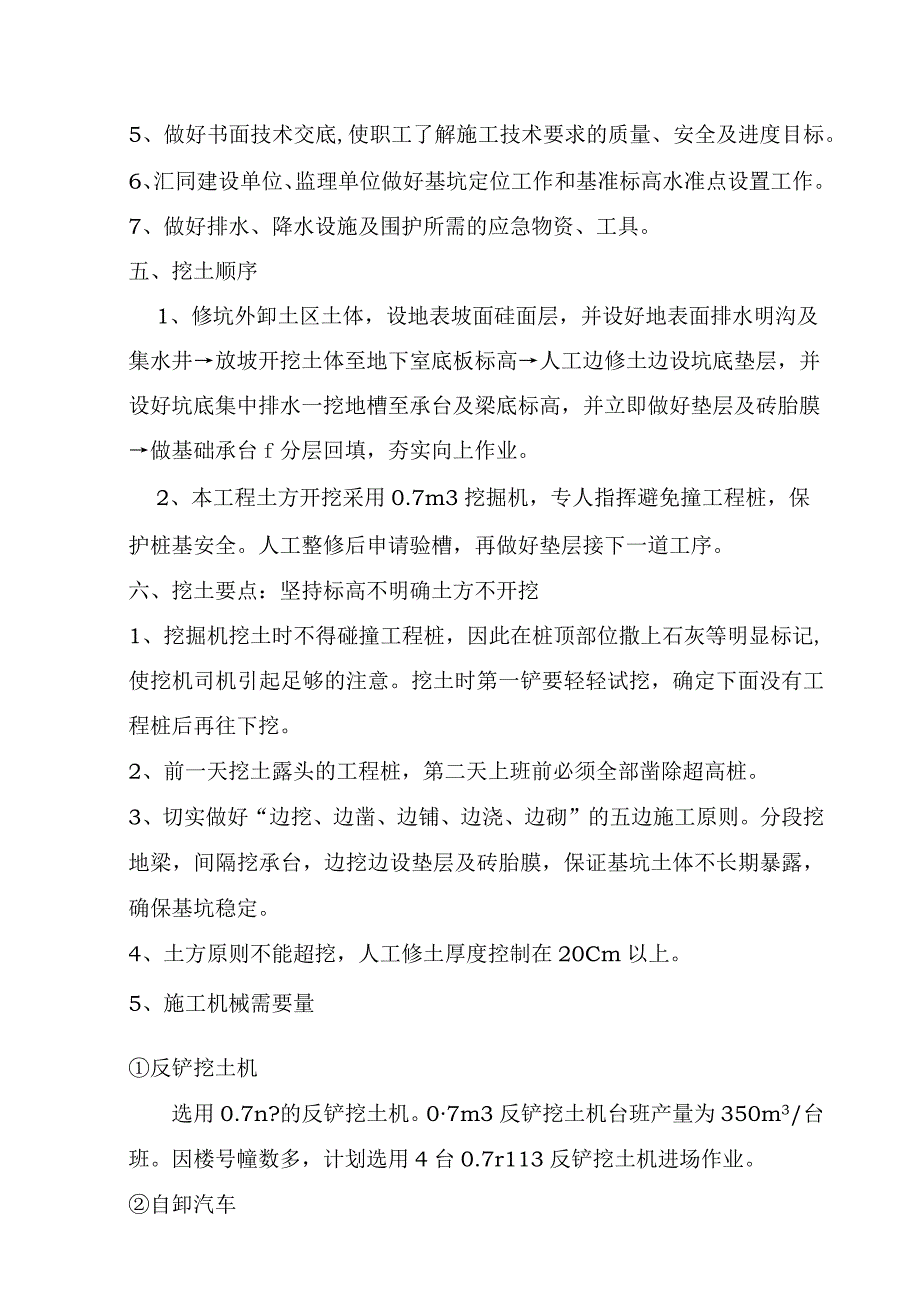

4、基础承台f分层回填,夯实向上作业。2、本工程土方开挖采用0.7m3挖掘机,专人指挥避免撞工程桩,保护桩基安全。人工整修后申请验槽,再做好垫层接下一道工序。六、挖土要点:坚持标高不明确土方不开挖1、挖掘机挖土时不得碰撞工程桩,因此在桩顶部位撒上石灰等明显标记,使挖机司机引起足够的注意。挖土时第一铲要轻轻试挖,确定下面没有工程桩后再往下挖。2、前一天挖土露头的工程桩,第二天上班前必须全部凿除超高桩。3、切实做好“边挖、边凿、边铺、边浇、边砌”的五边施工原则。分段挖地梁,间隔挖承台,边挖边设垫层及砖胎膜,保证基坑土体不长期暴露,确保基坑稳定。4、土方原则不能超挖,人工修土厚度控制在20Cm以上。5、
- 配套讲稿:
如PPT文件的首页显示word图标,表示该PPT已包含配套word讲稿。双击word图标可打开word文档。
- 特殊限制:
部分文档作品中含有的国旗、国徽等图片,仅作为作品整体效果示例展示,禁止商用。设计者仅对作品中独创性部分享有著作权。
- 关 键 词:
- 活动中心 范文
