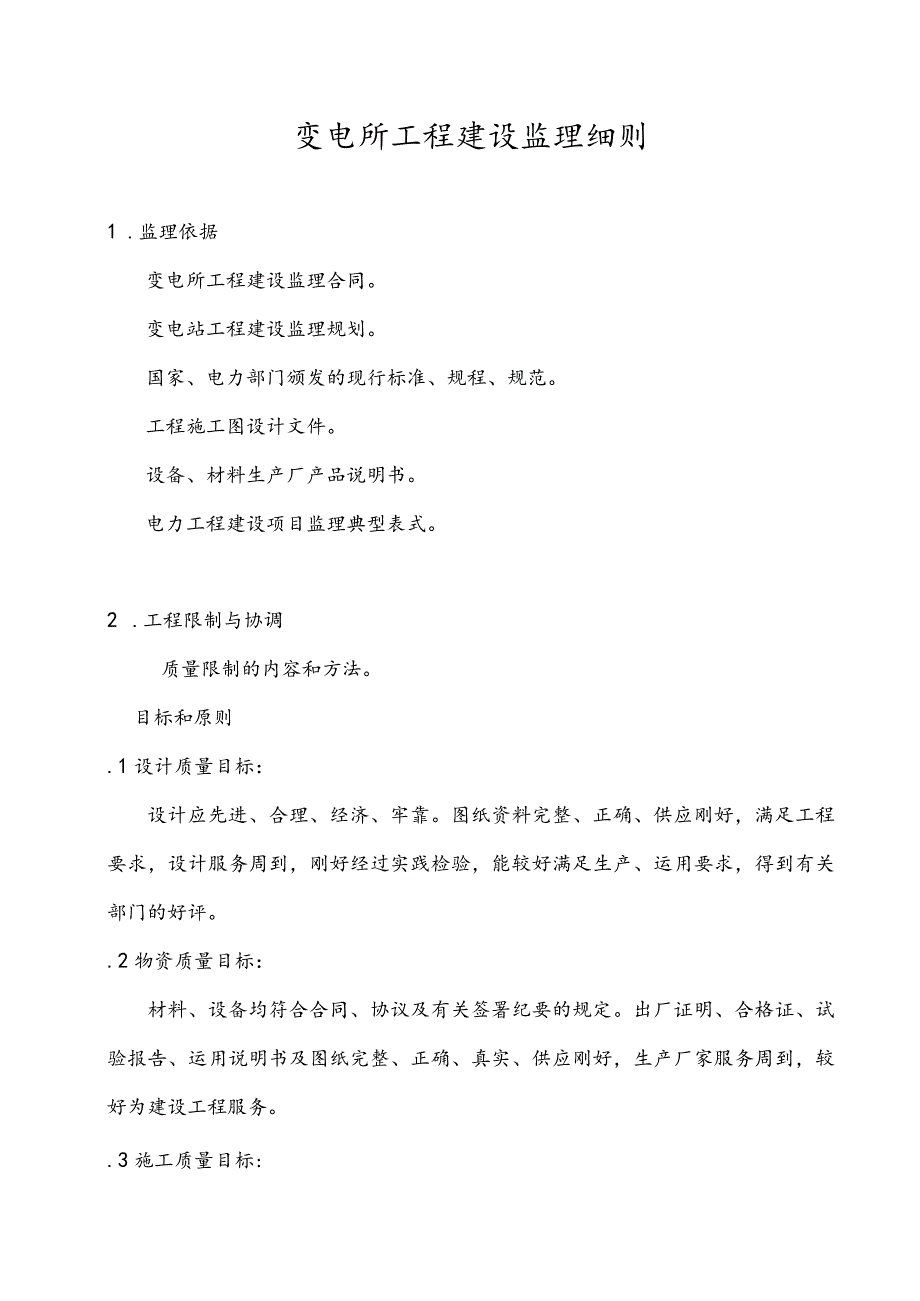

1、变电所工程建设监理细则1 .监理依据变电所工程建设监理合同。变电站工程建设监理规划。国家、电力部门颁发的现行标准、规程、规范。工程施工图设计文件。设备、材料生产厂产品说明书。电力工程建设项目监理典型表式。2 .工程限制与协调质量限制的内容和方法。目标和原则.1设计质量目标:设计应先进、合理、经济、牢靠。图纸资料完整、正确、供应刚好,满足工程要求,设计服务周到,刚好经过实践检验,能较好满足生产、运用要求,得到有关部门的好评。.2物资质量目标:材料、设备均符合合同、协议及有关签署纪要的规定。出厂证明、合格证、试验报告、运用说明书及图纸完整、正确、真实、供应刚好,生产厂家服务周到,较好为建设工程服务

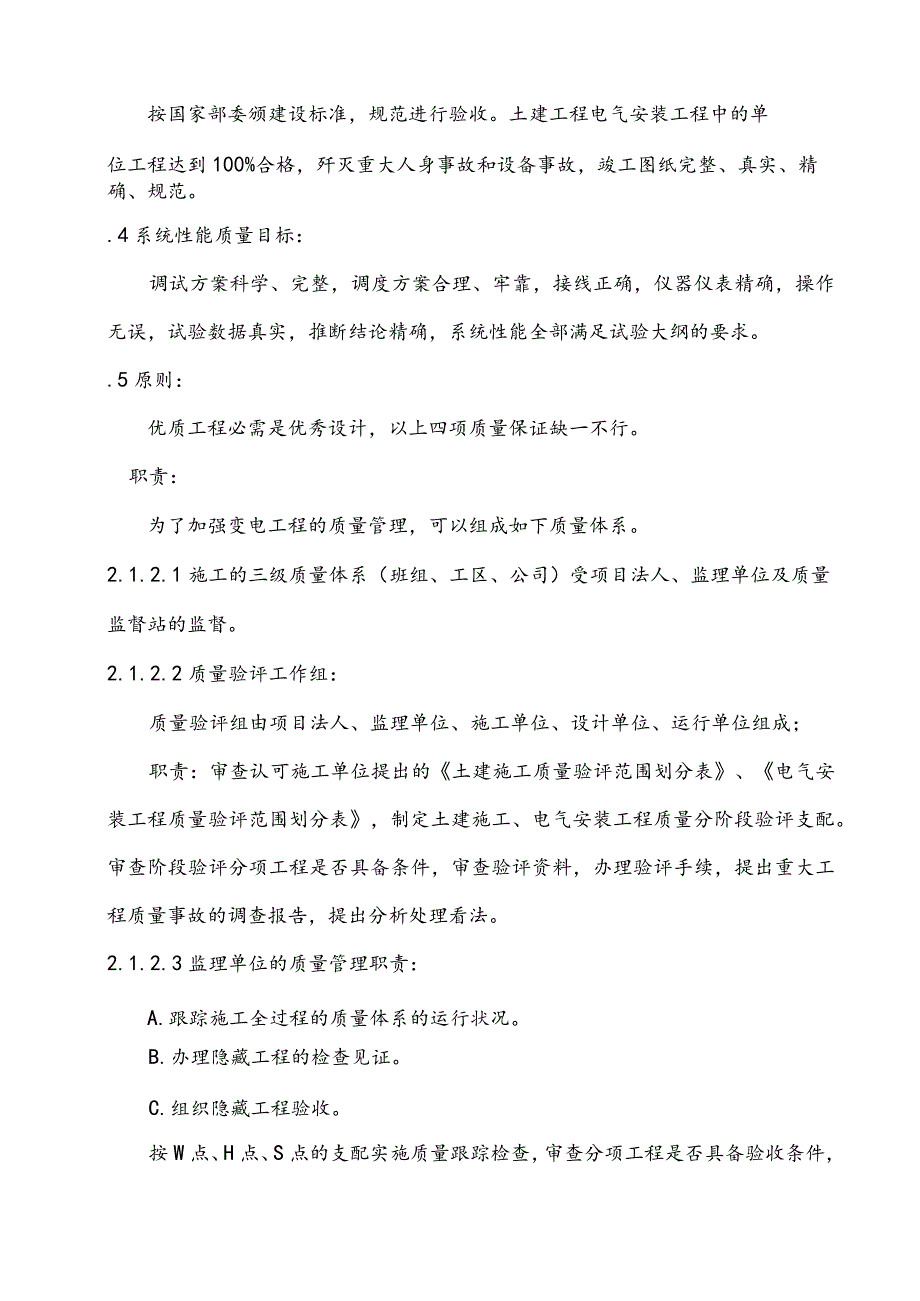

2、。.3施工质量目标:按国家部委颁建设标准,规范进行验收。土建工程电气安装工程中的单位工程达到100%合格,歼灭重大人身事故和设备事故,竣工图纸完整、真实、精确、规范。.4系统性能质量目标:调试方案科学、完整,调度方案合理、牢靠,接线正确,仪器仪表精确,操作无误,试验数据真实,推断结论精确,系统性能全部满足试验大纲的要求。.5原则:优质工程必需是优秀设计,以上四项质量保证缺一不行。职责:为了加强变电工程的质量管理,可以组成如下质量体系。2.1.2.1施工的三级质量体系(班组、工区、公司)受项目法人、监理单位及质量监督站的监督。2.1.2.2质量验评工作组:质量验评组由项目法人、监理单位、施工单位
3、、设计单位、运行单位组成;职责:审查认可施工单位提出的土建施工质量验评范围划分表、电气安装工程质量验评范围划分表,制定土建施工、电气安装工程质量分阶段验评支配。审查阶段验评分项工程是否具备条件,审查验评资料,办理验评手续,提出重大工程质量事故的调查报告,提出分析处理看法。2.1.2.3监理单位的质量管理职责:A.跟踪施工全过程的质量体系的运行状况。B.办理隐藏工程的检查见证。C.组织隐藏工程验收。按W点、H点、S点的支配实施质量跟踪检查,审查分项工程是否具备验收条件,适时主持阶段性验评,组织初步验收及预验收,依据预验收状况,向业主申报最终竣工验收参加最终质量验评,向启动委员会报告工程建设状况、

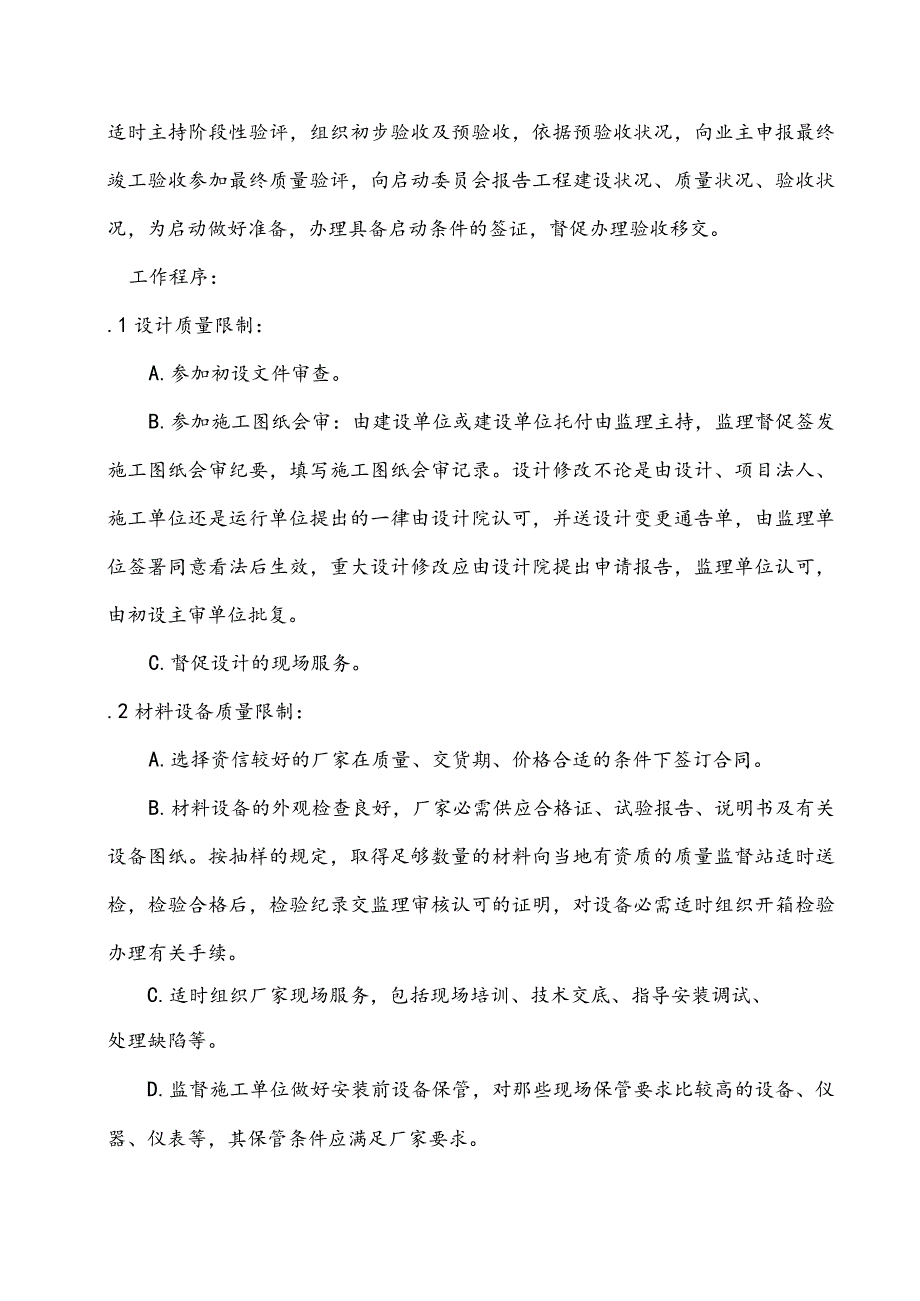

4、质量状况、验收状况,为启动做好准备,办理具备启动条件的签证,督促办理验收移交。工作程序:.1设计质量限制:A.参加初设文件审查。B.参加施工图纸会审:由建设单位或建设单位托付由监理主持,监理督促签发施工图纸会审纪要,填写施工图纸会审记录。设计修改不论是由设计、项目法人、施工单位还是运行单位提出的一律由设计院认可,并送设计变更通告单,由监理单位签署同意看法后生效,重大设计修改应由设计院提出申请报告,监理单位认可,由初设主审单位批复。C.督促设计的现场服务。.2材料设备质量限制:A.选择资信较好的厂家在质量、交货期、价格合适的条件下签订合同。B.材料设备的外观检查良好,厂家必需供应合格证、试验报告
5、、说明书及有关设备图纸。按抽样的规定,取得足够数量的材料向当地有资质的质量监督站适时送检,检验合格后,检验纪录交监理审核认可的证明,对设备必需适时组织开箱检验办理有关手续。C.适时组织厂家现场服务,包括现场培训、技术交底、指导安装调试、处理缺陷等。D.监督施工单位做好安装前设备保管,对那些现场保管要求比较高的设备、仪器、仪表等,其保管条件应满足厂家要求。.3施工的质量限制:A.施工单位的选择、资质审查。B.审查施工队伍的质量体系,监督其运行状况。C.协调质量监督站、运行单位、施工单位、设计单位的关系,使之成为一个完整的工程质量体系。.3.1土建工程的质量限制:A.组织设计,业主等单位检查隐藏工
6、程的施工状况,刚好办理验槽、验筋手续,适时组织设计院对大型地基层的检查,组织隐藏工程验收。B.验评工作可分以下三个阶段:a.基础工程完工,主体工程之前,其他建筑物主体工程构、支架基础,围墙基础,主变基础在条件成熟时,可以同时参加验评。b.主体工程完工,装饰工程前,其他建筑物主体工程构、支架组立,围墙本体工程可以同时参加验评。c.装饰工程完成,变电站投运前,其他建筑物装饰工程排水工程、道路、围墙、大门等一切未验评的分项工程可以参加验评。C.分项工程申报验评条件:申报前该分项工程已经过施工单位三级质检、评检,该工程已经完工,无明显缺陷,并资料齐全,由施工单位提出验评项目,分项工程由施工单位核定,分
7、部工程由监理核定,单位工程由质量监督站核定。D.审查材料出厂合格证、试验报告,包括钢材合格证、试验报告、焊接试验报告,水泥出厂合格证、试验报告,砖厂及精骨料出厂合格证、试验报告,防水材料出厂合格证、试验报告,构件出厂合格证,经试块试验报告,砂浆试压强度报告。E.审查施工记录包括:地基验槽记录、钢筋记录、地基加固记录、隐藏工程记录、结构吊装记录、蓄水池构筑灌水记录、沉降观测记录、排水系统灌水试验记录、给水、采暖及生活水系统试压记录、土壤试验、打(试)记录、钢筑硅压力管水压记录、空调调试记录、及测温记录等。.3.2电气安装工程质量限制:A.验评具备的条件:a.整体工程施工完毕,分项工程、分部工程和
