9-预应力锚索施工作业指导书详解.docx

《9-预应力锚索施工作业指导书详解.docx》由会员分享,可在线阅读,更多相关《9-预应力锚索施工作业指导书详解.docx(21页珍藏版)》请在优知文库上搜索。

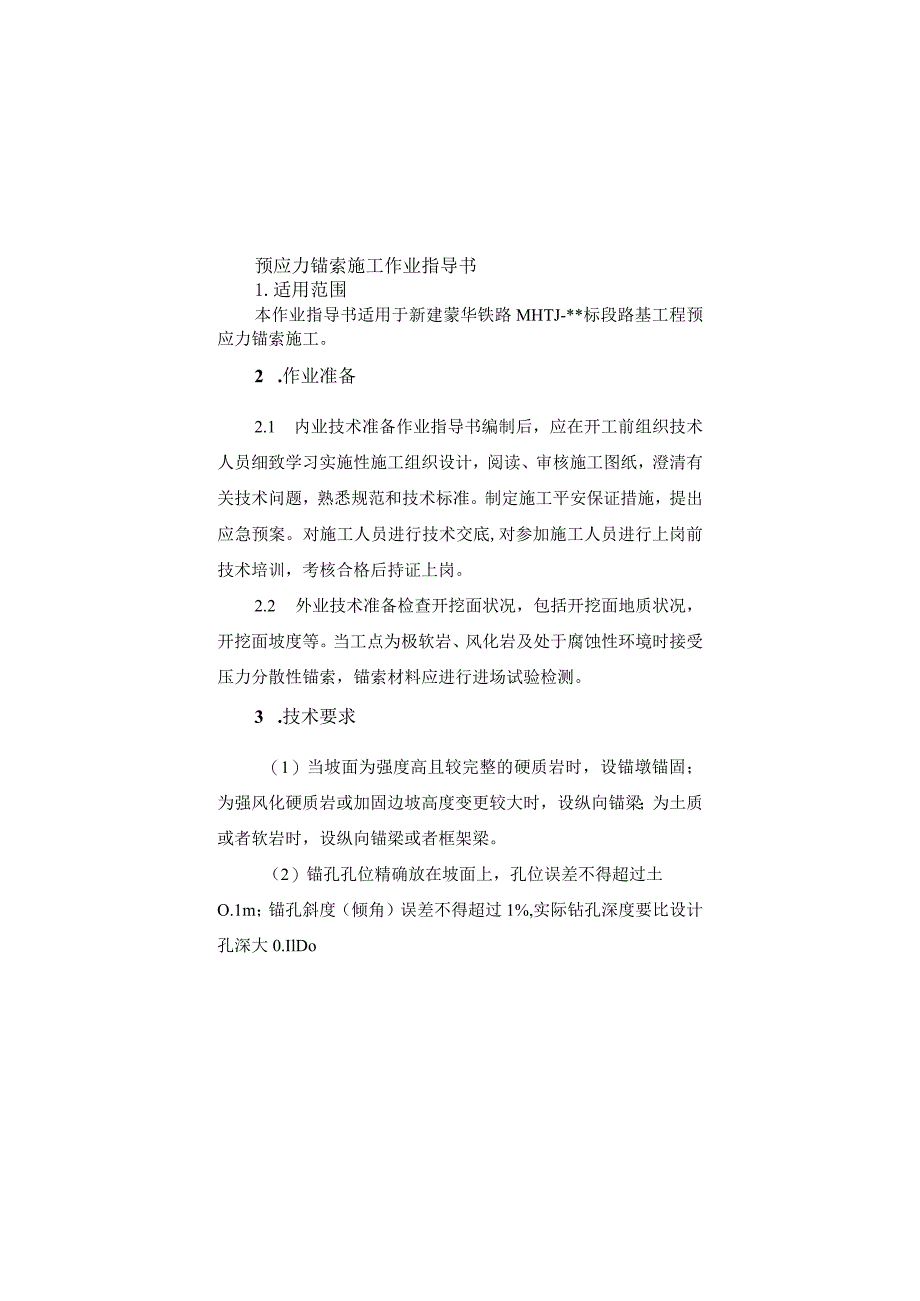

1、新建蒙西至华中铁路路基工程编号:*预应力锚索施工作业指导书单位:MHTJ-*标项目部编制:审核:批准:201*年*月*曰发布201*年*月*曰实施书目L适用范围12 .作业准备13 .技术要求15 .施工方法36 .劳动组织147 .材料要求148 .设备机具配置149 ,质量限制及检验1510 .平安及环保要求16预应力锚索施工作业指导书1.适用范围本作业指导书适用于新建蒙华铁路MHTJ-*标段路基工程预应力锚索施工。2 .作业准备2.1 内业技术准备作业指导书编制后,应在开工前组织技术人员细致学习实施性施工组织设计,阅读、审核施工图纸,澄清有关技术问题,熟悉规范和技术标准。制定施工平安保证
2、措施,提出应急预案。对施工人员进行技术交底,对参加施工人员进行上岗前技术培训,考核合格后持证上岗。2.2 外业技术准备检查开挖面状况,包括开挖面地质状况,开挖面坡度等。当工点为极软岩、风化岩及处于腐蚀性环境时接受压力分散性锚索,锚索材料应进行进场试验检测。3 .技术要求(1)当坡面为强度高且较完整的硬质岩时,设锚墩锚固;为强风化硬质岩或加固边坡高度变更较大时,设纵向锚梁;为土质或者软岩时,设纵向锚梁或者框架梁。(2)锚孔孔位精确放在坡面上,孔位误差不得超过土O.1m;锚孔斜度(倾角)误差不得超过1%,实际钻孔深度要比设计孔深大0.IlDo(3)钻孔必需接受风动钻进,钻孔完成后用高压风清孔,严禁
3、水冲钻进,严禁用高压水冲清孔。(4)锚孔直径Ilonlm(或13Omm),锚索接受n(n不小于3)高强度低松弛的预应力钢绞线(二15.24mm)制作o钢绞线长度为锚固段+自由段+1.5m外露张拉段。4.施工程序与工艺流程4.1 施工程序施工程序为:施工准备一测量放线一锚索施工一开挖框架槽一钢筋绑扎一模板安装一混凝土浇注一框架内客土植草。4 .2工艺流程原材料试验施工准备材料准备搭设脚手架钻孔高压清孔施工放样造孑L机具准备钢绞线检验卜料编索水泥浆试验基本试验工艺试验验收试验锚孔灌浆、取样框架结构施工张拉锁定封锚锁定后48h内发现 有明显库力松驰时. 进行秫偿张拉一长期监测装置安装锚具检验锚索进孔
4、5 .施工方法(1)施工准备施工前,先将路堑边坡挖至边坡平台处,按设计挖刷好边坡,形成工作面。运用测量仪器精确将孔位放出,并经检验合格后方可进行施工。施工前先将桩位引测到不易破坏的地方,做好护桩。依据所施放好的桩位,平整场地,并在边坡侧挖好截水沟。严格检查空压机、提升机的性能,提升所用钢丝绳断丝率不得超过5%,否则不得用于施工。严格按标准化工地的要求架设临时用电,做到“一机、一闸、一箱、一漏”。(2)锚索施工脚手架搭设脚手架钢管接受648*3.5钢管,钢管横向、纵向及竖直方向间距为1.5m。坡交第一根立杆顶入排水沟沟底,沿坡面的每根立杆及水平杆,都将其打入山坡土层或岩层内固定;顺坡面斜杆搭设三
5、层,在架体下部作为斜撑,斜撑撑在水平地面上。在施工作业层铺设脚手板,以便于放置钻孔机械及施工。脚手架搭设形式见图5-1.5-2o脚手架搭设要求:a.在脚手架搭设前,必需先放出锚孔和框格梁的位置,以防与脚手架发生冲突。b.脚手架所用钢管质量要好,无损坏和变形现象,上下对齐。C.高边坡工程,搭设施工平台接受竹跳板搭设,施工过程中留意平安、扣件间的螺丝松紧程度、竹跳板两端应坚实固定在脚手架上,禁止搭“瞎子跳、悬挑跳”。d.依据现场地形地质状况,接受人工对基地松动部分进行彻底清理并在地基上凿开凹困,确保施工脚手架基础稳固。e.脚手架及平台搭设要稳固,具有抗冲击力、振动实力。坡面清理a.边坡松散危石接受
6、人工清除,从上往下清除坡面杂物和松动岩石,凿掉小块松动、悬浮岩石,达到施工面平整。b.对大块岩石接受人工协作机械切割方法,化整为零,逐步清除。c.清除危石时在平台四周挂平安网,平台上铺设跳板,防止危石滚出施工现场,损坏机械设备和造成人员伤亡事故。锚索施工锚索结构图见图5-3,5-4)图5-3一次注浆锚索结构详图预应力锚索体由锚梁、自由段和锚固段三部分组成。接受压力分散型锚索,由三个单元锚索组成,每个单元锚索分别由n根(n不小于3)力15.24mm无粘结预应力钢绞线内锚于钢质承载体组成,钢绞线接受15.24mm高强度低松弛无粘结预应力钢绞线,钢绞线强度Rb=I860Mpa,张拉限制力为930MP
7、a,用OVMI5-X锚具锁定。锚索制作时,钢绞线的截取长度为锚固段+自由段+L5m外露张拉段。锚索自由段要涂强力防腐涂料,锚索束每隔1.0m用细铁丝绑扎,涂刷防锈油,每根钢绞线套一根62022mmPVC塑料爱惜管,两端1020cm范围内注满黄油,外绕工程胶布封闭固定。锚索每隔Lonl设一个扩张环,用厚度20mm的聚氯乙烯塑料板加工而成,锚固段每两个扩张环中间用细铁丝绑扎锚索。安装前,要确保每根钢绞线顺直,不扭不叉,排列匀整,除锈、除油污,对有死弯、机械损伤及锈坑的应剔出。钢绞线沿锚索体轴线方向每1.0-1.5m设置一架线环,保证锚索体爱惜层厚度不小于20mm。安装锚索体前再次细致核对锚孔编号,
- 配套讲稿:
如PPT文件的首页显示word图标,表示该PPT已包含配套word讲稿。双击word图标可打开word文档。
- 特殊限制:
部分文档作品中含有的国旗、国徽等图片,仅作为作品整体效果示例展示,禁止商用。设计者仅对作品中独创性部分享有著作权。
- 关 键 词:
- 预应力 施工 作业 指导书 详解
