1、大型桥梁盖梁支架施工方案第一章编制依据1.1 编制依据1. XX工程施工设计图、地勘报告、标准图集等文件。2 .上海市岩土地质研究院有限公司提供的详勘。3 .城市桥梁工程施工与质量验收规范(CJJ22008)4 .建筑地基基础工程施工质量验收规范(GB502022002)5 .混凝土结构工程施工质量验收规范(GB502042015)6 .混凝土结构工程施工规范(GB5066620U)7 .公路桥涵施工技术规范(JTG/TF5020U)8 .建筑结构荷载规范(GB50009-2012)9 .建筑施工模板安全技术规范(JGJ162-2008)10 .建质2009254号关于印发建设工程高大模板支撑
2、系统施工安全监督管理导则的通知、危险性较大的分部分项工程安全管理办法建质200987号文。第二章工程概况2.1 工程概况XX工程位于青浦区新城四站大型居住社区中部,为新建工程,工程主要施工内容包括道路、排水、桥梁等工程。2.2 桥梁结构形式概况1、上部结构XX主跨与设计道路中心线法线逆交14度。采用桥面连续,2、3、4跨设置一道伸缩缝,形成多跨简支桥面连续的结构体系。2.3 部结构桥梁下部结构采用桩柱式桥墩,后张法预应力混凝土倒T盖梁,采用柱式桥墩,主桥立柱尺寸l8m*L2m,引桥立柱尺寸1.2m*1.2m,四周均设圆角。承台厚度均为1.5m,顶面覆土一般为0.8m,下设100mm厚C15素混

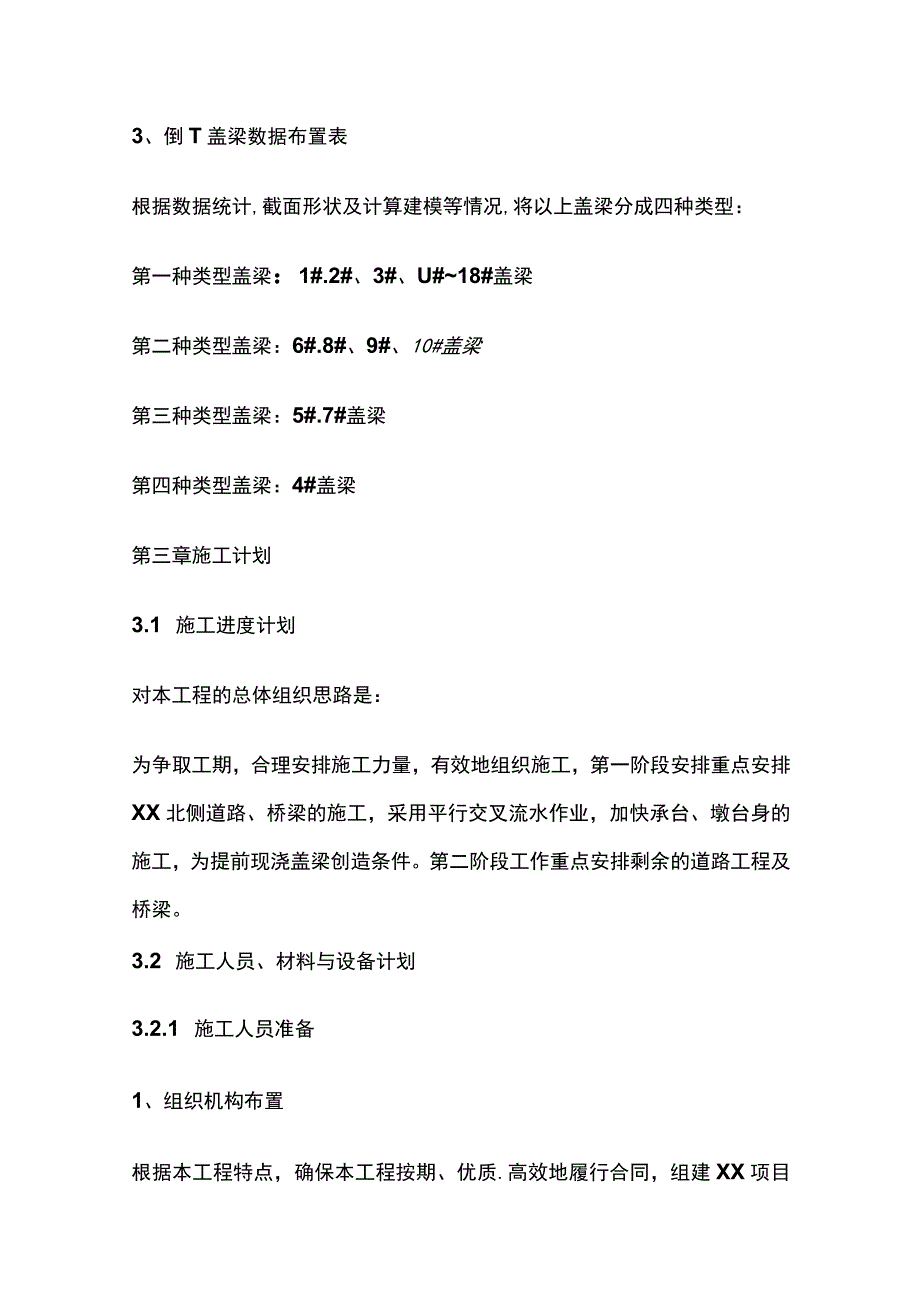

3、凝土垫层。桥台采用钢筋混凝土扶壁式桥台。下部桩基础均采用800钻孔灌注桩,桩长3334m,桩尖进入2层,桥台.桥墩采用B型主筋。盖梁正立面图倒T盖梁侧立面图3、倒T盖梁数据布置表根据数据统计,截面形状及计算建模等情况,将以上盖梁分成四种类型:第一种类型盖梁:1#.2#、3#、U#18#盖梁第二种类型盖梁:6#.8#、9#、10#盖梁第三种类型盖梁:5#.7#盖梁第四种类型盖梁:4#盖梁第三章施工计划3.1 施工进度计划对本工程的总体组织思路是:为争取工期,合理安排施工力量,有效地组织施工,第一阶段安排重点安排XX北侧道路、桥梁的施工,采用平行交叉流水作业,加快承台、墩台身的施工,为提前现浇盖梁
4、创造条件。第二阶段工作重点安排剩余的道路工程及桥梁。3.2 施工人员、材料与设备计划3.2.1 施工人员准备1、组织机构布置根据本工程特点,确保本工程按期、优质.高效地履行合同,组建XX项目部,全面负责组织.实施本合同段的施工。场地布置原则如下:1)、严格按照招标文件和设计图纸提供的施工条件和施工地点,因地制宜进行规划,合理安排施工场地和各种设施,满足各项目、各工序的衔接。2)、根据总体安排,施工临时用地以满足施工生产和现场管理办公为主,尽量减少临时用地和占用道路。3)、充分考虑市容和环境保护,尽量减少扰民,做到临时房屋及其他设施布置经济、合理.实用.安全。4)、施工设置布置满足生产规模和施工
5、工艺要求做到紧凑.美观.安全,并减少对周围环境和公共交通地点影响。5)、平面布置符合施工流程要求,尽量减少工序交叉,减少对专业工种和其他方面施工的干扰。6)、场地布置充分考虑文明施工的有关规定,着眼于创建文明工地目标,高起点,严要求。2.项目经理部驻地布置1).人员计划安排委托项目部并与业主.监理工程师.设计单位密切配合,搞好组织协调、组织保障等工作。并根据本工程的工程规模.工期要求,结合投入的机械配备情况,组建专业化施工队伍,实行平行流水作业,施工高峰期作业人员将达到约100人。3、劳动力计划根据本工程施工特点及工期要求,计划设1支桥梁综合施工队,并直接按照分项工程组织工班施工。施工队伍配设
6、施工队长各1名,技术员4名(施工、质检、测量.试验等),钢筋班组8人,木工班组8(包括架子工),混凝土班组8人,机械班组4人,辅助工作及普工6人,共计高峰期达47人。施工班组的主要责任和权利:施工班组按项目部编制的实施性施工组织设计负责实施,其实施过程由项目部负责指导.监督和检查。施工班组严格按照项目部制定的质量安全.工期等各项保证措施组织实施,项目部将经常检查各施工班组的落实情况,并确保各项措施的落实。3.2.1材料与设备计划1.本工程材料供应由项目材料组统一负责。材料、构配件的选用根据我公司历年来的使用情况和对生产供应厂家的评选结果综合考虑后将采取统一采购统一调运的原则进行,所有材料.构配
7、件的供应均应符合本工程的要求。2、本工程所用材料.采购件必须有出厂合格证和质量证明书,且钢筋、水泥.钢管等必须经抽样检测合格后方可使用。3、本工程对各种材料.成品、半成品供应进度安排是根据施工进度计划和现场施工实际情况确定的数量进行安排,组织材料来源确立加工、订货、运输.库存及分部周转用料,不因受材料控制而影响生产。第四章支模架搭设施工工艺技术4.1支模架搭设总体施工方案1、支架搭设参数如下:(1)支墩:采用单根377*10钢管,设置在钢筋混凝土承台上或经过处理的新浇筑的钢筋混凝土基础上。为了方便拆除支架,钢管柱底部50cm采用“沙漏”形式的结构。(2)纵梁:横梁采用双排600200ll17m
