路基填挖方冬季施工措施.docx
《路基填挖方冬季施工措施.docx》由会员分享,可在线阅读,更多相关《路基填挖方冬季施工措施.docx(2页珍藏版)》请在优知文库上搜索。

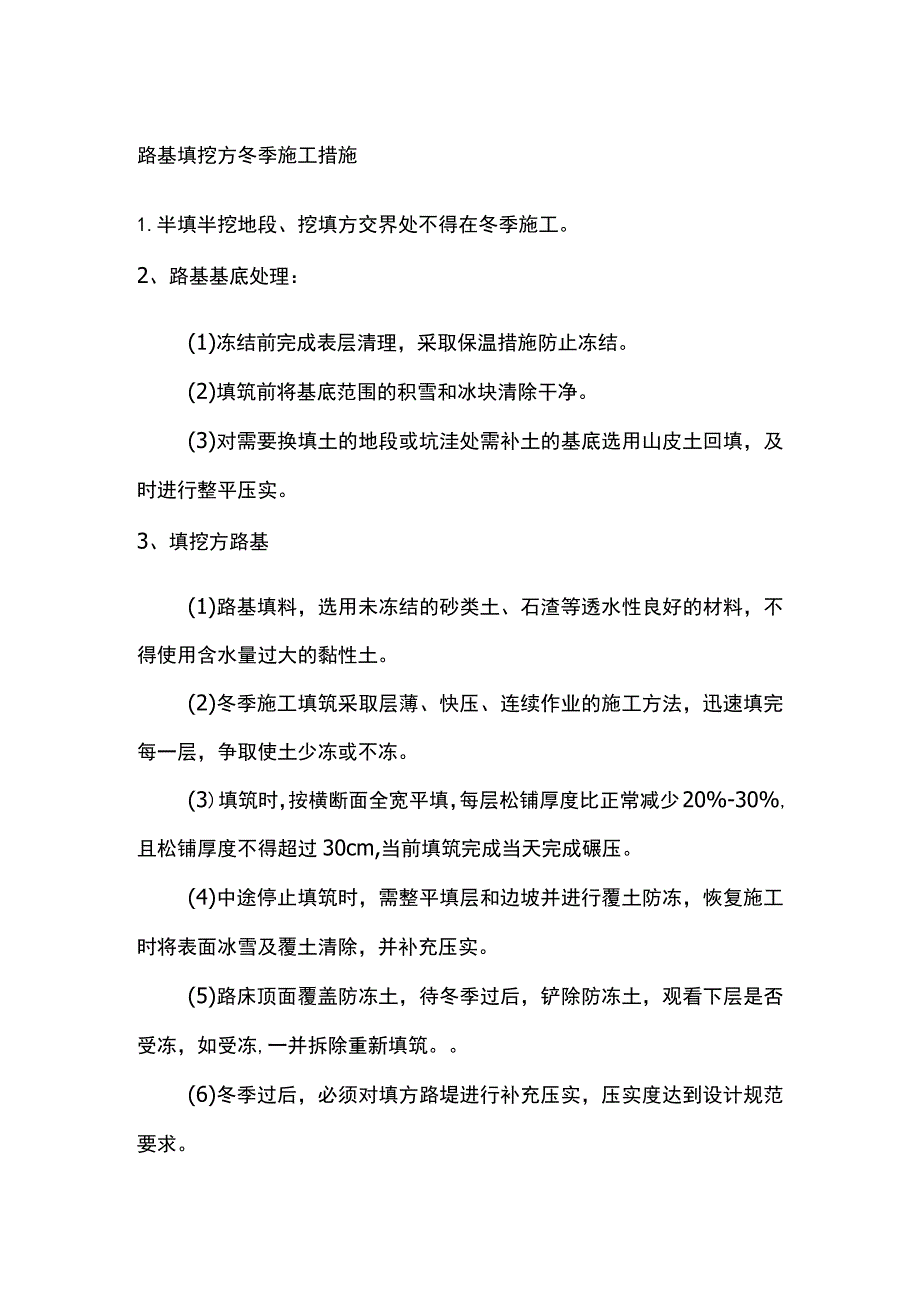

路基填挖方冬季施工措施1.半填半挖地段、挖填方交界处不得在冬季施工。2、路基基底处理:(1)冻结前完成表层清理,采取保温措施防止冻结。(2)填筑前将基底范围的积雪和冰块清除干净。(3)对需要换填土的地段或坑洼处需补土的基底选用山皮土回填,及时进行整平压实。3、填挖方路基(1)路基填料,选用未冻结的砂类土、石渣等透水性良好的材料,不得使用含水量过大的黏性土。(2)冬季施工填筑采取层薄、快压、连续作业的施工方法,迅速填完每一层,争取使土少冻或不冻。(3)填筑时,按横断面全宽平填,每层松铺厚度比正常减少20%-30%,且松铺厚度不得超过30cm,当前填筑完成当天完成碾压。(4)中途停止填筑时,需整平填层和边坡并进行覆土防冻,恢复施工时将表面冰雪及覆土清除,并补充压实。(5)路床顶面覆盖防冻土,待冬季过后,铲除防冻土,观看下层是否受冻,如受冻,一并拆除重新填筑。(6)冬季过后,必须对填方路堤进行补充压实,压实度达到设计规范要求。(7)挖方边坡不得一次挖到基底,需预留30cm厚的覆盖层,待冬季过后,再修整到基底。
- 配套讲稿:
如PPT文件的首页显示word图标,表示该PPT已包含配套word讲稿。双击word图标可打开word文档。
- 特殊限制:
部分文档作品中含有的国旗、国徽等图片,仅作为作品整体效果示例展示,禁止商用。设计者仅对作品中独创性部分享有著作权。
- 关 键 词:
- 路基 挖方 冬季 施工 措施
