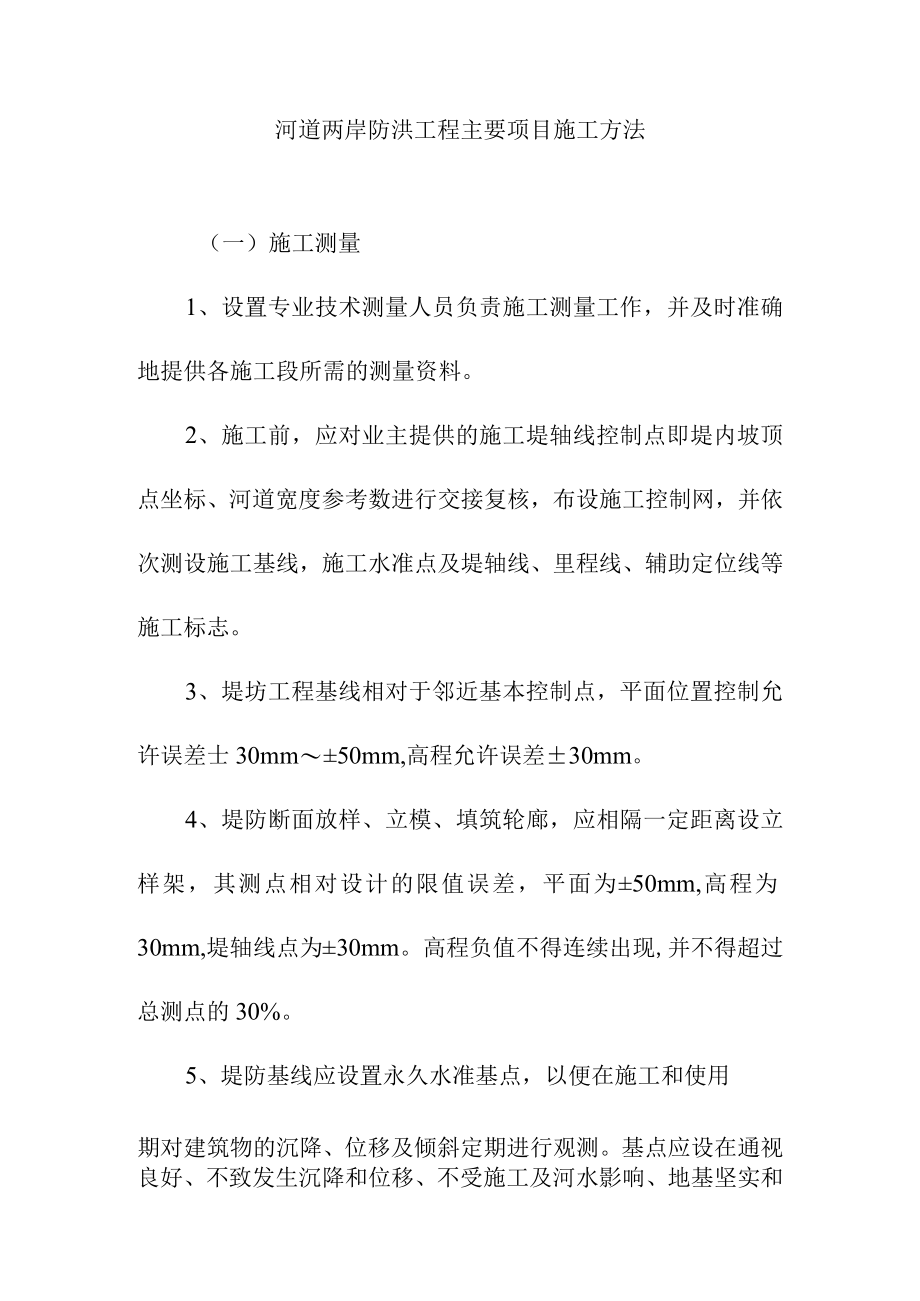

1、河道两岸防洪工程主要项目施工方法(一)施工测量1、设置专业技术测量人员负责施工测量工作,并及时准确地提供各施工段所需的测量资料。2、施工前,应对业主提供的施工堤轴线控制点即堤内坡顶点坐标、河道宽度参考数进行交接复核,布设施工控制网,并依次测设施工基线,施工水准点及堤轴线、里程线、辅助定位线等施工标志。3、堤坊工程基线相对于邻近基本控制点,平面位置控制允许误差士30mm50mm,高程允许误差30mm。4、堤防断面放样、立模、填筑轮廊,应相隔一定距离设立样架,其测点相对设计的限值误差,平面为50mm,高程为30mm,堤轴线点为30mm。高程负值不得连续出现,并不得超过总测点的30%。5、堤防基线应

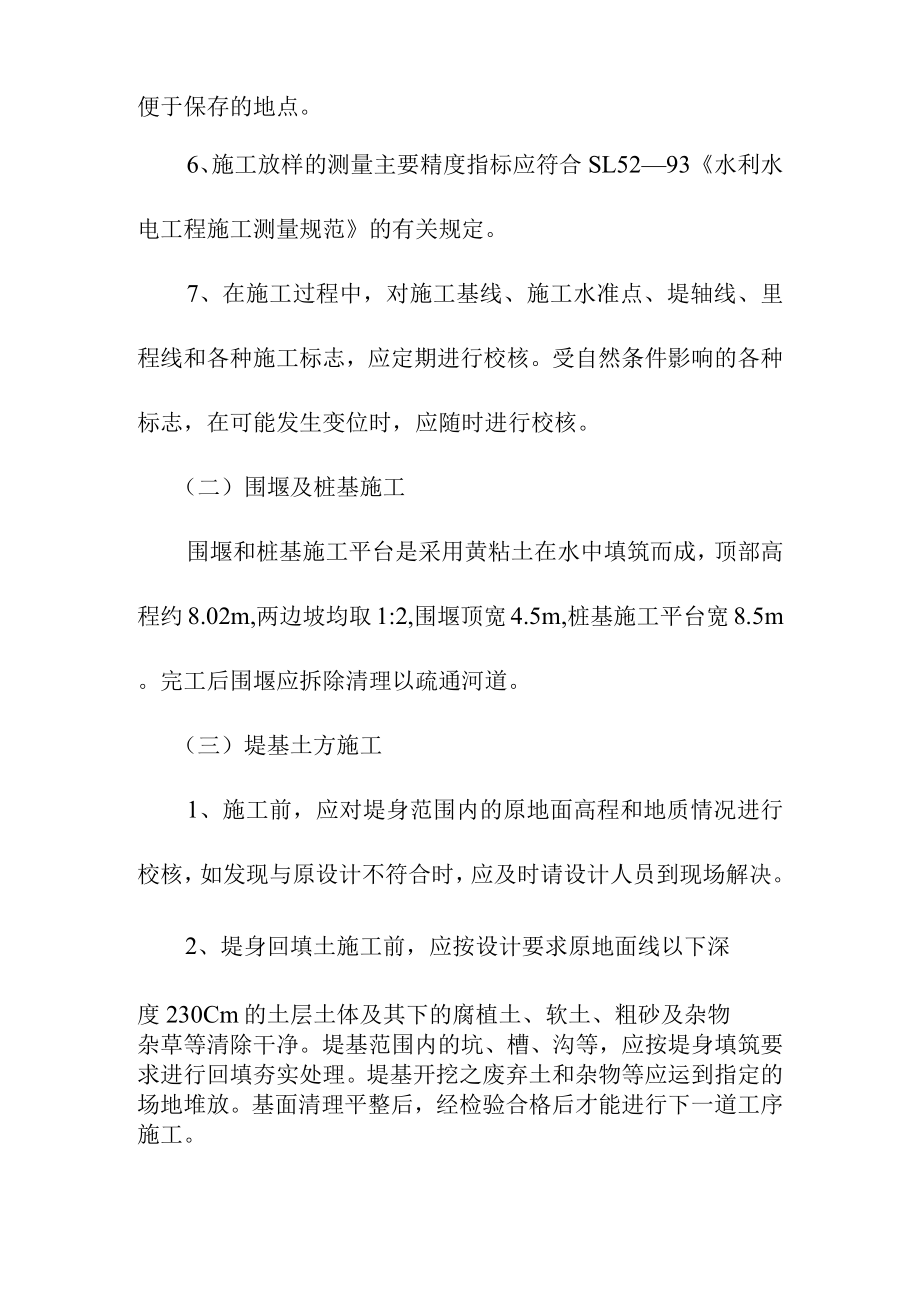

2、设置永久水准基点,以便在施工和使用期对建筑物的沉降、位移及倾斜定期进行观测。基点应设在通视良好、不致发生沉降和位移、不受施工及河水影响、地基坚实和便于保存的地点。6、施工放样的测量主要精度指标应符合SL5293水利水电工程施工测量规范的有关规定。7、在施工过程中,对施工基线、施工水准点、堤轴线、里程线和各种施工标志,应定期进行校核。受自然条件影响的各种标志,在可能发生变位时,应随时进行校核。(二)围堰及桩基施工围堰和桩基施工平台是采用黄粘土在水中填筑而成,顶部高程约8.02m,两边坡均取1:2,围堰顶宽4.5m,桩基施工平台宽8.5m。完工后围堰应拆除清理以疏通河道。(三)堤基土方施工1、施工

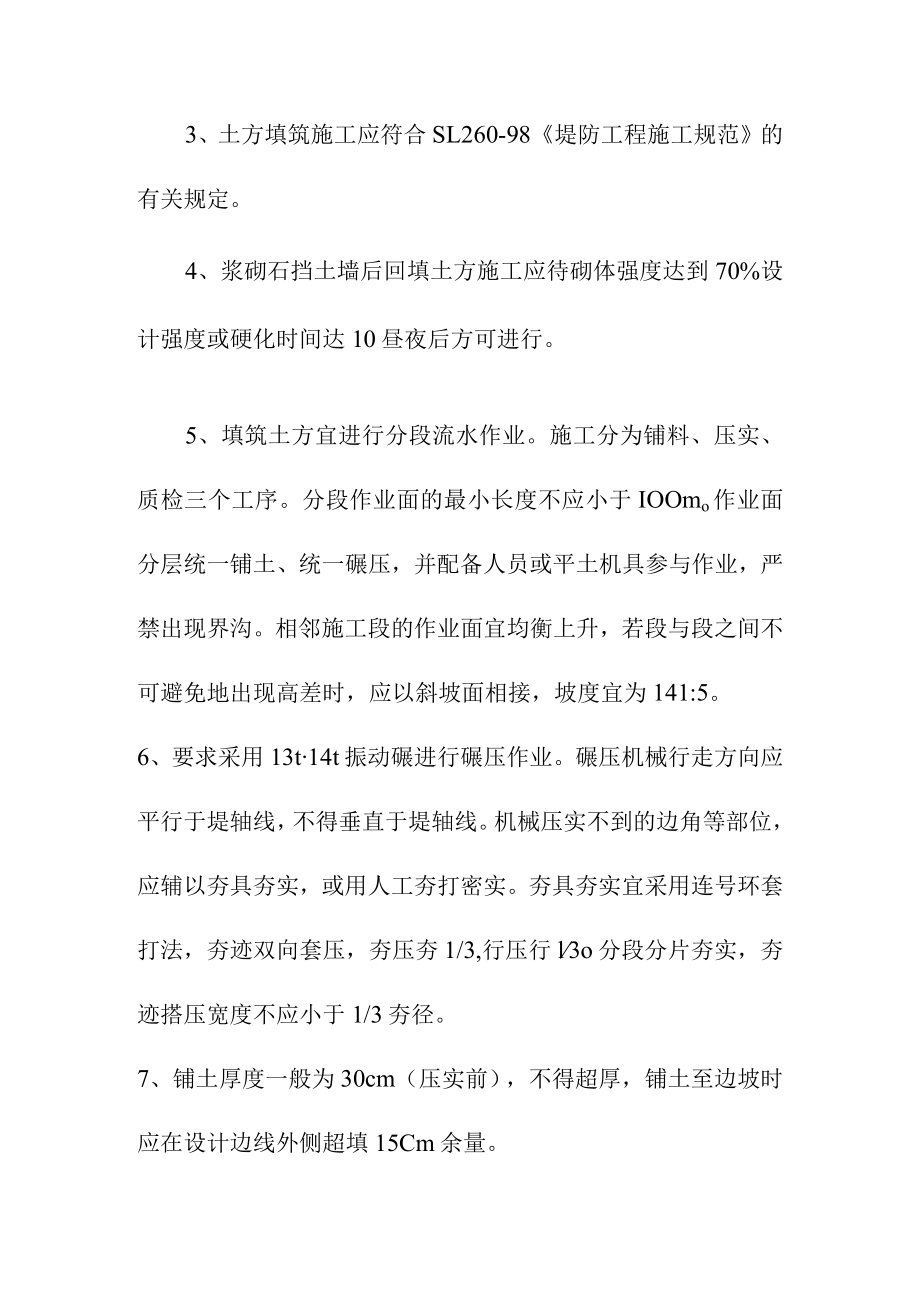

3、前,应对堤身范围内的原地面高程和地质情况进行校核,如发现与原设计不符合时,应及时请设计人员到现场解决。2、堤身回填土施工前,应按设计要求原地面线以下深度230Cm的土层土体及其下的腐植土、软土、粗砂及杂物杂草等清除干净。堤基范围内的坑、槽、沟等,应按堤身填筑要求进行回填夯实处理。堤基开挖之废弃土和杂物等应运到指定的场地堆放。基面清理平整后,经检验合格后才能进行下一道工序施工。3、土方填筑施工应符合SL260-98堤防工程施工规范的有关规定。4、浆砌石挡土墙后回填土方施工应待砌体强度达到70%设计强度或硬化时间达10昼夜后方可进行。5、填筑土方宜进行分段流水作业。施工分为铺料、压实、质检三个工序
4、。分段作业面的最小长度不应小于IOOmo作业面分层统一铺土、统一碾压,并配备人员或平土机具参与作业,严禁出现界沟。相邻施工段的作业面宜均衡上升,若段与段之间不可避免地出现高差时,应以斜坡面相接,坡度宜为141:5。6、要求采用13t14t振动碾进行碾压作业。碾压机械行走方向应平行于堤轴线,不得垂直于堤轴线。机械压实不到的边角等部位,应辅以夯具夯实,或用人工夯打密实。夯具夯实宜采用连号环套打法,夯迹双向套压,夯压夯1/3,行压行l3o分段分片夯实,夯迹搭压宽度不应小于1/3夯径。7、铺土厚度一般为30cm(压实前),不得超厚,铺土至边坡时应在设计边线外侧超填15Cm余量。8、涵管或其它建筑物顶部
5、以上及两侧Im范围内的填土必须采用小型机具压实,并保持均衡上升。9、要求土方填筑压实度0.9,设计于密度L39gCm3。施工前应进行碾压试验。(四)水泥土搅拌桩施工本工程水泥土搅拌桩采用粉喷桩(特别要求者除外),并采用深层搅拌法施工。1、一般规定深层搅拌法施工的场地应事先平整,清除桩位处地上、地下一切障碍物(包括大块石、树根和生活垃圾等)。场地低洼时应回填粘性土料,不得回填杂质土。基础(桩台)底面以上宜预留500mm厚的土层,搅拌桩施工到地面,开挖基坑时,应将上部质量较差桩段挖法。桩顶5cm长度必须镶嵌于挡墙碎基础(桩台)中,桩底进入持力层不小于LOm。桩实长按图纸所示。施工过程中,当搅拌机械
6、进入预计深度后其电流表中电流值突然增大且具有持续性,即可断定桩体已进入持力层。若持力层实际埋藏深度与设计情况不符,经确认后应加长(或缩短)桩长与之适应。设计要求水泥土搅拌桩的复合地基承载力设计值的140kpa,施工前应进行试验,用以复核。2、施工工序(1)深层搅拌机械的就位;(2)预搅下沉;(3)喷浆搅拌提升;(4)重复搅拌下沉;(5)重复搅拌提供直至孔口;(6)关闭搅拌机械。3、有关要求(1)施工前应标定深层搅拌机械的灰浆泵输浆量、灰浆经输浆管到达搅拌机喷浆口的时间和起吊设备提升速度等施工参数,并根据设计要求通过成桩试验,确定搅拌桩的配比和施工工艺。(2)施工使用的固化剂和外掺剂必须通过加固
7、土室内试验方能使用。固化剂浆液应严格按预定的配比拌制。制备好的浆液不得离析,泵送必须连续,拌制浆液的罐数、固化剂与外掺剂的用量以及泵送浆液的时间等应有专人记录。(3)应保证起吊设备的平整度和导向架的垂直度,搅拌桩的垂直度偏差不得超过1.5%,桩位偏差不得大于50mmo(4)搅拌机预搅下沉时不宜冲水,当遇到较硬土层下沉太慢时,方可适量冲水,但应考虑冲水成桩对桩身强度的影响。(5)搅拌机喷浆提升的速度和次数必须符合施工工艺的要求。为提高成桩的质量,要求注意搅拌机的操作速度,一般以一档钻迸为宜。在操作过程中,应有专人记录搅拌机每米下沉或提升的时间,深度记录误差不得大于50mm,时间记录误差不得大于5
