某市政工程路灯建设施工方案.docx
《某市政工程路灯建设施工方案.docx》由会员分享,可在线阅读,更多相关《某市政工程路灯建设施工方案.docx(12页珍藏版)》请在优知文库上搜索。

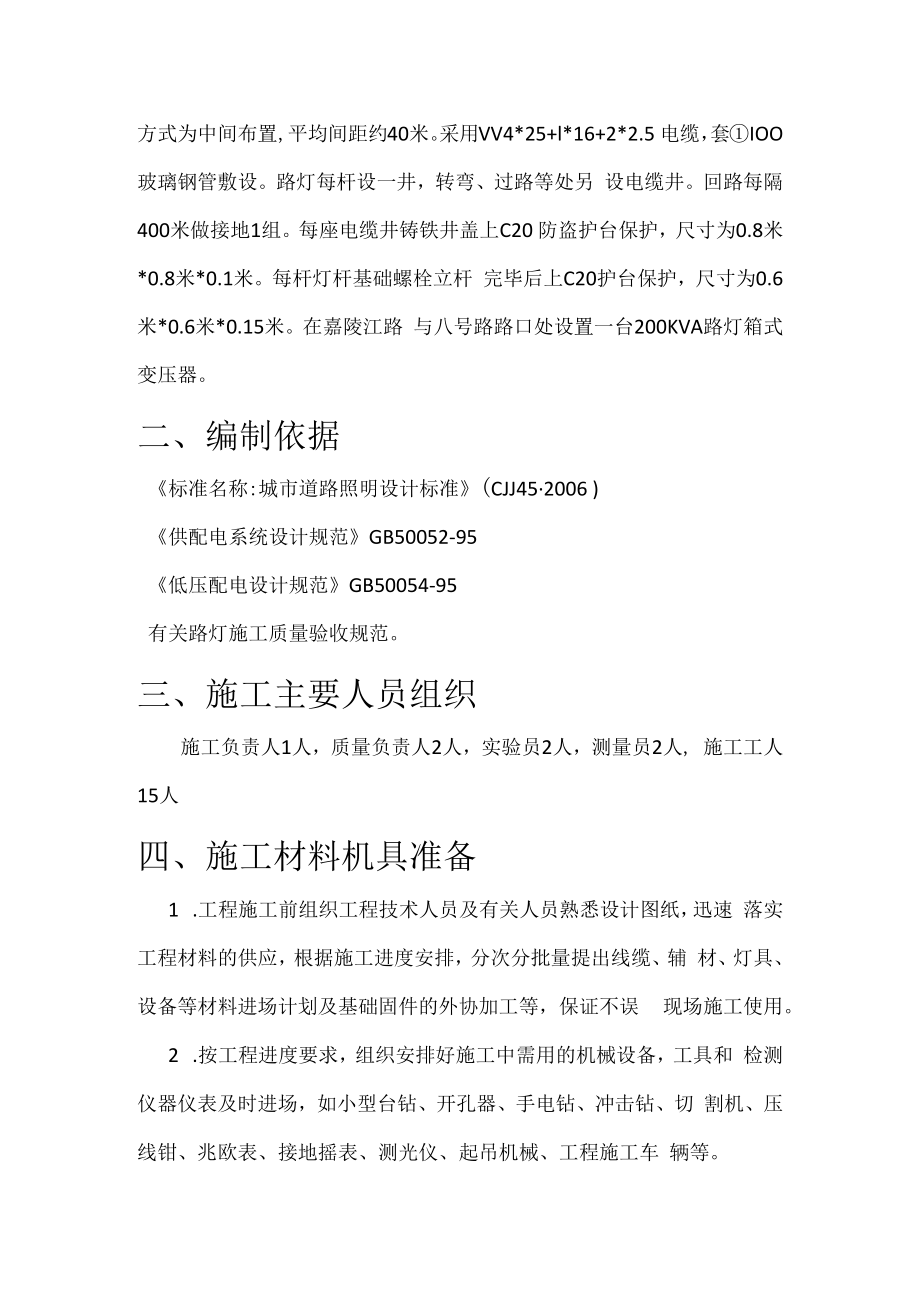

1、某市政工程路灯建设施工方案编制:审核:审批:202X年XX月目录一、工程概况3二、编制依据3三、施工主要人员组织3四、施工材料机具准备3五、主要工序及施工方案41、测量、定灯位42、挖沟43、埋管44、浇注路灯基础55、敷设电缆,安装室外路灯控制柜66、路灯安装7六、质量保证措施81、.5 11 I 82、质量保证体系83、冬季施工质量保证措施10七、安全保证措施101、安全管理目标102、建立安全保证体系103、安全生产管理制度104、施工用电管理 施工用电安全措施11八、保证工期及文明施工管理措施121、工期保证措施122、文明施工管理措施12一、工程概况路灯29座,路灯检查井29座,箱变
2、1座。路灯采用12米高灯 杆,布置方式为中间布置,平均间距约40米。采用VV4*25+l*16+2*2.5 电缆,套IOO玻璃钢管敷设。路灯每杆设一井,转弯、过路等处另 设电缆井。回路每隔400米做接地1组。每座电缆井铸铁井盖上C20 防盗护台保护,尺寸为0.8米*0.8米*0.1米。每杆灯杆基础螺栓立杆 完毕后上C20护台保护,尺寸为0.6米*0.6米*0.15米。在嘉陵江路 与八号路路口处设置一台200KVA路灯箱式变压器。二、编制依据标准名称:城市道路照明设计标准(CJJ452006 )供配电系统设计规范GB50052-95低压配电设计规范GB50054-95有关路灯施工质量验收规范。三
3、、施工主要人员组织施工负责人1人,质量负责人2人,实验员2人,测量员2人, 施工工人15人四、施工材料机具准备1 .工程施工前组织工程技术人员及有关人员熟悉设计图纸,迅速 落实工程材料的供应,根据施工进度安排,分次分批量提出线缆、辅 材、灯具、设备等材料进场计划及基础固件的外协加工等,保证不误 现场施工使用。2 .按工程进度要求,组织安排好施工中需用的机械设备,工具和 检测仪器仪表及时进场,如小型台钻、开孔器、手电钻、冲击钻、切 割机、压线钳、兆欧表、接地摇表、测光仪、起吊机械、工程施工车 辆等。五、主要工序及施工方案施工中采用以下流程:测量、定灯位一挖沟一埋管一浇注路灯 基础一敷设电缆一安装
4、路灯控制柜一绝缘测试一路灯安装一实验、 调试一自检一竣工验收1、测量、定灯位开工前,我项目部将交接测量控制点,施工方将测的桩位、点线、 标高加以确定并保护好,并尽快进行施工放样测量。按照施工图及现 场情况,以设计灯位间距为基准确定路灯安装位置。路灯高程与路缘 石顶面平齐。2、挖沟开挖前,测量先放出开挖中线,并用白灰洒出中心线。开挖时 应有测量配合指导,切勿超挖、欠挖。开挖后经自检合格,报监理工 程师验收后进入下道工序施工。根据现场实际地质条件,按照施工 图纸开挖路灯基础及电缆管预埋沟。开挖土方时采用人工配合挖机施 工,沟槽开挖至最后20cm时采用人工开挖。并进行基底的整平处 理。路灯基础采用人
5、工夯实。3、埋管按照施工图纸预埋相应的电缆管,下管前进行外观检查,如发现 裂缝、弯瘪等缺陷,应进行更换后方可下管。4、浇注路灯基础按照图纸尺寸要求进行模板支设,模板采用木模,支设完毕进行 钢筋安装及预埋件、穿线管的埋设,模板、钢筋及预埋件安装完毕经 自检合格,报监理工程师验收后进入下道工序施工。(1)钢筋、预埋件的安装a.根据规范要求安装钢筋:骨架尺寸、间距、垂直度、保护层设置、 预埋件位置及加固等严格执行验收规范标准。地脚螺栓外露螺丝, 涂机油后用防水胶布包裹,防止混凝土污损螺丝。b.敷接地线(接地极)根据设计要求的数量,材料规格进行加工。 接地极应采用2.25米的钢钎,并于基础笼做可靠焊接
6、c.接地极连接完毕后,应及时请质检部门进行隐检,接地极材质、 位置、焊接质量,接地体(线)的截面规格等均应符合设计及施工验 收规范要求,经检验合格后,方可进行进行下道工序。d.穿电缆预埋管采用镀锌钢管,根据设计要求的规格,长度,形状 定做,在混凝土浇注前,固定在钢筋骨架上。两端口用塑料布或 胶带封好,避免浇注过程中混凝土进入钢管内部,穿电缆线时划 伤电缆。(2)模板安装模板采用木模或组合钢模,几何尺寸不得小于设计值,加固须满 足刚度、稳定性要求,确保浇注混凝土时模板不跑模、胀模。(3)混凝土浇筑磴浇注时应对称、分层进行,每层厚度控制在25-30cm,采用插 入式振捣器施工,震捣时边振捣边检查预
7、埋件及钢筋、模板位置,发 现移位随时纠正,浇筑完毕再对预埋件(如固定地脚螺栓)再次进行 校核,确保埋设位置符合规范及设计要求。掌握混凝土的初凝时间, 确保混凝土层面衔接质量,实现中间吊模的浇注时不翻浆而且能加高 混凝土。在碎强度达到2.5MPa时才可拆模。洒水养生时应用细水均 匀浇养,或采用聚酯薄膜保湿、保温养生7do冬季施工时要加盖30cm 保护士,防止混凝土受冻开裂。(4)基础回填待基础混凝土达到设计强度达75%以上时方可进行。确保不碰坏 基础成品,力求对称、分层回填,采用手夯夯实。5、敷设电缆,安装室外路灯控制柜(1)本照明设施工程中路灯电缆采用VV4*25+l*16+2*2. 5型 号
