XX县交通运输局公路工程建设项目变更管理审批流程.docx
《XX县交通运输局公路工程建设项目变更管理审批流程.docx》由会员分享,可在线阅读,更多相关《XX县交通运输局公路工程建设项目变更管理审批流程.docx(3页珍藏版)》请在优知文库上搜索。

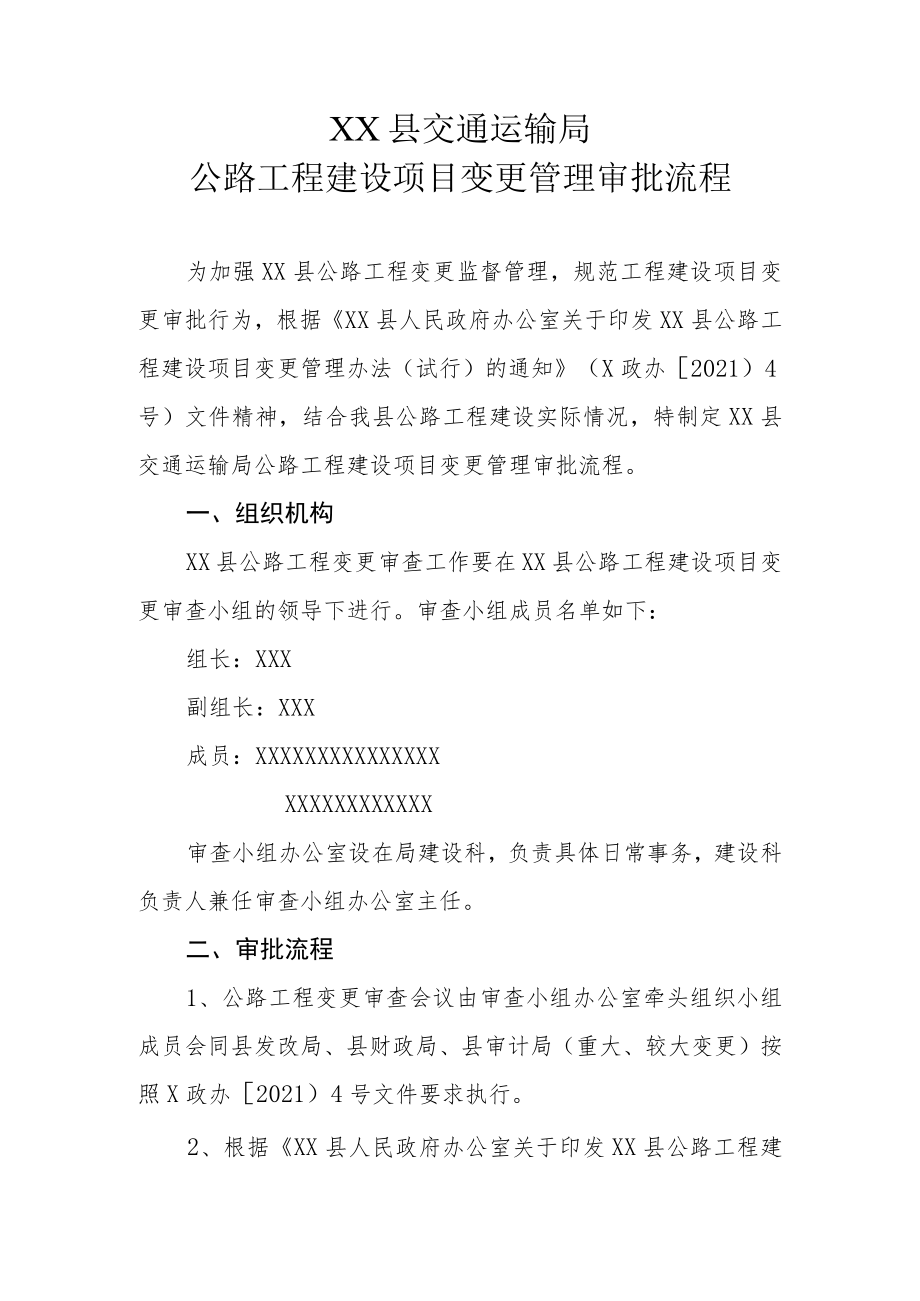

1、XX县交通运输局公路工程建设项目变更管理审批流程为加强XX县公路工程变更监督管理,规范工程建设项目变更审批行为,根据XX县人民政府办公室关于印发XX县公路工程建设项目变更管理办法(试行)的通知(X政办2021)4号)文件精神,结合我县公路工程建设实际情况,特制定XX县交通运输局公路工程建设项目变更管理审批流程。一、组织机构XX县公路工程变更审查工作要在XX县公路工程建设项目变更审查小组的领导下进行。审查小组成员名单如下:组长:XXX副组长:XXX成员:XXXXXXXXXXXXXXXXXXXXXXXXXXX审查小组办公室设在局建设科,负责具体日常事务,建设科负责人兼任审查小组办公室主任。二、审批

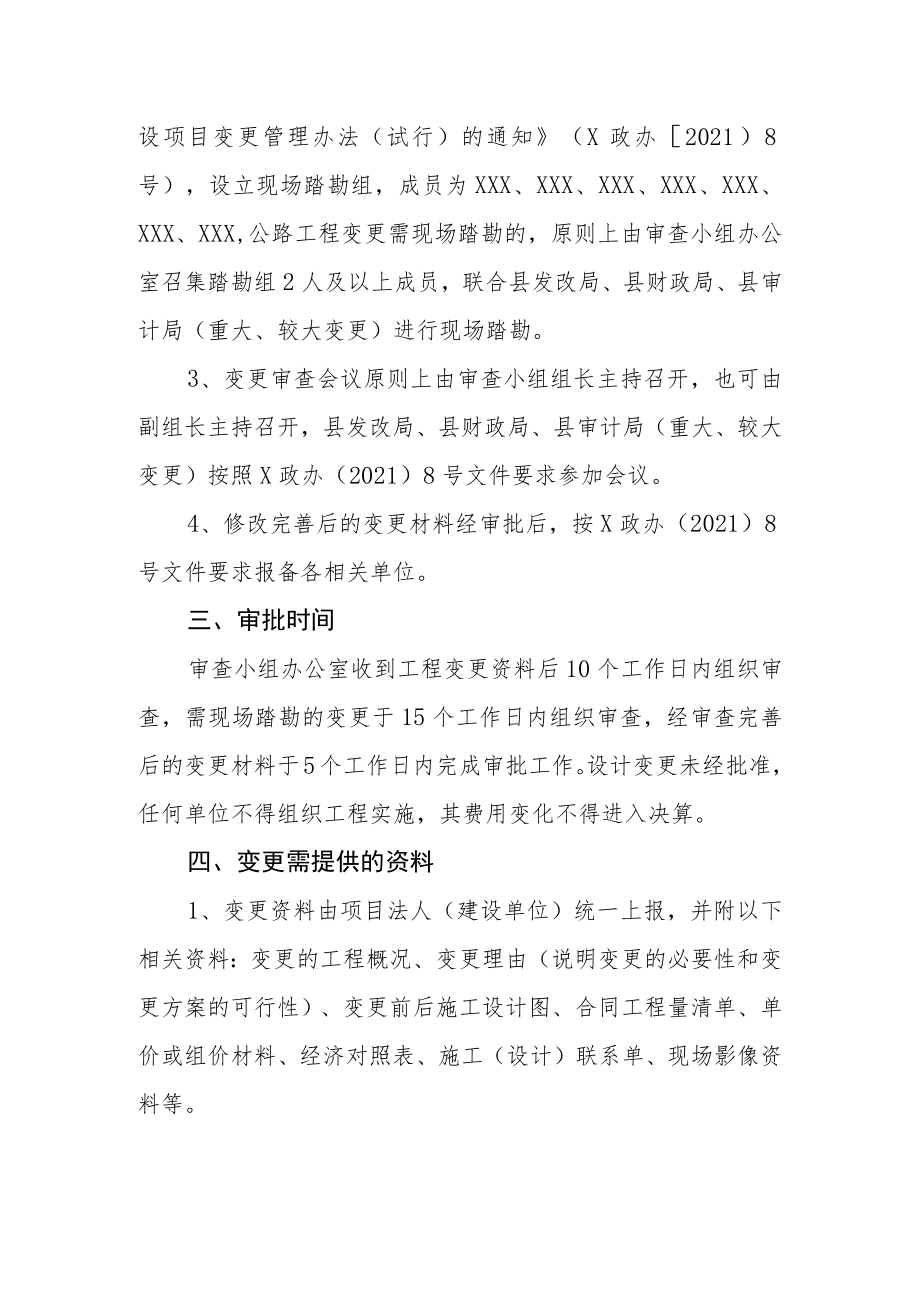

2、流程1、公路工程变更审查会议由审查小组办公室牵头组织小组成员会同县发改局、县财政局、县审计局(重大、较大变更)按照X政办2021)4号文件要求执行。2、根据XX县人民政府办公室关于印发XX县公路工程建设项目变更管理办法(试行)的通知(X政办2021)8号),设立现场踏勘组,成员为XXX、XXX、XXX、XXX、XXX、XXX、XXX,公路工程变更需现场踏勘的,原则上由审查小组办公室召集踏勘组2人及以上成员,联合县发改局、县财政局、县审计局(重大、较大变更)进行现场踏勘。3、变更审查会议原则上由审查小组组长主持召开,也可由副组长主持召开,县发改局、县财政局、县审计局(重大、较大变更)按照X政办(

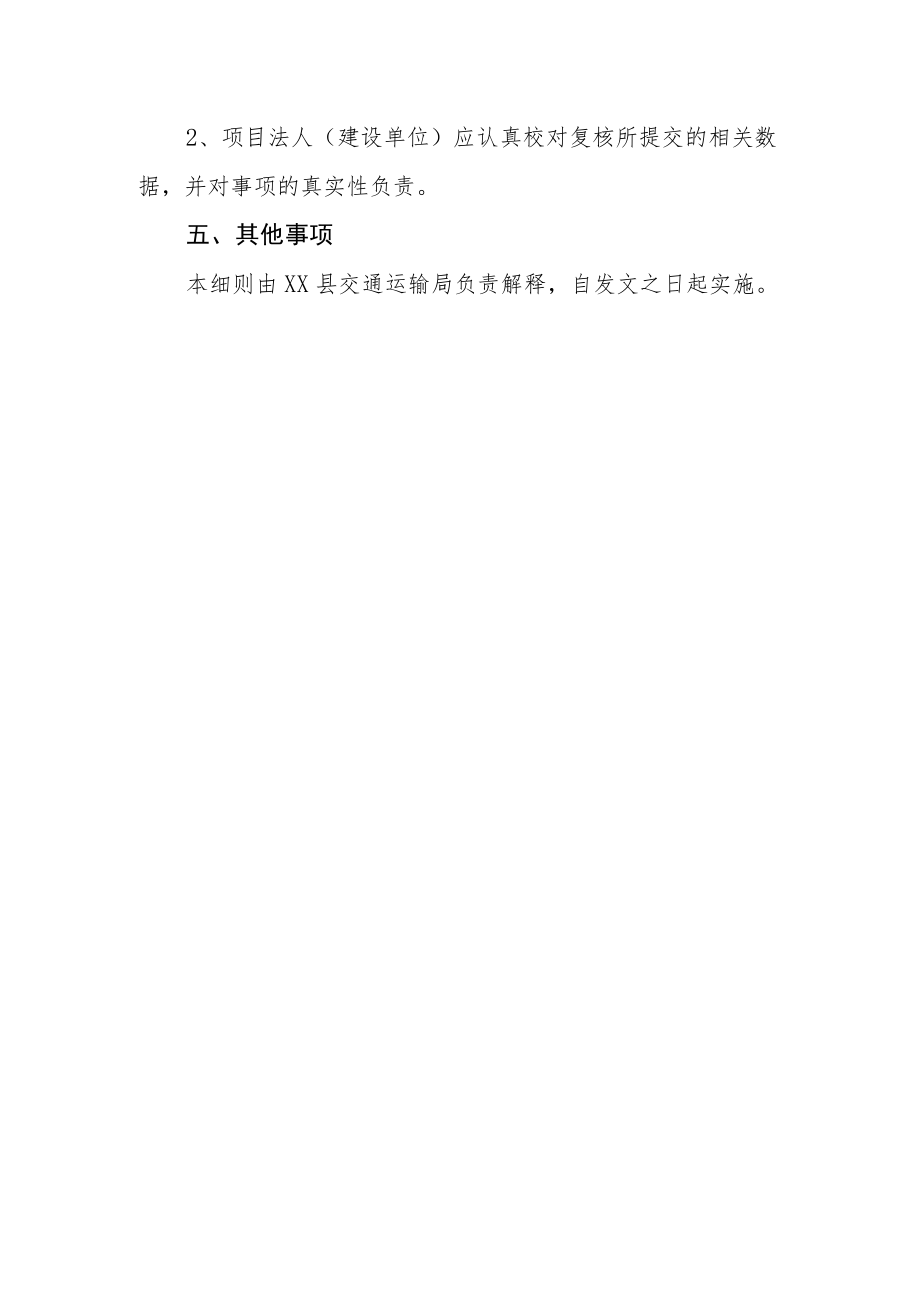

3、2021)8号文件要求参加会议。4、修改完善后的变更材料经审批后,按X政办(2021)8号文件要求报备各相关单位。三、审批时间审查小组办公室收到工程变更资料后10个工作日内组织审查,需现场踏勘的变更于15个工作日内组织审查,经审查完善后的变更材料于5个工作日内完成审批工作。设计变更未经批准,任何单位不得组织工程实施,其费用变化不得进入决算。四、变更需提供的资料1、变更资料由项目法人(建设单位)统一上报,并附以下相关资料:变更的工程概况、变更理由(说明变更的必要性和变更方案的可行性)、变更前后施工设计图、合同工程量清单、单价或组价材料、经济对照表、施工(设计)联系单、现场影像资料等。2、项目法人(建设单位)应认真校对复核所提交的相关数据,并对事项的真实性负责。五、其他事项本细则由XX县交通运输局负责解释,自发文之日起实施。
- 配套讲稿:
如PPT文件的首页显示word图标,表示该PPT已包含配套word讲稿。双击word图标可打开word文档。
- 特殊限制:
部分文档作品中含有的国旗、国徽等图片,仅作为作品整体效果示例展示,禁止商用。设计者仅对作品中独创性部分享有著作权。
- 关 键 词:
- XX 交通运输 公路工程 建设项目 变更 管理 审批 流程
