砖混结构钢筋绑扎工程技术交底模板.docx
《砖混结构钢筋绑扎工程技术交底模板.docx》由会员分享,可在线阅读,更多相关《砖混结构钢筋绑扎工程技术交底模板.docx(6页珍藏版)》请在优知文库上搜索。

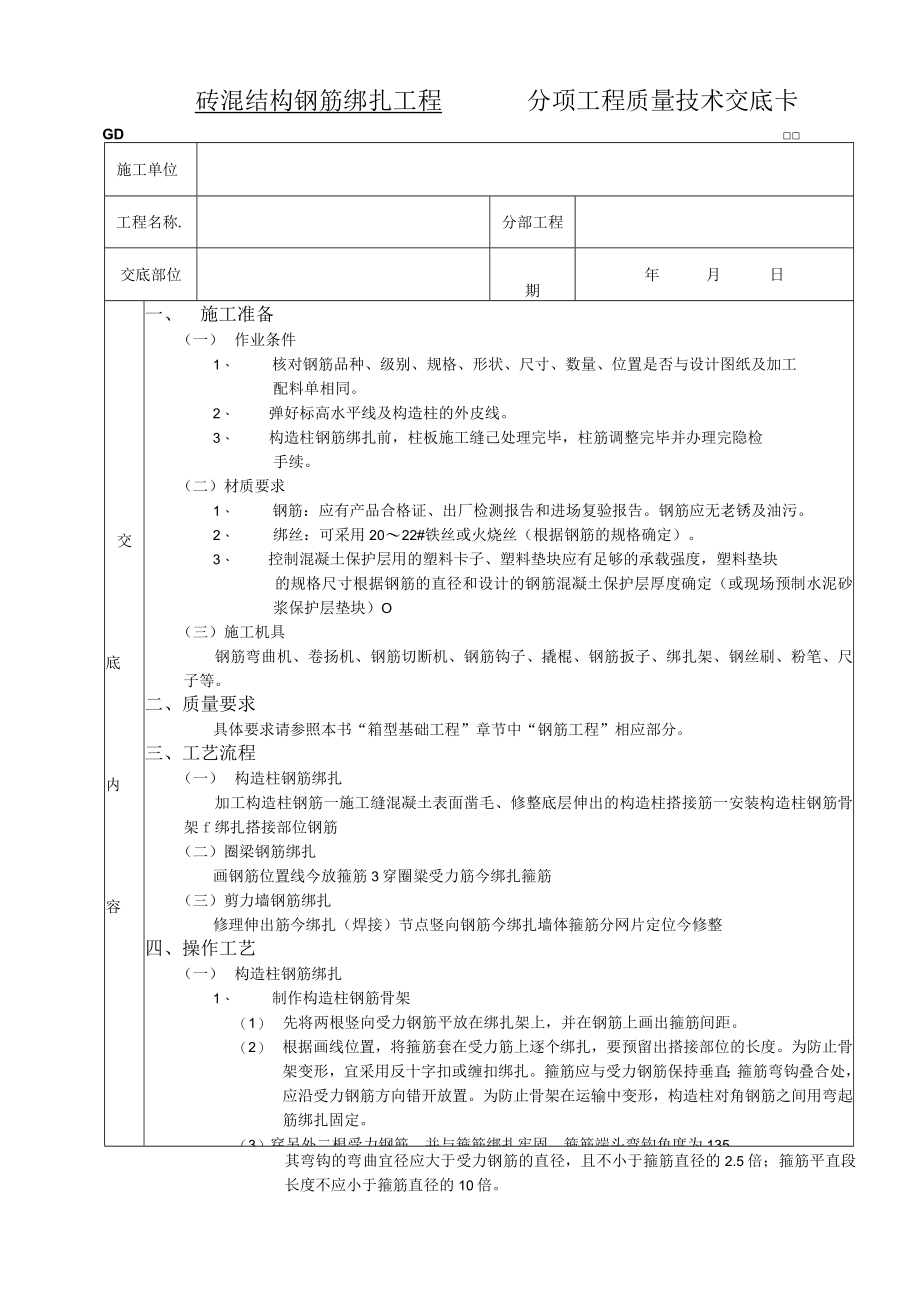

1、砖混结构钢筋绑扎工程分项工程质量技术交底卡GD施工单位工程名称.分部工程交底部位期年月日交底内容一、施工准备(一)作业条件1、 核对钢筋品种、级别、规格、形状、尺寸、数量、位置是否与设计图纸及加工配料单相同。2、 弹好标高水平线及构造柱的外皮线。3、 构造柱钢筋绑扎前,柱板施工缝己处理完毕,柱筋调整完毕并办理完隐检手续。(二)材质要求1、 钢筋:应有产品合格证、出厂检测报告和进场复验报告。钢筋应无老锈及油污。2、 绑丝:可采用2022#铁丝或火烧丝(根据钢筋的规格确定)。3、 控制混凝土保护层用的塑料卡子、塑料垫块应有足够的承载强度,塑料垫块的规格尺寸根据钢筋的直径和设计的钢筋混凝土保护层厚度
2、确定(或现场预制水泥砂浆保护层垫块)O(三)施工机具钢筋弯曲机、卷扬机、钢筋切断机、钢筋钩子、撬棍、钢筋扳子、绑扎架、钢丝刷、粉笔、尺子等。二、质量要求具体要求请参照本书“箱型基础工程”章节中“钢筋工程”相应部分。三、工艺流程(一)构造柱钢筋绑扎加工构造柱钢筋一施工缝混凝土表面凿毛、修整底层伸出的构造柱搭接筋一安装构造柱钢筋骨架f绑扎搭接部位钢筋(二)圈梁钢筋绑扎画钢筋位置线今放箍筋3穿圈粱受力筋今绑扎箍筋(三)剪力墙钢筋绑扎修理伸出筋今绑扎(焊接)节点竖向钢筋今绑扎墙体箍筋分网片定位今修整四、操作工艺(一)构造柱钢筋绑扎1、 制作构造柱钢筋骨架(1) 先将两根竖向受力钢筋平放在绑扎架上,并在
3、钢筋上画出箍筋间距。(2) 根据画线位置,将箍筋套在受力筋上逐个绑扎,要预留出搭接部位的长度。为防止骨架变形,宜采用反十字扣或缠扣绑扎。箍筋应与受力钢筋保持垂直;箍筋弯钩叠合处,应沿受力钢筋方向错开放置。为防止骨架在运输中变形,构造柱对角钢筋之间用弯起筋绑扎固定。(3)穿另外二根受力钢筋,并与箍筋绑扎牢固。箍筋端头弯钩角度为135。,其弯钩的弯曲宜径应大于受力钢筋的直径,且不小于箍筋直径的2.5倍;箍筋平直段长度不应小于箍筋直径的10倍。(4)在柱顶、柱脚与圈梁钢筋交接的部位,应按设计要求加密柱的箍筋;无设计要求时加密范围一般在圈梁向上、向下50Omm范围,箍筋问距为IOomn1(柱脚加密区箍

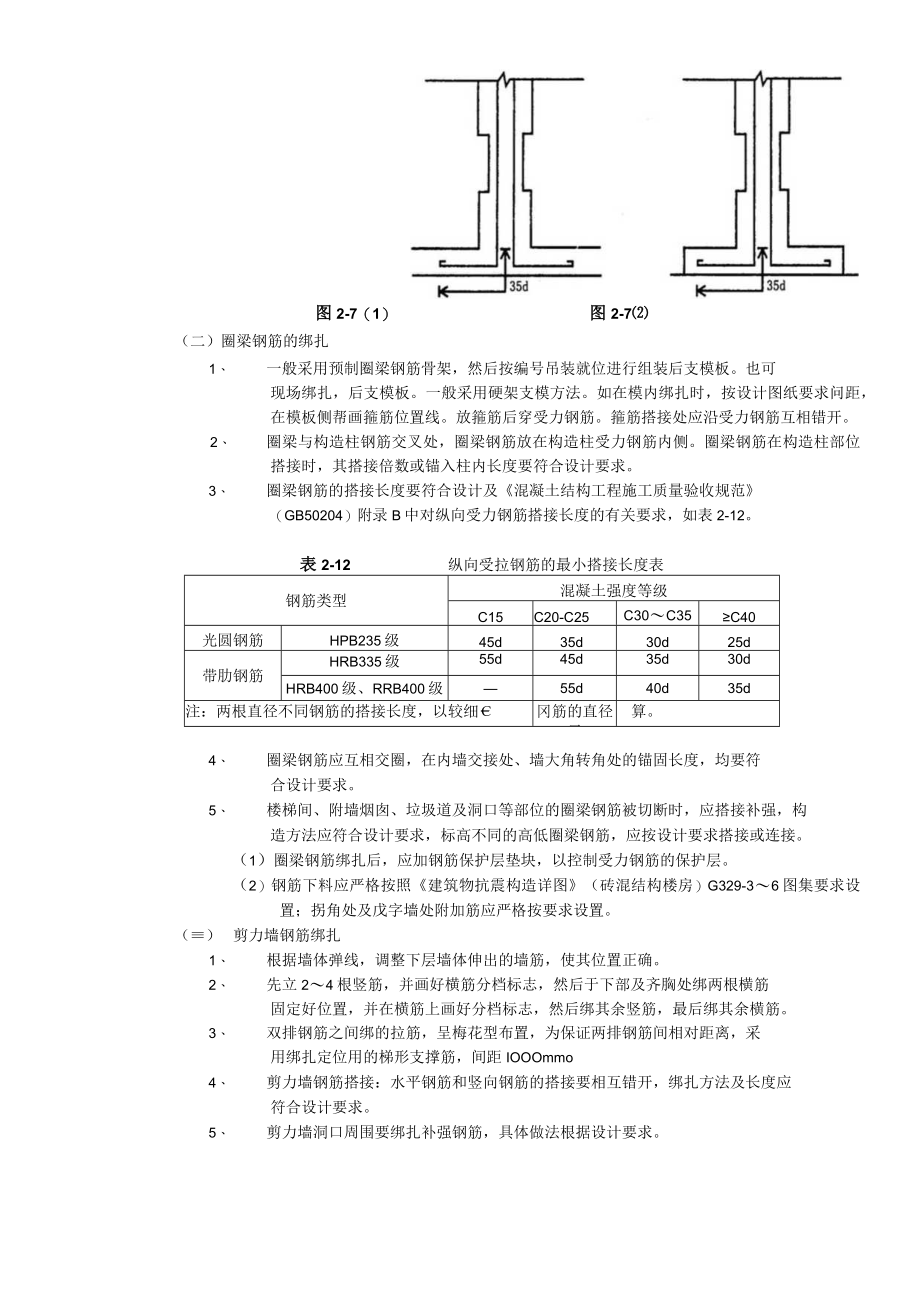

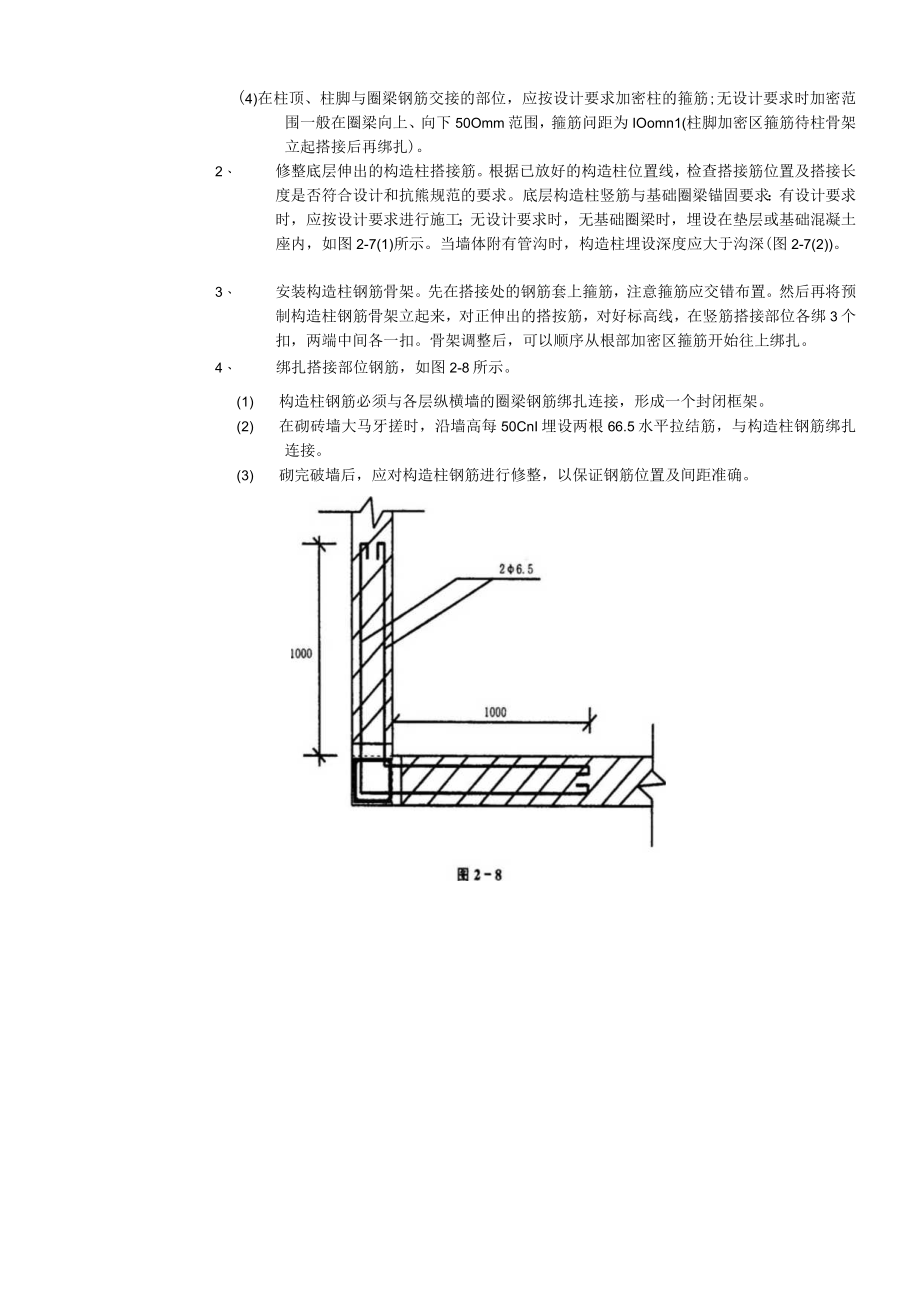

4、筋待柱骨架立起搭接后再绑扎)。2、 修整底层伸出的构造柱搭接筋。根据已放好的构造柱位置线,检查搭接筋位置及搭接长度是否符合设计和抗熊规范的要求。底层构造柱竖筋与基础圈梁锚固要求:有设计要求时,应按设计要求进行施工;无设计要求时,无基础圈梁时,埋设在垫层或基础混凝土座内,如图2-7(1)所示。当墙体附有管沟时,构造柱埋设深度应大于沟深(图2-7(2)。3、 安装构造柱钢筋骨架。先在搭接处的钢筋套上箍筋,注意箍筋应交错布置。然后再将预制构造柱钢筋骨架立起来,对正伸出的搭按筋,对好标高线,在竖筋搭接部位各绑3个扣,两端中间各一扣。骨架调整后,可以顺序从根部加密区箍筋开始往上绑扎。4、 绑扎搭接部位钢
5、筋,如图2-8所示。(1) 构造柱钢筋必须与各层纵横墙的圈梁钢筋绑扎连接,形成一个封闭框架。(2) 在砌砖墙大马牙搓时,沿墙高每50CnI埋设两根66.5水平拉结筋,与构造柱钢筋绑扎连接。(3) 砌完破墙后,应对构造柱钢筋进行修整,以保证钢筋位置及间距准确。图2-7(1)图2-7(二)圈梁钢筋的绑扎1、 一般采用预制圈梁钢筋骨架,然后按编号吊装就位进行组装后支模板。也可现场绑扎,后支模板。一般采用硬架支模方法。如在模内绑扎时,按设计图纸要求问距,在模板侧帮画箍筋位置线。放箍筋后穿受力钢筋。箍筋搭接处应沿受力钢筋互相错开。2、 圈梁与构造柱钢筋交叉处,圈梁钢筋放在构造柱受力钢筋内侧。圈梁钢筋在构
- 配套讲稿:
如PPT文件的首页显示word图标,表示该PPT已包含配套word讲稿。双击word图标可打开word文档。
- 特殊限制:
部分文档作品中含有的国旗、国徽等图片,仅作为作品整体效果示例展示,禁止商用。设计者仅对作品中独创性部分享有著作权。
- 关 键 词:
- 结构 钢筋 绑扎 工程技术 交底 模板
