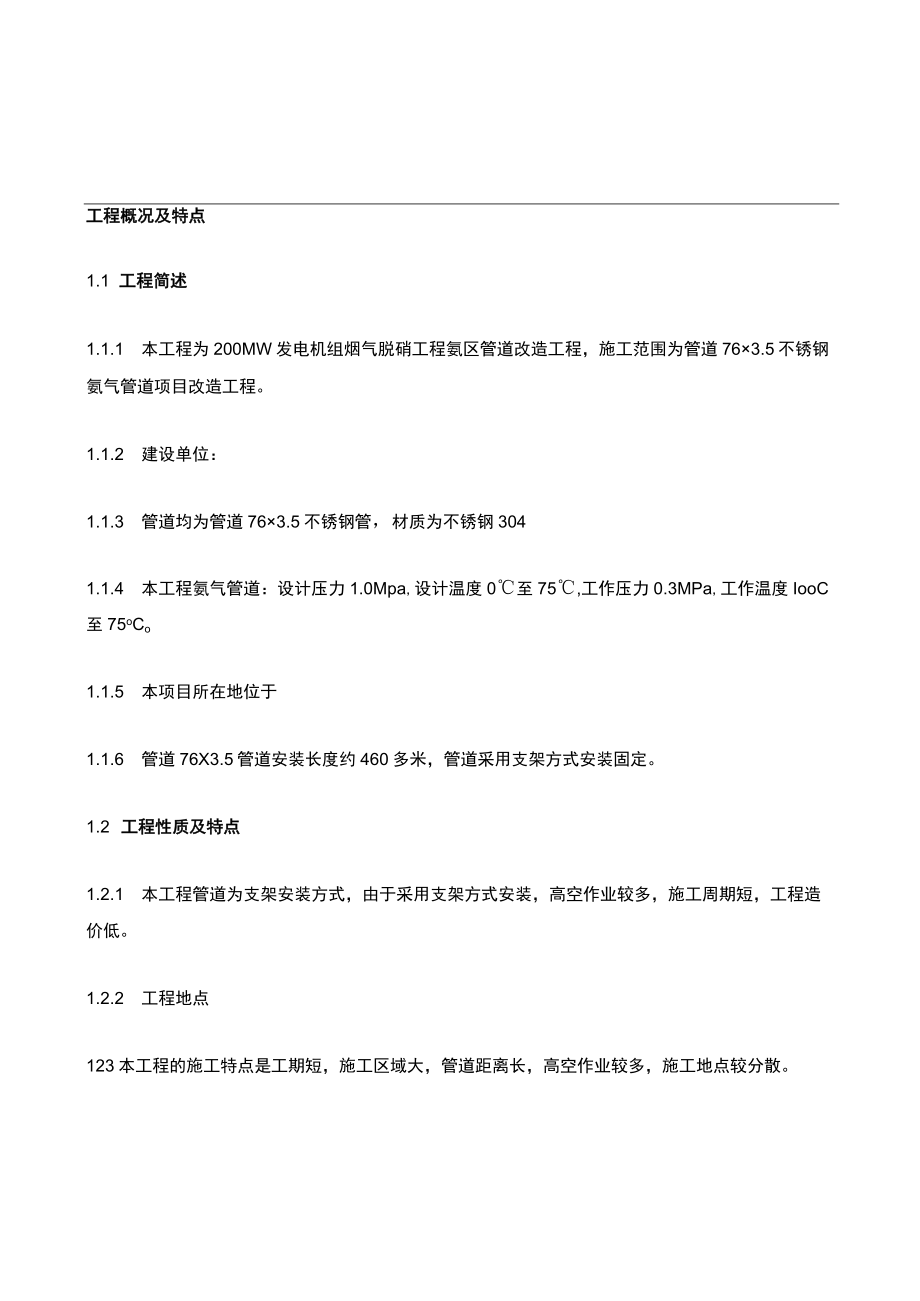

1、工程概况及特点1.1 工程简述1.1.1 本工程为200MW发电机组烟气脱硝工程氨区管道改造工程,施工范围为管道763.5不锈钢氨气管道项目改造工程。1.1.2 建设单位:1.1.3 管道均为管道763.5不锈钢管,材质为不锈钢3041.1.4 本工程氨气管道:设计压力1.0Mpa,设计温度0至75,工作压力0.3MPa,工作温度IooC至75oCo1.1.5 本项目所在地位于1.1.6 管道76X3.5管道安装长度约460多米,管道采用支架方式安装固定。1.2 工程性质及特点1.2.1 本工程管道为支架安装方式,由于采用支架方式安装,高空作业较多,施工周期短,工程造价低。1.2.2 工程地点

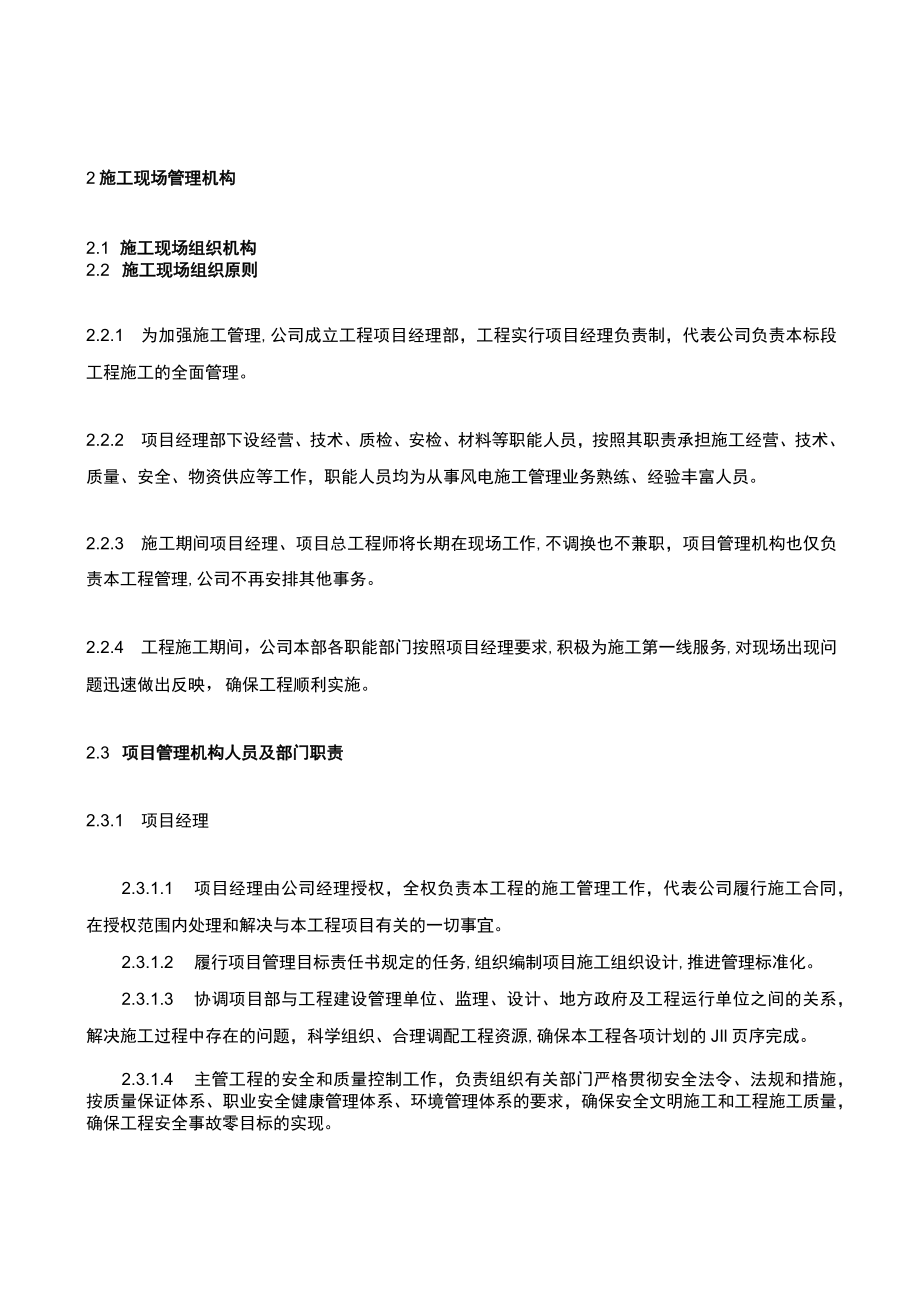

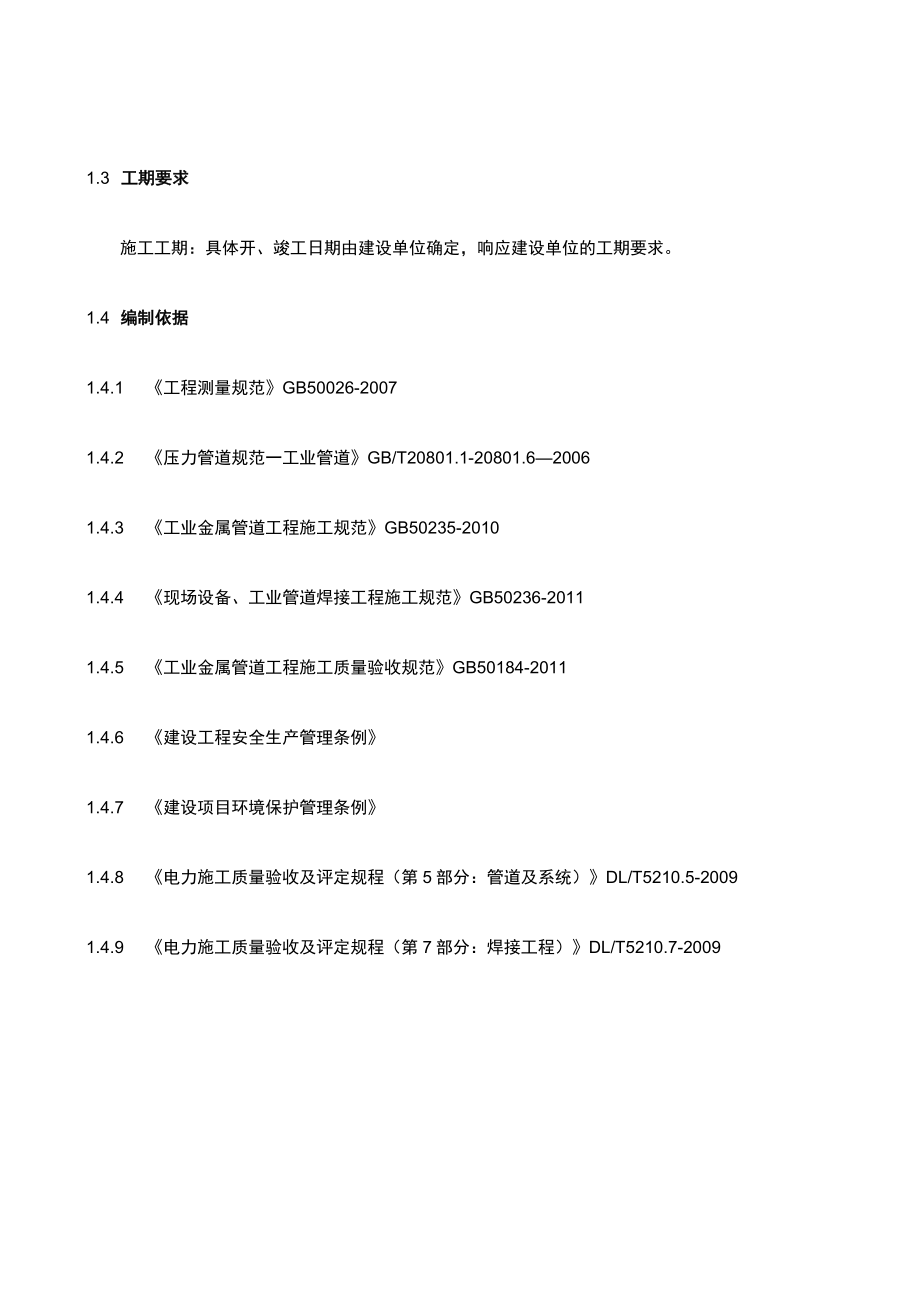

2、123本工程的施工特点是工期短,施工区域大,管道距离长,高空作业较多,施工地点较分散。1.3 工期要求施工工期:具体开、竣工日期由建设单位确定,响应建设单位的工期要求。1.4 编制依据1.4.1 工程测量规范GB50026-20071.4.2 压力管道规范一工业管道GB/T20801.1-20801.620061.4.3 工业金属管道工程施工规范GB50235-20101.4.4 现场设备、工业管道焊接工程施工规范GB50236-20111.4.5 工业金属管道工程施工质量验收规范GB50184-20111.4.6 建设工程安全生产管理条例1.4.7 建设项目环境保护管理条例1.4.8 电力施
3、工质量验收及评定规程(第5部分:管道及系统)DL/T5210.5-20091.4.9 电力施工质量验收及评定规程(第7部分:焊接工程)DL/T5210.7-20092施工现场管理机构2.1 施工现场组织机构2.2 施工现场组织原则2.2.1 为加强施工管理,公司成立工程项目经理部,工程实行项目经理负责制,代表公司负责本标段工程施工的全面管理。2.2.2 项目经理部下设经营、技术、质检、安检、材料等职能人员,按照其职责承担施工经营、技术、质量、安全、物资供应等工作,职能人员均为从事风电施工管理业务熟练、经验丰富人员。2.2.3 施工期间项目经理、项目总工程师将长期在现场工作,不调换也不兼职,项目
4、管理机构也仅负责本工程管理,公司不再安排其他事务。2.2.4 工程施工期间,公司本部各职能部门按照项目经理要求,积极为施工第一线服务,对现场出现问题迅速做出反映,确保工程顺利实施。2.3 项目管理机构人员及部门职责2.3.1 项目经理2.3.1.1 项目经理由公司经理授权,全权负责本工程的施工管理工作,代表公司履行施工合同,在授权范围内处理和解决与本工程项目有关的一切事宜。2.3.1.2 履行项目管理目标责任书规定的任务,组织编制项目施工组织设计,推进管理标准化。2.3.1.3 协调项目部与工程建设管理单位、监理、设计、地方政府及工程运行单位之间的关系,解决施工过程中存在的问题,科学组织、合理
5、调配工程资源,确保本工程各项计划的JIl页序完成。2.3.1.4 主管工程的安全和质量控制工作,负责组织有关部门严格贯彻安全法令、法规和措施,按质量保证体系、职业安全健康管理体系、环境管理体系的要求,确保安全文明施工和工程施工质量,确保工程安全事故零目标的实现。1.1.1.1 促经营、技术、质量、安全管理人员按时间向业主和监理部门报送施工进度报表和安全报表。2.3.1.6 自觉维护业主、企业和职工的权益,完善企业的经营机制,搞好经济责任制,确保业主的要求和公司下达的各项经济指标的全面完成。2.3.1.7 向业主负责,施工过程中及时向业主、监理工程师、设计代表和公司本部反馈信息,确保工程建设有序
6、进行。2.3.2项目总工程师23.2.1 在项目经理领导下,对本工程的技术、质量和安全工作负直接责任。23.2.2 负责解决施工中的技术问题,主持技术会议,制定技术措施并组织编制技术文件。经常深入现场检查和指导工作。23.2.3 参加施工图纸的会审核和交底工作。主持编写施工组织设计,制定各项技术管理制度,审批安全技术措施和质量保证措施。23.2.4 对施工质量全面负责,积极推进零缺陷管理等先进的质量控制方法。参与质量事故、安全事故的分析并制定防止事故的技术措施。23.2.5 经常与项目法人、设计、监理、运行代表联系,征求其对工程施工的意见和建议,促进施工项目安全、优质、按期完成。23.2.6
7、制定各项技术培训计划。对各类人员的技术教育培训、考核和资格确认、持证上岗负领导责任。23.2.7 运用工程项目管理软件对工程实行动态管理。对工程进度计划及时进行休整,使工程进度计划与实际进度下相符合。2.3.3经营负责23.3.1编制本工程施工经营计划。2.33.2遵循统计法和项目的法人要求,真实、及时报送各类统计报表。2.3.33负责本工程的各类合同管理、施工预算的编制及经济承包责任制的事实。23.3.4对工程的成本进行控制,对内、对外进行工程结算级成本核算。23.3.5负责资金、劳动力管理。2.3.4项目技术专责2.3.4.1负责技术管理工作。参加施工图审查和交底工作,严格按图施工。23.
