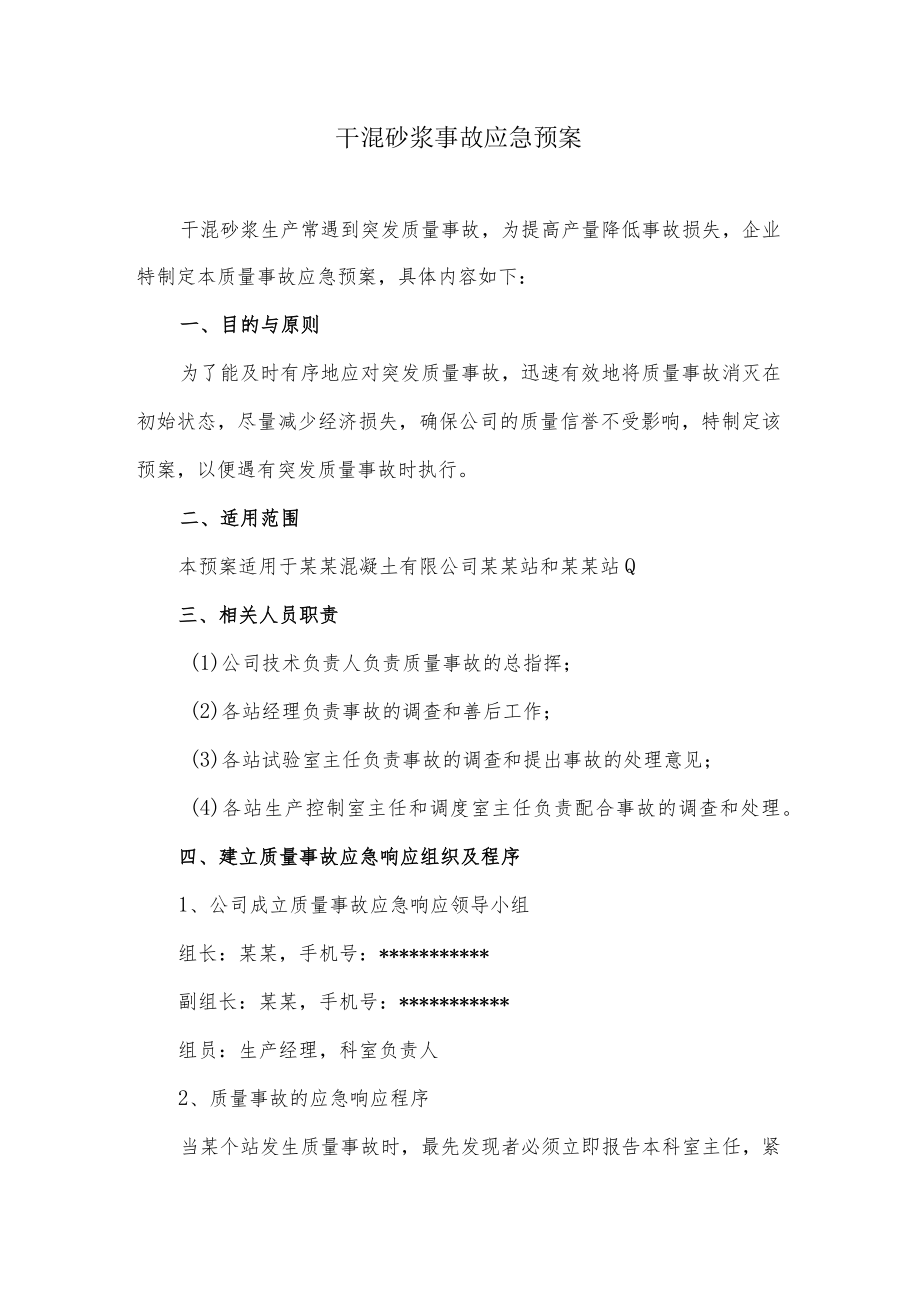

1、干混砂浆事故应急预案干混砂浆生产常遇到突发质量事故,为提高产量降低事故损失,企业特制定本质量事故应急预案,具体内容如下:一、目的与原则为了能及时有序地应对突发质量事故,迅速有效地将质量事故消灭在初始状态,尽量减少经济损失,确保公司的质量信誉不受影响,特制定该预案,以便遇有突发质量事故时执行。二、适用范围本预案适用于某某混凝土有限公司某某站和某某站Q三、相关人员职责(1)公司技术负责人负责质量事故的总指挥;(2)各站经理负责事故的调查和善后工作;(3)各站试验室主任负责事故的调查和提出事故的处理意见;(4)各站生产控制室主任和调度室主任负责配合事故的调查和处理。四、建立质量事故应急响应组织及程序

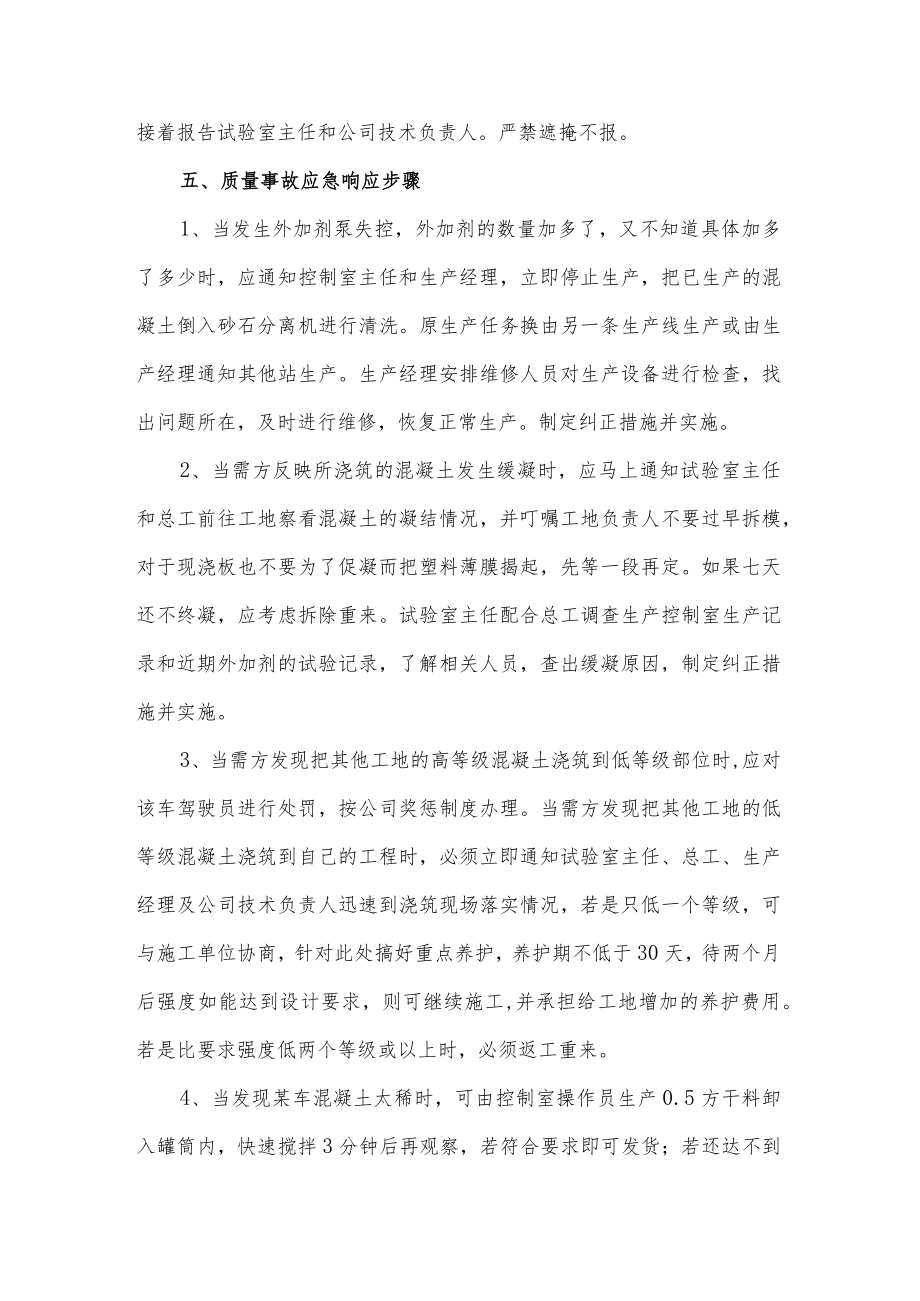

2、1、公司成立质量事故应急响应领导小组组长:某某,手机号:*副组长:某某,手机号:*组员:生产经理,科室负责人2、质量事故的应急响应程序当某个站发生质量事故时,最先发现者必须立即报告本科室主任,紧接着报告试验室主任和公司技术负责人。严禁遮掩不报。五、质量事故应急响应步骤1、当发生外加剂泵失控,外加剂的数量加多了,又不知道具体加多了多少时,应通知控制室主任和生产经理,立即停止生产,把已生产的混凝土倒入砂石分离机进行清洗。原生产任务换由另一条生产线生产或由生产经理通知其他站生产。生产经理安排维修人员对生产设备进行检查,找出问题所在,及时进行维修,恢复正常生产。制定纠正措施并实施。2、当需方反映所浇筑
3、的混凝土发生缓凝时,应马上通知试验室主任和总工前往工地察看混凝土的凝结情况,并叮嘱工地负责人不要过早拆模,对于现浇板也不要为了促凝而把塑料薄膜揭起,先等一段再定。如果七天还不终凝,应考虑拆除重来。试验室主任配合总工调查生产控制室生产记录和近期外加剂的试验记录,了解相关人员,查出缓凝原因,制定纠正措施并实施。3、当需方发现把其他工地的高等级混凝土浇筑到低等级部位时,应对该车驾驶员进行处罚,按公司奖惩制度办理。当需方发现把其他工地的低等级混凝土浇筑到自己的工程时,必须立即通知试验室主任、总工、生产经理及公司技术负责人迅速到浇筑现场落实情况,若是只低一个等级,可与施工单位协商,针对此处搞好重点养护,

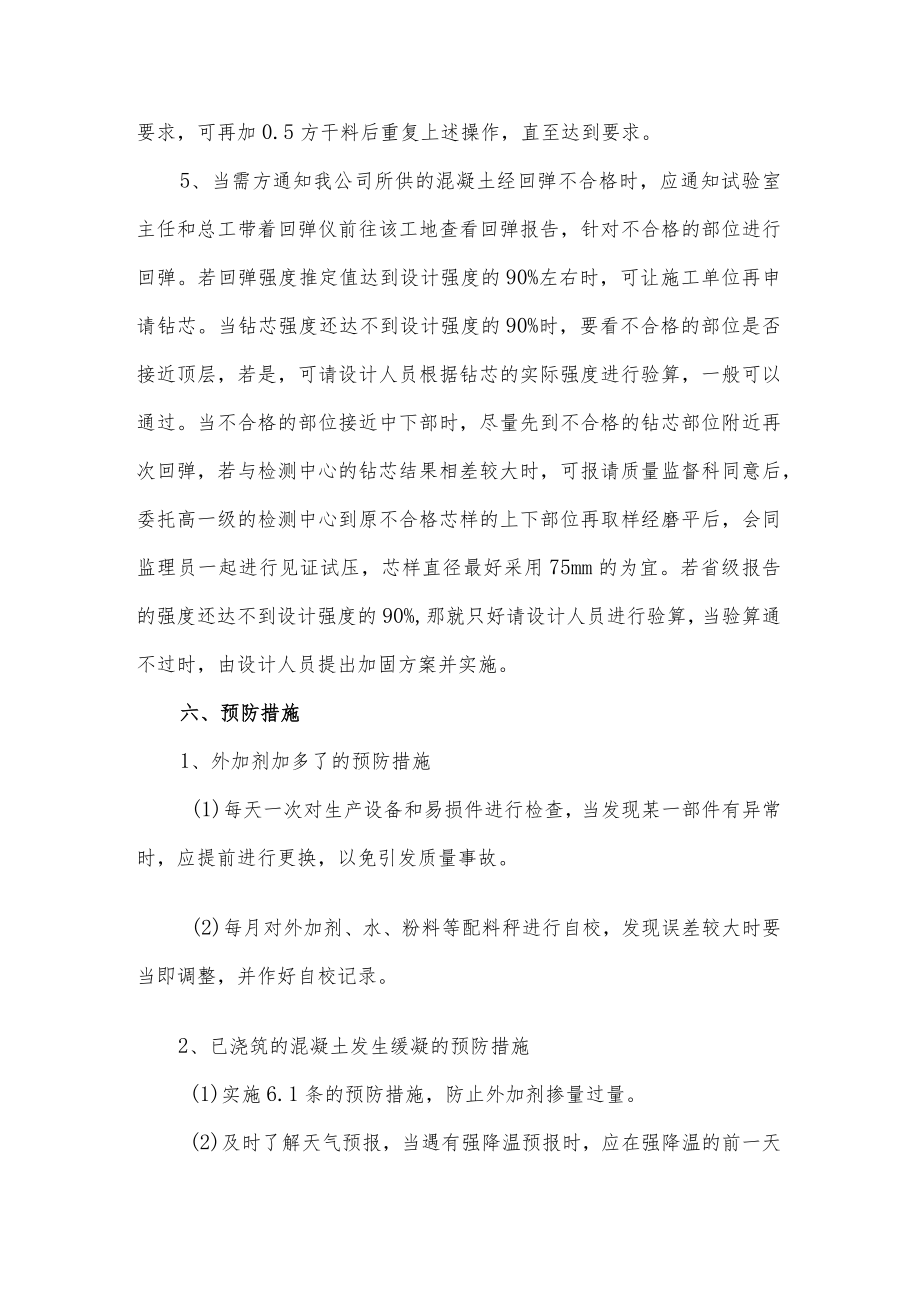

4、养护期不低于30天,待两个月后强度如能达到设计要求,则可继续施工,并承担给工地增加的养护费用。若是比要求强度低两个等级或以上时,必须返工重来。4、当发现某车混凝土太稀时,可由控制室操作员生产0.5方干料卸入罐筒内,快速搅拌3分钟后再观察,若符合要求即可发货;若还达不到要求,可再加0.5方干料后重复上述操作,直至达到要求。5、当需方通知我公司所供的混凝土经回弹不合格时,应通知试验室主任和总工带着回弹仪前往该工地查看回弹报告,针对不合格的部位进行回弹。若回弹强度推定值达到设计强度的90%左右时,可让施工单位再申请钻芯。当钻芯强度还达不到设计强度的90%时,要看不合格的部位是否接近顶层,若是,可请设
- 配套讲稿:
如PPT文件的首页显示word图标,表示该PPT已包含配套word讲稿。双击word图标可打开word文档。
- 特殊限制:
部分文档作品中含有的国旗、国徽等图片,仅作为作品整体效果示例展示,禁止商用。设计者仅对作品中独创性部分享有著作权。
- 关 键 词:
- 砂浆 事故 应急 预案
