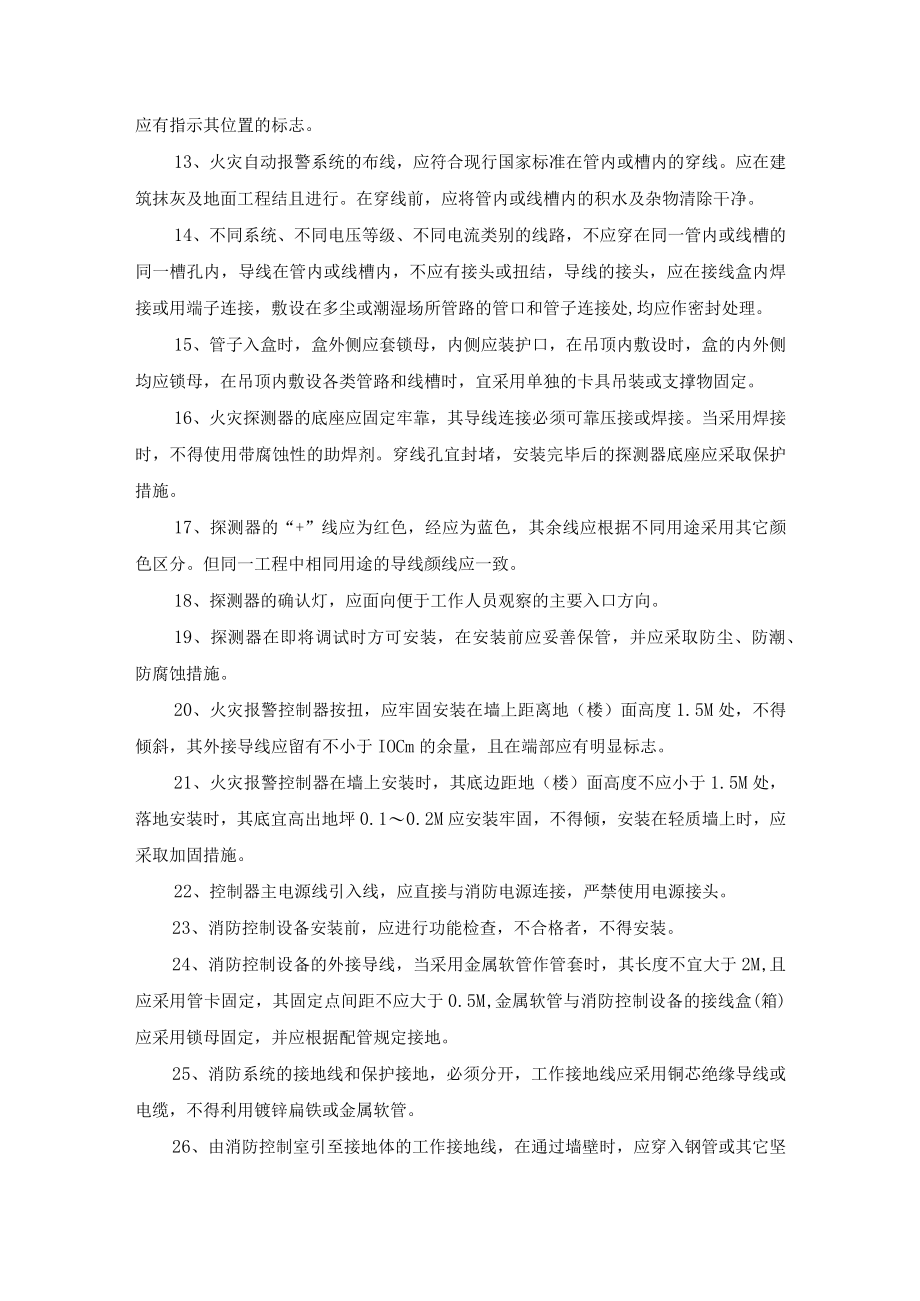

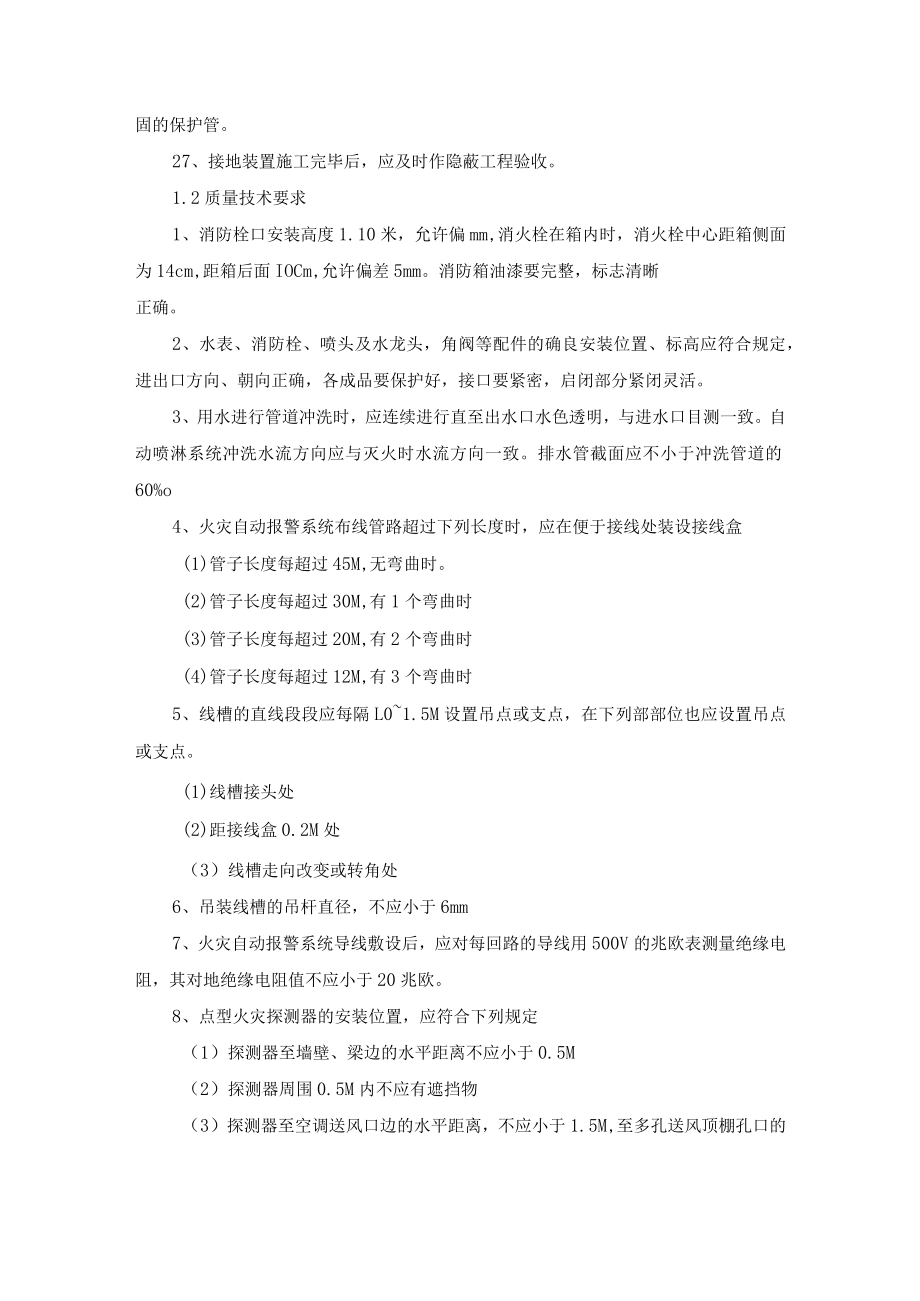

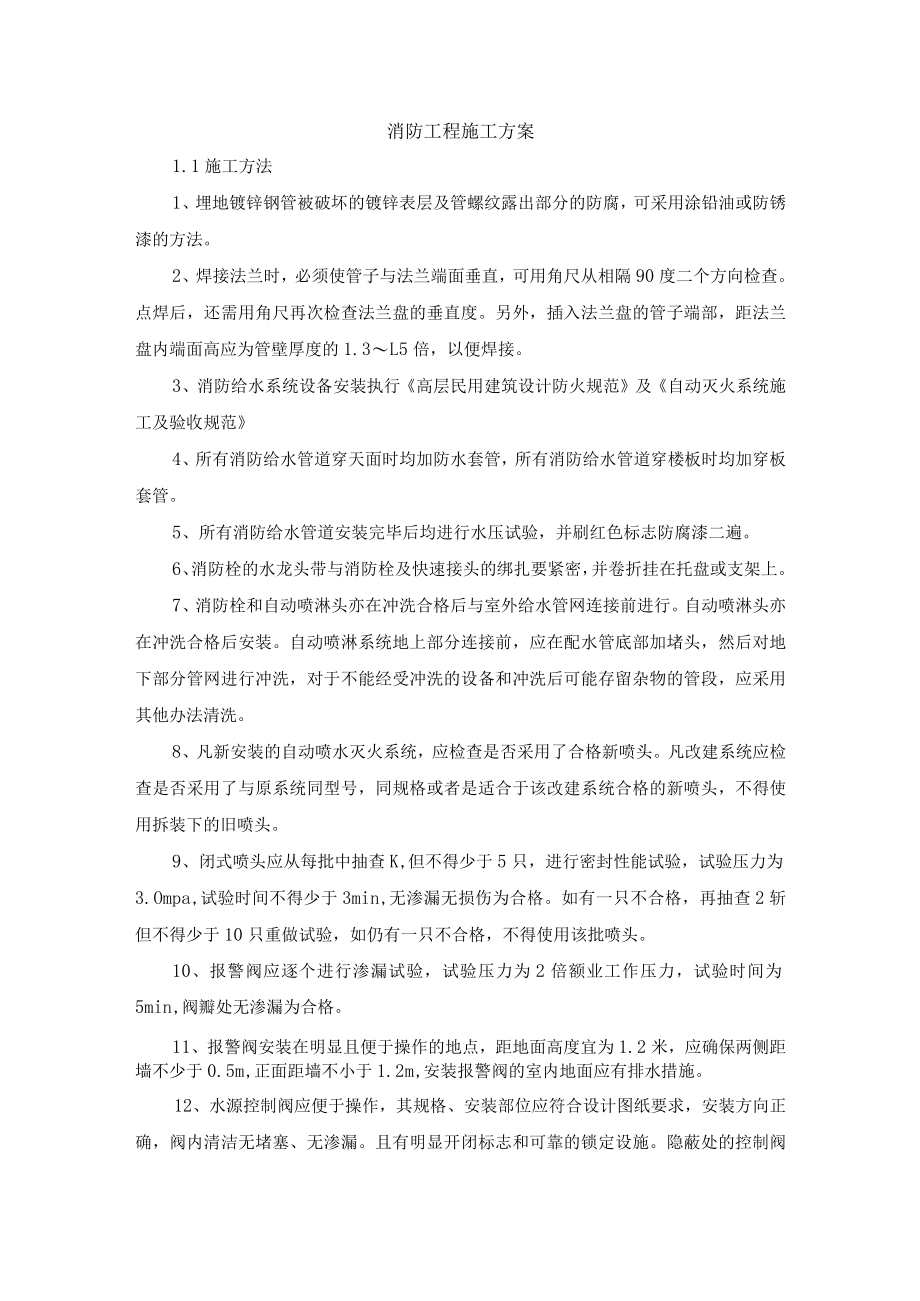

1、消防工程施工方案1.1施工方法1、埋地镀锌钢管被破坏的镀锌表层及管螺纹露出部分的防腐,可采用涂铅油或防锈漆的方法。2、焊接法兰时,必须使管子与法兰端面垂直,可用角尺从相隔90度二个方向检查。点焊后,还需用角尺再次检查法兰盘的垂直度。另外,插入法兰盘的管子端部,距法兰盘内端面高应为管壁厚度的1.3L5倍,以便焊接。3、消防给水系统设备安装执行高层民用建筑设计防火规范及自动灭火系统施工及验收规范4、所有消防给水管道穿天面时均加防水套管,所有消防给水管道穿楼板时均加穿板套管。5、所有消防给水管道安装完毕后均进行水压试验,并刷红色标志防腐漆二遍。6、消防栓的水龙头带与消防栓及快速接头的绑扎要紧密,并卷
2、折挂在托盘或支架上。7、消防栓和自动喷淋头亦在冲洗合格后与室外给水管网连接前进行。自动喷淋头亦在冲洗合格后安装。自动喷淋系统地上部分连接前,应在配水管底部加堵头,然后对地下部分管网进行冲洗,对于不能经受冲洗的设备和冲洗后可能存留杂物的管段,应采用其他办法清洗。8、凡新安装的自动喷水灭火系统,应检查是否采用了合格新喷头。凡改建系统应检查是否采用了与原系统同型号,同规格或者是适合于该改建系统合格的新喷头,不得使用拆装下的旧喷头。9、闭式喷头应从每批中抽查K,但不得少于5只,进行密封性能试验,试验压力为3.Ompa,试验时间不得少于3min,无渗漏无损伤为合格。如有一只不合格,再抽查2斩但不得少于1
3、0只重做试验,如仍有一只不合格,不得使用该批喷头。10、报警阀应逐个进行渗漏试验,试验压力为2倍额业工作压力,试验时间为5min,阀瓣处无渗漏为合格。11、报警阀安装在明显且便于操作的地点,距地面高度宜为1.2米,应确保两侧距墙不少于0.5m,正面距墙不小于1.2m,安装报警阀的室内地面应有排水措施。12、水源控制阀应便于操作,其规格、安装部位应符合设计图纸要求,安装方向正确,阀内清洁无堵塞、无渗漏。且有明显开闭标志和可靠的锁定设施。隐蔽处的控制阀应有指示其位置的标志。13、火灾自动报警系统的布线,应符合现行国家标准在管内或槽内的穿线。应在建筑抹灰及地面工程结且进行。在穿线前,应将管内或线槽内
4、的积水及杂物清除干净。14、不同系统、不同电压等级、不同电流类别的线路,不应穿在同一管内或线槽的同一槽孔内,导线在管内或线槽内,不应有接头或扭结,导线的接头,应在接线盒内焊接或用端子连接,敷设在多尘或潮湿场所管路的管口和管子连接处,均应作密封处理。15、管子入盒时,盒外侧应套锁母,内侧应装护口,在吊顶内敷设时,盒的内外侧均应锁母,在吊顶内敷设各类管路和线槽时,宜采用单独的卡具吊装或支撑物固定。16、火灾探测器的底座应固定牢靠,其导线连接必须可靠压接或焊接。当采用焊接时,不得使用带腐蚀性的助焊剂。穿线孔宜封堵,安装完毕后的探测器底座应采取保护措施。17、探测器的“+”线应为红色,经应为蓝色,其余
- 配套讲稿:
如PPT文件的首页显示word图标,表示该PPT已包含配套word讲稿。双击word图标可打开word文档。
- 特殊限制:
部分文档作品中含有的国旗、国徽等图片,仅作为作品整体效果示例展示,禁止商用。设计者仅对作品中独创性部分享有著作权。
- 关 键 词:
- 消防工程 施工 方案
