水电站坝区辅助道路改建工程各分项工程的施工顺序.docx
《水电站坝区辅助道路改建工程各分项工程的施工顺序.docx》由会员分享,可在线阅读,更多相关《水电站坝区辅助道路改建工程各分项工程的施工顺序.docx(3页珍藏版)》请在优知文库上搜索。

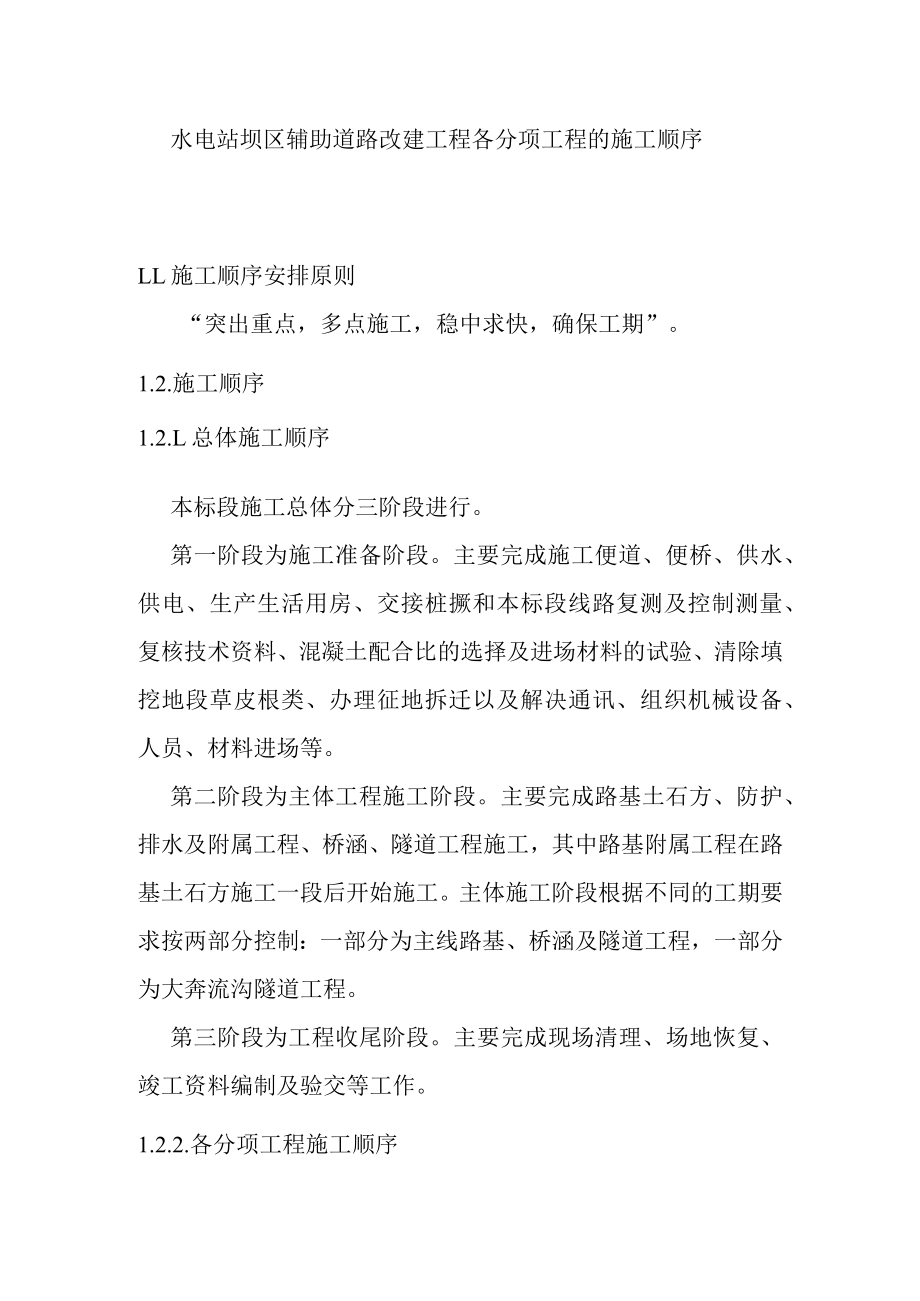

1、水电站坝区辅助道路改建工程各分项工程的施工顺序LL施工顺序安排原则“突出重点,多点施工,稳中求快,确保工期”。1.2.施工顺序1.2.L总体施工顺序本标段施工总体分三阶段进行。第一阶段为施工准备阶段。主要完成施工便道、便桥、供水、供电、生产生活用房、交接桩撅和本标段线路复测及控制测量、复核技术资料、混凝土配合比的选择及进场材料的试验、清除填挖地段草皮根类、办理征地拆迁以及解决通讯、组织机械设备、人员、材料进场等。第二阶段为主体工程施工阶段。主要完成路基土石方、防护、排水及附属工程、桥涵、隧道工程施工,其中路基附属工程在路基土石方施工一段后开始施工。主体施工阶段根据不同的工期要求按两部分控制:一

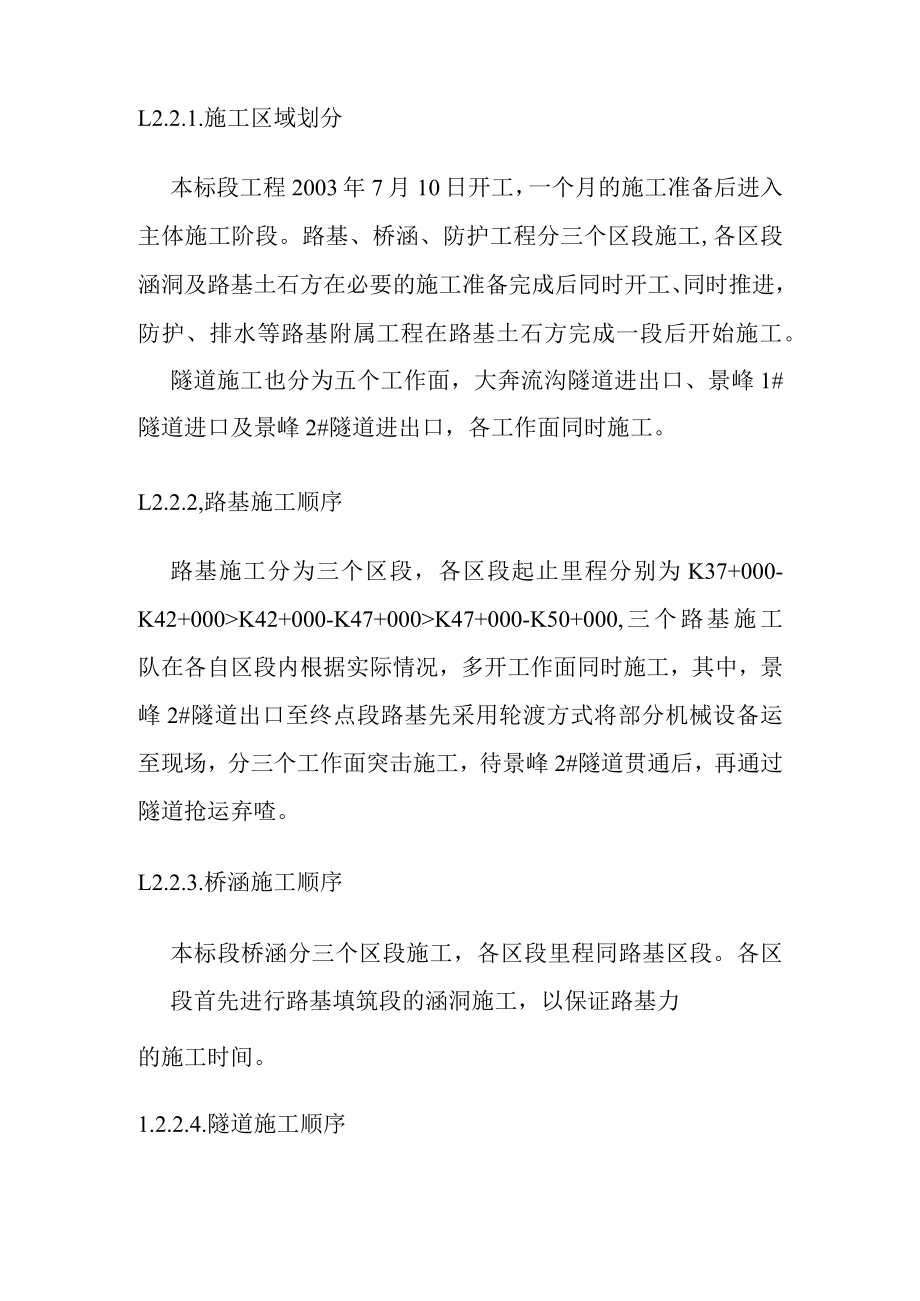

2、部分为主线路基、桥涵及隧道工程,一部分为大奔流沟隧道工程。第三阶段为工程收尾阶段。主要完成现场清理、场地恢复、竣工资料编制及验交等工作。1.2.2.各分项工程施工顺序L2.2.1.施工区域划分本标段工程2003年7月10日开工,一个月的施工准备后进入主体施工阶段。路基、桥涵、防护工程分三个区段施工,各区段涵洞及路基土石方在必要的施工准备完成后同时开工、同时推进,防护、排水等路基附属工程在路基土石方完成一段后开始施工。隧道施工也分为五个工作面,大奔流沟隧道进出口、景峰1#隧道进口及景峰2#隧道进出口,各工作面同时施工。L2.2.2,路基施工顺序路基施工分为三个区段,各区段起止里程分别为K37+0

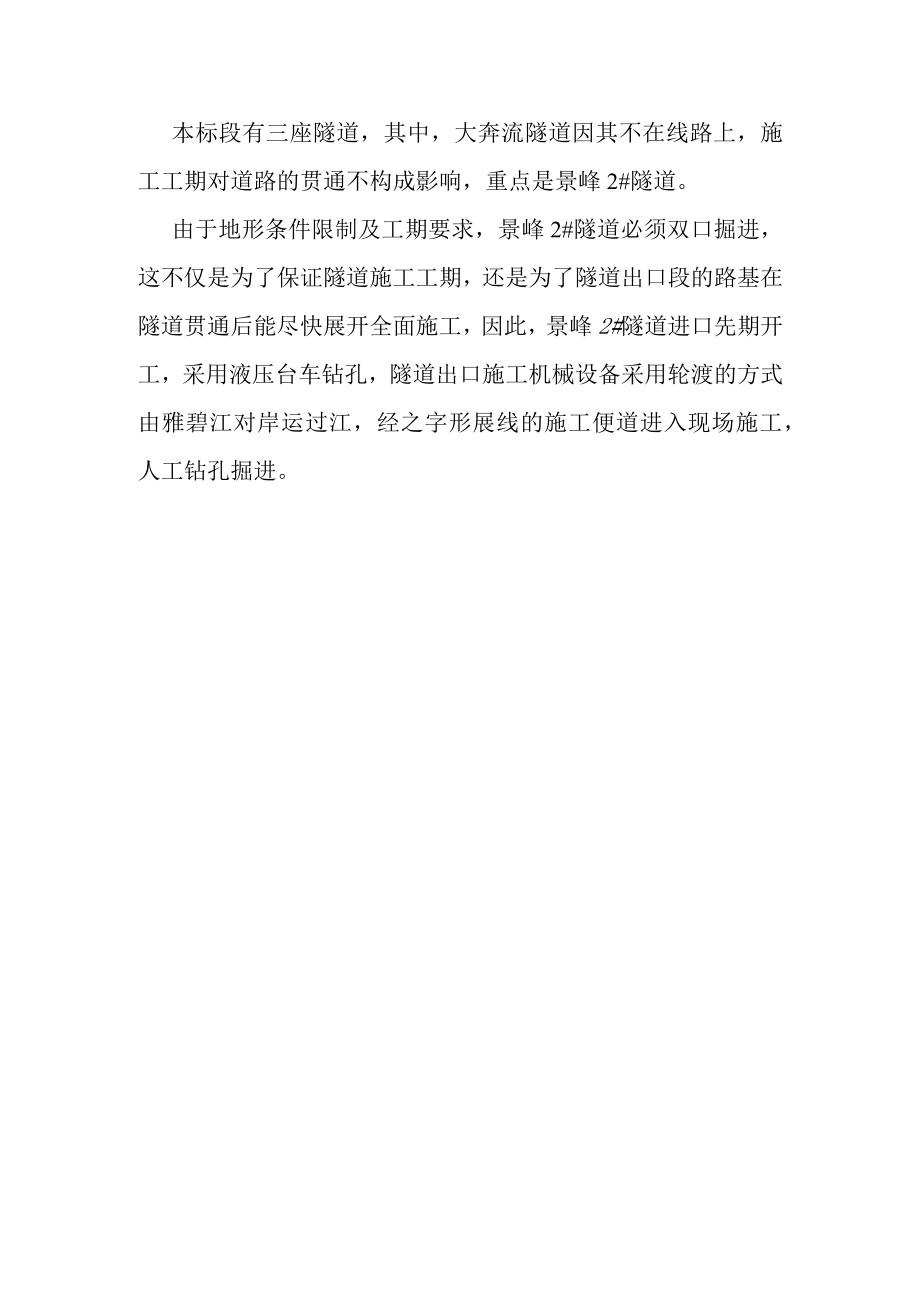

3、00-K42+000K42+000-K47+000K47+000-K50+000,三个路基施工队在各自区段内根据实际情况,多开工作面同时施工,其中,景峰2#隧道出口至终点段路基先采用轮渡方式将部分机械设备运至现场,分三个工作面突击施工,待景峰2#隧道贯通后,再通过隧道抢运弃喳。L2.2.3.桥涵施工顺序本标段桥涵分三个区段施工,各区段里程同路基区段。各区段首先进行路基填筑段的涵洞施工,以保证路基力的施工时间。1.2.2.4.隧道施工顺序本标段有三座隧道,其中,大奔流隧道因其不在线路上,施工工期对道路的贯通不构成影响,重点是景峰2#隧道。由于地形条件限制及工期要求,景峰2#隧道必须双口掘进,这不仅是为了保证隧道施工工期,还是为了隧道出口段的路基在隧道贯通后能尽快展开全面施工,因此,景峰2#隧道进口先期开工,采用液压台车钻孔,隧道出口施工机械设备采用轮渡的方式由雅碧江对岸运过江,经之字形展线的施工便道进入现场施工,人工钻孔掘进。
- 配套讲稿:
如PPT文件的首页显示word图标,表示该PPT已包含配套word讲稿。双击word图标可打开word文档。
- 特殊限制:
部分文档作品中含有的国旗、国徽等图片,仅作为作品整体效果示例展示,禁止商用。设计者仅对作品中独创性部分享有著作权。
- 关 键 词:
- 水电站 辅助 道路 改建 工程 各分项 施工 顺序
