水暖管道安装工程施工方案.docx
《水暖管道安装工程施工方案.docx》由会员分享,可在线阅读,更多相关《水暖管道安装工程施工方案.docx(5页珍藏版)》请在优知文库上搜索。

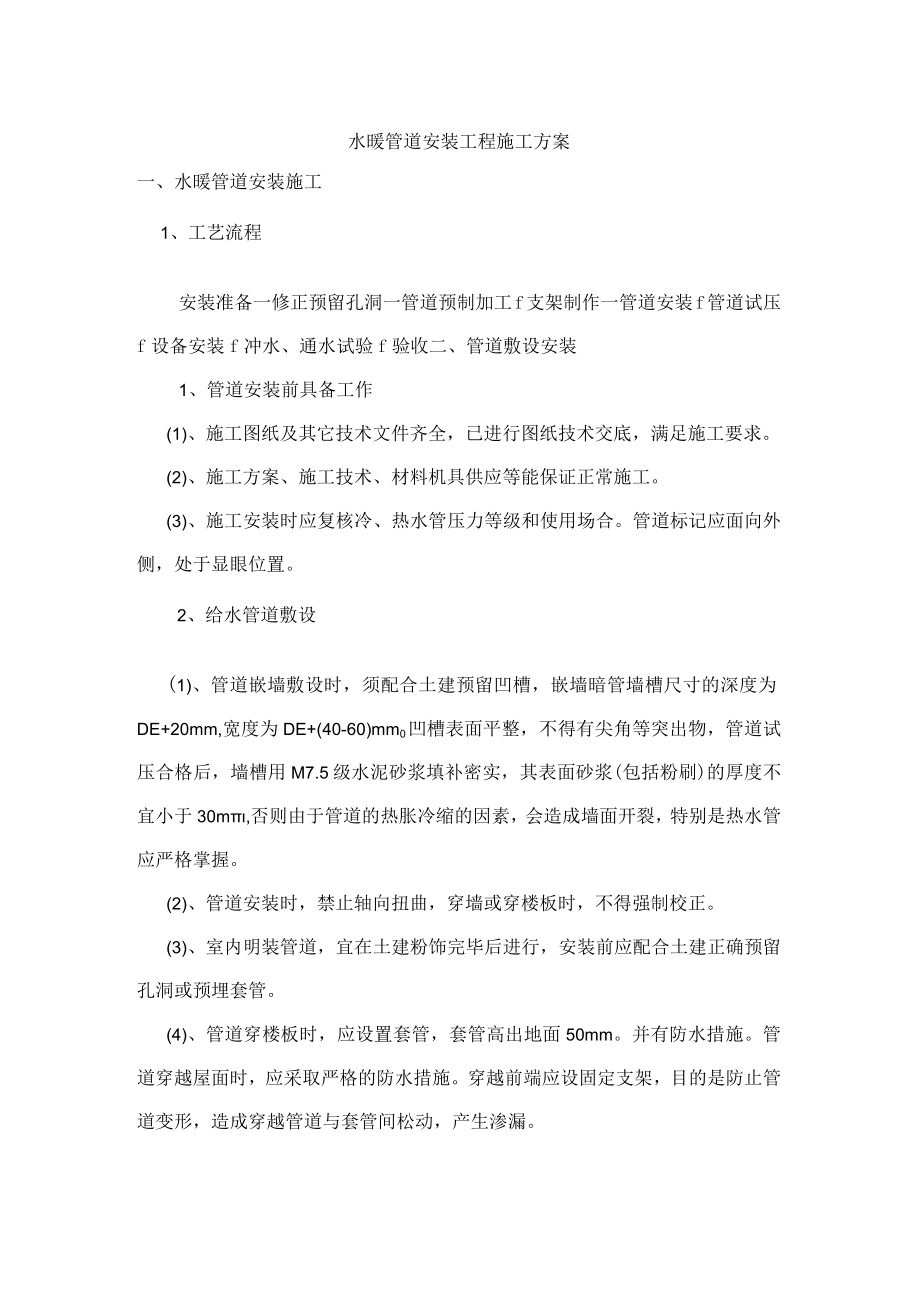

1、水暖管道安装工程施工方案一、水暖管道安装施工1、工艺流程安装准备一修正预留孔洞一管道预制加工f支架制作一管道安装f管道试压f设备安装f冲水、通水试验f验收二、管道敷设安装1、管道安装前具备工作(1)、施工图纸及其它技术文件齐全,已进行图纸技术交底,满足施工要求。(2)、施工方案、施工技术、材料机具供应等能保证正常施工。(3)、施工安装时应复核冷、热水管压力等级和使用场合。管道标记应面向外侧,处于显眼位置。2、给水管道敷设(1)、管道嵌墙敷设时,须配合土建预留凹槽,嵌墙暗管墙槽尺寸的深度为DE+20mm,宽度为DE+(40-60)mm0凹槽表面平整,不得有尖角等突出物,管道试压合格后,墙槽用M7

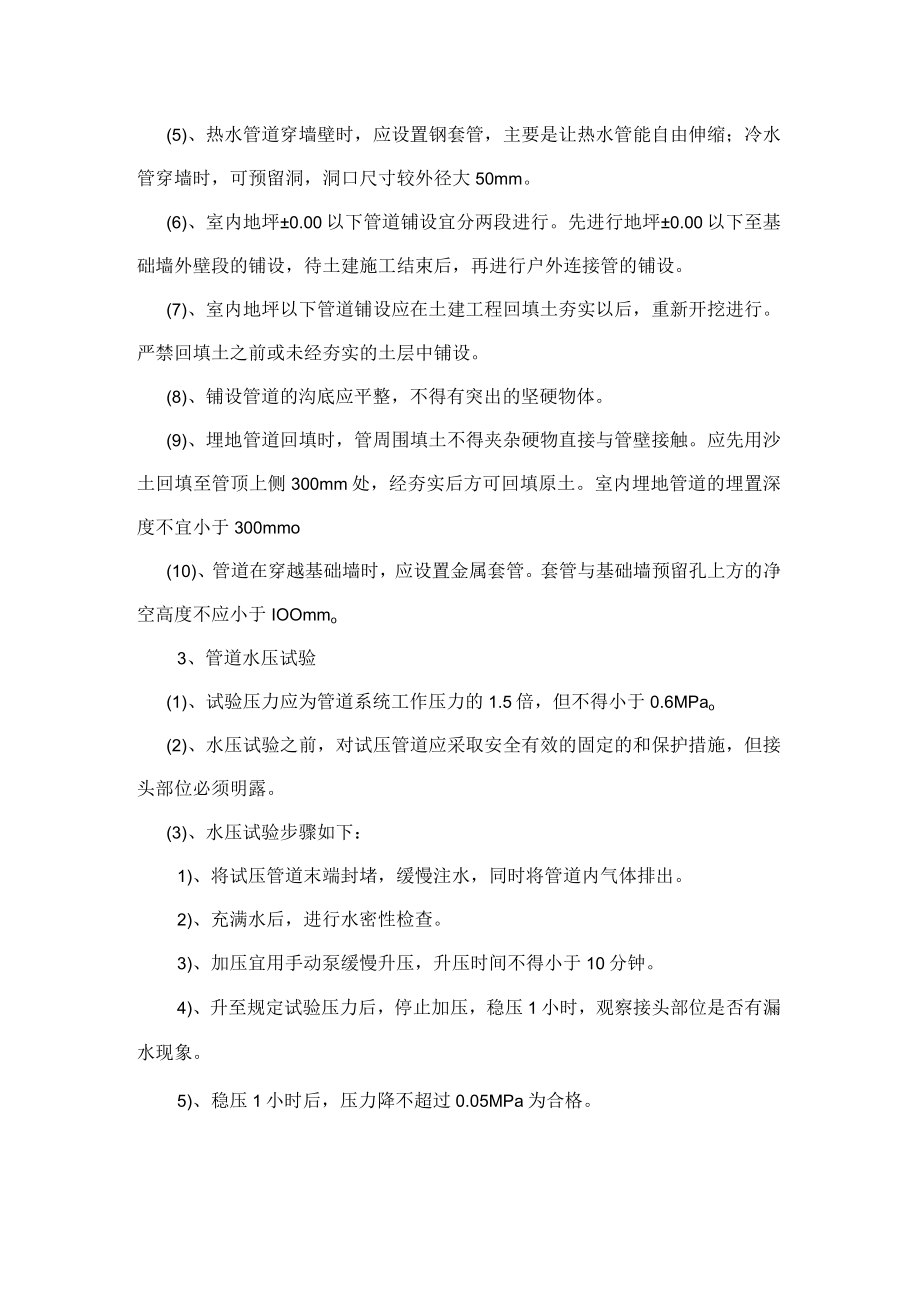

2、.5级水泥砂浆填补密实,其表面砂浆(包括粉刷)的厚度不宜小于30m,否则由于管道的热胀冷缩的因素,会造成墙面开裂,特别是热水管应严格掌握。(2)、管道安装时,禁止轴向扭曲,穿墙或穿楼板时,不得强制校正。(3)、室内明装管道,宜在土建粉饰完毕后进行,安装前应配合土建正确预留孔洞或预埋套管。(4)、管道穿楼板时,应设置套管,套管高出地面50mm。并有防水措施。管道穿越屋面时,应采取严格的防水措施。穿越前端应设固定支架,目的是防止管道变形,造成穿越管道与套管间松动,产生渗漏。(5)、热水管道穿墙壁时,应设置钢套管,主要是让热水管能自由伸缩;冷水管穿墙时,可预留洞,洞口尺寸较外径大50mm。(6)、室
3、内地坪0.00以下管道铺设宜分两段进行。先进行地坪0.00以下至基础墙外壁段的铺设,待土建施工结束后,再进行户外连接管的铺设。(7)、室内地坪以下管道铺设应在土建工程回填土夯实以后,重新开挖进行。严禁回填土之前或未经夯实的土层中铺设。(8)、铺设管道的沟底应平整,不得有突出的坚硬物体。(9)、埋地管道回填时,管周围填土不得夹杂硬物直接与管壁接触。应先用沙土回填至管顶上侧300mm处,经夯实后方可回填原土。室内埋地管道的埋置深度不宜小于300mmo(10)、管道在穿越基础墙时,应设置金属套管。套管与基础墙预留孔上方的净空高度不应小于IOOmmo3、管道水压试验(1)、试验压力应为管道系统工作压力

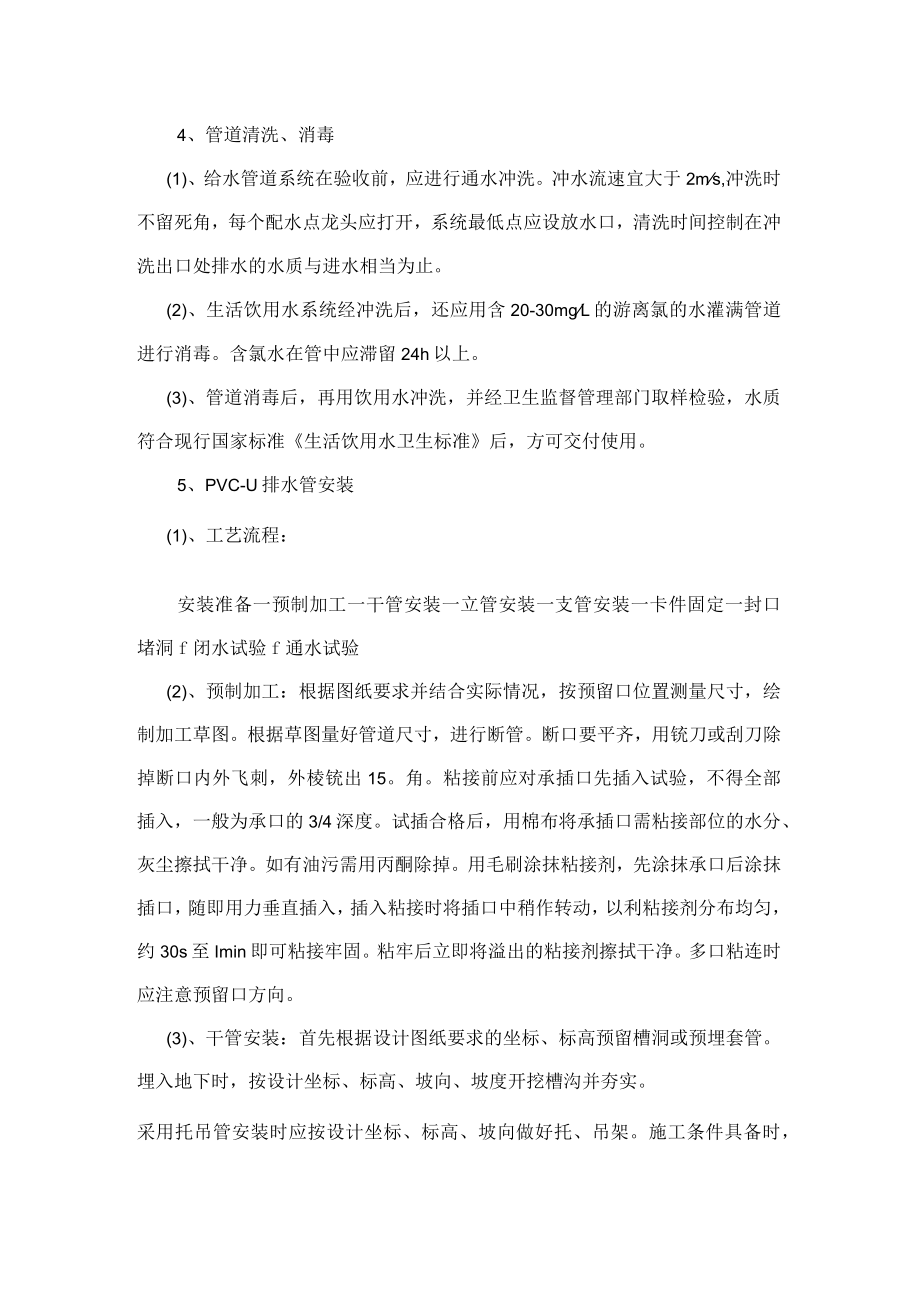

4、的1.5倍,但不得小于0.6MPao(2)、水压试验之前,对试压管道应采取安全有效的固定的和保护措施,但接头部位必须明露。(3)、水压试验步骤如下:1)、将试压管道末端封堵,缓慢注水,同时将管道内气体排出。2)、充满水后,进行水密性检查。3)、加压宜用手动泵缓慢升压,升压时间不得小于10分钟。4)、升至规定试验压力后,停止加压,稳压1小时,观察接头部位是否有漏水现象。5)、稳压1小时后,压力降不超过0.05MPa为合格。4、管道清洗、消毒(1)、给水管道系统在验收前,应进行通水冲洗。冲水流速宜大于2ms,冲洗时不留死角,每个配水点龙头应打开,系统最低点应设放水口,清洗时间控制在冲洗出口处排水的
- 配套讲稿:
如PPT文件的首页显示word图标,表示该PPT已包含配套word讲稿。双击word图标可打开word文档。
- 特殊限制:
部分文档作品中含有的国旗、国徽等图片,仅作为作品整体效果示例展示,禁止商用。设计者仅对作品中独创性部分享有著作权。
- 关 键 词:
- 水暖 管道 安装 工程施工 方案
