抽水蓄能电站工程上水库土建工程施工总进度计划方案.docx
《抽水蓄能电站工程上水库土建工程施工总进度计划方案.docx》由会员分享,可在线阅读,更多相关《抽水蓄能电站工程上水库土建工程施工总进度计划方案.docx(10页珍藏版)》请在优知文库上搜索。

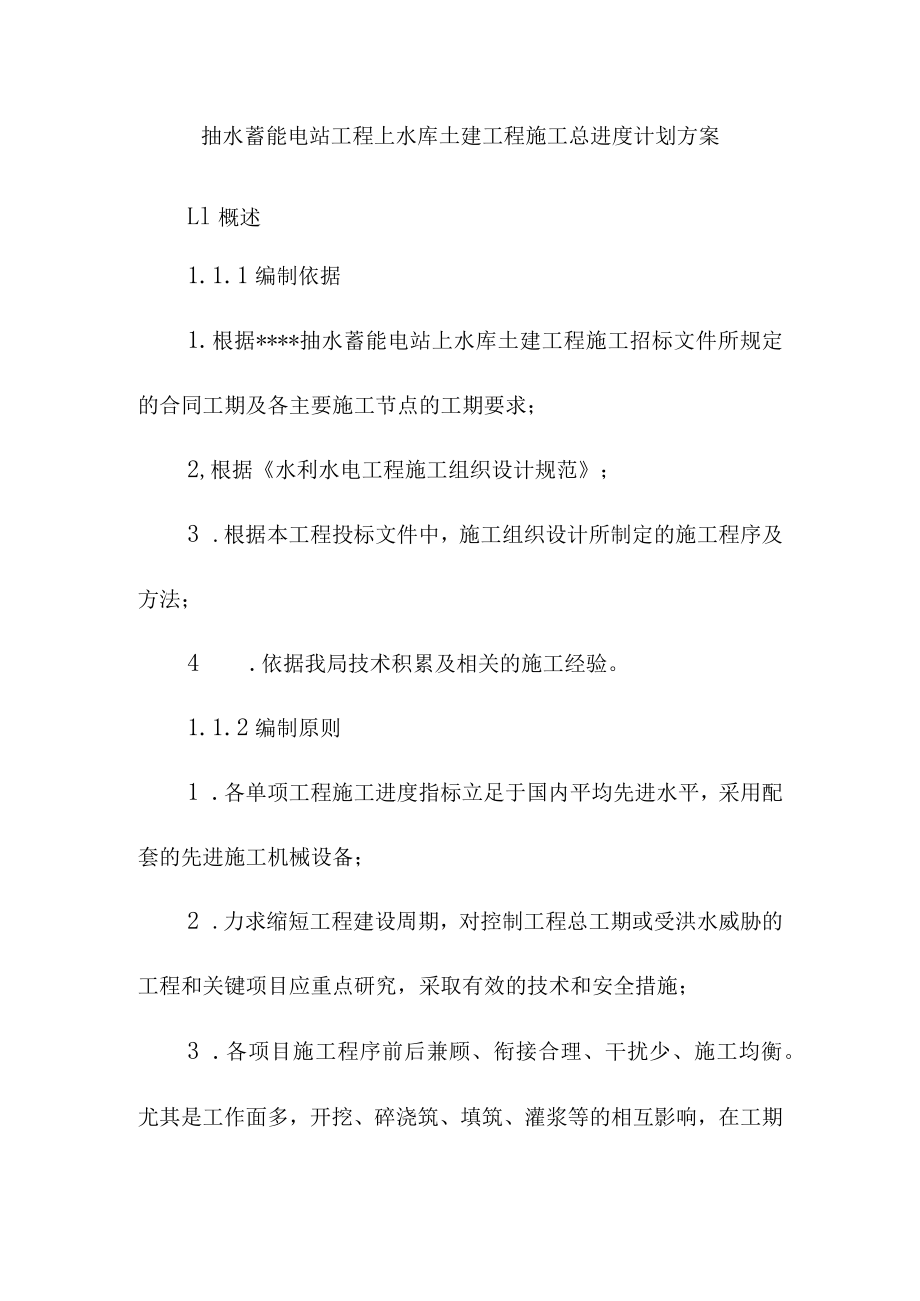

1、抽水蓄能电站工程上水库土建工程施工总进度计划方案Ll概述1.1.1编制依据1.根据*抽水蓄能电站上水库土建工程施工招标文件所规定的合同工期及各主要施工节点的工期要求;2,根据水利水电工程施工组织设计规范;3 .根据本工程投标文件中,施工组织设计所制定的施工程序及方法;4 .依据我局技术积累及相关的施工经验。1.1.2编制原则1 .各单项工程施工进度指标立足于国内平均先进水平,采用配套的先进施工机械设备;2 .力求缩短工程建设周期,对控制工程总工期或受洪水威胁的工程和关键项目应重点研究,采取有效的技术和安全措施;3 .各项目施工程序前后兼顾、衔接合理、干扰少、施工均衡。尤其是工作面多,开挖、碎浇

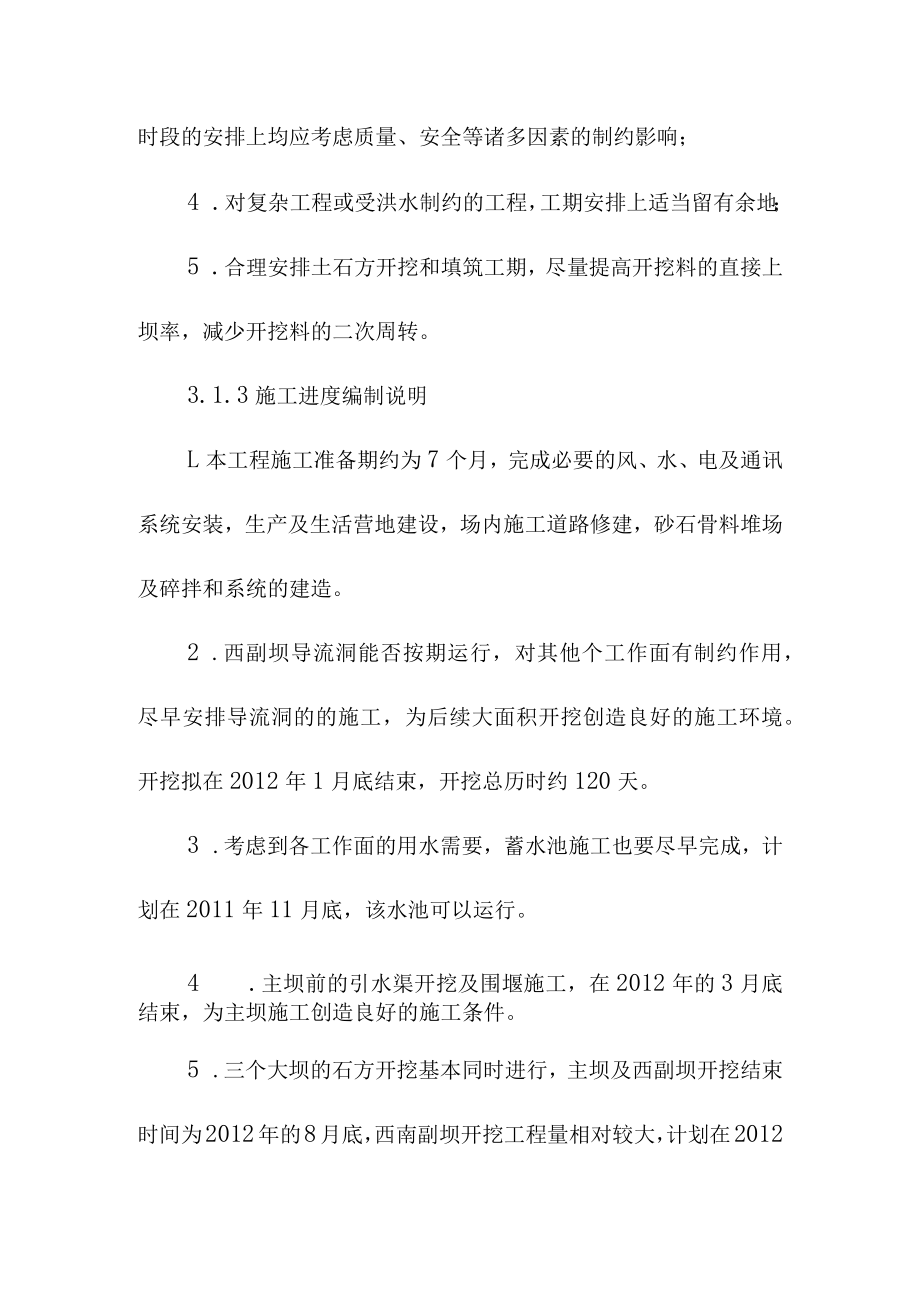

2、筑、填筑、灌浆等的相互影响,在工期时段的安排上均应考虑质量、安全等诸多因素的制约影响;4 .对复杂工程或受洪水制约的工程,工期安排上适当留有余地;5 .合理安排土石方开挖和填筑工期,尽量提高开挖料的直接上坝率,减少开挖料的二次周转。3.1.3施工进度编制说明L本工程施工准备期约为7个月,完成必要的风、水、电及通讯系统安装,生产及生活营地建设,场内施工道路修建,砂石骨料堆场及碎拌和系统的建造。2 .西副坝导流洞能否按期运行,对其他个工作面有制约作用,尽早安排导流洞的的施工,为后续大面积开挖创造良好的施工环境。开挖拟在2012年1月底结束,开挖总历时约120天。3 .考虑到各工作面的用水需要,蓄水

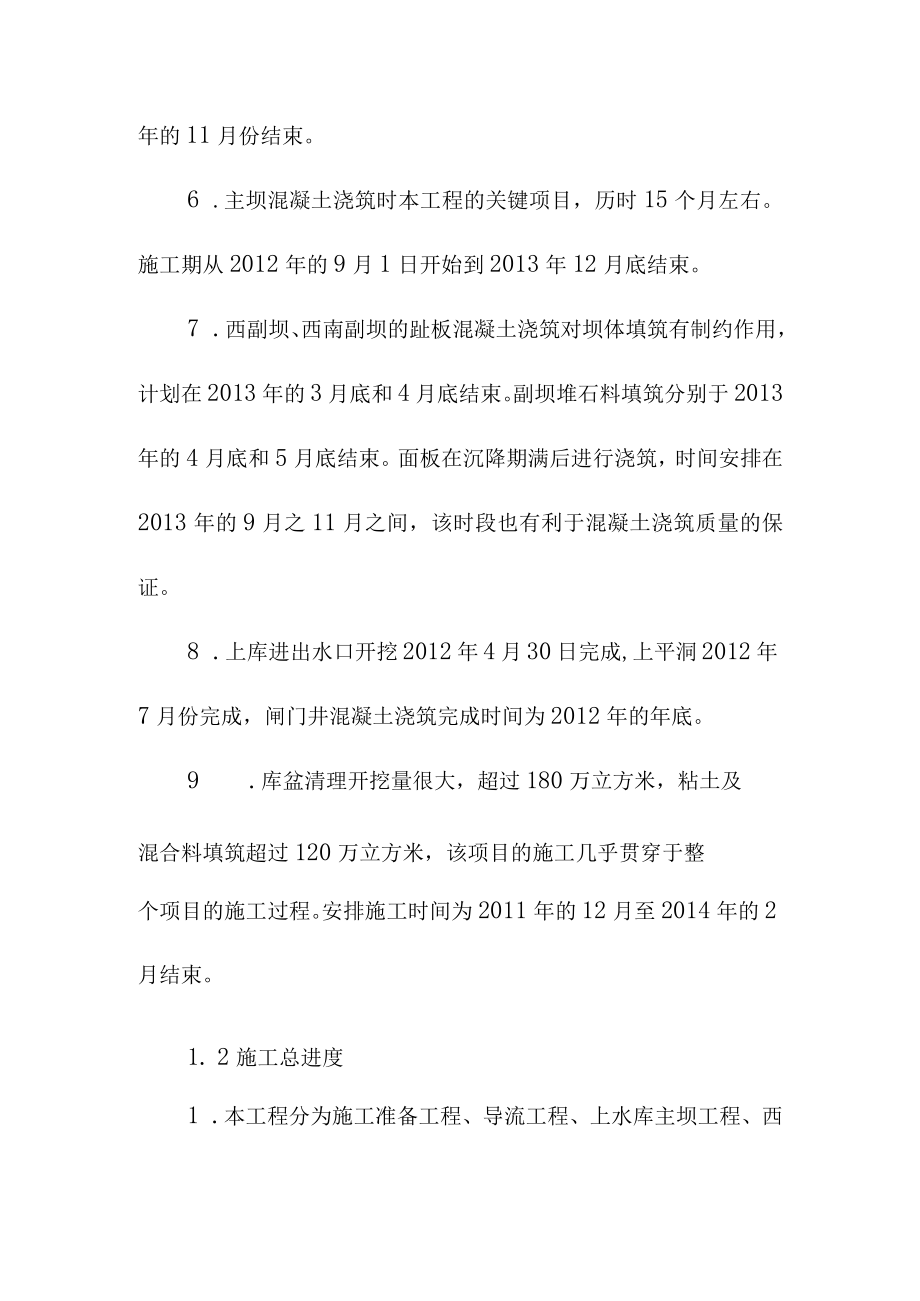

3、池施工也要尽早完成,计划在2011年11月底,该水池可以运行。4 .主坝前的引水渠开挖及围堰施工,在2012年的3月底结束,为主坝施工创造良好的施工条件。5 .三个大坝的石方开挖基本同时进行,主坝及西副坝开挖结束时间为2012年的8月底,西南副坝开挖工程量相对较大,计划在2012年的11月份结束。6 .主坝混凝土浇筑时本工程的关键项目,历时15个月左右。施工期从2012年的9月1日开始到2013年12月底结束。7 .西副坝、西南副坝的趾板混凝土浇筑对坝体填筑有制约作用,计划在2013年的3月底和4月底结束。副坝堆石料填筑分别于2013年的4月底和5月底结束。面板在沉降期满后进行浇筑,时间安排在
4、2013年的9月之11月之间,该时段也有利于混凝土浇筑质量的保证。8 .上库进出水口开挖2012年4月30日完成,上平洞2012年7月份完成,闸门井混凝土浇筑完成时间为2012年的年底。9 .库盆清理开挖量很大,超过180万立方米,粘土及混合料填筑超过120万立方米,该项目的施工几乎贯穿于整个项目的施工过程。安排施工时间为2011年的12月至2014年的2月结束。1. 2施工总进度1 .本工程分为施工准备工程、导流工程、上水库主坝工程、西副坝工程、西南副坝工程、上库进出水口工程、库盆处理工程及其它工程。2 .根据标书要求,本工程从2011年5月10日进场准备到2014年4月30日结束。3 .各
5、主要工程施工进度安排见附表4*抽水蓄能电站上水库工程施工控制进度横道图。4 .本工程主要施工强度指标如下:(1)土石方开挖月平均强度为8.9万m3,高峰期月强度为12.0万m3,最高月强度为15.0万m3。(2)石方开挖月平均强度为5.1万m3,高峰期月强度为6.0万m3,最高月强度为7.0万m3。(3)洞挖及闸门井开挖平均月强度为0.5万m3。(4) 方开挖平均月强度为2.6万m3,高峰期月强度为4.2万m3,最高月强度为6.O万In3。(5)填筑平均月强度为9.2万m3,高峰期月强度为12.O万m3,最高月强度为14.O万m3。(6)竹浇筑平均月强度为0.38万m3,高峰期月强度为0.5万
