地面硬化绿化工程施工进度计划方案.docx
《地面硬化绿化工程施工进度计划方案.docx》由会员分享,可在线阅读,更多相关《地面硬化绿化工程施工进度计划方案.docx(4页珍藏版)》请在优知文库上搜索。

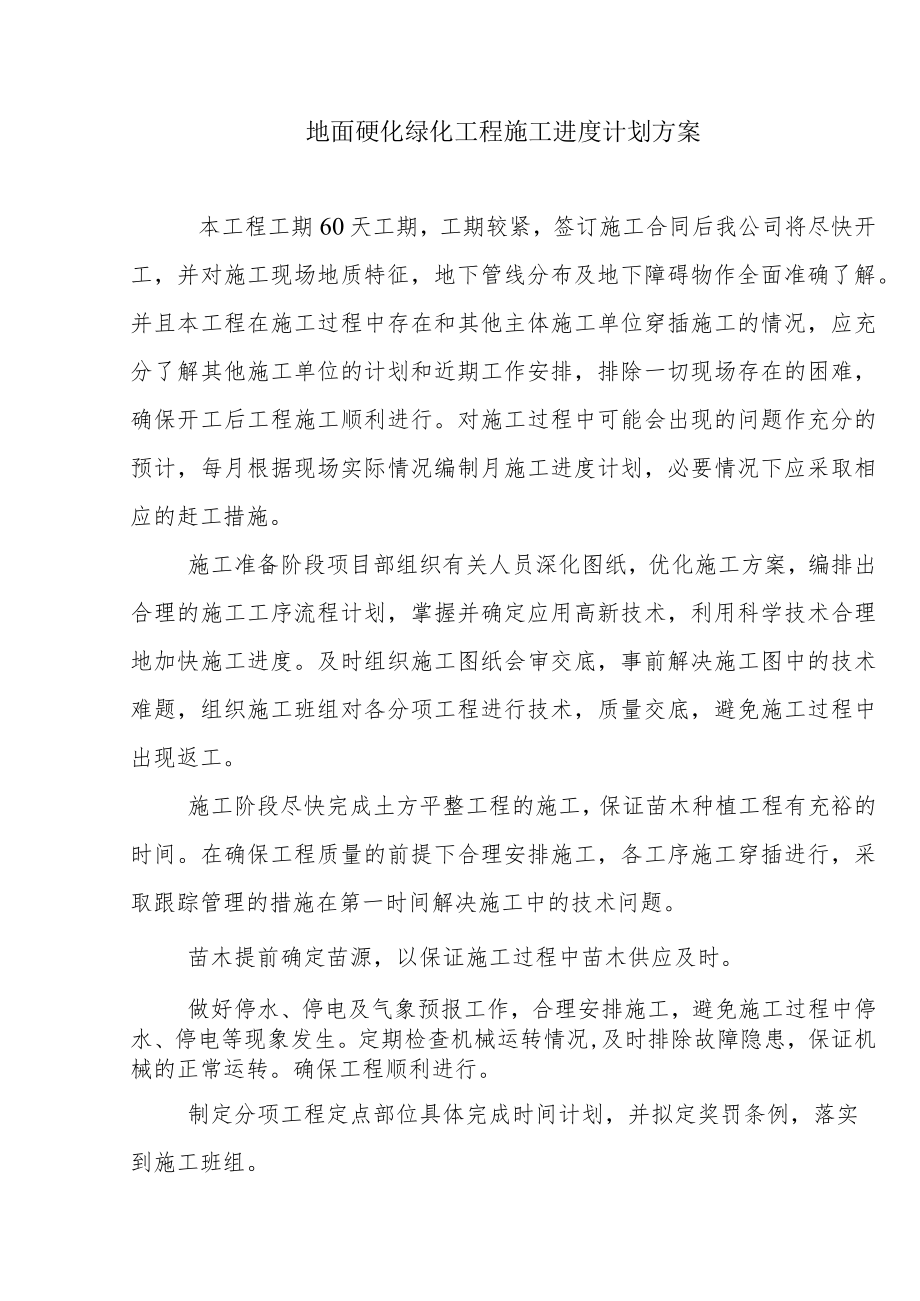

1、地面硬化绿化工程施工进度计划方案本工程工期60天工期,工期较紧,签订施工合同后我公司将尽快开工,并对施工现场地质特征,地下管线分布及地下障碍物作全面准确了解。并且本工程在施工过程中存在和其他主体施工单位穿插施工的情况,应充分了解其他施工单位的计划和近期工作安排,排除一切现场存在的困难,确保开工后工程施工顺利进行。对施工过程中可能会出现的问题作充分的预计,每月根据现场实际情况编制月施工进度计划,必要情况下应采取相应的赶工措施。施工准备阶段项目部组织有关人员深化图纸,优化施工方案,编排出合理的施工工序流程计划,掌握并确定应用高新技术,利用科学技术合理地加快施工进度。及时组织施工图纸会审交底,事前解

2、决施工图中的技术难题,组织施工班组对各分项工程进行技术,质量交底,避免施工过程中出现返工。施工阶段尽快完成土方平整工程的施工,保证苗木种植工程有充裕的时间。在确保工程质量的前提下合理安排施工,各工序施工穿插进行,采取跟踪管理的措施在第一时间解决施工中的技术问题。苗木提前确定苗源,以保证施工过程中苗木供应及时。做好停水、停电及气象预报工作,合理安排施工,避免施工过程中停水、停电等现象发生。定期检查机械运转情况,及时排除故障隐患,保证机械的正常运转。确保工程顺利进行。制定分项工程定点部位具体完成时间计划,并拟定奖罚条例,落实到施工班组。附表:施工进度计划(1)计划开工、竣工日期和施工进度图项目名称:延长油田股份有限公司靖边采油厂第五采油大队地面硬化绿化工程序号分项工程名称施工进度60日历天4812162024283236404448525458621施工进场准备2回填3:7灰土A3混凝土面层1、所报进度计划均指日历工期。2、如因非我方原因影响施工进度,要求工期顺延投标人(盖章):法定代表人或委托代理人:靖边建工集团有限责任公司月日(签字或盖章)日期:年
- 配套讲稿:
如PPT文件的首页显示word图标,表示该PPT已包含配套word讲稿。双击word图标可打开word文档。
- 特殊限制:
部分文档作品中含有的国旗、国徽等图片,仅作为作品整体效果示例展示,禁止商用。设计者仅对作品中独创性部分享有著作权。
- 关 键 词:
- 地面 硬化 绿化 工程施工 进度 计划 方案
