《地铁建设工程前期物资重复利用管理办法.docx》由会员分享,可在线阅读,更多相关《地铁建设工程前期物资重复利用管理办法.docx(7页珍藏版)》请在优知文库上搜索。

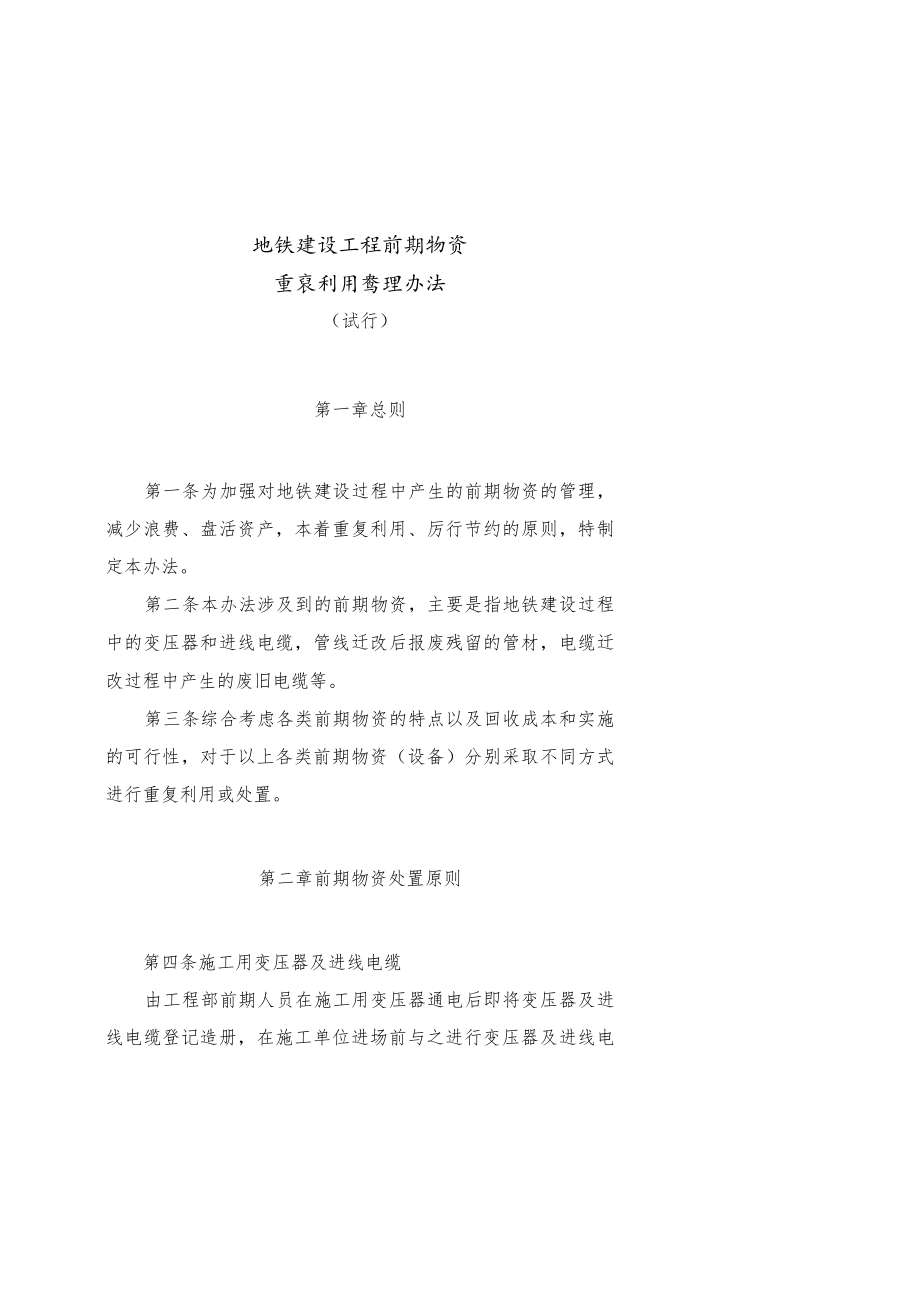

1、地铁建设工程前期物资重裒利用鸯理办法(试行)第一章总则第一条为加强对地铁建设过程中产生的前期物资的管理,减少浪费、盘活资产,本着重复利用、厉行节约的原则,特制定本办法。第二条本办法涉及到的前期物资,主要是指地铁建设过程中的变压器和进线电缆,管线迁改后报废残留的管材,电缆迁改过程中产生的废旧电缆等。第三条综合考虑各类前期物资的特点以及回收成本和实施的可行性,对于以上各类前期物资(设备)分别采取不同方式进行重复利用或处置。第二章前期物资处置原则第四条施工用变压器及进线电缆由工程部前期人员在施工用变压器通电后即将变压器及进线电缆登记造册,在施工单位进场前与之进行变压器及进线电缆的交接手续,施工结束后

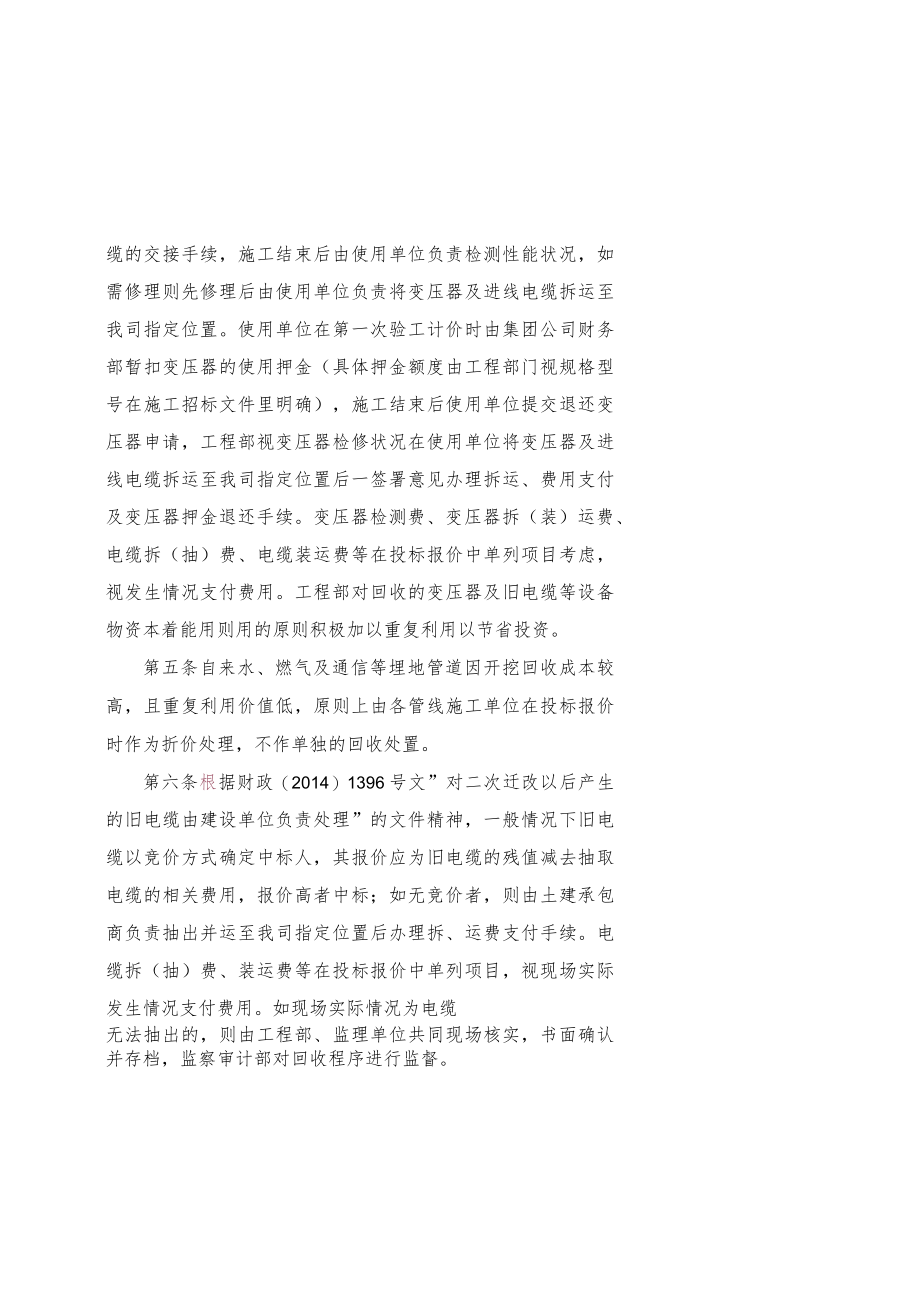

2、由使用单位负责检测性能状况,如需修理则先修理后由使用单位负责将变压器及进线电缆拆运至我司指定位置。使用单位在第一次验工计价时由集团公司财务部暂扣变压器的使用押金(具体押金额度由工程部门视规格型号在施工招标文件里明确),施工结束后使用单位提交退还变压器申请,工程部视变压器检修状况在使用单位将变压器及进线电缆拆运至我司指定位置后一签署意见办理拆运、费用支付及变压器押金退还手续。变压器检测费、变压器拆(装)运费、电缆拆(抽)费、电缆装运费等在投标报价中单列项目考虑,视发生情况支付费用。工程部对回收的变压器及旧电缆等设备物资本着能用则用的原则积极加以重复利用以节省投资。第五条自来水、燃气及通信等埋地管
3、道因开挖回收成本较高,且重复利用价值低,原则上由各管线施工单位在投标报价时作为折价处理,不作单独的回收处置。第六条根据财政(2014)1396号文”对二次迁改以后产生的旧电缆由建设单位负责处理”的文件精神,一般情况下旧电缆以竞价方式确定中标人,其报价应为旧电缆的残值减去抽取电缆的相关费用,报价高者中标;如无竞价者,则由土建承包商负责抽出并运至我司指定位置后办理拆、运费支付手续。电缆拆(抽)费、装运费等在投标报价中单列项目,视现场实际发生情况支付费用。如现场实际情况为电缆无法抽出的,则由工程部、监理单位共同现场核实,书面确认并存档,监察审计部对回收程序进行监督。第三章前期物资回收流程第七条工程部

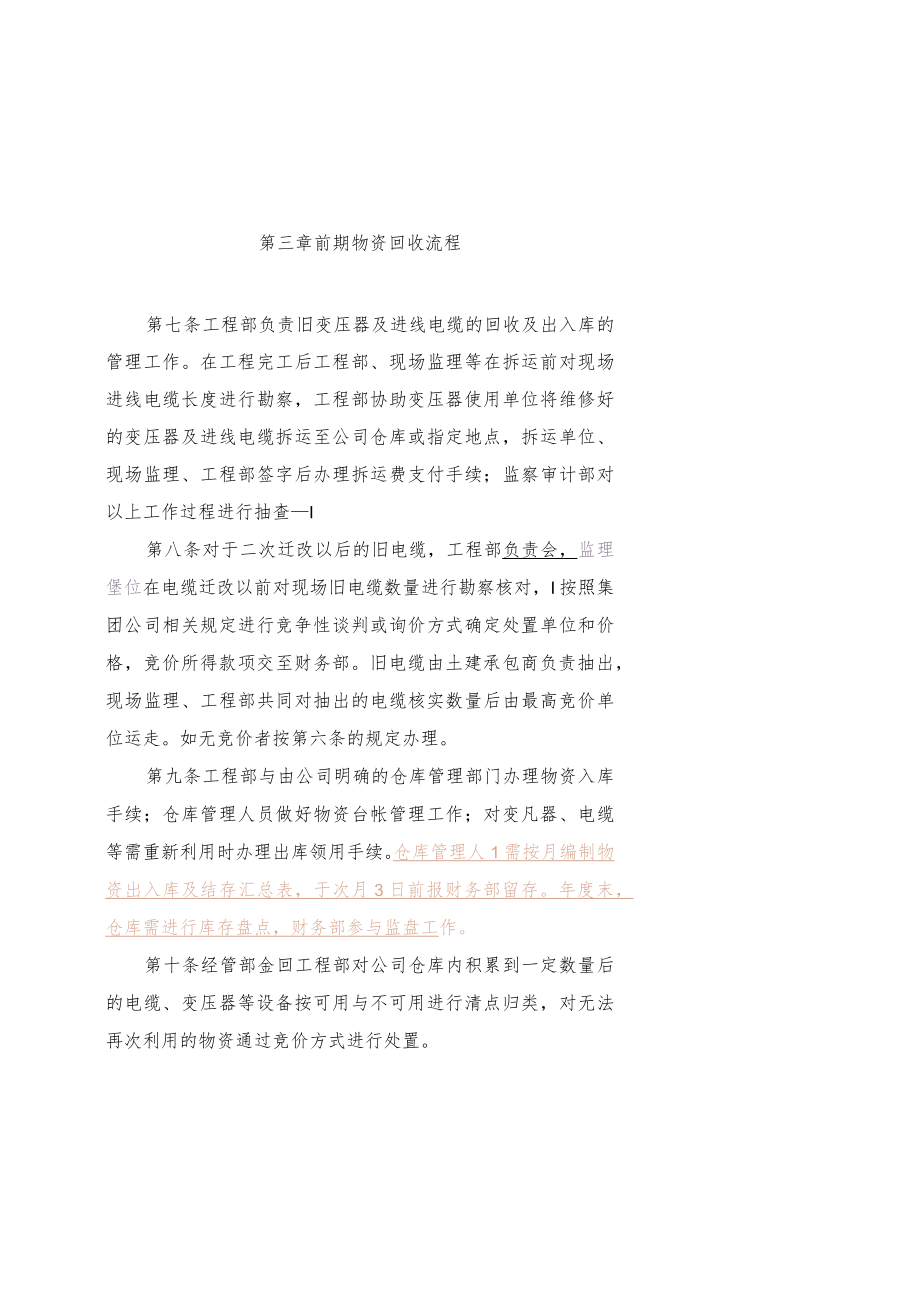

4、负责旧变压器及进线电缆的回收及出入库的管理工作。在工程完工后工程部、现场监理等在拆运前对现场进线电缆长度进行勘察,工程部协助变压器使用单位将维修好的变压器及进线电缆拆运至公司仓库或指定地点,拆运单位、现场监理、工程部签字后办理拆运费支付手续;监察审计部对以上工作过程进行抽查I第八条对于二次迁改以后的旧电缆,工程部负责会,监理堡位在电缆迁改以前对现场旧电缆数量进行勘察核对,I按照集团公司相关规定进行竞争性谈判或询价方式确定处置单位和价格,竞价所得款项交至财务部。旧电缆由土建承包商负责抽出,现场监理、工程部共同对抽出的电缆核实数量后由最高竞价单位运走。如无竞价者按第六条的规定办理。第九条工程部与由
5、公司明确的仓库管理部门办理物资入库手续;仓库管理人员做好物资台帐管理工作;对变凡器、电缆等需重新利用时办理出库领用手续。仓库管理人1需按月编制物资出入库及结存汇总表,于次月3日前报财务部留存。年度末,仓库需进行库存盘点,财务部参与监盘工作。第十条经管部金回工程部对公司仓库内积累到一定数量后的电缆、变压器等设备按可用与不可用进行清点归类,对无法再次利用的物资通过竞价方式进行处置。第四章附则第十一条本规定由集团公司工程一部负责解释,自印发之日起施行。附件:L地铁集团施工用电进线电缆及变压器使用交接单2 .承包商施工用变压器退回申请3 .承包商施工用电进线电缆及变压器退回交接单.带格式的:育行缩进:
6、。字符地铁集团施工用电进线电缆及变压器使用交接单编号:为加强各施工单位对施工用电的管理,特制定本交接单。施工单位作为各工点施工变压器的直接使用人,应遵照JGJ46-2005施工现场临时用电安全技术规范等相应规范安全用电,并对设备负有日常维护管理的职责,同时指派专人对变压器进线电缆路线(电力局的开关出线端以下部分)以及施工变出线等进行巡视,防止外力对电力电缆造成影响,以确保设备及线路安全。项目名称:项目地址:业主代表:施工单位:施工变(杆变、箱变)电源、容量:施工变户号、电表号:施工单位指派对设备及线路进行维护的电工姓名、证件号:监理单位及总监或总监代表姓名:施工变进线电缆路径(草图另附,由工程
7、部前期人员绘制并交施工方)施工结束后由该工点业主代表提出变压器销户申请,经工程部领导批准后交工程部,由前期人员办理变压器检测工作(检测费用由施工单位承担),检测合格后,由该变压器使用单位将变压器及进线电缆等拆除运至地铁仓库或指定地点后办理拆运费支付手续。若该工点还需后续施工用电,由该施工单位与后续单位办理交接手续报工程部备案,由工程部与后续单位办理交接手续。交付方(地铁公司前期科人员:接收方地铁公司业主代表:接收方施工单位项目负责人:承包商施工用变压器退回申请地铁集团工程部:由我部实施的(项目名称)目前已施工结束,电费已交清,现请贵司办理变压器销户手续。施工变(杆变、箱变)电源、容量:施工变户号、电表号:施工单位盖章:年月日业主代表意见:工程部领导意见:交付方(项目部盖章):地铁公司前期人员:年月日附件3承包商施工用电进线电缆及变压器退回交接单地铁集团工程部:由我部实施的(项目名称)目前已施工结束,电费已交清,贵司已办理变压器销户手续,变压器检测合格,现我部将变压器及进线电缆拆运至贵司仓库,请予以接收。附变压器检测报告电缆规格:电缆长度:.变压器容量型号:.项目经理签字:联系电话:项目部盖章:监理单位签字盖章:联系电话:地铁公司业主代表:联系电话:地铁公司前期科接收人:联系电话:日期:年月日
