厨卫间墙面、地面防水施工方案.docx
《厨卫间墙面、地面防水施工方案.docx》由会员分享,可在线阅读,更多相关《厨卫间墙面、地面防水施工方案.docx(6页珍藏版)》请在优知文库上搜索。

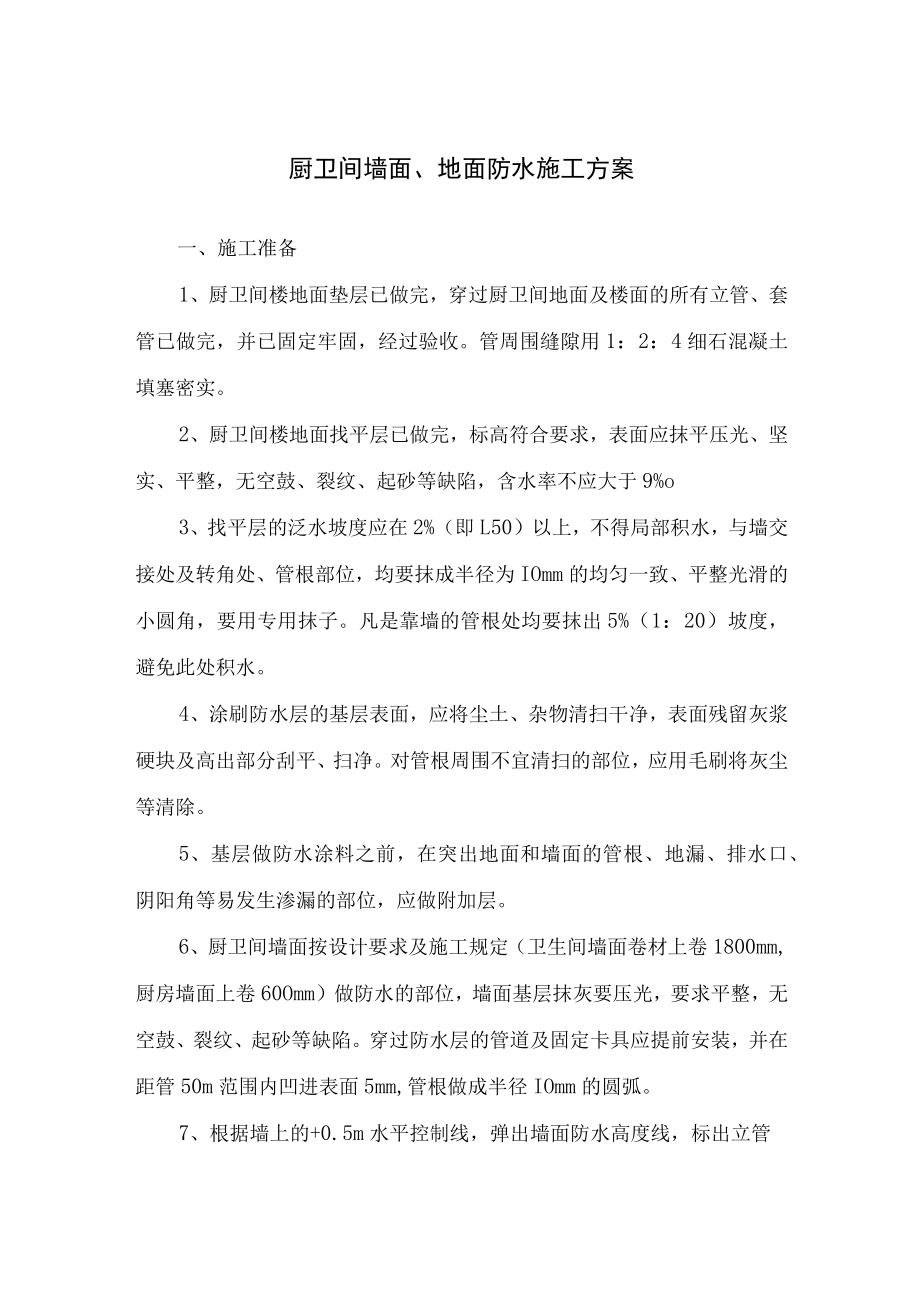

1、厨卫间墙面、地面防水施工方案一、施工准备1、厨卫间楼地面垫层已做完,穿过厨卫间地面及楼面的所有立管、套管已做完,并已固定牢固,经过验收。管周围缝隙用1:2:4细石混凝土填塞密实。2、厨卫间楼地面找平层已做完,标高符合要求,表面应抹平压光、坚实、平整,无空鼓、裂纹、起砂等缺陷,含水率不应大于9%o3、找平层的泛水坡度应在2%(即L50)以上,不得局部积水,与墙交接处及转角处、管根部位,均要抹成半径为IOmm的均匀一致、平整光滑的小圆角,要用专用抹子。凡是靠墙的管根处均要抹出5%(1:20)坡度,避免此处积水。4、涂刷防水层的基层表面,应将尘土、杂物清扫干净,表面残留灰浆硬块及高出部分刮平、扫净。

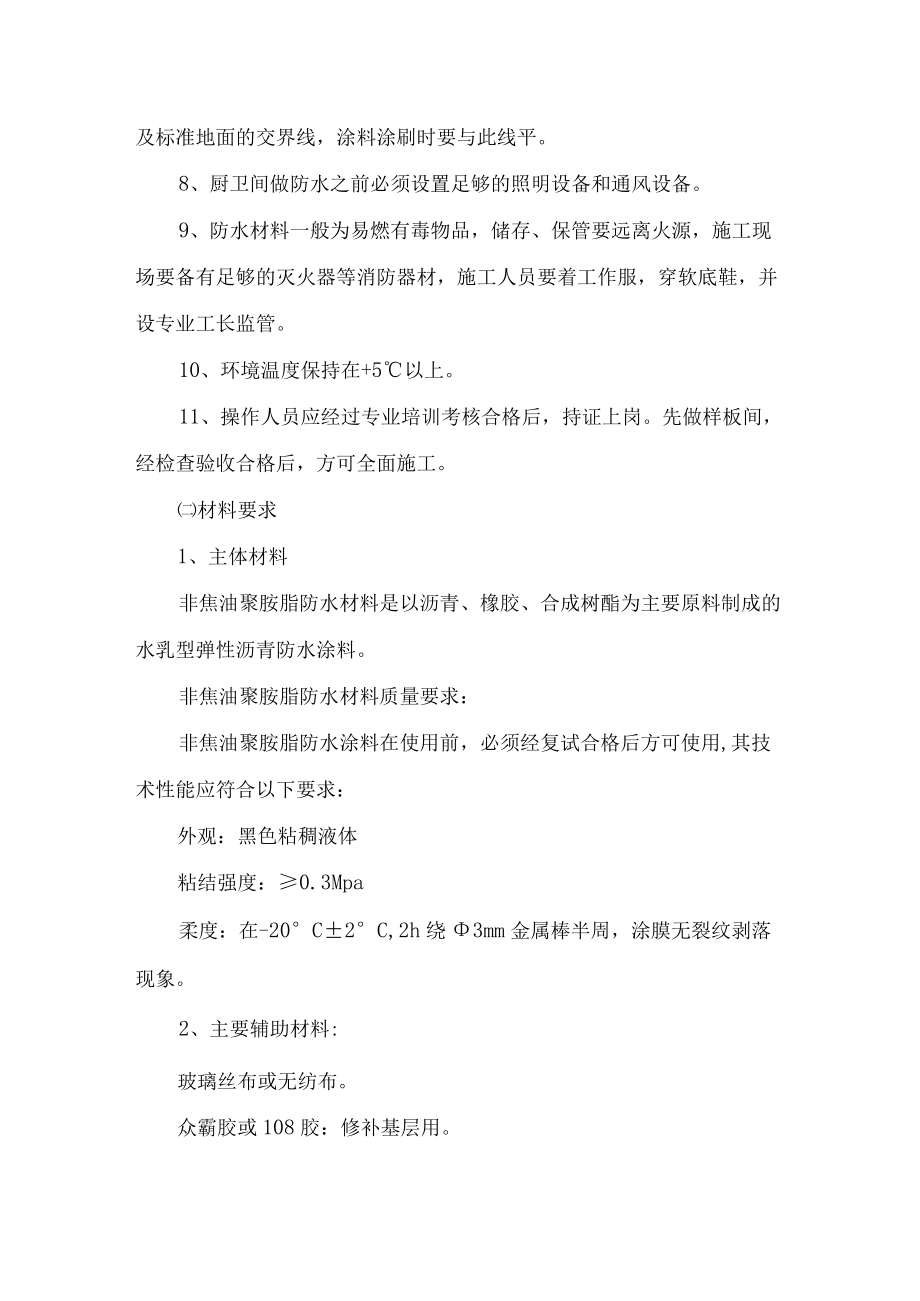

2、对管根周围不宜清扫的部位,应用毛刷将灰尘等清除。5、基层做防水涂料之前,在突出地面和墙面的管根、地漏、排水口、阴阳角等易发生渗漏的部位,应做附加层。6、厨卫间墙面按设计要求及施工规定(卫生间墙面卷材上卷1800mm,厨房墙面上卷60Omm)做防水的部位,墙面基层抹灰要压光,要求平整,无空鼓、裂纹、起砂等缺陷。穿过防水层的管道及固定卡具应提前安装,并在距管50m范围内凹进表面5mm,管根做成半径IOmm的圆弧。7、根据墙上的+0.5m水平控制线,弹出墙面防水高度线,标出立管及标准地面的交界线,涂料涂刷时要与此线平。8、厨卫间做防水之前必须设置足够的照明设备和通风设备。9、防水材料一般为易燃有毒物

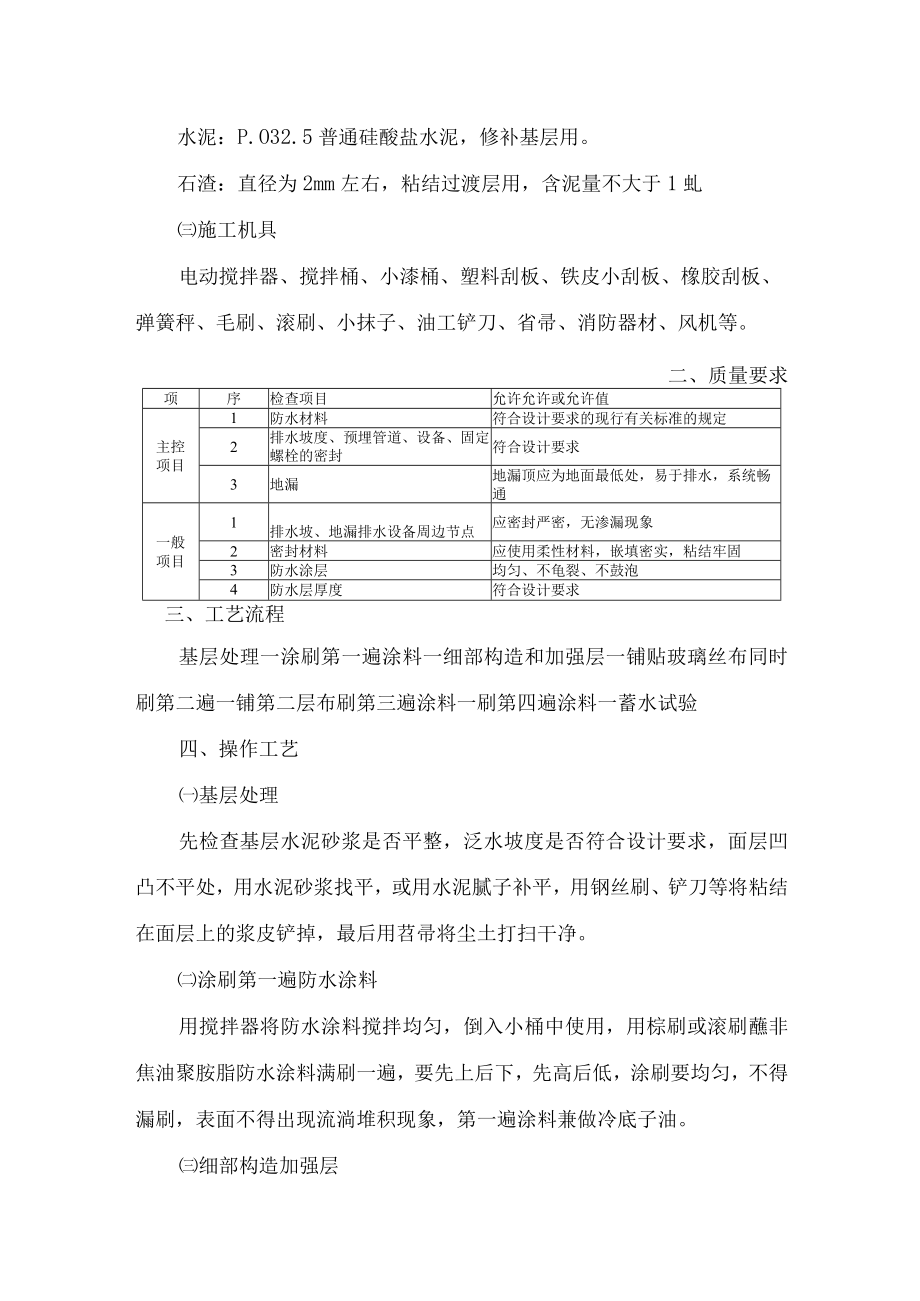

3、品,储存、保管要远离火源,施工现场要备有足够的灭火器等消防器材,施工人员要着工作服,穿软底鞋,并设专业工长监管。10、环境温度保持在+5以上。11、操作人员应经过专业培训考核合格后,持证上岗。先做样板间,经检查验收合格后,方可全面施工。材料要求1、主体材料非焦油聚胺脂防水材料是以沥青、橡胶、合成树酯为主要原料制成的水乳型弹性沥青防水涂料。非焦油聚胺脂防水材料质量要求:非焦油聚胺脂防水涂料在使用前,必须经复试合格后方可使用,其技术性能应符合以下要求:外观:黑色粘稠液体粘结强度:0.3Mpa柔度:在-20C2C,2h绕3mm金属棒半周,涂膜无裂纹剥落现象。2、主要辅助材料:玻璃丝布或无纺布。众霸胶
4、或108胶:修补基层用。水泥:P.O32.5普通硅酸盐水泥,修补基层用。石渣:直径为2mm左右,粘结过渡层用,含泥量不大于1虬施工机具电动搅拌器、搅拌桶、小漆桶、塑料刮板、铁皮小刮板、橡胶刮板、弹簧秤、毛刷、滚刷、小抹子、油工铲刀、省帚、消防器材、风机等。二、质量要求项序检查项目允许允许或允许值主控项目1防水材料符合设计要求的现行有关标准的规定2排水坡度、预埋管道、设备、固定螺栓的密封符合设计要求3地漏地漏顶应为地面最低处,易于排水,系统畅通一般项目1排水坡、地漏排水设备周边节点应密封严密,无渗漏现象2密封材料应使用柔性材料,嵌填密实,粘结牢固3防水涂层均匀、不龟裂、不鼓泡4防水层厚度符合设计
5、要求三、工艺流程基层处理一涂刷第一遍涂料一细部构造和加强层一铺贴玻璃丝布同时刷第二遍一铺第二层布刷第三遍涂料一刷第四遍涂料一蓄水试验四、操作工艺基层处理先检查基层水泥砂浆是否平整,泛水坡度是否符合设计要求,面层凹凸不平处,用水泥砂浆找平,或用水泥腻子补平,用钢丝刷、铲刀等将粘结在面层上的浆皮铲掉,最后用苕帚将尘土打扫干净。涂刷第一遍防水涂料用搅拌器将防水涂料搅拌均匀,倒入小桶中使用,用棕刷或滚刷蘸非焦油聚胺脂防水涂料满刷一遍,要先上后下,先高后低,涂刷要均匀,不得漏刷,表面不得出现流淌堆积现象,第一遍涂料兼做冷底子油。细部构造加强层阴阳角先做一遍加强层,即将玻璃丝布铺贴于上述部位,同时用棕刷刷
