冬季雨季施工措施.docx
《冬季雨季施工措施.docx》由会员分享,可在线阅读,更多相关《冬季雨季施工措施.docx(4页珍藏版)》请在优知文库上搜索。

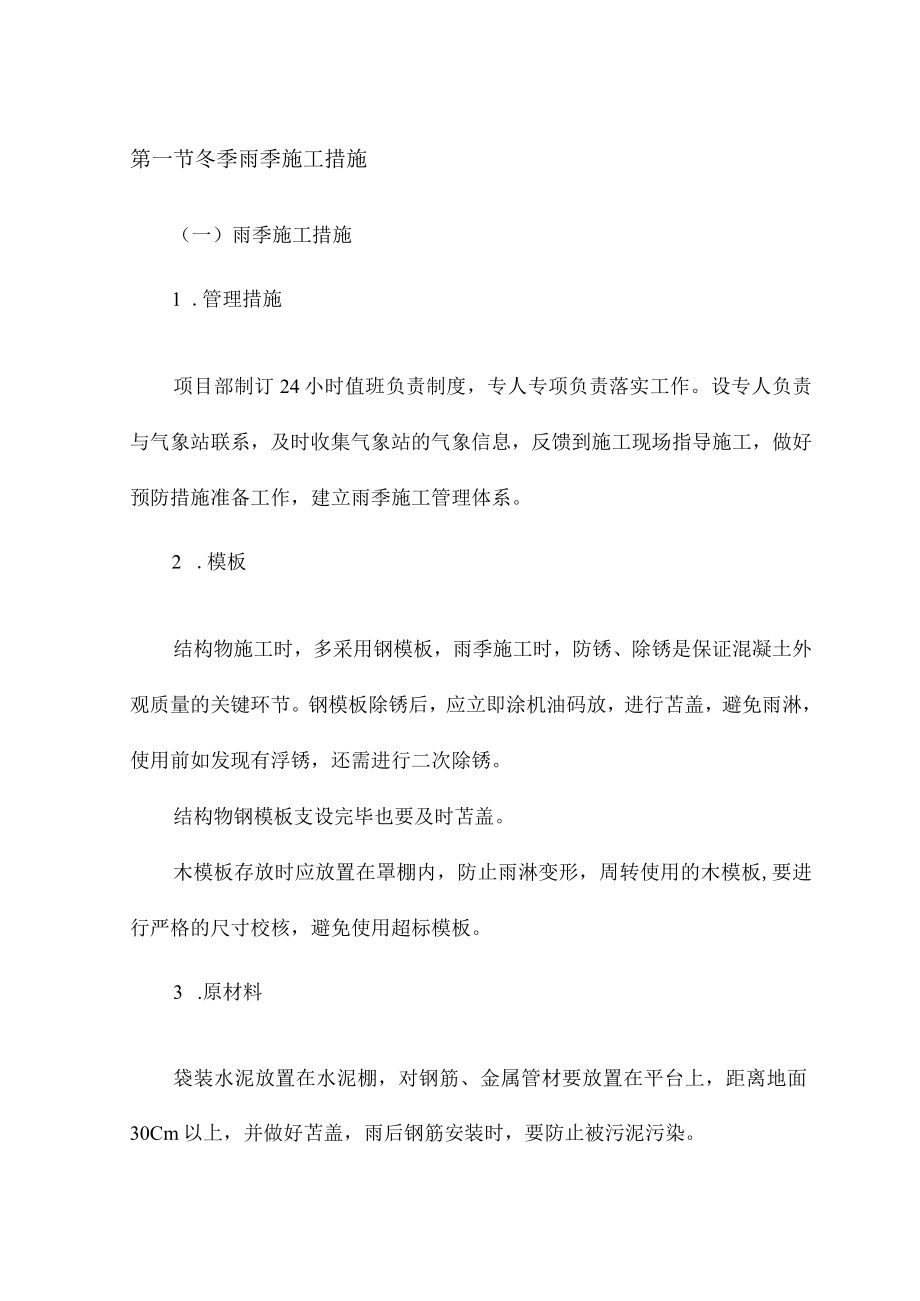

1、第一节冬季雨季施工措施(一)雨季施工措施1 .管理措施项目部制订24小时值班负责制度,专人专项负责落实工作。设专人负责与气象站联系,及时收集气象站的气象信息,反馈到施工现场指导施工,做好预防措施准备工作,建立雨季施工管理体系。2 .模板结构物施工时,多采用钢模板,雨季施工时,防锈、除锈是保证混凝土外观质量的关键环节。钢模板除锈后,应立即涂机油码放,进行苫盖,避免雨淋,使用前如发现有浮锈,还需进行二次除锈。结构物钢模板支设完毕也要及时苫盖。木模板存放时应放置在罩棚内,防止雨淋变形,周转使用的木模板,要进行严格的尺寸校核,避免使用超标模板。3 .原材料袋装水泥放置在水泥棚,对钢筋、金属管材要放置在

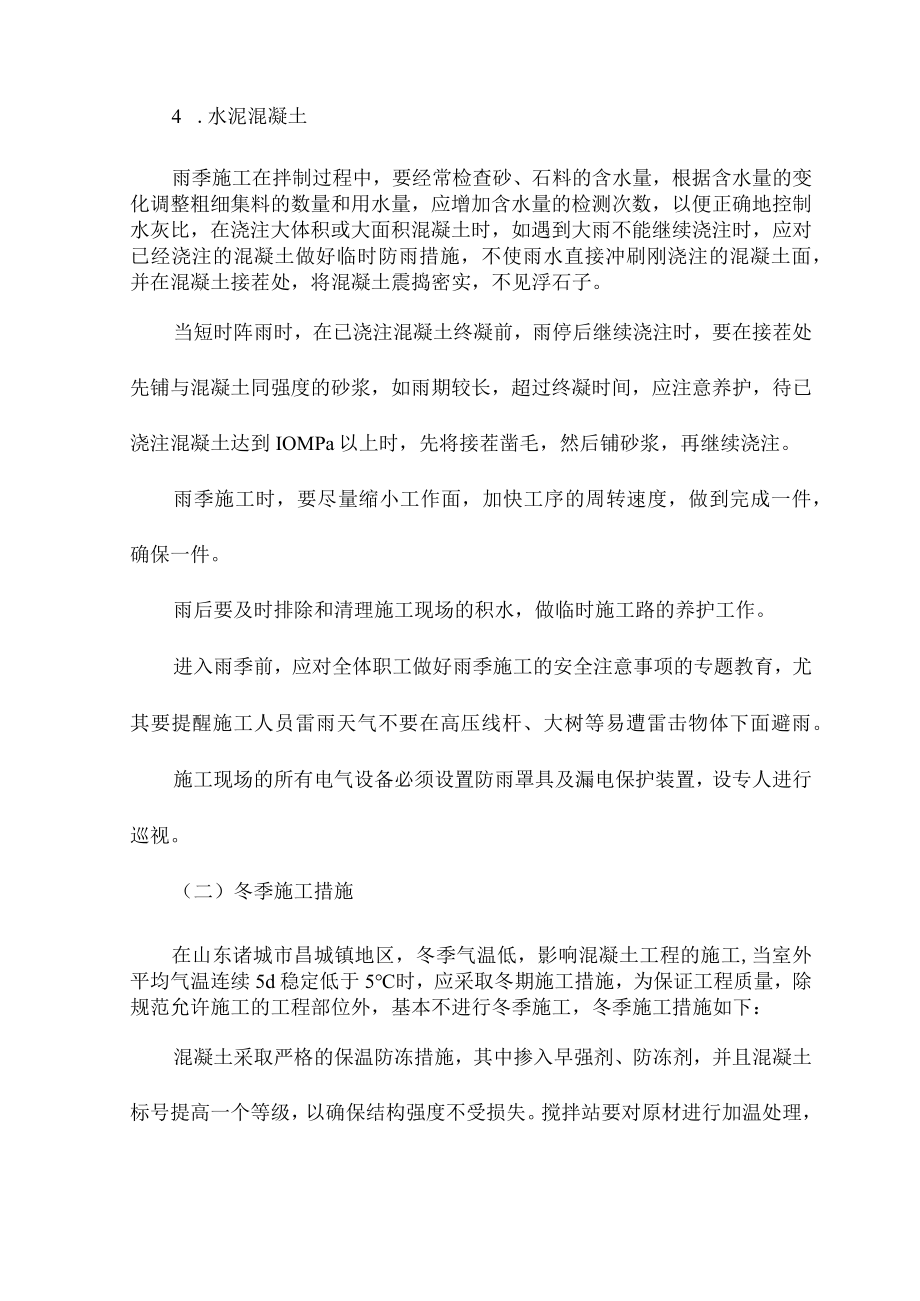

2、平台上,距离地面30Cm以上,并做好苫盖,雨后钢筋安装时,要防止被污泥污染。4 .水泥混凝土雨季施工在拌制过程中,要经常检查砂、石料的含水量,根据含水量的变化调整粗细集料的数量和用水量,应增加含水量的检测次数,以便正确地控制水灰比,在浇注大体积或大面积混凝土时,如遇到大雨不能继续浇注时,应对已经浇注的混凝土做好临时防雨措施,不使雨水直接冲刷刚浇注的混凝土面,并在混凝土接茬处,将混凝土震捣密实,不见浮石子。当短时阵雨时,在已浇注混凝土终凝前,雨停后继续浇注时,要在接茬处先铺与混凝土同强度的砂浆,如雨期较长,超过终凝时间,应注意养护,待已浇注混凝土达到IOMPa以上时,先将接茬凿毛,然后铺砂浆,再
