关键工序、关键部位施工方法与技术措施.docx
《关键工序、关键部位施工方法与技术措施.docx》由会员分享,可在线阅读,更多相关《关键工序、关键部位施工方法与技术措施.docx(6页珍藏版)》请在优知文库上搜索。

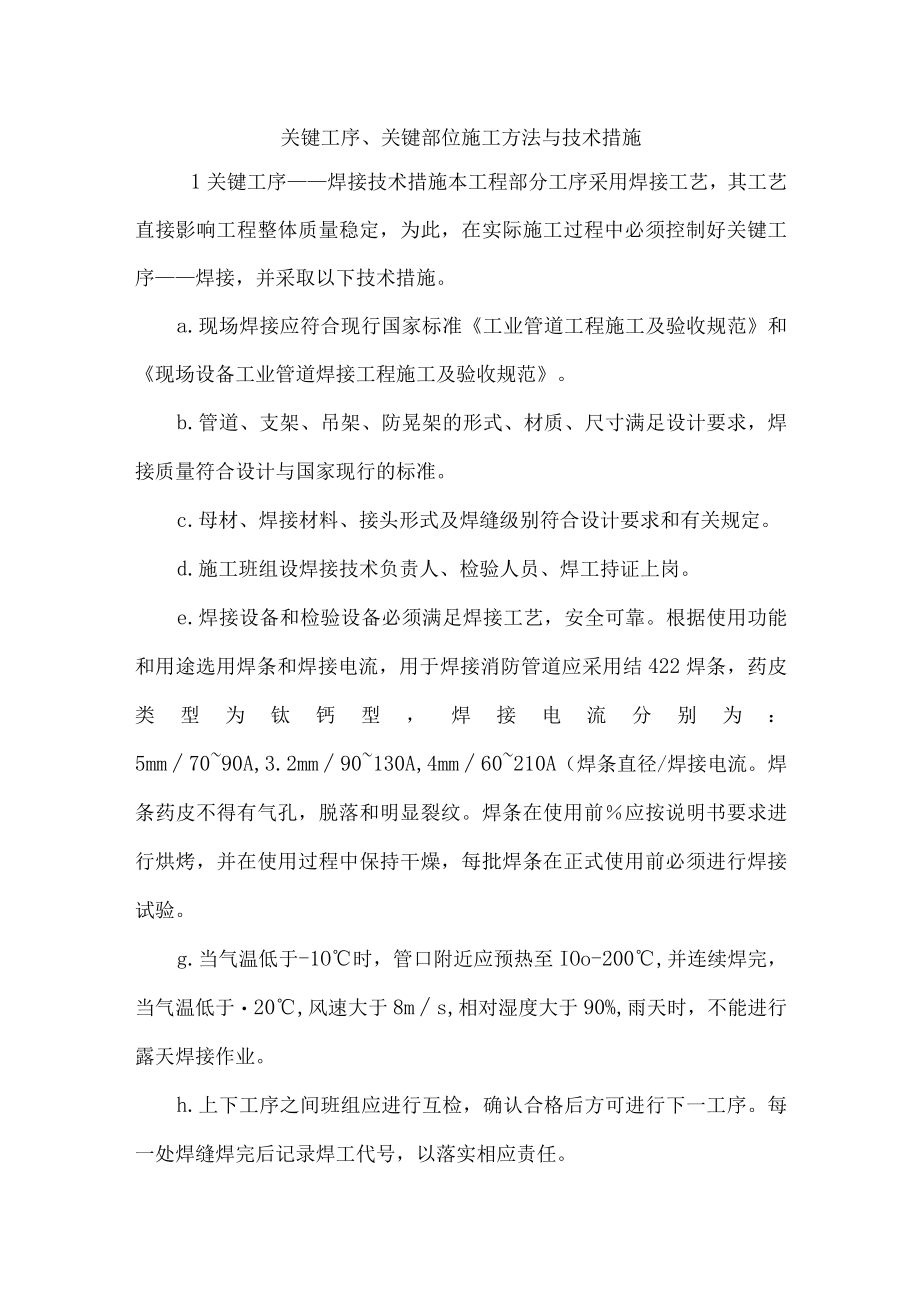

1、关键工序、关键部位施工方法与技术措施1关键工序焊接技术措施本工程部分工序采用焊接工艺,其工艺直接影响工程整体质量稳定,为此,在实际施工过程中必须控制好关键工序焊接,并采取以下技术措施。a.现场焊接应符合现行国家标准工业管道工程施工及验收规范和现场设备工业管道焊接工程施工及验收规范。b.管道、支架、吊架、防晃架的形式、材质、尺寸满足设计要求,焊接质量符合设计与国家现行的标准。c.母材、焊接材料、接头形式及焊缝级别符合设计要求和有关规定。d.施工班组设焊接技术负责人、检验人员、焊工持证上岗。e.焊接设备和检验设备必须满足焊接工艺,安全可靠。根据使用功能和用途选用焊条和焊接电流,用于焊接消防管道应采
2、用结422焊条,药皮类型为钛钙型,焊接电流分别为:5mm7090A,3.2mm90130A,4mm60210A(焊条直径/焊接电流。焊条药皮不得有气孔,脱落和明显裂纹。焊条在使用前应按说明书要求进行烘烤,并在使用过程中保持干燥,每批焊条在正式使用前必须进行焊接试验。g.当气温低于-1O时,管口附近应预热至IOo-200,并连续焊完,当气温低于20,风速大于8ms,相对湿度大于90%,雨天时,不能进行露天焊接作业。h.上下工序之间班组应进行互检,确认合格后方可进行下一工序。每一处焊缝焊完后记录焊工代号,以落实相应责任。i.焊缝位置应避开应力集中区。j.所有焊缝完成后,均应进行外观检查。检查前将渣

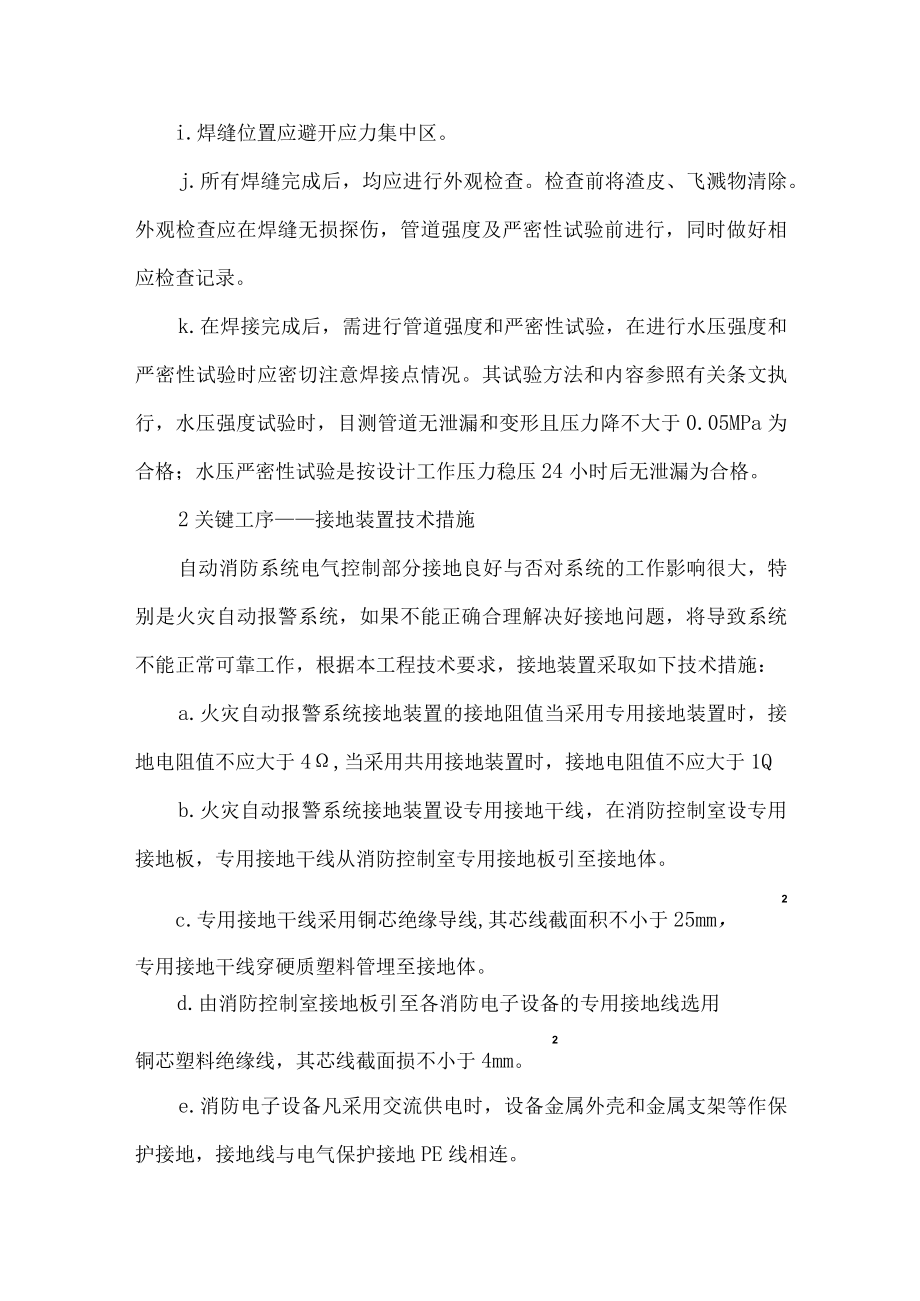

3、皮、飞溅物清除。外观检查应在焊缝无损探伤,管道强度及严密性试验前进行,同时做好相应检查记录。k.在焊接完成后,需进行管道强度和严密性试验,在进行水压强度和严密性试验时应密切注意焊接点情况。其试验方法和内容参照有关条文执行,水压强度试验时,目测管道无泄漏和变形且压力降不大于0.05MPa为合格;水压严密性试验是按设计工作压力稳压24小时后无泄漏为合格。2关键工序接地装置技术措施自动消防系统电气控制部分接地良好与否对系统的工作影响很大,特别是火灾自动报警系统,如果不能正确合理解决好接地问题,将导致系统不能正常可靠工作,根据本工程技术要求,接地装置采取如下技术措施:a.火灾自动报警系统接地装置的接地

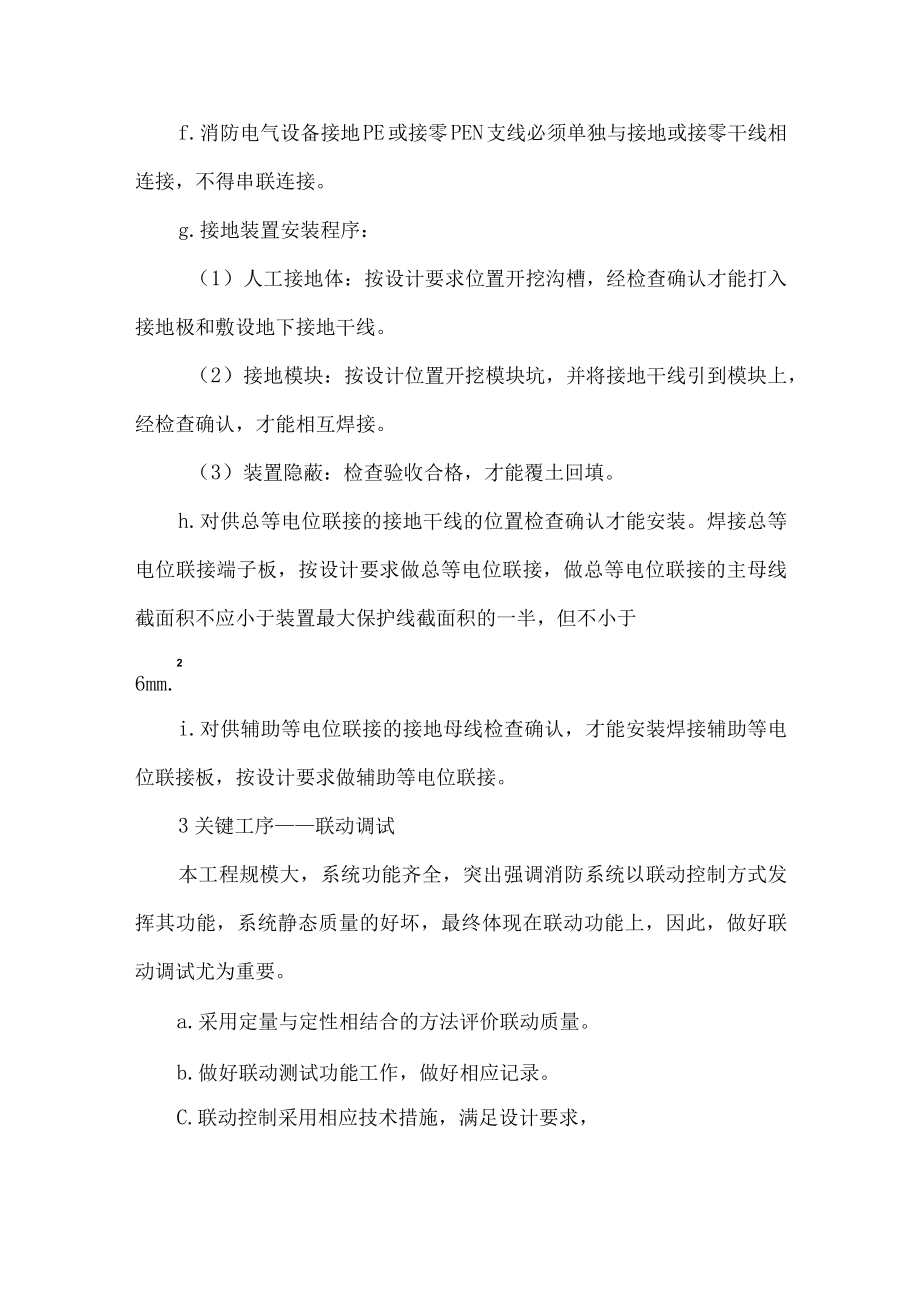

4、阻值当采用专用接地装置时,接地电阻值不应大于4,当采用共用接地装置时,接地电阻值不应大于1Qb.火灾自动报警系统接地装置设专用接地干线,在消防控制室设专用接地板,专用接地干线从消防控制室专用接地板引至接地体。2c.专用接地干线采用铜芯绝缘导线,其芯线截面积不小于25mm,专用接地干线穿硬质塑料管埋至接地体。d.由消防控制室接地板引至各消防电子设备的专用接地线选用2铜芯塑料绝缘线,其芯线截面损不小于4mm。e.消防电子设备凡采用交流供电时,设备金属外壳和金属支架等作保护接地,接地线与电气保护接地PE线相连。f.消防电气设备接地PE或接零PEN支线必须单独与接地或接零干线相连接,不得串联连接。g.
5、接地装置安装程序:(1)人工接地体:按设计要求位置开挖沟槽,经检查确认才能打入接地极和敷设地下接地干线。(2)接地模块:按设计位置开挖模块坑,并将接地干线引到模块上,经检查确认,才能相互焊接。(3)装置隐蔽:检查验收合格,才能覆土回填。h.对供总等电位联接的接地干线的位置检查确认才能安装。焊接总等电位联接端子板,按设计要求做总等电位联接,做总等电位联接的主母线截面积不应小于装置最大保护线截面积的一半,但不小于26mm.i.对供辅助等电位联接的接地母线检查确认,才能安装焊接辅助等电位联接板,按设计要求做辅助等电位联接。3关键工序联动调试本工程规模大,系统功能齐全,突出强调消防系统以联动控制方式发
