一分部报处监测信息处理表2019.5.20.docx
《一分部报处监测信息处理表2019.5.20.docx》由会员分享,可在线阅读,更多相关《一分部报处监测信息处理表2019.5.20.docx(3页珍藏版)》请在优知文库上搜索。

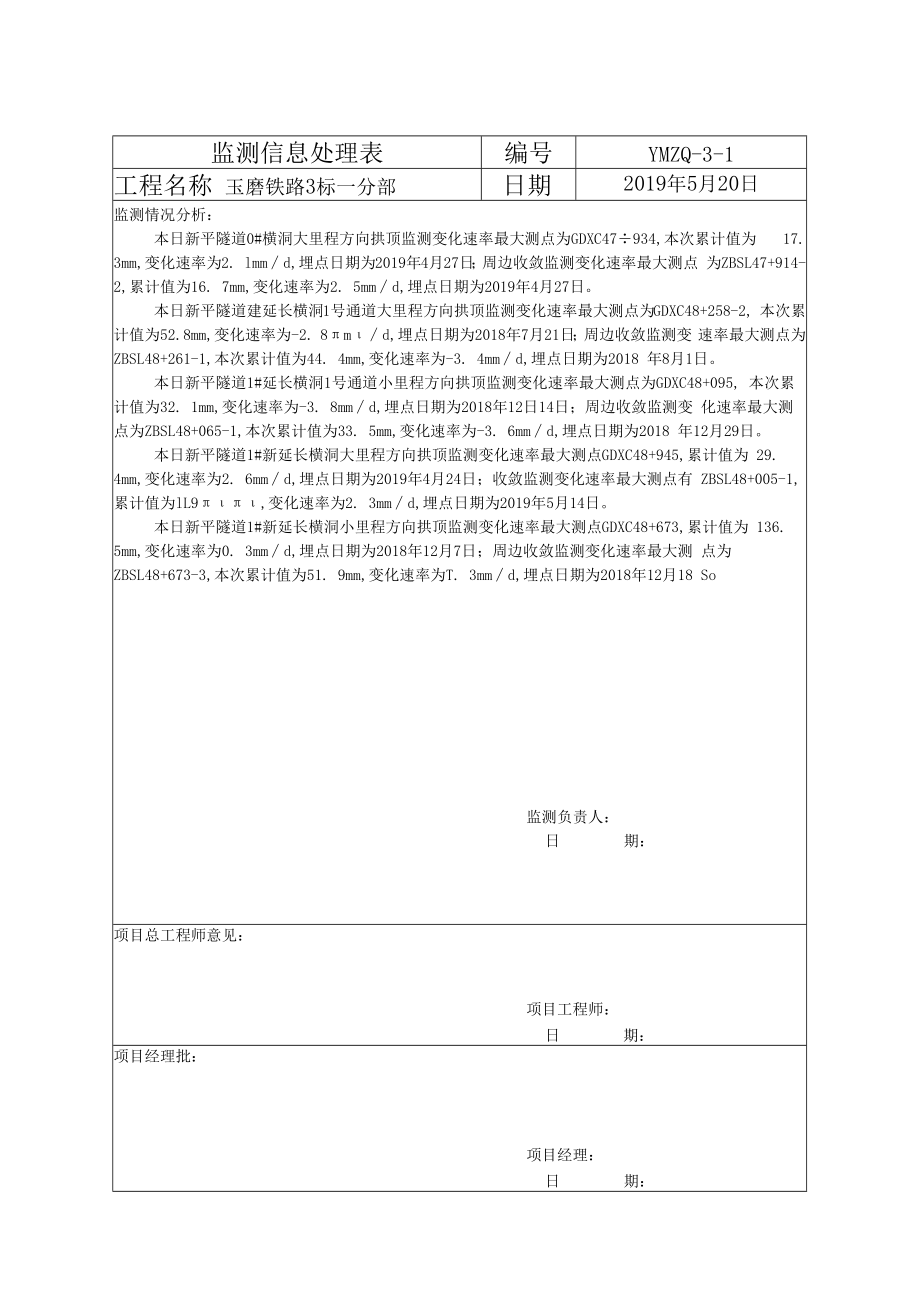

1、监测信息处理表编号YMZQ-3-1工程名称 玉磨铁路3标一分部日期2019年5月20日监测情况分析:本日新平隧道0#横洞大里程方向拱顶监测变化速率最大测点为GDXC47934,本次累计值为 17. 3mm,变化速率为2. lmmd,埋点日期为2019年4月27日;周边收敛监测变化速率最大测点 为ZBSL47+914-2,累计值为16. 7mm,变化速率为2. 5mmd,埋点日期为2019年4月27日。本日新平隧道建延长横洞1号通道大里程方向拱顶监测变化速率最大测点为GDXC48+258-2, 本次累计值为52.8mm,变化速率为-2. 8md,埋点日期为2018年7月21日;周边收敛监测变 速
2、率最大测点为ZBSL48+261-1,本次累计值为44. 4mm,变化速率为-3. 4mmd,埋点日期为2018 年8月1日。本日新平隧道1#延长横洞1号通道小里程方向拱顶监测变化速率最大测点为GDXC48+095, 本次累计值为32. 1mm,变化速率为-3. 8mmd,埋点日期为2018年12日14日;周边收敛监测变 化速率最大测点为ZBSL48+065-1,本次累计值为33. 5mm,变化速率为-3. 6mmd,埋点日期为2018 年12月29日。本日新平隧道1#新延长横洞大里程方向拱顶监测变化速率最大测点GDXC48+945,累计值为 29. 4mm,变化速率为2. 6mmd,埋点日期
3、为2019年4月24日;收敛监测变化速率最大测点有 ZBSL48+005-1,累计值为lL9,变化速率为2. 3mmd,埋点日期为2019年5月14日。本日新平隧道1#新延长横洞小里程方向拱顶监测变化速率最大测点GDXC48+673,累计值为 136. 5mm,变化速率为0. 3mmd,埋点日期为2018年12月7日;周边收敛监测变化速率最大测 点为ZBSL48+673-3,本次累计值为51. 9mm,变化速率为T. 3mmd,埋点日期为2018年12月18 So监测负责人:日期:项目总工程师意见:项目工程师:日期:项目经理批:项目经理:日期:47监测信息处理表编号YMZQ-3-1工程名称玉磨

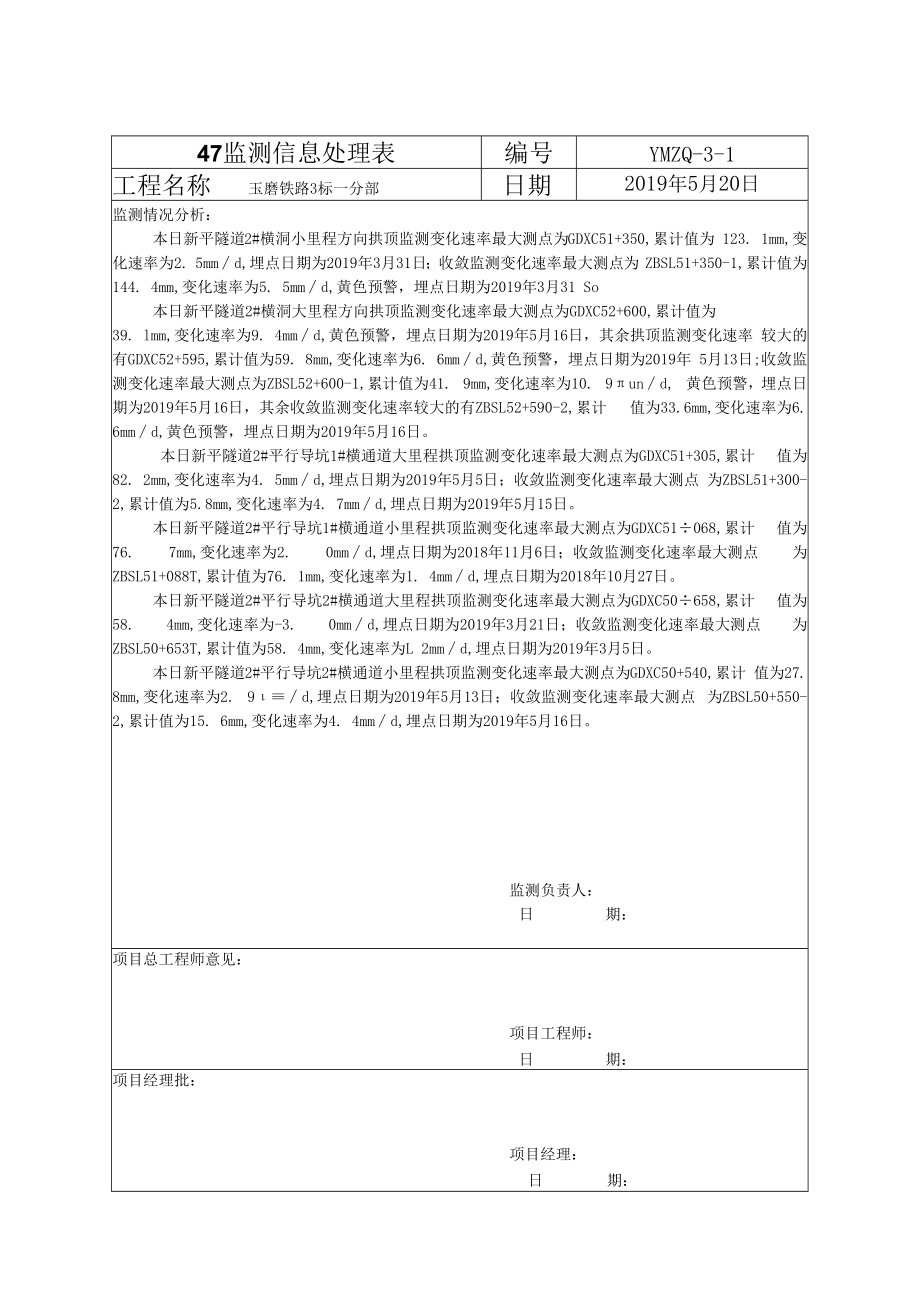

4、铁路3标一分部日期2019年5月20日监测情况分析:本日新平隧道2#横洞小里程方向拱顶监测变化速率最大测点为GDXC51+350,累计值为 123. 1mm,变化速率为2. 5mmd,埋点日期为2019年3月31日;收敛监测变化速率最大测点为 ZBSL51+350-1,累计值为144. 4mm,变化速率为5. 5mmd,黄色预警,埋点日期为2019年3月31 So本日新平隧道2#横洞大里程方向拱顶监测变化速率最大测点为GDXC52+600,累计值为39. lmm,变化速率为9. 4mmd,黄色预警,埋点日期为2019年5月16日,其余拱顶监测变化速率 较大的有GDXC52+595,累计值为59
- 配套讲稿:
如PPT文件的首页显示word图标,表示该PPT已包含配套word讲稿。双击word图标可打开word文档。
- 特殊限制:
部分文档作品中含有的国旗、国徽等图片,仅作为作品整体效果示例展示,禁止商用。设计者仅对作品中独创性部分享有著作权。
- 关 键 词:
- 分部 监测 信息处理 2019.5 20
