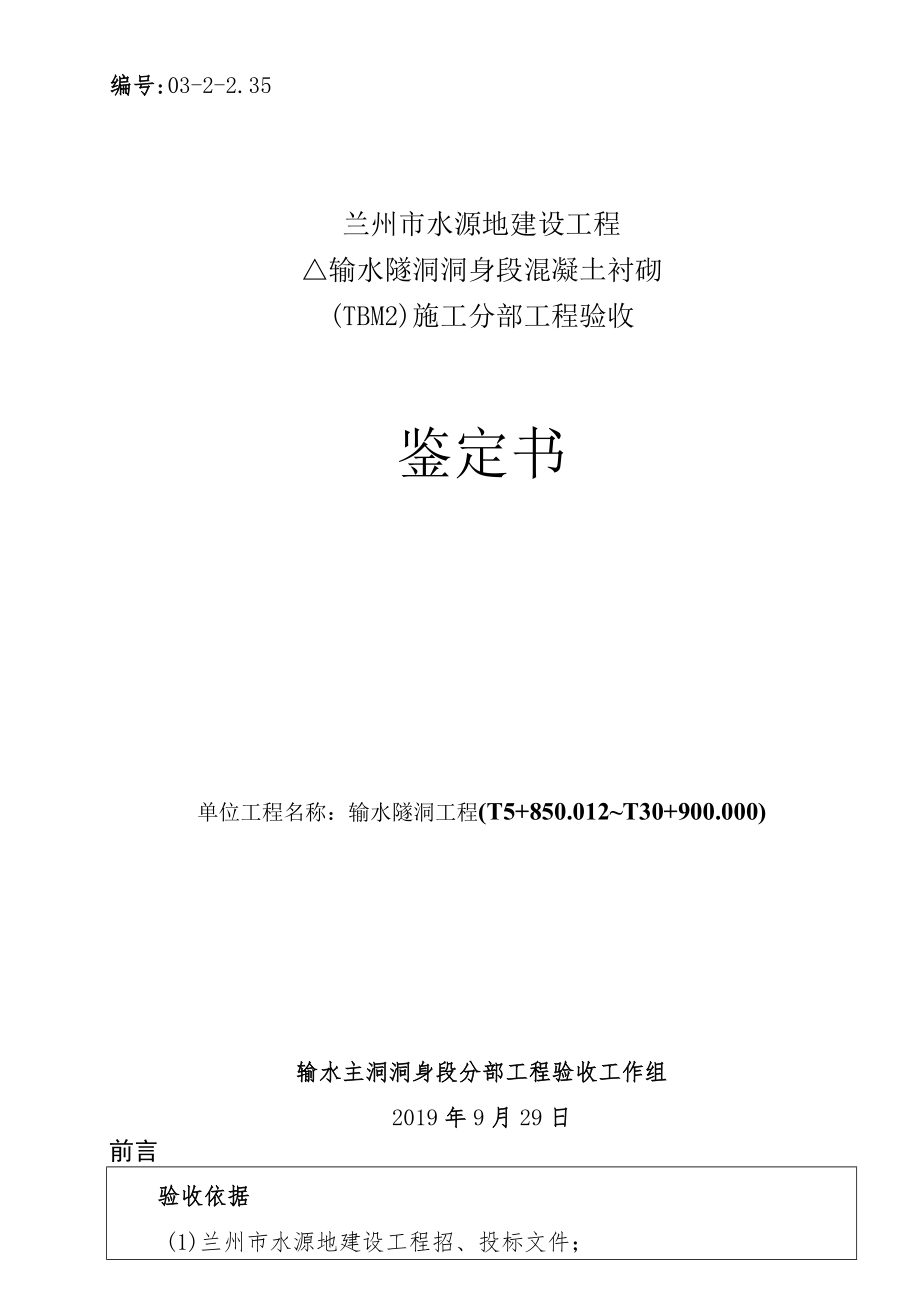

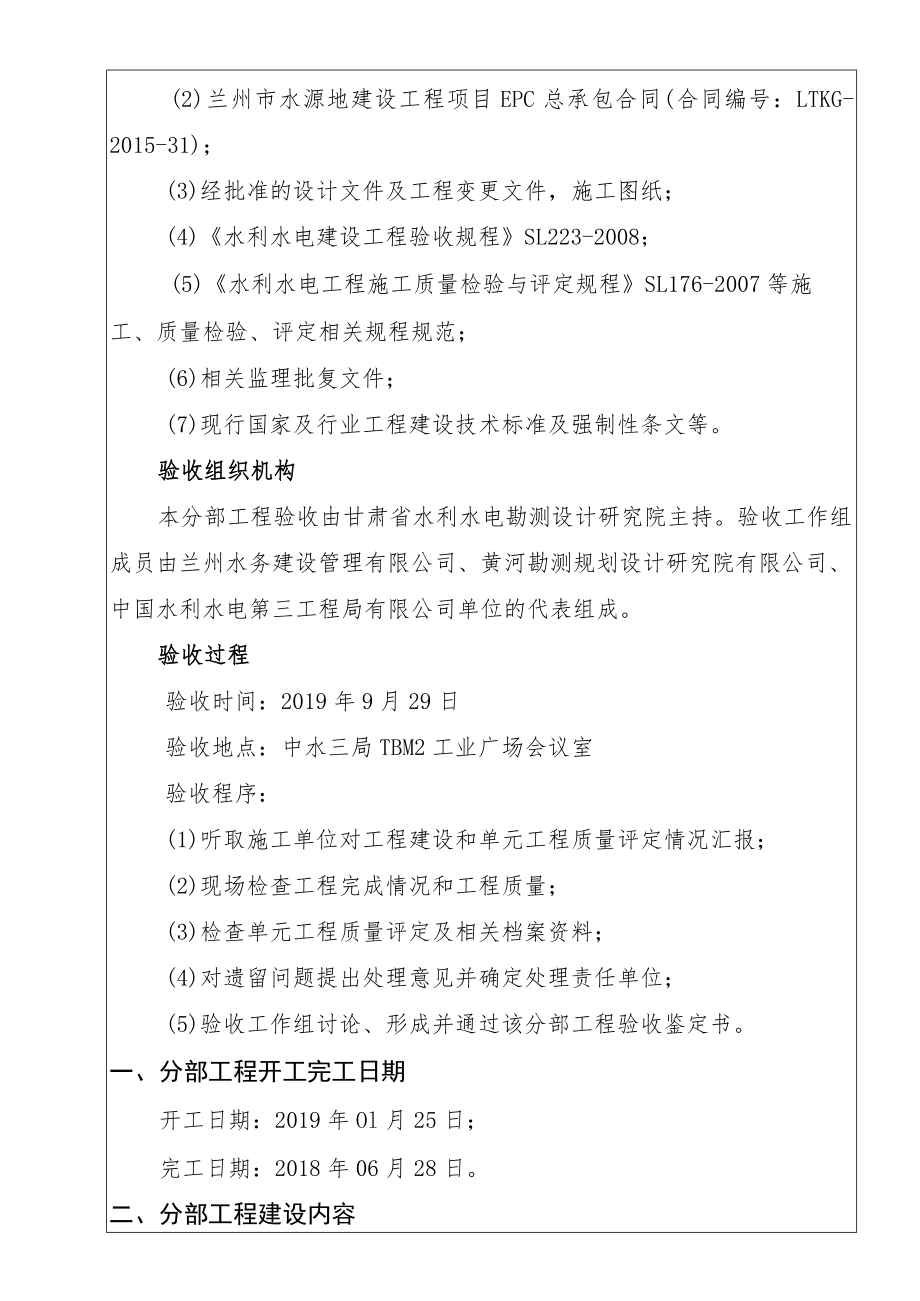

1、编号:03-2-2.35兰州市水源地建设工程输水隧洞洞身段混凝土衬砌(TBM2)施工分部工程验收鉴定书单位工程名称:输水隧洞工程(T5+850.012T30+900.000)输水主洞洞身段分部工程验收工作组2019年9月29日前言验收依据(1)兰州市水源地建设工程招、投标文件;(2)兰州市水源地建设工程项目EPC总承包合同(合同编号:LTKG-2015-31);(3)经批准的设计文件及工程变更文件,施工图纸;(4)水利水电建设工程验收规程SL223-2008;(5)水利水电工程施工质量检验与评定规程SL176-2007等施工、质量检验、评定相关规程规范;(6)相关监理批复文件;(7)现行国家及
2、行业工程建设技术标准及强制性条文等。验收组织机构本分部工程验收由甘肃省水利水电勘测设计研究院主持。验收工作组成员由兰州水务建设管理有限公司、黄河勘测规划设计研究院有限公司、中国水利水电第三工程局有限公司单位的代表组成。验收过程验收时间:2019年9月29日验收地点:中水三局TBM2工业广场会议室验收程序:(1)听取施工单位对工程建设和单元工程质量评定情况汇报;(2)现场检查工程完成情况和工程质量;(3)检查单元工程质量评定及相关档案资料;(4)对遗留问题提出处理意见并确定处理责任单位;(5)验收工作组讨论、形成并通过该分部工程验收鉴定书。一、分部工程开工完工日期开工日期:2019年Ol月25日

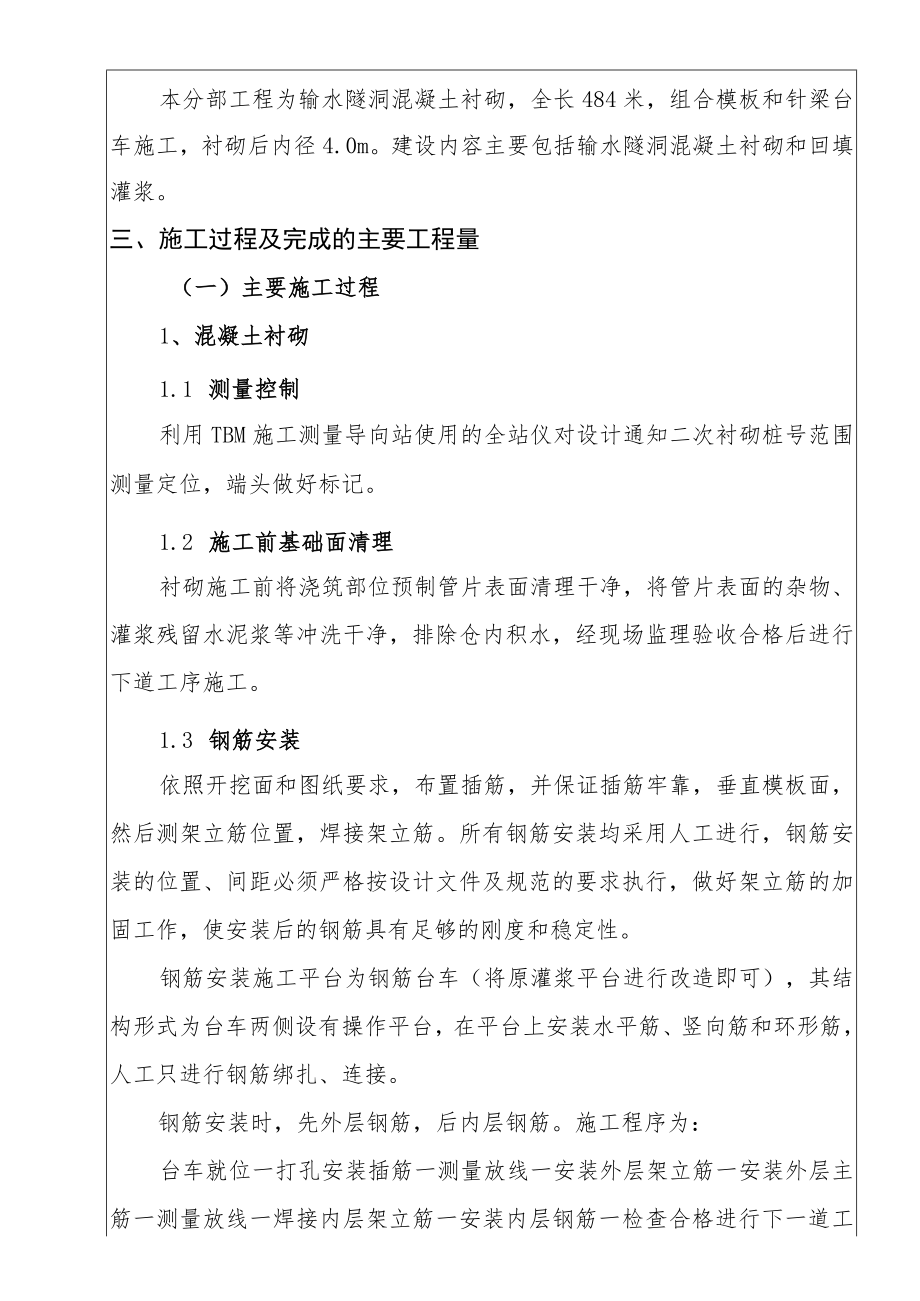

3、;完工日期:2018年06月28日。二、分部工程建设内容本分部工程为输水隧洞混凝土衬砌,全长484米,组合模板和针梁台车施工,衬砌后内径4.0m。建设内容主要包括输水隧洞混凝土衬砌和回填灌浆。三、施工过程及完成的主要工程量(一)主要施工过程1、混凝土衬砌1.1 测量控制利用TBM施工测量导向站使用的全站仪对设计通知二次衬砌桩号范围测量定位,端头做好标记。1.2 施工前基础面清理衬砌施工前将浇筑部位预制管片表面清理干净,将管片表面的杂物、灌浆残留水泥浆等冲洗干净,排除仓内积水,经现场监理验收合格后进行下道工序施工。1.3 钢筋安装依照开挖面和图纸要求,布置插筋,并保证插筋牢靠,垂直模板面,然后测
4、架立筋位置,焊接架立筋。所有钢筋安装均采用人工进行,钢筋安装的位置、间距必须严格按设计文件及规范的要求执行,做好架立筋的加固工作,使安装后的钢筋具有足够的刚度和稳定性。钢筋安装施工平台为钢筋台车(将原灌浆平台进行改造即可),其结构形式为台车两侧设有操作平台,在平台上安装水平筋、竖向筋和环形筋,人工只进行钢筋绑扎、连接。钢筋安装时,先外层钢筋,后内层钢筋。施工程序为:台车就位一打孔安装插筋一测量放线一安装外层架立筋一安装外层主筋一测量放线一焊接内层架立筋一安装内层钢筋一检查合格进行下一道工序。环向主筋采用机械连接和焊接;单面焊搭接长度不应小于IOd,双面焊搭接长度不应小于5d;相邻钢筋接头采用错
5、缝布置,同一截面钢筋接头根数不超过50%,两个钢筋接头截面相距不少于35do环向主筋与纵向主筋交叉点采用间隔绑扎、焊接或绑、焊相间的方法。当接地、止水等安装与钢筋发生矛盾和干扰时,合理协调好,并征得监理工程师同意,原则上是优先满足埋件安装位置,适当调整钢筋间排距,但设计根数不变。所有钢筋安装后,施工单位自检,发现问题提前处理,经监理工程师验收合格后,进行混凝土施工。在混凝土浇筑过程中,安排专人负责检查钢筋架立位置。如发现钢筋有移动则及时矫正,以防止混凝土浇筑时钢筋发生擅自移动或割除的现象。1.4 预埋件安装止水等埋件按施工图纸的规定,进行安装并进行加固和保护,以保证埋设位置的准确;本工程止水为
6、橡胶止水,橡胶止水带连接采用热连接方式,粘接长度不小于IOCn1。橡胶止水安装时按1/2宽度骑缝布置,其固定应在模板校正后进行,止水安装用止水固定卡固定,以防在混凝土浇筑中止水移位。为防止遇水膨胀止水线在浇筑前失效,在安装前,将橡胶止水带两侧的遇水膨胀线采用塑料胶带粘贴保护,在浇筑过程中,再将塑料胶带揭开。混凝土浇筑过程中,要派专人盯看止水,下料时避免与止水接触,以免损坏止水。对于水平止水,要先将止水下部浇筑完毕并振捣密实后才可进行止水上部浇筑,防止止水下部脱空。安装止水部位必须振捣密实。为确保施工进度,预埋灌浆管,灌浆管安装时应与钢筋连接牢固。1.5 堵头模板安装堵头模采用普通木模板,10X
7、10Cnl方木作为背柄及背档,用拉筋固定。堵头模板加固采用12拉筋,拉筋间距控制在60Cnl以内,拉筋应牢固焊接在支撑结构上。起止段两仓浇筑前,不安装堵头,采用特质圆弧木模板固定,一次成型。L6混凝土入仓、振捣混凝土由U型罐运至施工部位后,再由泵车通过台车设置的进料口泵送入仓,进料口同时兼作振捣窗口,视腔上升高度将其逐层关闭,浇筑时左右两侧需同步均衡上升,高差不得超过0.5m。封底拱时,需加强振捣以保证气泡排出充分,从一侧下料另一侧引料。拱顶於采用预埋管进料,进料由里向外(即向端头模板)进行,并且通过堵头模板上开设的监视窗口实时监视碎的入仓情况,必要时可埋设排气管及检查管,以保证能最大限度的浇
