#1空动场及吹管工期安排.docx
《#1空动场及吹管工期安排.docx》由会员分享,可在线阅读,更多相关《#1空动场及吹管工期安排.docx(5页珍藏版)》请在优知文库上搜索。

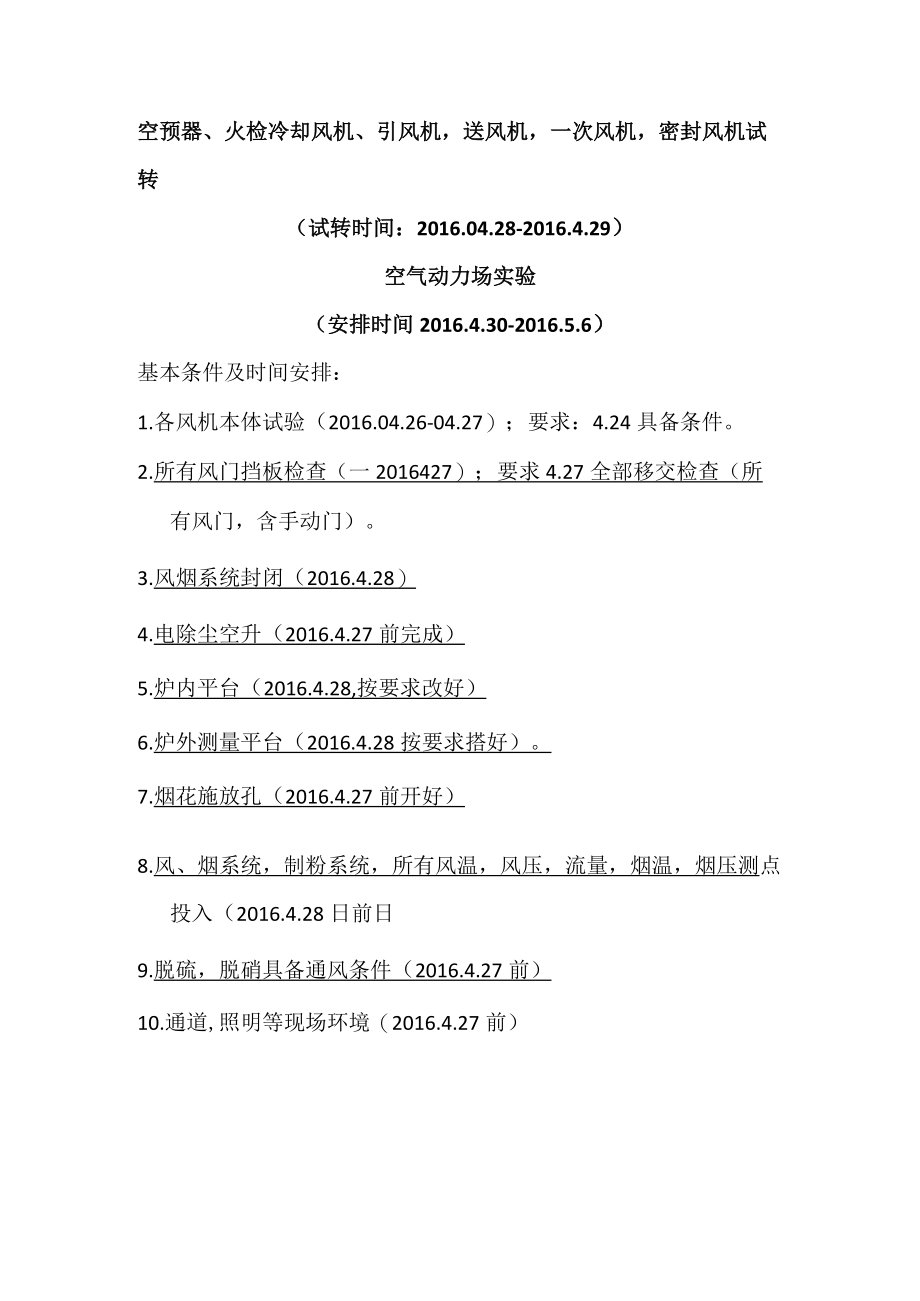

1、空预器、火检冷却风机、引风机,送风机,一次风机,密封风机试转(试转时间:2016.04.28-2016.4.29)空气动力场实验(安排时间2016.4.30-2016.5.6)基本条件及时间安排:1.各风机本体试验(2016.04.26-04.27);要求:4.24具备条件。2.所有风门挡板检查(一2016427);要求4.27全部移交检查(所有风门,含手动门)。3.风烟系统封闭(2016.4.28)4.电除尘空升(2016.4.27前完成)5.炉内平台(2016.4.28,按要求改好)6.炉外测量平台(2016.4.28按要求搭好)。7.烟花施放孔(2016.4.27前开好)8.风、烟系统,

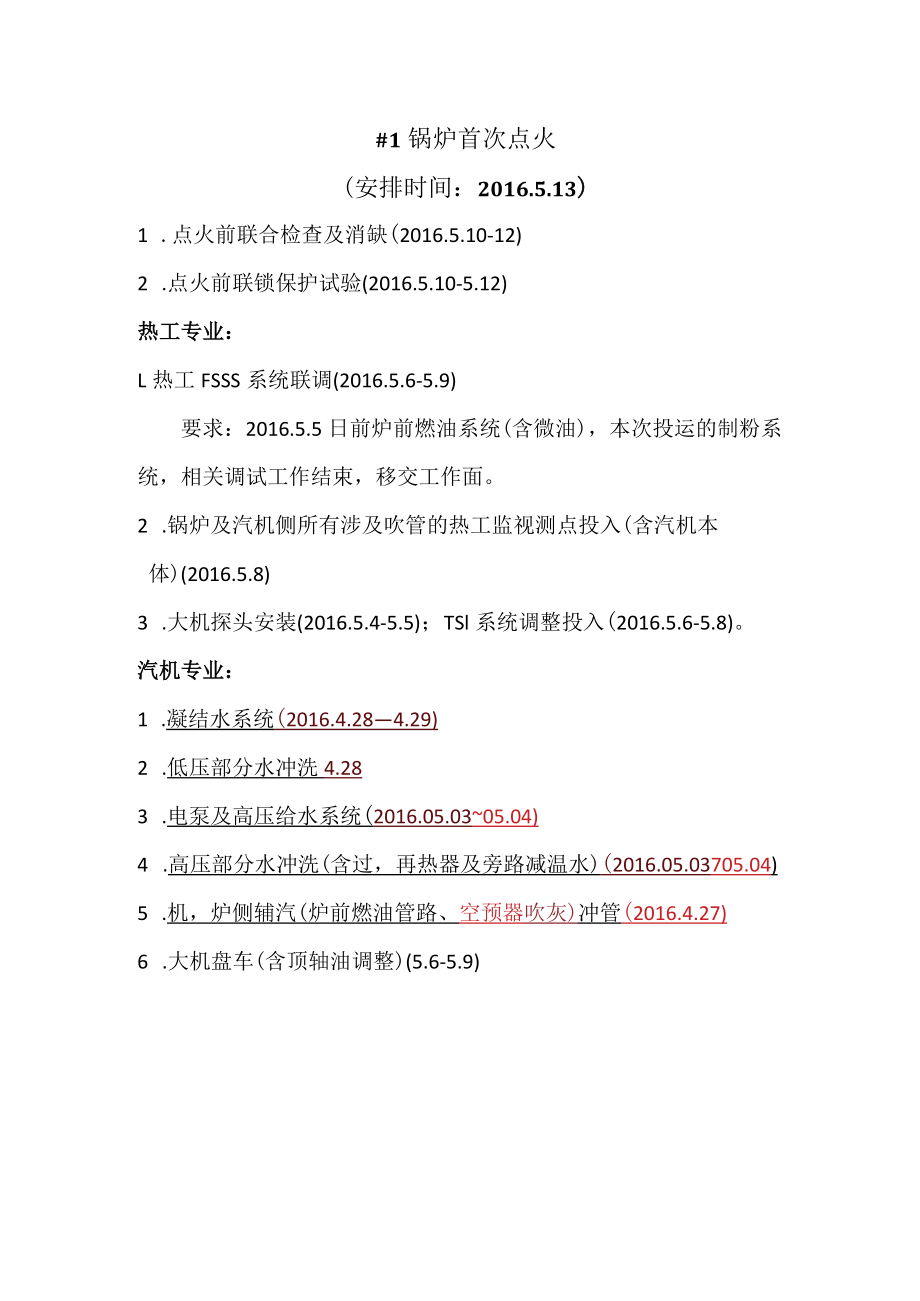

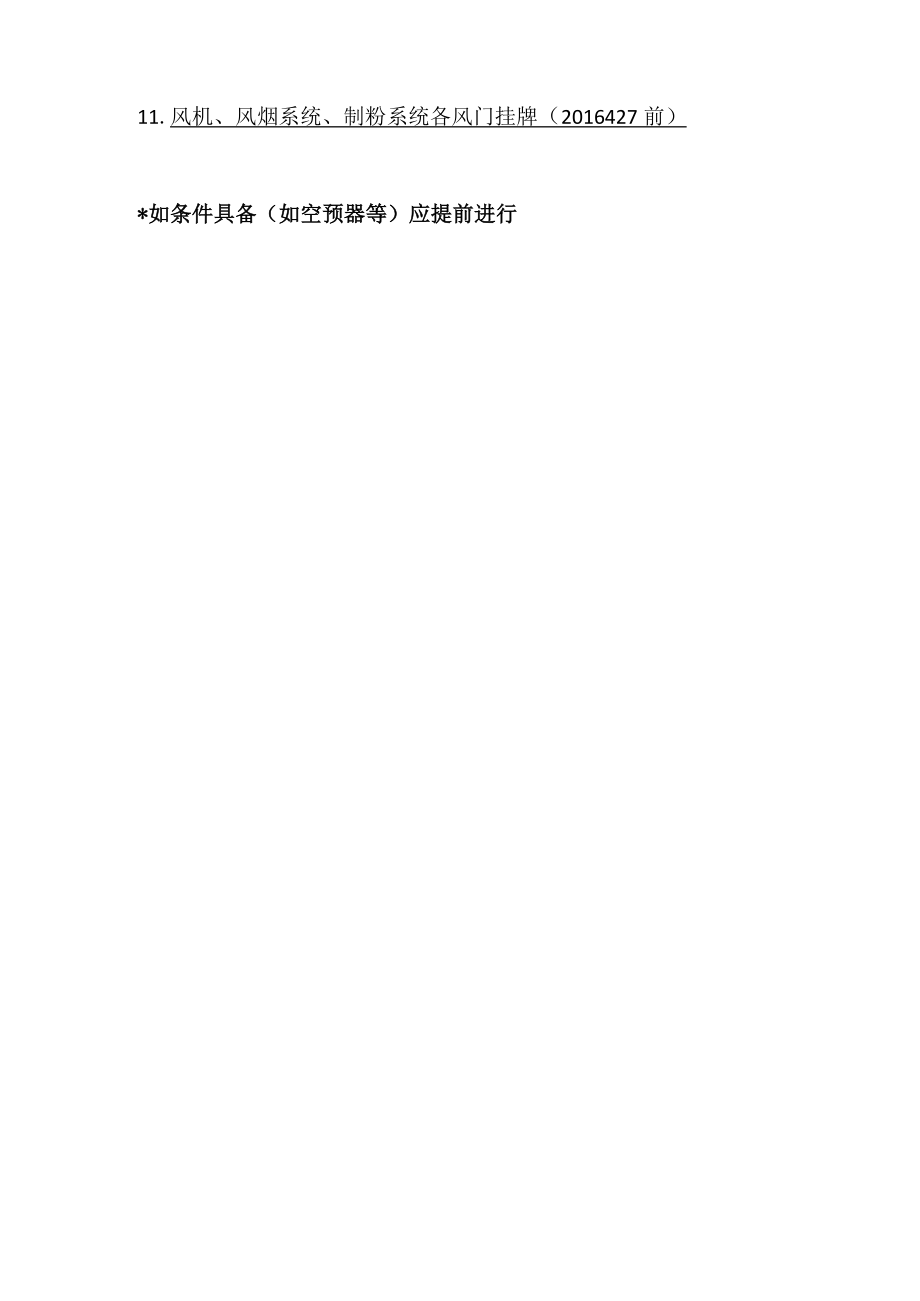

2、制粉系统,所有风温,风压,流量,烟温,烟压测点投入(2016.4.28日前日9.脱硫,脱硝具备通风条件(2016.4.27前)10.通道,照明等现场环境(2016.4.27前)11.风机、风烟系统、制粉系统各风门挂牌(2016427前)*如条件具备(如空预器等)应提前进行#1锅炉首次点火(安排时间:2016.5.13)1 .点火前联合检查及消缺(2016.5.10-12)2 .点火前联锁保护试验(2016.5.10-5.12)热工专业:L热工FSSS系统联调(2016.5.6-5.9)要求:2016.5.5日前炉前燃油系统(含微油),本次投运的制粉系统,相关调试工作结束,移交工作面。2 .锅炉
