招投标案例分析.ppt
《招投标案例分析.ppt》由会员分享,可在线阅读,更多相关《招投标案例分析.ppt(8页珍藏版)》请在优知文库上搜索。

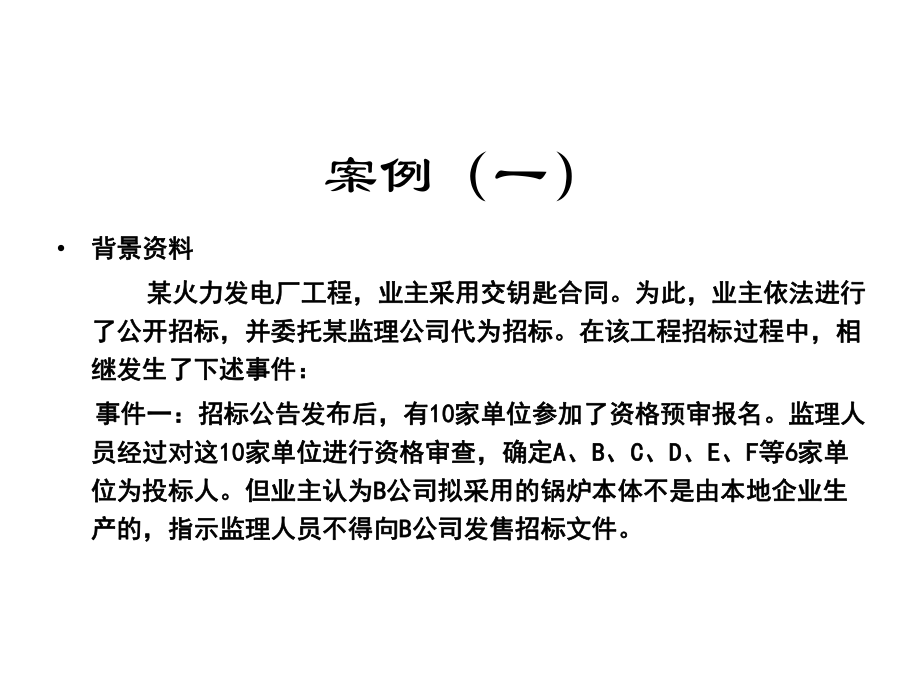

1、案例(一)背景资料背景资料 某火力发电厂工程,业主采用交钥匙合同。为此,业主依法进行某火力发电厂工程,业主采用交钥匙合同。为此,业主依法进行了公开招标,并委托某监理公司代为招标。在该工程招标过程中,相了公开招标,并委托某监理公司代为招标。在该工程招标过程中,相继发生了下述事件:继发生了下述事件: 事件一:招标公告发布后,有事件一:招标公告发布后,有1010家单位参加了资格预审报名。监理人家单位参加了资格预审报名。监理人员经过对这员经过对这1010家单位进行资格审查,确定家单位进行资格审查,确定A A、B B、C C、D D、E E、F F等等6 6家单家单位为投标人。但业主认为位为投标人。但业

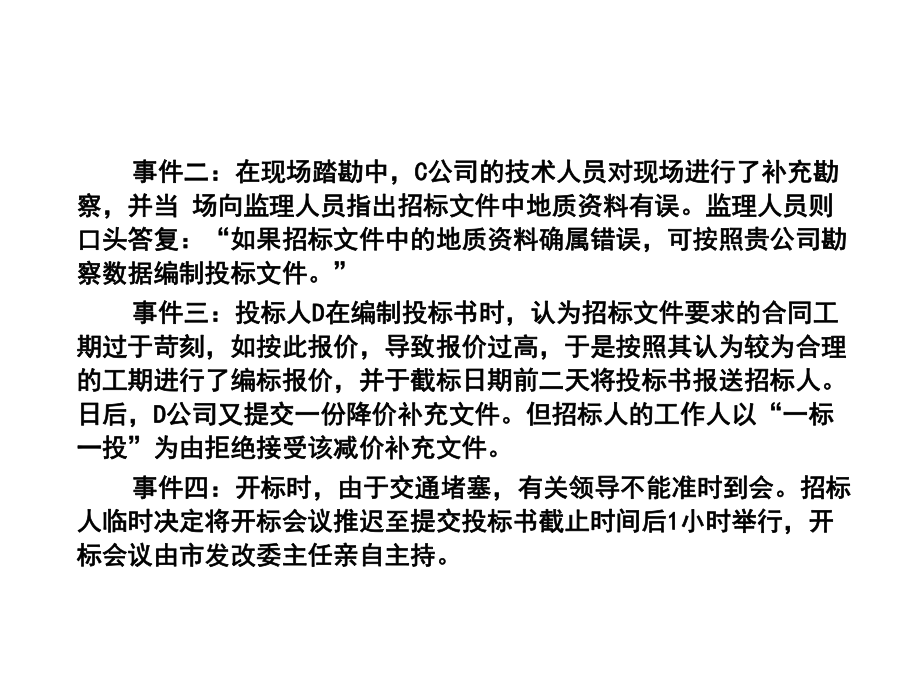

2、主认为B B公司拟采用的锅炉本体不是由本地企业生公司拟采用的锅炉本体不是由本地企业生产的,指示监理人员不得向产的,指示监理人员不得向B B公司发售招标文件。公司发售招标文件。 事件二:在现场踏勘中,事件二:在现场踏勘中,C C公司的技术人员对现场进行了补充勘公司的技术人员对现场进行了补充勘察,并当察,并当 场向监理人员指出招标文件中地质资料有误。监理人员则场向监理人员指出招标文件中地质资料有误。监理人员则口头答复:口头答复:“如果招标文件中的地质资料确属错误,可按照贵公司勘如果招标文件中的地质资料确属错误,可按照贵公司勘察数据编制投标文件。察数据编制投标文件。” 事件三:投标人事件三:投标人D
3、 D在编制投标书时,认为招标文件要求的合同工在编制投标书时,认为招标文件要求的合同工期过于苛刻,如按此报价,导致报价过高,于是按照其认为较为合理期过于苛刻,如按此报价,导致报价过高,于是按照其认为较为合理的工期进行了编标报价,并于截标日期前二天将投标书报送招标人。的工期进行了编标报价,并于截标日期前二天将投标书报送招标人。日后,日后,D D公司又提交一份降价补充文件。但招标人的工作人以公司又提交一份降价补充文件。但招标人的工作人以“一标一标一投一投”为由拒绝接受该减价补充文件。为由拒绝接受该减价补充文件。 事件四:开标时,由于交通堵塞,有关领导不能准时到会。招标事件四:开标时,由于交通堵塞,有

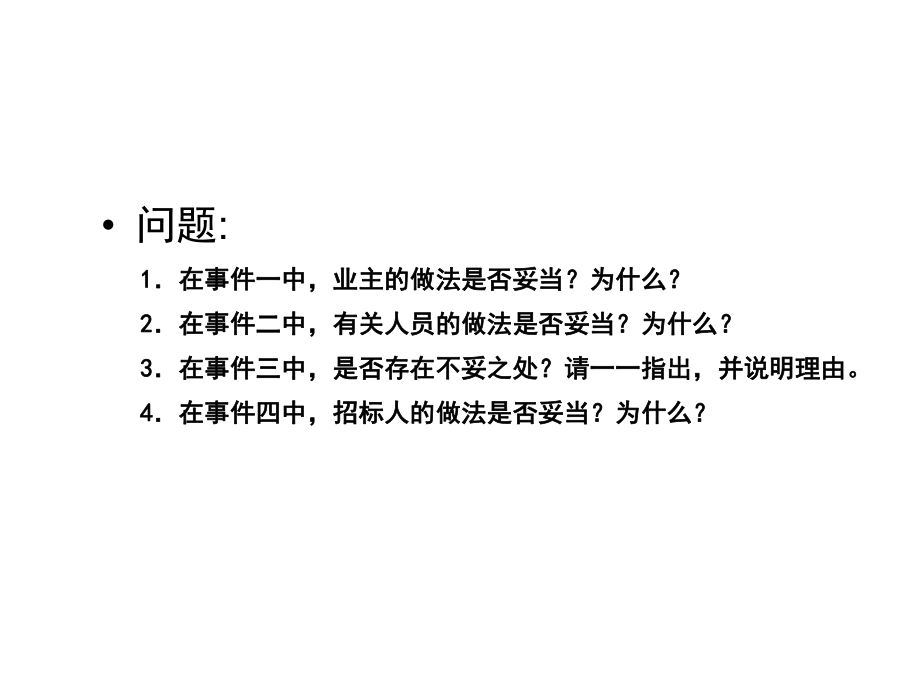

4、关领导不能准时到会。招标人临时决定将开标会议推迟至提交投标书截止时间后人临时决定将开标会议推迟至提交投标书截止时间后1 1小时举行,开小时举行,开标会议由市发改委主任亲自主持。标会议由市发改委主任亲自主持。 问题: 1 1在事件一中,业主的做法是否妥当?为什么?在事件一中,业主的做法是否妥当?为什么? 2 2在事件二中,有关人员的做法是否妥当?为什么?在事件二中,有关人员的做法是否妥当?为什么? 3 3在事件三中,是否存在不妥之处?请一一指出,并说明理由。在事件三中,是否存在不妥之处?请一一指出,并说明理由。 4 4在事件四中,招标人的做法是否妥当?为什么?在事件四中,招标人的做法是否妥当?为
5、什么? 问题问题1:1: 答答: : 业主做法不妥。业主不得以任何理由排斥外地区、外部门的投标人业主做法不妥。业主不得以任何理由排斥外地区、外部门的投标人 的竞争,否则违反公平原则。的竞争,否则违反公平原则。 问题问题2:2: 答答:C:C公司技术人员口头提问不妥,投标人对招标文件有异议,应当以书公司技术人员口头提问不妥,投标人对招标文件有异议,应当以书面形式提出;监理人员当场答复也不妥,招标人应当将各个投标人的面形式提出;监理人员当场答复也不妥,招标人应当将各个投标人的书面质疑,统一回答,并形成书面答疑文件,寄送给所有得到招标文书面质疑,统一回答,并形成书面答疑文件,寄送给所有得到招标文件的
- 配套讲稿:
如PPT文件的首页显示word图标,表示该PPT已包含配套word讲稿。双击word图标可打开word文档。
- 特殊限制:
部分文档作品中含有的国旗、国徽等图片,仅作为作品整体效果示例展示,禁止商用。设计者仅对作品中独创性部分享有著作权。
- 关 键 词:
- 投标 案例 分析
