测量工作管理办法.docx
《测量工作管理办法.docx》由会员分享,可在线阅读,更多相关《测量工作管理办法.docx(5页珍藏版)》请在优知文库上搜索。

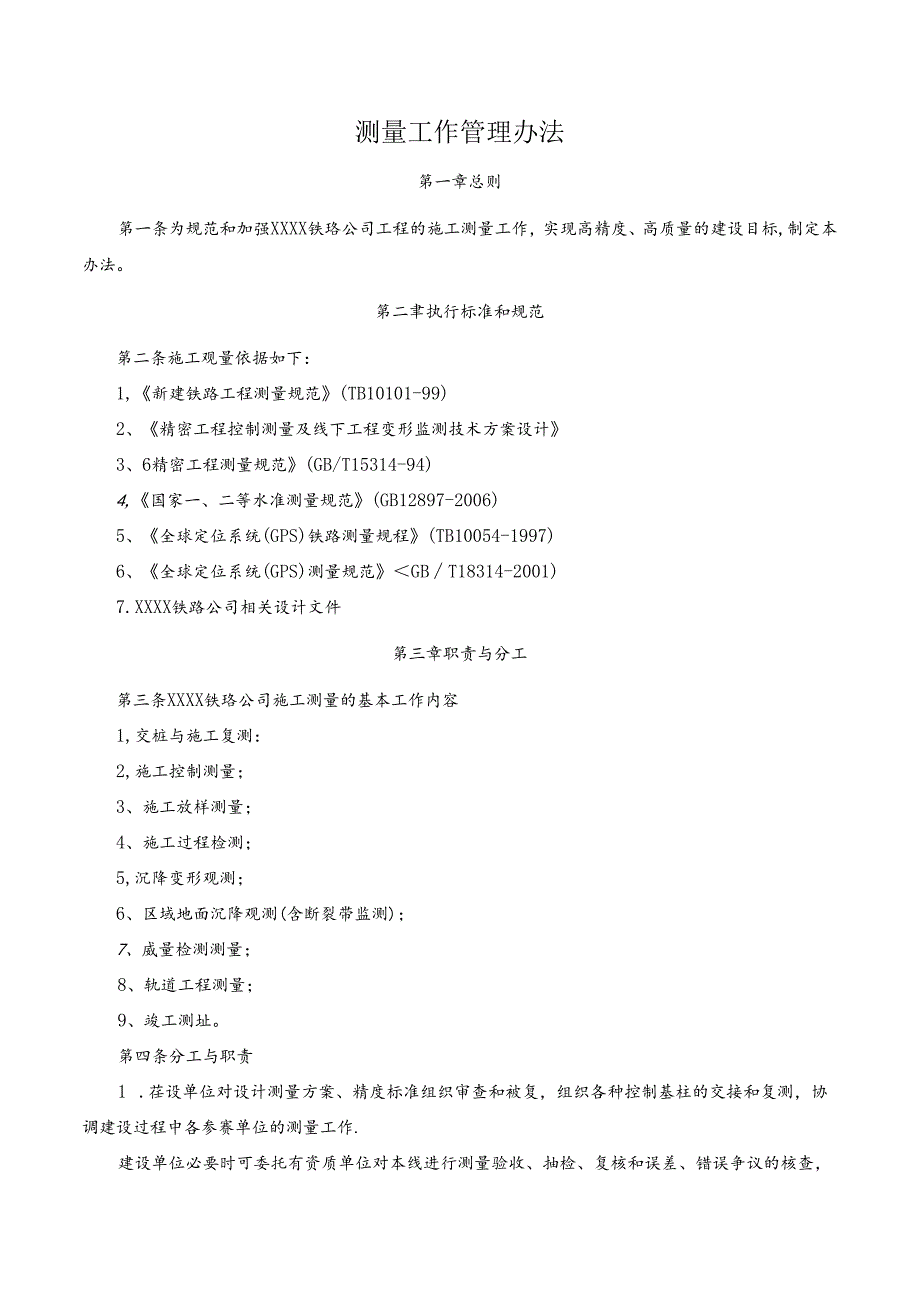

1、测量工作管理办法第一章总则第一条为规范和加强XXXX铁珞公司工程的施工测量工作,实现高精度、高质量的建设目标,制定本办法。第二聿执行标准和规范第二条施工观量依据如下:1,新建铁路工程测量规范(TB10101-99)2、精密工程控制测量及线下工程变形监测技术方案设计3、6精密工程测量规范(GB/T15314-94)4,国家一、二等水准测量规范(GB12897-2006)5、全球定位系统(GPS)铁路测量规程(TB10054-1997)6、全球定位系统(GPS)测量规范GBT18314-2001)7.XXXX铁路公司相关设计文件第三章职责与分工第三条XXXX铁珞公司施工测量的基本工作内容1,交桩与
2、施工复测:2,施工控制测量;3、施工放样测量;4、施工过程检测;5,沉降变形观测;6、区域地面沉降观测(含断裂带监测);7、威量检测测量;8、轨道工程测量;9、竣工测址。第四条分工与职责1 .荏设单位对设计测量方案、精度标准组织审查和被复,组织各种控制基柱的交接和复测,协调建设过程中各参赛单位的测量工作.建设单位必要时可委托有资质单位对本线进行测量验收、抽检、复核和误差、错误争议的核查,对重要工点和重要工程进行监测和观测;或对全境进行发测。主持竣工测量和竣工交接工作。2 .设计单位负责提出本线测量方案和财测量精度标准的要求:按要求布设设计段和控制港施工点控制基桩:向施工、监理单位进行设计交底,
3、移交测量设计文件,现场点交控制基桩;参加建设过程中工程测量误差、错误的处置,并提出处置方案:参加竣工测量和竣工交接工作。总体设计单位负责进行全境贯通复测.3 .施工单位主要负责对设计单位提供施工测量成果资料的复测、点收设计移交测量基柱;施工放样测量:工程检测:沉降观测:区域地面沉降观测(含断裂带的观测);工程施工质量的自检测量;轨道工程测量:境工测量:配合和接受测量监理工作,按监理要求提交相关测量资料;SE合建设单位委托的第三方测量机构进行建设过程中对本线进行测量验收、抽检、复核,误差、错误争议的核查,对重要工点和重点工程进行的监测和观测。4 .监理单位应结合工程实际情况编写测量监理实施细则,

4、依得监理合同和监理规范对测量工作进行监理。负责检查施工单位测量人员资格,测量仪器和设备的检定情况:审核施工单位的测量方案:检查施工单位施工测量的内外业成果资料,对其正确性和完整性进行复核;对设计单位、施工单位提供施工测量成果费料的抽检测量,以及川工程施工质量的抽检测量(配合指挥部委托的笫三方测量机构进行建设过程中对本段进行测量验收、抽检.复核及误差、错误争议的核查);主持建设过程中工程测量误差、错误的处置,并提出处置意见;按箧设单位批准的测量错误处置方案对相应工程处置进行监理。第四章施工测量管理第五条保证相邻标段交接处测量结果及资料的符合性,必要时速设单位组织相邻标段进行贯通测量和路标段联测。

5、第六条施工单位在测量中应枭取行之有效的多级复核制,完成交桩复测、控制测量、施工放样测量、竣工测量以及平面控制点和水准点保护工作。第七条交桩与施工复测1.开工前,由延设单位主持.监理单位、施工单位参加,设计单位在现场向施工单位进行桩檄以及测量成果资料交接。交桩后,施工单位应立即组织进行全面复测。发测要延伸至相临标段不少于2个控制桩,复测精度符合规定要求,并经驻地监理现场检测合格后,施工单位.设计单位、驻地监理办理交接手续。设计单位向施工单位交桩的范围应包括:(1) CP0、CPkCPII的点位;2)深埋水准点及普通二等水准点;2 .设计单位向施工单位提交的测量成果资料应包括: 1)CP0、CPI
6、、CPII的点位坐标; 2)深埋水准点及普通二等水准点的高程值:(3)点之记(4)设计技术说明书; 5)线路设计的曲线要素和逐桩坐标表。3 .交桩时,各种控制桩应确保完整、稳固,测量资料必须齐全,并应附标桩示意图,标明各种标桩平面位置和标商,必要时附文字说明。监理单位、施工单位应按照招标文件和规范要求进行现场核对,检查交桩数量、精度。若重要桩位丢失不能满足施工测量要求,设计单位负责补桩补测井提供补测成果资料。4 .交接桩工作办理完毕后,必须履行手续,填写交接桩记录表,一式三份,建设单位、设计单位、施工单位各1.份,交接桩记录表存入工程档案。5 .施工单位负责对复和后的测量控制桩采取必要的保护措
