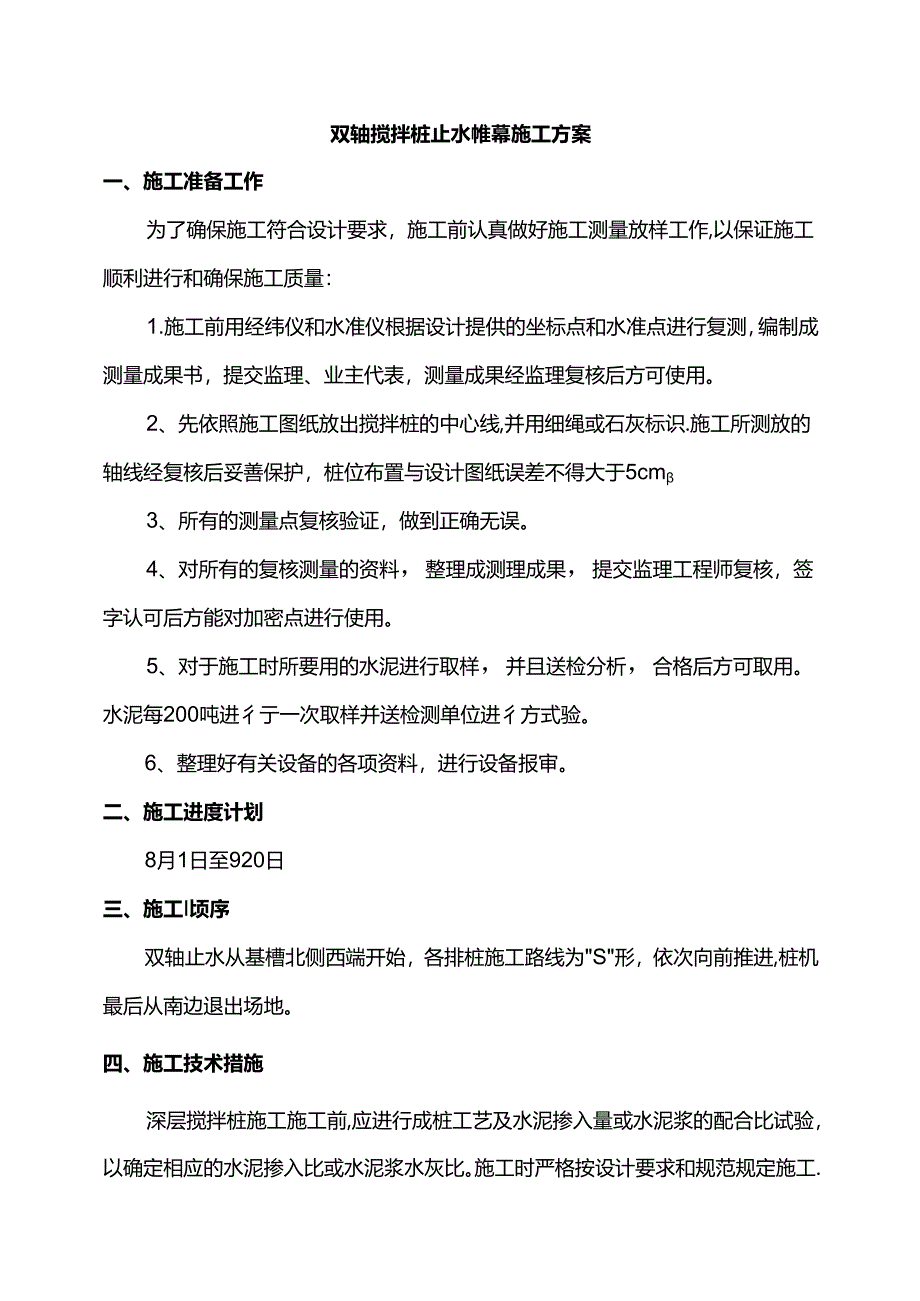

1、双轴搅拌桩止水帷幕施工方案一、施工准备工作为了确保施工符合设计要求,施工前认真做好施工测量放样工作,以保证施工顺利进行和确保施工质量:1.施工前用经纬仪和水准仪根据设计提供的坐标点和水准点进行复测,编制成测量成果书,提交监理、业主代表,测量成果经监理复核后方可使用。2、先依照施工图纸放出搅拌桩的中心线,并用细绳或石灰标识.施工所测放的轴线经复核后妥善保护,桩位布置与设计图纸误差不得大于5cm3、所有的测量点复核验证,做到正确无误。4、对所有的复核测量的资料,整理成测理成果,提交监理工程师复核,签字认可后方能对加密点进行使用。5、对于施工时所要用的水泥进行取样,并且送检分析,合格后方可取用。水泥
2、每200吨进彳亍一次取样并送检测单位进彳方式验。6、整理好有关设备的各项资料,进行设备报审。二、施工进度计划8月1日至920日三、施工I顷序双轴止水从基槽北侧西端开始,各排桩施工路线为S形,依次向前推进,桩机最后从南边退出场地。四、施工技术措施深层搅拌桩施工施工前,应进行成桩工艺及水泥掺入量或水泥浆的配合比试验,以确定相应的水泥掺入比或水泥浆水灰比。施工时严格按设计要求和规范规定施工.五、施工目的1、基坑加固的目的:减少挡土围护墙的水平位移;增加基坑底部抗隆起稳定性;在长大基坑中,防止因分段开挖造成纵向失稳;使基坑移动区增加土抗力;止水;控制建筑物的变形;增加挡土墙的垂直承载力。2、设计加固的
3、深度根据不同的对象采用不同的加固深度。本设计基底加固深度均为20.2米。搅拌桩水泥掺量95kgm,有效桩长19.5m.六、双轴深搅拌桩施工方法1、就位对中:移动深层搅拌机到达指定桩位、对中,对中误差不大于2cm,搅拌轴达到设计深度后,再将深层搅二半机边搅拌边提升,垂直度偏差不大于05%1.2、预搅下沉:待深层搅拌机的冷却水循环正常后,启动深层搅拌机,使深层搅拌机沿导向架搅拌下沉,下沉速度由电气控制装置的电流监测表控制,工作电流不大于额定电流,如果下沉速度太慢,可从输浆系统补给清水以利钻进.3、制备水泥浆:深层搅拌机预搅下沉的同时,后台按设计确定配合比拌制水泥浆液,搅拌桩采用RS.A32.5矿渣
4、硅酸盐水泥,掺量为95kgm,水灰比为0.55,每次投料后拌合时间不少于3min,待压浆前将浆液倒入集料斗中。4、喷浆、搅拌、提升:深层搅拌机下沉到设计深度后,开启灰浆泵,待浆液到达喷浆口,严格按设计确定的提升速度边喷浆边提升深层搅拌机。5、重复搅拌:深层搅拌机喷浆提升至设计顶面标高时,关闭灰浆泵,集料斗中的浆液正好排空,为使软土和浆液搅拌均匀,再次将深层搅拌机边搅拌边下沉,至出地面。6、清洗机,具、管路:向集料斗中注入适量清水,开启灰浆泵,清洗全部管路中残的水泥浆,直至基本干净,并将粘附在搅拌头的软土清洗干净。7、移位:重复上述步骤进行下一根桩的施工。七、施工要点施工前应平整场地,地上、地下
5、障碍物清除干净,做到桩机地基平整、坚实、稳固和适用。经复核后的搅拌桩轴线进行样槽开挖,样槽开挖深度:地坪以下Im左右,发现障碍物及时清除。1.挖好后,搅拌机根据定位准确就位,做到对号入座,同时利用搅拌机上设置的线锤和水平尺调整搅拌机的垂直度和水平度,确保搅拌机钻杆保持垂直。垂直度误差不应超出03%K采用经纬仪跟踪2、必须平直稳固,走管上任意两点的高差不可大于2cm3、预搅下沉时,钻头转速控制在60甲m以内,钻速控制在0.5mmin,提升速度不大于50cmmin,预搅下沉电流控制在70A以内。4、在配制水泥浆液时,要求搅拌均匀,每桶水泥浆搅拌不小于3分钟,水灰比按0.55配制,掺入量为95kgm
6、,采用P.S.A32.5矿渣硅酸盐水泥。5、在喷浆搅拌提升过程中,应做到送浆在前,提升在后。做到均匀提升,与注浆同步提升到顶,送浆不得中途停浆。6、提升过程中不得停止送浆,如果出现断浆情况,必须重新下沉到停浆位置以下05m,然后送浆搅拌提升,以确保桩体完整性。7、严格按设计要求及有关规范进行施工,搅拌桩钻进深度、水泥掺量等均应满足设计要求,桩位偏差不大于50mm,成桩垂直偏差不大于0.5%桩长。8、工程施工过程中应随时检查钻头直径,直径磨损不大于10mm.9、采用一喷二搅的施工工艺,以确保桩体泥土充分的搅拌。10、施工完毕,整理好有关原始资料。八、应急措施1.遇建筑垃圾的处理措施:在水泥搅拌桩
7、施工过程中,对埋深较浅的地段的大块建筑垃圾采用开挖的部分,取出。对埋深较深的大垃圾,经现场确认无法施工时,采用补桩措施,补桩与原设计桩径桩长水泥含量等同。2、垂直度控制及纠斜措施:桩机就位时,确保其钻杆中心与桩中心在一个垂直面上,其钻杆垂直度,符合施工要求,若在施工发生桩位倾斜现象,则应重新定位桩机,根据需要采取补桩措施。3、意外停机时的应急措施:为防止施工中发生意亭机事件,自备一台发电机;施工中因故中断而续打时,为防止断桩或缺浆,应使搅拌轴下沉至停浆面以下50mm,待恢复供浆后再继续喷浆提升,对于由于意外事件造成桩机停机时间较长的,则需采用补桩措施。4、断桩、开叉等的补救措施:开挖后发现搅拌
