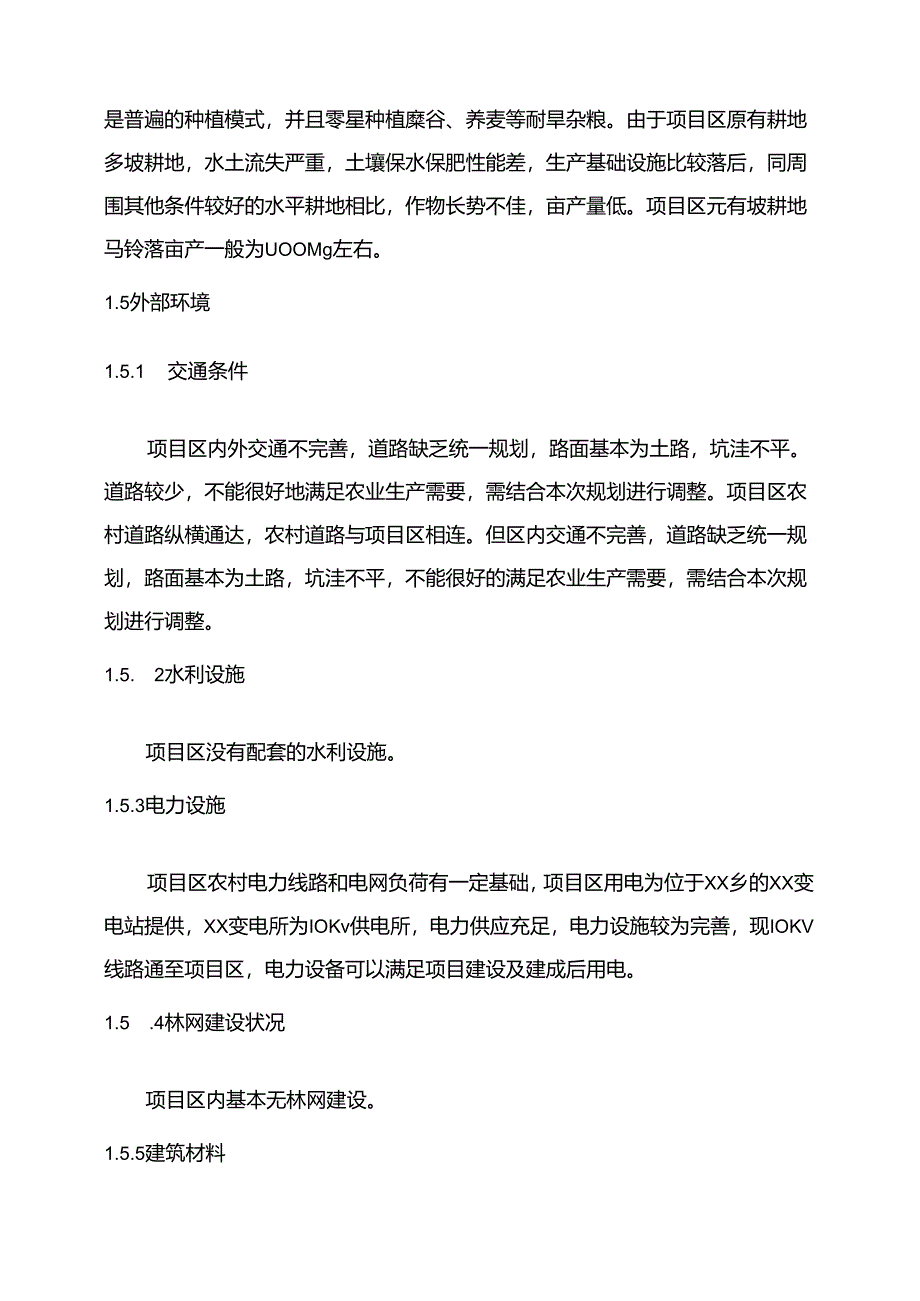

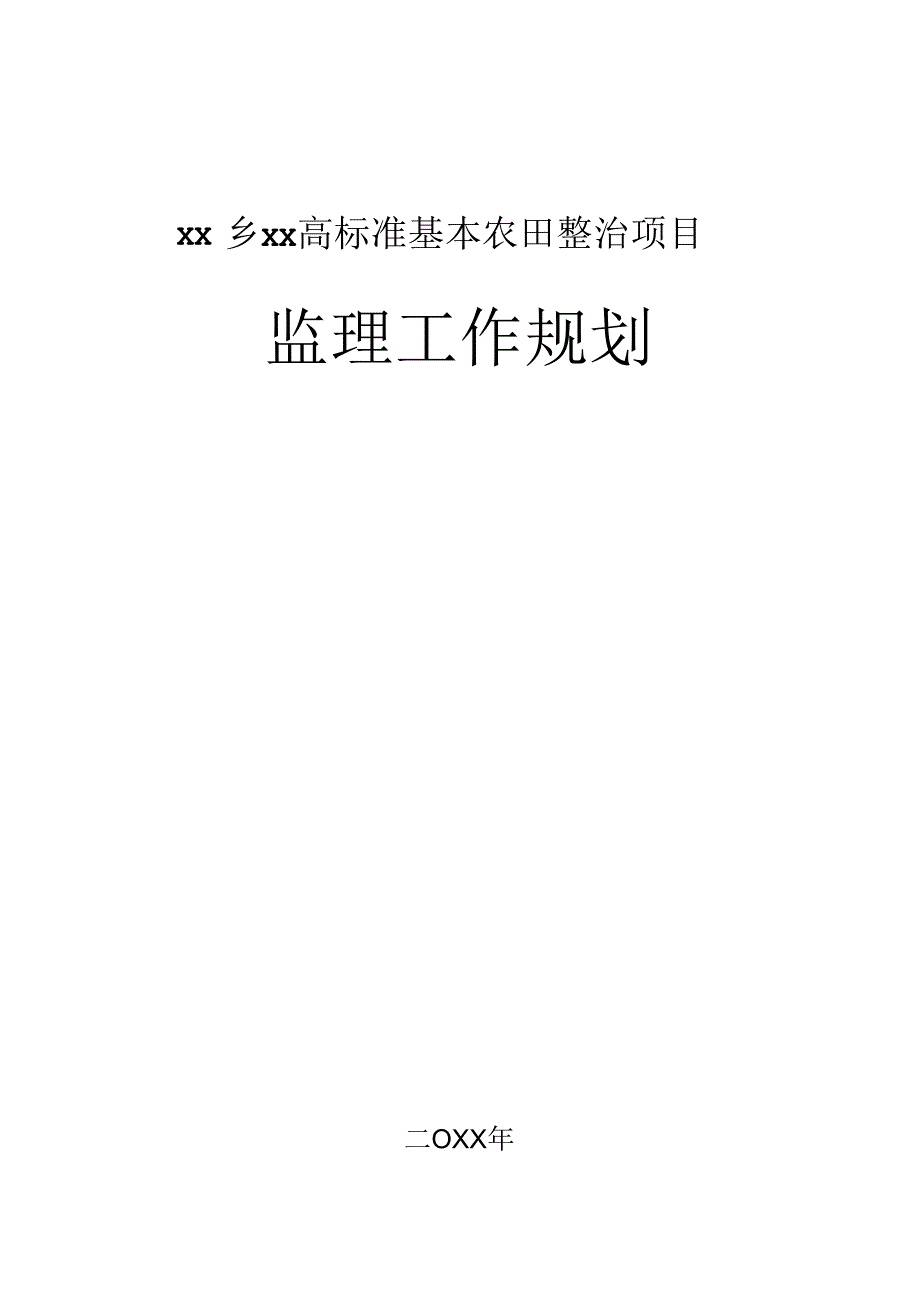

1、XX乡XX高标准基本农田整治项目监理工作规划二OXX年1工程项目概况12工程项目主要内容及目标63工程项目组织74监理工程范围和内容75监理主要依据96监理组织97监理工作基本程序138监理工作主要方法和措施209监理人员守则和工作制度7110监理设施77是普遍的种植模式,并且零星种植糜谷、养麦等耐旱杂粮。由于项目区原有耕地多坡耕地,水土流失严重,土壤保水保肥性能差,生产基础设施比较落后,同周围其他条件较好的水平耕地相比,作物长势不佳,亩产量低。项目区元有坡耕地马铃落亩产一般为UOOMg左右。1.5外部环境1.5.1 交通条件项目区内外交通不完善,道路缺乏统一规划,路面基本为土路,坑洼不平。道
2、路较少,不能很好地满足农业生产需要,需结合本次规划进行调整。项目区农村道路纵横通达,农村道路与项目区相连。但区内交通不完善,道路缺乏统一规划,路面基本为土路,坑洼不平,不能很好的满足农业生产需要,需结合本次规划进行调整。1.5. 2水利设施项目区没有配套的水利设施。1.5.3电力设施项目区农村电力线路和电网负荷有一定基础,项目区用电为位于XX乡的XX变电站提供,XX变电所为IOKv供电所,电力供应充足,电力设施较为完善,现IOKV线路通至项目区,电力设备可以满足项目建设及建成后用电。1.5 .4林网建设状况项目区内基本无林网建设。1.5.5建筑材料工程所需球粗细骨料可当地开采,砂为中砂,含泥量

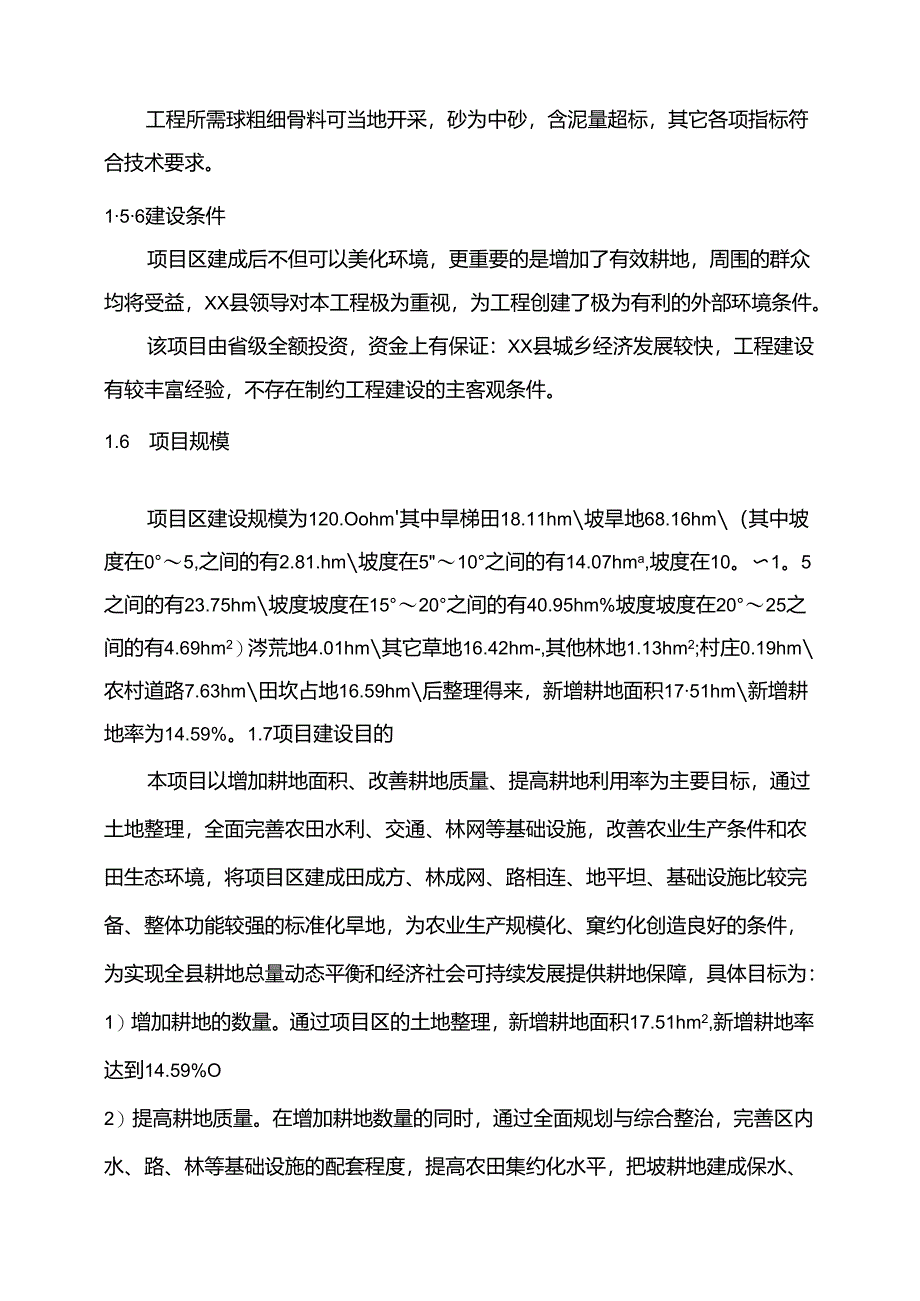

3、超标,其它各项指标符合技术要求。156建设条件项目区建成后不但可以美化环境,更重要的是增加了有效耕地,周围的群众均将受益,XX县领导对本工程极为重视,为工程创建了极为有利的外部环境条件。该项目由省级全额投资,资金上有保证:XX县城乡经济发展较快,工程建设有较丰富经验,不存在制约工程建设的主客观条件。1.6 项目规模项目区建设规模为120.Oohm其中旱梯田18.11hm坡旱地68.16hm(其中坡度在05,之间的有2.81.hm坡度在510之间的有14.07hma,坡度在10。1。5之间的有23.75hm坡度坡度在1520之间的有40.95hm%坡度坡度在2025之间的有4.69hm2)涔荒地
4、4.01hm其它草地16.42hm-,其他林地1.13hm2;村庄0.19hm农村道路7.63hm田坎占地16.59hm后整理得来,新增耕地面积1751hm新增耕地率为14.59%。1.7项目建设目的本项目以增加耕地面积、改善耕地质量、提高耕地利用率为主要目标,通过土地整理,全面完善农田水利、交通、林网等基础设施,改善农业生产条件和农田生态环境,将项目区建成田成方、林成网、路相连、地平坦、基础设施比较完备、整体功能较强的标准化旱地,为农业生产规模化、窠约化创造良好的条件,为实现全县耕地总量动态平衡和经济社会可持续发展提供耕地保障,具体目标为:1)增加耕地的数量。通过项目区的土地整理,新增耕地面
5、积17.51hm2,新增耕地率达到14.59%O2)提高耕地质量。在增加耕地数量的同时,通过全面规划与综合整治,完善区内水、路、林等基础设施的配套程度,提高农田集约化水平,把坡耕地建成保水、保肥、保土的高产稳产水平梯田,改善耕作质量,提高土地利用率,增加农民收益。3)改善生态环境。通过沿路速设防护林网,防止风沙。4)提高生产条件。通过修建农村道路,能大幅度提高耕作条件以及居民的生活条件。2工程项目主要内容及目标2.1主要建设内容1. 1.1土地平整工程:坡改梯地平整土方量为21.52万11田埃土方为0.93万一,即土地平整总土方量为22.45m1.2. 1.2田间道路:新建田间道1条,长470
6、0m;布置于XX村部至焦家湾村村界处结束,田间道设计面净宽4.0m,均采用砂砾石路面,厚度15cm,密实大小于064;基础素士回填夯实30cm,高出地面45cm。本项目共设计过路涵管8座;修建生产路6条,全长5546.25m,设计路面净宽2.0m,均采用原土碾压夯实。3. 1.3林带:田间道路两侧各种植一排防护林,本项目共栽植侧柏4700株,种植沟头防护林1.55hm栽植柠条2583株,榆树1938株。2.2项目总投资XX省XX县XX乡XX高标准基本农田整治项目由土地平整、田间道路及其它工程组成,项目的总投资为200万元。2.3计划工期本次工程招标范围的施工工期进度控制目标如下:2012年10
7、月10日开工,2013年8月31日竣工,共326天。2.4质量目标危害,所以监理人员将加强对操作质量的巡视检查,发现违规操作及时纠正。3)工序交接检查。工序交接检查是指前一道工序完工后,经检查合格方能进行下一道工序的作业。在上一道工序作业完成后,在施工班组进行质量自检基础上,监理人员将进行工序质量的交接检查。4)隙蔽工程在封闭掩盖前的检查。隙蔽工程(或作业)在施工完成后,承包人首先进行自检。在自检合格,并在封闭或掩盖前向监理工程师提出鸵收申请,监理工程师在接到申请后,将立即组织测量人员进行复测;组织地质人员进行地质测绘编录;组织测量、地质、设计和现场检查人员进行内部会签,然后再由监理工程师进行
